中华人民共和国行业推荐性标准 JTG JTG / T 3832—2018

公路工程预算定额

2018-12-17 发布

2019-05-01 实施

中华人民共和国交通运输部发布

《公路工程预算定额》编委会

主编单位:交通运输部路网监测与应急处置中心

参 编 单 位:湖南省交通运输厅交通建设造价管理站

四川省交通运输厅交通建设工程造价管理站

山西省交通运输厅公路交通工程定额站

广东省交通运输工程造价事务中心

福建省交通工程造价管理站

云南省交通运输厅工程造价管理局

贵州省交通建设工程造价管理站

河北省公路工程定额站

陕西省交通厅交通工程定额站

湖北省交通基本建设造价管理站

黑龙江省公路工程造价管理总站

北京市道路工程造价定额管理站

广西壮族自治区交通工程造价管理站

海南省交通工程造价管理站

安徽省公路工程定额站 新疆维吾尔自治区交通运输厅工程造价管理局 国道网(北京)交通科技有限公司 深圳高速工程顾问有限公司 昆明海巍科技有限公司 中交公路规划设计院有限公司 北京交科公路勘察设计研究院有限公司

主 编: 方 申

主要参编人员:杨志朴、王彩仙、李宁、帖卉霞、李燕、杨莉、张磊、陈永真、王春雷 李征、余佩群、杨智勇、刘小燕、胡雷、姜永利、步越超、于泽友、管培 易万中、陈同生、莫钧、张睿麟、雷英夏、雷晓明、马海燕、杜国艳、李光仪 赵福玉、田涛、李凤求、虞晓群、汪昊、黄敏、李道松、黄成锋、俞恒 刘丽华、吴鸿、晋敏、顾剑、张玉峰、张胜林、杨新、车正伟、吴培 余宏泰、胡振山、罗杏春、吴培关、张杭、林英杰、辛广宇、向峰、王博 刘兴庄、张贵军、王潇军、张炬

主审:赵晞伟

参与审查人员:张建军、张慧彧、张冬青、孙静、桂志敬、唐世强、黄成造、陈乐生、郜玉兰 感谢单位:广东省南粤交通投资建设有限公司
中交第二航务工程局有限公司
中交第二公路工程局有限公司
中铁大桥局集团有限公司
四川公路桥梁建设集团有限公司
北京中交京纬公路造价技术有限公司
北京云星宇交通工程有限公司
北京公科飞达交通工程发展有限公司
山西省交通科学研究院

李春风、杜洪烈、闫秋波、姚沅、张艳平、张靖、王荣 总说明

一、《公路工程预算定额》(JTG/T 3832—2018)(以下简称本定额)是全国公路专业定额。它是编制施工图预算的依据,也是编制工程概算定额(指标)的基础,适用于公路建设新建与改扩建工程。

二、本定额是以人工、材料、机械台班消耗量表现的公路工程预算定额。编制预算时,其人工费、材料费、机械使用费,应按现行《公路工程建设项目概算预算编制办法》(JTG 3830—2018)的规定计算。

三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、交通工程及沿线设施、绿化及环境保护工程、临时工程、材料采集及加工、材料运输共九章及附录。

四、本定额是按照合理的施工组织和一般正常的施工条件编制的。定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额的规定不同而调整定额。

五、本定额除潜水工作每工日6h,隧道工作每工日7h外,其余均按每工日8h计算。

六、定额中的工程内容,均包括定额项目的全部施工过程。定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。

七、本定额中的材料消耗量是按现行材料标准的合格料和标准规格料计算的。定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。

八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。其中,就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。

九、定额中列有的混凝土、砂浆的强度等级和用量,其材料用量已按附录二中配合比表规定的数量列入定额,不得重算。如设计采用的混凝土、砂浆强度等级或水泥强度等级与定额所列强度等级不同时,可按配合比表进行换算。但实际施工配合比材料用量与定额配合比表用量不同时,除配合比表说明中允许换算者外,均不得调整。

混凝土、砂浆配合比表的水泥用量,已综合考虑了采用不同品种水泥的因素,实际施工中不论采用何种水泥,均不得调整定额用量。

十、本定额中各类混凝土均未考虑外掺剂的费用,当设计需要添加外掺剂时,可按设计要求另行计算外掺剂的费用并适当调整定额中的水泥用量。

十一、本定额中各类混凝土均按施工现场拌和进行编制;当采用商品混凝土时,可将相关定额中的水泥、中(粗)砂、碎石的消耗量扣除,并按定额中所列的混凝土消耗量增加商品混凝土的消耗。

十二、水泥混凝土、钢筋、模板工程的一般规定列在第四章说明中,该规定同样适用于其他各章。

十三、本定额中各项目的施工机械种类、规格是按一般合理的施工组织确定的,如施工中实际采用机械的种类、规格与定额规定的不同时,一律不得换算。

十四、本定额中施工机械的台班消耗,已考虑了工地合理的停置、空转和必要的备用量等因素。编制预算的台班单价,应按《公路工程机械台班费用定额》(JTG/T 3833—2018)分析计算。

十五、本定额中只列工程所需的主要材料用量和主要机械台班数量。对于次要、零星材料和小型施工机具均未一一列出,分别列入“其他材料费”及“小型机具使用费”内,以元表示,编制预算即按此计算。

十六、其他未包括的项目,各省级公路造价管理部门可编制补充定额在本地区执行;还缺少的项目,各设计单位可编制补充定额,随同预算文件一并送审。所有补充定额均应按照本定额的编制原则、方法进行编制,并将数据

上传至“公路工程造价依据信息管理平台”。

十七、定额表中注明“某某数以内”或“某某数以下”者,均包括某某数本身;而注明“某某数以外”或“某某数以上”者,则不包括某某数本身。定额内数量带“()”者,则表示基价中未包括其价值。

十八、本定额中凡定额名称中带有“※”号者,均为参考定额,使用定额时,可根据情况进行调整。

十九、本定额的基价是人工费、材料费、机械使用费的合计价值。基价中的人工费、材料费按附录四计算,机械使用费按《公路工程机械台班费用定额》(JTG/T 3833—2018)计算。项目所在地海拔超过3000m以上,人工、材料、机械基价乘以系数1.3。

二十、定额中的“工料机代号”系编制概预算采用电子计算机计算时作为对工、料、机械名称识别的符号,不应随意变动。编制补充定额时,遇有新增材料或机械,编码采用7位,第1、2位取相近品种的材料或机械代号,第3、4位采用偶数编制,后3位采用顺序编制。

总目录

第一章 路基工程 …… 1 说明 …… 1 第一节 路基土、石方工程 …… 2 第二节 特殊路基处理工程 …… 36 第三节 排水工程 …… 65 第四节 防护工程 …… 83 第二章 路面工程 …… 161 说明 …… 161 第一节 路面基层及垫层 …… 163 第二节 路面面层 …… 221 第三节 路面附属工程 …… 292 第三章 隧道工程 …… 304 说明 …… 304 第一节 洞身工程 …… 305 第二节 洞门工程 …… 356

第三节 辅助坑道 …… 363 第四节 瓦斯隧道※ …… 389 第四章 桥涵工程 …… 413 说明 …… 413 第一节 开挖基坑 …… 416 第二节 围堰、筑岛及沉井工程 …… 426 第三节 打桩工程 …… 464 第四节 灌注桩工程 …… 481 第五节 砌筑工程 …… 626 第六节 现浇混凝土及钢筋混凝土 …… 638 下 册 第四章 桥涵工程 …… 715 第七节 预制、安装混凝土及钢筋混凝土构件 …… 715 第八节 构件运输 …… 816 第九节 拱盔、支架工程 …… 833 第十节 钢结构工程 …… 844 第十一节 杂项工程 …… 887 第五章 交通工程及沿线设施 …… 926 说明 …… 926 第一节 安全设施 …… 927

第二节 监控、收费系统 …… 962 第三节 通信系统及通信管道 …… 992 第四节 通风及消防设施 …… 1028 第五节 供电、照明系统 …… 1048 第六节 电缆敷设 …… 1080 第七节 配管及铁构件制作安装 …… 1092 第六章 绿化及环境保护工程 …… 1101 说明 …… 1101 第一节 绿化工程 …… 1102 第二节 环境保护工程 …… 1124 第七章 临时工程 …… 1127 说明 …… 1127 第八章 材料采集及加工 …… 1138 说明 …… 1138 第九章 材料运输 …… 1162 说明 …… 1162 附录一 路面材料计算基础数据表 …… 1211 附录二 基本定额 …… 1213 附录三 材料的周转及摊销 …… 1231 附录四 定额人工、材料、设备单价表 …… 1241

上册目录

第一章 路基工程 …… 1 说明 …… 1 第一节 路基土、石方工程 …… 2 1-1-1 伐树、挖根、除草、清除表土 …… 4 1-1-2 挖淤泥、湿土、流沙 …… 6 1-1-3 人工挖及开炸多年冻土 …… 7 1-1-4 挖土质台阶 …… 8 1-1-5 填前夯(压)实及填前挖松 …… 9 1-1-6 人工挖运土方、装运石方 …… 10 1-1-7 夯实填土 …… 11 1-1-8 机动翻斗车、手扶拖拉机配合人工运土、石方 …… 12 1-1-9 挖掘机挖装土、石方 …… 13 1-1-10 装载机装土、石方 …… 15 1-1-11 自卸汽车运土、石方 …… 16 1-1-12 推土机推土、石方 …… 19 1-1-13 铲运机铲运土方 …… 23 1-1-14 开炸石方 …… 24

1-1-15 控制爆破石方 …… 25 1-1-16 抛坍爆破石方 …… 26 1-1-17 挖掘机带破碎锤破碎石方 …… 28 1-1-18 机械碾压路基 …… 29 1-1-19 渗水路堤及高路堤堆砌 …… 32 1-1-20 整修路基 …… 33 1-1-21 旧路刷坡、改坡、帮坡、检底 …… 34 1-1-22 洒水汽车洒水 …… 35 第二节 特殊路基处理工程 …… 36 1-2-1 袋装砂井处理软土地基 …… 37 1-2-2 塑料排水板处理软土地基 …… 38 1-2-3 石灰砂桩处理软土地基 …… 39 1-2-4 振冲碎石桩处理软土地基 …… 40 1-2-5 沉管法挤密桩处理软土地基 …… 41 1-2-6 水泥、石灰搅拌桩处理软土地基 …… 43 1-2-7 高压旋喷桩处理软土地基 …… 45 1-2-8 CFG 桩处理软土地基 …… 46 1-2-9 土工合成材料处理地基 …… 48 1-2-10 强夯处理地基 …… 49 1-2-11 抛石挤淤 …… 51 1-2-12 地基垫层 …… 52

1-2-13 真空预压 …… 53 1-2-14 路基填土掺灰 …… 54 1-2-15 采空区处治※ …… 55 1-2-16 刚性桩处理软土地基 …… 58 1-2-17 路基注浆处理 …… 60 1-2-18 冲击压实 …… 61 1-2-19 泡沫轻质土浇筑※ …… 62 第三节 排水工程 …… 65 1-3-1 开挖沟槽 …… 66 1-3-2 路基、中央分隔带盲沟 …… 67 1-3-3 石砌边沟、排水沟、截水沟、急流槽 …… 68 1-3-4 混凝土边沟、排水沟、截水沟、急流槽 …… 69 1-3-5 排水管铺设 …… 73 1-3-6 雨水井、检查井 …… 77 1-3-7 轻型井点降水 …… 79 1-3-8 机械铺筑拦水带 …… 81 第四节 防护工程 …… 83 1-4-1 人工铺草皮 …… 84 1-4-2 植草护坡 …… 85 1-4-3 编篱填石护坡 …… 90 1-4-4 木笼、竹笼、铁丝笼填石护坡 …… 91

1-4-5 现浇混凝土护坡 92
1-4-6 预制混凝土护坡 94
1-4-7 灰浆抹面护坡 97
1-4-8 喷射混凝土护坡 98
1-4-9 预应力锚索护坡 101
1-4-10 边坡柔性防护 115
1-4-11 石砌护坡 117
1-4-12 木桩填石护岸 118
1-4-13 抛石防护 119
1-4-14 防风固沙 120
1-4-15 防雪、防沙设施 127
1-4-16 石砌挡土墙 134
1-4-17 石砌护脚 136
1-4-18 石砌护面墙 137
1-4-19 现浇混凝土挡土墙 141
1-4-20 加筋土挡土墙 143
1-4-21 预制、安装钢筋混凝土锚定板式挡土墙 146
1-4-22 现浇钢筋混凝土锚定板式挡土墙 149
1-4-23 钢筋混凝土桩板式挡土墙 151
1-4-24 锚杆挡土墙 153
1-4-25 钢筋混凝土扶壁式、悬臂式挡土墙 156

1-4-26 加筋挡土墙防渗层、泄水层及填内心 158
1-4-27 抗滑桩 159
第二章 路面工程 161
说明 161
第一节 路面基层及垫层 163
2-1-1 路面垫层 165
2-1-2 路拌法水泥稳定土基层 167
2-1-3 路拌法石灰稳定土基层 173
2-1-4 路拌法石灰、粉煤灰稳定土基层 179
2-1-5 路拌法石灰、煤渣稳定土基层 185
2-1-6 路拌法水泥、石灰稳定土基层 190
2-1-7 厂拌基层稳定土混合料 195
2-1-8 厂拌基层稳定土混合料运输 211
2-1-9 机械铺筑厂拌基层稳定土混合料 212
2-1-10 基层稳定土厂拌设备安装、拆除 213
2-1-11 泥灰结碎石基层 215
2-1-12 填隙碎石基层 216
2-1-13 沥青路面冷再生基层 218
2-1-14 泡沫沥青就地冷再生基层 219
2-1-15 泡沫沥青厂拌冷再生基层 220

第二节 路面面层 …… 221 2-2-1 泥结碎石路面 …… 223 2-2-2 级配碎石路面 …… 224 2-2-3 级配砾石路面 …… 226 2-2-4 天然砂砾路面 …… 228 2-2-5 粒料改善土壤路面 …… 229 2-2-6 磨耗层及保护层 …… 230 2-2-7 沥青表面处置路面 …… 231 2-2-8 沥青贯入式路面 …… 235 2-2-9 沥青上拌下贯式路面 …… 239 2-2-10 沥青碎石混合料拌和 …… 241 2-2-11 沥青混凝土混合料拌和 …… 249 2-2-12 沥青玛蹄脂碎石混合料拌和 …… 265 2-2-13 沥青混合料运输 …… 268 2-2-14 沥青混合料路面铺筑 …… 269 2-2-15 沥青混合料拌和设备安装、拆除 …… 275 2-2-16 透层、黏层、封层 …… 277 2-2-17 水泥混凝土路面 …… 281 2-2-18 碾压混凝土路面※ …… 286 2-2-19 自卸汽车运输水泥混凝土 …… 287 2-2-20 片石混凝土路面 …… 288

2-2-21 预制混凝土整齐块路面 …… 289 2-2-22 煤渣、矿渣、石渣路面 …… 291 第三节 路面附属工程 …… 292 2-3-1 全部挖除旧路面 …… 293 2-3-2 挖路槽、培路肩、修筑泄水槽 …… 295 2-3-3 人行道及路缘石 …… 297 2-3-4 沥青路面镶边 …… 300 2-3-5 土路肩加固 …… 302 第三章 隧道工程 …… 304 说明 …… 304 第一节 洞身工程 …… 305 3-1-1 人工开挖 …… 308 3-1-2 机械开挖轻轨斗车运输 …… 310 3-1-3 正洞机械开挖自卸汽车运输 …… 312 3-1-4 铣挖机配合破碎锤开挖※ …… 328 3-1-5 钢支撑 …… 329 3-1-6 锚杆及金属网 …… 330 3-1-7 管棚、小导管 …… 332 3-1-8 喷射混凝土 …… 335 3-1-9 现浇混凝土衬砌 …… 336 3-1-10 石料、混凝土预制块衬砌 …… 339 3-1-11 防水板与止水带(条) …… 341

3-1-12 塑料排水管沟 342
3-1-13 混凝土沟槽 344
3-1-14 拱顶压浆 346
3-1-15 正洞通风 347
3-1-16 正洞高压风水管、照明、电线路 348
3-1-17 洞内施工排水 349
3-1-18 明洞修筑 350
3-1-19 明洞回填 352
3-1-20 明洞防水层 353
3-1-21 洞内装饰 354
第二节 洞门工程 356
3-2-1 洞门墙砌筑 357
3-2-2 现浇混凝土洞门墙 359
3-2-3 洞门墙装饰 361
第三节 辅助坑道 363
3-3-1 斜井开挖 364
3-3-2 斜井出渣 376
3-3-3 斜井衬砌 378
3-3-4 斜井通风及管线路 380
3-3-5 竖井开挖※ 381
3-3-6 竖井支护与衬砌 383

3-3-7 斜井洞内施工排水 …… 386 3-3-8 人行、车行横洞开挖 …… 388 第四节 瓦斯隧道※ …… 389 3-4-1 瓦斯隧道超前探测钻孔 …… 391 3-4-2 瓦斯排放钻孔 …… 395 3-4-3 瓦斯隧道正洞机械开挖自卸汽车运输 …… 396 3-4-4 瓦斯隧道钢支撑 …… 403 3-4-5 瓦斯隧道管棚、小导管 …… 404 3-4-6 瓦斯隧道喷射混凝土 …… 406 3-4-7 瓦斯隧道现浇混凝土衬砌 …… 407 3-4-8 瓦斯隧道正洞通风 …… 410 3-4-9 瓦斯隧道正洞高压风水管、照明、电线路 …… 411 3-4-10 瓦斯隧道施工监测监控系统 …… 412 第四章 桥涵工程 …… 413 说明 …… 413 第一节 开挖基坑 …… 416 4-1-1 人工挖基坑土、石方 …… 420 4-1-2 人工挖卷扬机吊运基坑土、石方 …… 421 4-1-3 机械挖基坑土、石方 …… 422 4-1-4 基坑挡土板 …… 425

第二节 围堰、筑岛及沉井工程 …… 426 4-2-1 草土围堰 …… 429 4-2-2 编织袋围堰 …… 430 4-2-3 竹笼围堰 …… 431 4-2-4 木笼铁丝围堰 …… 432 4-2-5 筑岛填心 …… 433 4-2-6 套箱围堰 …… 434 4-2-7 沉井制作及拼装 …… 436 4-2-8 沉井浮运、定位落床 …… 439 4-2-9 沉井下沉 …… 447 4-2-10 沉井填塞 …… 455 4-2-11 地下连续墙 …… 458 第三节 打桩工程 …… 464 4-3-1 打钢筋混凝土方桩及接头 …… 466 4-3-2 打钢筋混凝土管桩、接头及填心 …… 468 4-3-3 打钢管桩、接头 …… 470 4-3-4 钢管桩填心 …… 476 4-3-5 打钢板桩 …… 477 4-3-6 拔钢板桩 …… 479 4-3-7 打桩工作平台 …… 480

第四节 灌注桩工程 …… 481 4-4-1 人工挖孔 …… 484 4-4-2 卷扬机带冲击锥冲孔 …… 486 4-4-3 冲击钻机冲孔 …… 493 4-4-4 回旋钻机钻孔 …… 511 4-4-5 潜水钻机钻孔 …… 565 4-4-6 旋挖钻机钻孔 …… 584 4-4-7 全套管钻机钻孔 …… 613 4-4-8 灌注桩混凝土 …… 614 4-4-9 护筒制作、埋设、拆除 …… 619 4-4-10 灌注桩工作平台 …… 623 第五节 砌筑工程 …… 626 4-5-1 干砌片石、块石 …… 627 4-5-2 浆砌片石 …… 628 4-5-3 浆砌块石 …… 630 4-5-4 浆砌料石 …… 632 4-5-5 浆砌混凝土预制块 …… 634 4-5-6 干、浆砌盖板石 …… 636 4-5-7 浆砌青(红)砖 …… 637 第六节 现浇混凝土及钢筋混凝土 …… 638 4-6-1 基础、承台及支撑梁 …… 642

4-6-2 墩、台身 …… 647 4-6-3 墩、台帽及拱座 …… 667 4-6-4 盖梁、系梁、耳背墙及墩顶固结 …… 671 4-6-5 索塔 …… 674 4-6-6 现浇锚块 …… 680 4-6-7 现浇箱涵、拱涵 …… 682 4-6-8 现浇板上部构造 …… 688 4-6-9 现浇T形梁 …… 690 4-6-10 现浇混凝土预应力箱梁 …… 693 4-6-11 悬浇预应力箱梁 …… 696 4-6-12 现浇拱桥 …… 701 4-6-13 桥面铺装 …… 706 4-6-14 现浇混凝土桥头搭板 …… 710 4-6-15 转体磨心、磨盖混凝土、钢筋 …… 712 4-6-16 转体施工 …… 714

第一章 路基工程

说明

本章定额包括路基土、石方工程,特殊路基处理工程,排水工程和防护工程等项目。

土壤岩石类别划分:

本章定额按开挖的难易程度将土壤、岩石分为六类。土壤分为三类:松土、普通土、硬土;岩石分为三类:软石、次坚石、坚石。

本章定额土、石分类与六级土、石分类和十六级土、石分类对照表如下:

本章定额分类松土普通土硬土软石次坚石坚石
六级分类IIIIIIIVVVI
十六级分类I~IIIIIIVV~VIVII~IXX~XVI

行

第一节 路基土、石方工程

说明

  1. “人工挖运土石方”“人工开炸石方”“机械打眼开炸石方”“控制爆破石方”“抛坍爆破石方”“挖掘机带破碎锤破碎石方”等定额中,已包括开挖边沟消耗的人工、材料和机械台班数量。因此,开挖边沟的数量应合并在路基土、石方数量内计算。

  2. 各种开炸石方定额中,均已包括清理边坡工作。

  3. 机械施工土、石方,挖方部分机械达不到,需由人工完成的工程量由施工组织设计确定。其中,人工操作部分,按相应定额乘以系数1.15。

  4. 抛坍爆破石方定额按地面横坡坡度划分,地面横坡变化复杂,为简化计算,凡变化长度在 20m 以内,以及零星变化长度累计不超过设计长度的 10% 时,可并入附近路段计算。

  5. 自卸汽车运输路基土、石方定额项目和洒水汽车洒水定额项目,仅适用于平均运距在 15km 以内的土、石方或水的运输。当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,等于或超过半数时按一个增运定额运距单位计算。当平均运距超过 15km 时,应按市场运价计算其运输费用。

  6. 路基加宽填筑部分如需清除时, 按刷坡定额中普通土子目计算; 清除的土方如需远运, 按土方运输定额计算。

  7. 下列数量应由施工组织设计提出, 并入路基填方数量内计算:

(1) 清除表土或零填方地段的基底压实、耕地填前夯(压)实后,回填至原地面高程所需的土、石方数量。

(2) 因路基沉陷需增加填筑的土、石方数量。

(3)为保证路基边缘的压实度须加宽填筑时,所需的土、石方数量。

  1. 工程量计算规则:

(1) 土石方体积的计算。

除定额中另有说明者外,土方挖方按天然密实体积计算,填方按夯(压)实后的体积计算;石方爆破按天然密实体积计算。当以填方压实体积为工程量,采用以天然密实方为计量单位的定额时,如路基填方为利用方,所采用的定额乘以下列系数;如路基填方为借方,则应在下列系数基础上增加0.03的损耗。

公路等级土方石方
松土普通土硬土
二级及二级以上公路1.231.161.090.92
三、四级公路1.111.051.000.84

(2)零填及挖方地段基底压实面积等于路槽底面的宽度(m)和长度(m)的乘积。

(3) 抛坍爆破的工程量, 按设计的抛坍爆破石方体积计算。

(4)整修边坡的工程量,按公路路基长度计算。

1-1-1 伐树、挖根、除草、清除表土

工程内容 伐树:1)锯(砍)倒;2)断枝;3)截断;4)运出路基外;5)场地清理。

挖根:1)起土挖根;2)场地清理;3)运出路基外。

除草:1)割草;2)挖根(连根挖);3)场地清理。

清除表土:推土机推挖表土,推出路基外。

单位:表列单位

顺序号项目单位代号伐树及挖根(10棵)砍挖灌木林( )除草( )挖竹根( )清除表土( )
树(直径10cm以上)
人工伐树及挖根人工伐树,挖掘机挖树根(直径10cm以内)人工割草人工挖草皮推土机推除草皮推土机功率(kW)
挖掘机斗容( )稀密推土机功率(kW)90以内135以内
1.0以内2.0以内90以内135以内
123456789101112
1人工工日10010013.51.21.26.213.6214.1--0.30.40.4
290kW以内履带式推土机台班8001003-------0.3--0.21-
3135kW以内履带式推土机台班8001006--------0.18--0.12
4 以内履带式液压单斗挖掘机台班8001027-0.07-------0.05--
5 以内履带式液压单斗挖掘机台班8001030--0.05---------

续前页

单位:表列单位

顺序号项目单位代号伐树及挖根(10棵)砍挖灌木林( )除草( )挖竹根( )清除表土( )
树(直径10cm以上)
人工伐树及挖根人工伐树,挖掘机挖树根(直径10cm以内)人工割草人工挖草皮推土机推除草皮推土机功率(kW)
挖掘机斗容( )稀密推土机功率(kW)90以内135以内
1.0以内2.0以内90以内135以内
123456789101112
6小型机具使用费元809900117.717.717.7---------
7基价元99990013902292206591445213149931428892262235

注:1. 挖竹根按挖坑体积计算;挖芦苇根按挖竹根乘以系数 0.73。
2. 砍挖灌木林, 每 \(1000 ~m^{2}\) 灌木林 220 棵以下为稀, 220 棵以上为密。
3. 清除表土和除草定额不可同时套用。清除的表土如需远运,按土方运输定额另行计算。

1-1-2 挖淤泥、湿土、流沙

工程内容 人工挖运:1)挖;2)装;3)运输;4)卸除;5)空回。

挖掘机挖装:1) 挖掘机就位;2) 挖淤泥、流沙;3) 装车或堆放一边;4) 移动位置;5) 清理工作面。

抽水机抽水:1)抽水机就位;2)排水管安放;3)抽水。

单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号人工挖运挖掘机挖装淤泥、流沙抽水机抽水
第一个20m挖运手推车运输每增运10m
淤泥砂性湿土黏性湿土
123456
1人工工日1001001386.3212.9276.886.53
290kW以内履带式推土机台班8001003----1.12-
3 以内履带式液压单斗挖掘机台班8001027----3.76-
4 台班8013003-----3.2
5基价元99990014105622627294188506356781

注:1.本章定额不包括挖掘机的场内支垫费用,如发生,按实计算。
2. 挖掘机挖装淤泥、流沙如需远运,按土方运输定额乘以系数 1.1 另行计算。

1-1-3 人工挖及开炸多年冻土
工程内容 人工挖:1)挖、撬、打碎;2)装土;3)运送;4)卸除;5)空回。
人工开炸:1)打眼爆破;2)撬落打碎;3)装土;4)运送;5)卸除;6)空回。
单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号第一个20m手推车运输每增运10m
人工挖运人工开炸运
123
1人工工日1001001687.32939
2钢钎kg2009002-18-
3煤t3005001-0.171-
4硝铵炸药kg5005002-180-
5非电毫秒雷管个5005008-385-
6导爆索m5005009-503-
7其他材料费元7801001-16.1-
8基价元99990017304635768957

1-1-4 挖土质台阶

工程内容 1) 画线挖土;2) 将土抛到填方处。

单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号人工挖台阶挖掘机挖台阶
松土普通土硬土松土普通土硬土
123456
1人工工日100100117.428.143.71.61.92.1
2 以内履带式液压单斗挖掘机台班8001027---1.121.31.49
3基价元9999001184929864644150817552004

1-1-5 填前夯(压)实及填前挖松
工程内容 填前夯(压)实:原地面平整,夯(压)实。
填前挖松: 将土挖松。
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号填前夯(压)实填前挖松
人工夯实履带式拖拉机12~15t光轮压路机
功率(kW)
75以内120以内
12345
1人工工日100100125.82224.9
275kW以内履带式拖拉机台班8001066-0.16---
3120kW以内履带式拖拉机台班8001068--0.11--
412~15t光轮压路机台班8001081---0.27-
5基价元99990012742317333371521

注:1. 夯(压)实如需用水时,备水费用另行计算。
2. 填前挖松适用于地面横坡 1:10\~1:5。
3. 二级及二级以上公路的填前压实应采用压路机压实。

1-1-6 人工挖运土方、装运石方

工程内容 人工挖运土方:1)挖松;2)装土;3)运送;4)卸除;5)空回。

人工装运石方:1)装石方;2)运送;3)卸除;4)空回。

[NO TEXT]

单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号挖运土方装运石方
第一个20m手推车运土每增运10m第一个20m手推车运石每增运10m
松土普通土硬土软石次坚石坚石
12345678
1人工工日1001001113.7145.5174.65.9167.6192.8221.77.7
2基价元9999001120841546418556627178132049123562818

注:1. 当采用人工挖、装土方,机动翻斗车运输时,其挖、装所需的人工按第一个 \(20\mathrm{m}\) 挖运定额减去30.0工日计算;当采用人工装石方,机动翻斗车运输时,其装石所需的人工按第一个 \(20\mathrm{m}\) 装运定额减去52.0工日计算。
2. 当采用人工挖、装、卸土方,手扶拖拉机运输时,其挖、装、卸所需的人工按第一个 20m 挖运定额减去 18.0 工日计算;当采用人工装、卸石方,手扶拖拉机运输时,其装、卸所需的人工按第一个 20m 装运定额减去 32.0 工日计算。

  1. 石方开炸按相应定额计算,本章定额只考虑爆破后的人工装运。

  2. 当遇升降坡时,除按水平距离计算运距外,并按下表增加运距:

项目升降坡度高度差
每升高1m每降低1m
手推车运输0%~5%不增加不增加
5%~10%15m5m
10%以上25m8m

1-1-7 夯实填土

工程内容 1) 打碎土块并耙平; 2) 洒水或风干土壤; 3) 分层夯实。

单位: \(1000\mathrm{m}^{3}\) 压实方

顺序号项目单位代号夯实填土
人工夯实夯土机夯实
12
1人工工日10010018548.8
2蛙式夯土机台班8001095-70.42
3基价元999900190347291

注:如需洒水,备水费用另行计算。

1-1-8 机动翻斗车、手扶拖拉机配合人工运土、石方
工程内容 等待装、卸车、运送、空回。
单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号机动翻斗车手扶拖拉机
第一个100m每增运50m第一个100m每增运50m
平均运距(m)平均运距(m)
500以内1000以内500以内1000以内
土方石方土方石方土方石方土方石方土方石方土方石方
123456789101112
11t以内机动翻斗车台班800704626.8532.331.791.951.631.77------
2手扶式拖拉机(带拖斗)台班8007054------33.5539.541.781.931.621.76
3基价元99990015712687738141534737769158149367398334363

注:1. 本章定额不包括人工挖土、开炸石方及装、卸车的工料消耗,需要时按“人工挖运土方、装运石方”定额附注的有关规定计算。

  1. 本章定额不适用运距超过 1000m 的情况。

1-1-9 挖掘机挖装土、石方
工程内容 挖掘机就位,开辟工作面,挖土或爆破后石方,装车,移位,清理工作面。
单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号挖装土方
斗容量( )
0.6以内1.0以内2.0以内
松土普通土硬土松土普通土硬土松土普通土硬土
123456789
1人工工日10010012.73.13.42.73.13.42.73.13.4
2 以内履带式液压单斗挖掘机台班80010252.73.163.64------
3 以内履带式液压单斗挖掘机台班8001027---1.71.982.26---
4 以内履带式液压单斗挖掘机台班8001030------1.141.31.47
5基价元9999001253529603391231826963062199822812568

续前页

单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号装石方
斗容量( )
1.0以内2.0以内
软石次坚石坚石软石次坚石坚石
101112131415
1人工工日10010013.43.784.153.43.784.15
2 以内履带式液压单斗挖掘机台班80010272.282.512.89---
3 以内履带式液压单斗挖掘机台班8001030---1.61.752.02
4基价元9999001308634013895276330293474

注:土方不需装车时,应乘以系数0.87。

1-1-10 装载机装土、石方
工程内容 1) 铲装土方或爆破后石方;2) 装车;3) 调位;4) 清理工作面。
单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号土方软石次坚石、坚石
装载机斗容量( )
1以内2以内3以内1以内2以内3以内1以内2以内3以内
123456789
1 以内轮胎式装载机台班80010452.49--3.79--5.02--
2 以内轮胎式装载机台班8001047-1.41--2.13--2.81-
3 以内轮胎式装载机台班8001049--1.08--1.59--2.1
4基价元9999001145713901350221820991987293827692625

注:1. 装载机装土方如需推土机配合推松、集土时,其人工、推土机台班的数量按“推土机推运土方”第一个 \(20\mathrm{m}\) 定额乘以0.8系数计算。

  1. 装载机与自卸汽车可按下表配备:
装载机斗容量( )1 以内2 以内3 以内
汽车装载质量(t)6 以内8 以内10 以内12 以内15 以内20 以内30 以内

1-1-11 自卸汽车运土、石方

工程内容 1) 等待装、运、卸; 2) 空回。

[NO TEXT]

单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号土方
自卸汽车装载质量(t)
6以内8以内10以内12以内15以内
第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km
12345678910
16t以内自卸汽车台班800701311.191.44--------
28t以内自卸汽车台班8007014--8.251.15------
310t以内自卸汽车台班8007015----6.820.83----
412t以内自卸汽车台班8007016------5.960.72--
515t以内自卸汽车台班8007017--------5.010.58
6基价元999900164438295611782517863050156064643538

作

续前页

单位: \(1000m^{3}\) 天然密实方

顺序号项目单位代号土方石方
自卸汽车装载质量(t)
20以内30以内6以内8以内10以内
第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km
11121314151617181920
16t以内自卸汽车台班8007013----13.861.71----
28t以内自卸汽车台班8007014------10.711.39--
310t以内自卸汽车台班8007015--------8.451.14
420t以内自卸汽车台班80070193.840.43--------
530t以内自卸汽车台班8007020--2.880.32------
6基价元999900143034823906434798098572859456415865
顺序号项目单位代号石方
自卸汽车装载质量(t)
12以内15以内20以内30以内
第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km
2122232425262728
112t以内自卸汽车台班80070167.30.96------
215t以内自卸汽车台班8007017--6.180.74----
320t以内自卸汽车台班8007019----4.750.57--
430t以内自卸汽车台班8007020------3.560.42
5基价元99990016143808572868653226394828570

1-1-12 推土机推土、石方

工程内容 推土方:1)推土;2)空回;3)整理卸土。

推石方:1) 推运爆破后石方;2) 空回;3) 整理。

[NO TEXT]

单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号土方
推土机功率(kW)
75以内90以内105以内
第一个20m每增运10m第一个20m每增运10m第一个20m每增运10m
松土普通土硬土松土普通土硬土松土普通土硬土
123456789101112
1人工工日10010012.42.62.9-2.42.62.9-2.42.62.9-
275kW以内履带式推土机台班80010022.432.663.510.94--------
390kW以内履带式推土机台班8001003----1.982.152.610.72----
4105kW以内履带式推土机台班8001004--------1.681.872.080.64
5基价元9999001240426283412831232825273040754223724832762755
1人工工日10010012.42.62.9-2.42.62.9-2.42.62.9-
2135kW以内履带式推土机台班80010061.091.211.340.4--------
3165kW以内履带式推土机台班8001007----0.880.971.080.32----
4240kW以内履带式推土机台班8001008--------0.620.670.760.23
5基价元9999001200022132453640192321142355606171518542098542

续前页

单位: \(1000m^{3}\) 天然密实方

顺序号项目单位代号石方
推土机功率(kW)
105以内135以内
第一个20m每增运10m第一个20m每增运10m
软石次坚石坚石软石次坚石坚石软石次坚石坚石软石次坚石坚石
252627282930313233343536
1人工工日10010013.23.63.9---3.23.63.9---
2105kW以内履带式推土机台班80010042.733.033.440.890.981.08------
3135kW以内履带式推土机台班8001006------1.782.032.230.550.610.67
4基价元99990013561395844731050115612743189363239848809761072

续前页

单位: \(1000m^{3}\) 天然密实方

顺序号项目单位代号石方
推土机功率(kW)
165以内240以内
第一个20m每增运10m第一个20m每增运10m
软石次坚石坚石软石次坚石坚石软石次坚石坚石软石次坚石坚石
373839404142434445464748
1人工工日10010013.23.63.9---3.23.63.9---
2165kW以内履带式推土机台班80010071.421.581.790.440.490.53------
3240kW以内履带式推土机台班8001008------11.121.230.320.350.38
4基价元99990013031337738068349291004269530213311754824895
注:上坡推运的坡度大于10%时,按坡面的斜距乘以表列系数作为运距:
坡度i(%)
系数1.52.02.5

1-1-13 铲运机铲运土方

工程内容 铲运土、分层铺土、空回、整理卸土。

X

单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号拖式铲运机斗容( )
8以内10以内12以内
第一个100m每增运50m第一个100m每增运50m第一个100m每增运50m
松土普通土硬土松土普通土硬土松土普通土硬土
123456789101112
1人工工日10010012.42.62.9-2.42.62.9-2.42.62.9-
275kW以内液压履带推土机台班80010020.260.320.56-0.20.240.42-0.140.190.32-
3 以内拖式机械铲运机台班80010222.162.663.310.48--------
4 以内拖式机械铲运机台班8001023----1.652.032.530.35----
5 以内拖式机械铲运机台班8001024--------1.221.61.950.27
6基价元9999001273633324254500262931924049466241631163848451

注:1.采用自行式铲运机铲运土方时,铲运机台班数量应乘以系数0.7。
2. 上坡推运的坡度大于 10% 时, 按坡面的斜距乘以表列系数作为运距:

坡度i(%) i≤20 i≤25 i≤30
系数1.52.02.5

1-1-14 开炸石方

工程内容 人工开炸:1)选炮位、打眼、清眼;2)装药、填塞;3)安全警戒;4)引爆及检查结果;5)排险;6)撬落、撬移、解小。机械开炸:1)开工作面、收放皮管、换钻头钻杆;2)选炮位、钻眼、清眼;3)装药、填塞;4)安全警戒;5)引爆及检查结果;6)排险;7)撬落、撬移、解小。

单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号人工打眼机械打眼
软石次坚石坚石软石次坚石坚石
123456
1人工工日1001001143.3202.9297.033.551.377
2钢钎kg200900218.036.045.0---
3空心钢钎kg2009003---91827
4 以内合金钻头个2009004---172532
5煤t30050010.1710.2070.27---
6硝铵炸药kg5005002132.5180.0228.3129179228.3
7非电毫秒雷管个5005008152.0196.0320.0148195320
8导爆索m500500981104.0012679103126
9其他材料费元780100112.117.722.217.625.633.1
10 以内机动空压机台班8017049---4.597.111.88
11小型机具使用费元8099001---239.8434728.8
12基价元999900117684249133602698961490722695

注:本章定额仅包括爆破石方,如需清运,可按相关运输定额计算。

1-1-15 控制爆破石方
工程内容 1) 开工作面;2) 选炮位、打眼、装药;3) 爆破、排险;4) 清理解小;5) 安全警戒全部工作。
单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号控制爆破石方
软石次坚石坚石
123
1人工工日100100194.2133179.5
2空心钢钎kg200900310.821.632.4
3 以内合金钻头个2009004213039
4硝铵炸药kg5005002232.2322.2410.9
5非电毫秒雷管个5005008266351576
6导爆索m5005009141186226
7其他材料费元780100132.246.559.6
8 以内机动空压机台班80170495.117.9212.27
9小型机具使用费元8099001280.5494.6828.4
10基价元9999001186512682337455

注:本章定额仅包括爆破石方,如需清运时,可按相关运输定额计算。

1-1-16 抛坍爆破石方
工程内容 1) 小炮改造地形; 2) 开挖井室、出渣并支撑; 3) 装药堵塞及敷设导爆线路; 4) 设立安全警戒、引爆及检查结果; 5) 排险; 6) 撬松、解小。
单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号地面横坡30°以内地面横坡50°以内地面横坡50°以上
人工打眼机械打眼人工打眼机械打眼人工打眼机械打眼
123456
1人工工日1001001104.62279.419.664.715
2钢钎kg200900227-18-9-
3空心钢钎kg2009003-18-9-9
4 以内合金钻头个2009004-17-8-8
5煤130050010.126-0.099-0.072-
6原木 40030010.540.540.540.540.540.54
7硝铵炸药kg5005002876.5871.7649.6646493490.3
8非电毫秒雷管个50050081661641281279089
9导爆索m5005009817862604442
10其他材料费元780100162.968.548.95138.541.5

注:1. 本章定额仅包括爆破石方,如需清运时,可按相关运输定额计算。

续前页

单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号地面横坡30°以内地面横坡50°以内地面横坡50°以上
人工打眼机械打眼人工打眼机械打眼人工打眼机械打眼
123456
119m3/min以内机动空压机台班8017049-4.96-4.44-4.44
12小型机具使用费元8099001-292.6-249.8-233.3
13基价元9999001232961873617657148431398112308
  1. 采用推土机清运时, 按推土机推软石定额乘以表列系数:
地面横坡-30°以内50°以内50°以上
系数0.650.550.35

1-1-17 挖掘机带破碎锤破碎石方
工程内容 1) 准备工作; 2) 破碎石方; 3) 解小巨石; 4) 锤头保养及钢钎更换。
单位: \(100m^{3}\) 天然密实方

顺序号项目单位代号挖机带破碎锤破碎石方
软石次坚石坚石
123
1人工工日10010012.93.24.1
2破碎锤钢钎根20090390.110.210.32
3其他材料费元7801001280.9436.4722.4
4设备摊销费元7901001239.3256.4299.1
5 履带式液压单斗挖掘机台班80010301.111.852.35
6基价元9999001273942775696

1-1-18 机械碾压路基

工程内容 填方路基:1)机械整平土方,机械解小并摊平石方;2)拖式羊足碾回转碾压;3)压路机前进、后退、往复碾压。零填及挖方路基:1)机械推松、整平土方;2)压路机前进、后退、往复碾压。

I. 填方路基

单位: \(1000\mathrm{m}^{3}\) 压实方

顺序号项目单位代号碾压土方
高速、一级公路二级公路
光轮压路机振动压路机光轮压路机振动压路机
机械自身质量(t)
12~1518~2110以内15以内20以内12~1518~2110以内15以内
123456789
1人工工日10010012.12.12.12.12.12.12.12.12.1
2105kW以内履带式推土机台班8001004(1.2)(1.2)(1.2)(1.2)(1.2)(1.2)(1.2)(1.2)(1.2)
3120kW以内自行式平地机台班80010581.471.471.471.471.471.471.471.471.47
412~15t光轮压路机台班80010814.61----3.61---
518~21t光轮压路机台班8001083-3.48----2.64--
610t以内振动压路机(单钢轮)台班8001088--3.1----2.25-
715t以内振动压路机(单钢轮)台班8001089---2.48----1.65
820t以内振动压路机台班8001090----1.72----
9基价元9999001467745914772464544934090395840043750

单位: \(1000\mathrm{m}^{3}\) 压实方

续前页

顺序号项目单位代号碾压土方碾压石方
三、四级公路高速、一级公路二级公路三、四级公路
光轮压路机振动压路机拖式羊足碾振动压路机
机械自身质量(t)
10~1210以内620以内25以内10以内15以内10以内15以内
101112131415161718
1人工工日10010012.12.12.110108855
2105kW以内履带式推土机台班8001004(1.2)(1.2)(1.2)1.261.261.391.391.521.52
3120kW以内自行式平地机台班80010581.471.471.47------
46t以内拖式羊足碾(含拖头)台班8001077--1.79------
510~12t光轮压路机台班80010802.8--------
610t以内振动压路机(单钢轮)台班8001088-1.79---2.5-2.53-
715t以内振动压路机(单钢轮)台班8001089------1.79-1.98
820t以内振动压路机台班8001090---2.19-----
925t以内振动压路机台班8001091----1.72----
10 以内机动空压机台班8017049---110.80.8--
11小型机具使用费元8099001---88.788.770.970.9--
12基价元9999001340635883205656963325396506746114460

II. 零填及挖方路基

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号高速、一级公路二级公路三、四级公路
光轮压路机振动压路机光轮压路机振动压路机
机械自身质量(t)
12~1518~2110以内15以内20以内12~1518~2110以内15以内
19202122232425262728
1人工工日10010010.70.70.70.70.70.70.70.70.70.7
2105kW以内履带式推土机台班8001004(0.45)(0.45)(0.45)(0.45)(0.45)(0.45)(0.45)(0.45)(0.45)(0.45)
3120kW以内自行式平地机台班80010580.440.440.440.440.440.440.440.440.440.44
410~12t光轮压路机台班8001080---------1.3
512~15t光轮压路机台班80010813.28----2.73----
618~21t光轮压路机台班8001083-2.51----2---
710t以内振动压路机(单钢轮)台班8001088--1.85----1.54--
815t以内振动压路机(单钢轮)台班8001089---1.49----1.22-
920t以内振动压路机台班8001090----1.06-----
10基价元99990012523248722692204215222002103198919131264

注:1. 本章定额按自行式平地机整平土方编列,当采用推土机整平土方时,可采用括号内数字并扣除定额中平地机的全部台班数量。 2. 如需洒水,洒水费用另行计算。

1-1-19 渗水路堤及高路堤堆砌
工程内容 渗水路堤:1)石料选择与修打;2)挂线、堆砌边坡及填心;3)铺碎石及草皮;4)铺黏土(包括洒水拌和);5)操作范围内的材料运输。
高路堤堆砌:1)堆砌边坡;2)填内心。
单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号渗水路堤高路堤堆砌
填片石部分路堤高度(m)
1以内2以内4以内6以内堆砌边坡填内心
123456
1人工工日1001001334.7243.8212.7196.1241.191.8
2草皮 4013002946438190.7112.6--
3黏土 5501003325.73150.865.6738.78--
4捡清片石 55050071100110011001100--
5碎石(8cm) 5505015182.7884.6236.8521.76--
6基价元999900178744573714836544800257099757

注:1. 本章定额不包括填石上部的填土工作。
2. 在地基易被冲刷地段,需设反滤层时,工、料另行计算。
3. 渗水路堤是按无压力式渗水路堤编制;压力式渗水路堤如需在填石上部土质路堤部分加铺护坡时,工、料另行计算。
4. 渗水路堤定额中的片石是利用路基开炸石方或邻近隧道弃渣,片石的价格按捡清片石计算。

1-1-20 整修路基

工程内容 整修路拱:1)整平;2)按规定的坡度修整路拱。

整修边坡:1)修整;2)铺平;3)拍实。

[NO TEXT]

单位:表列单位

顺序号项目单位代号整修路拱二级及二级以上公路整修边坡三、四级公路整修边坡
机械人工人工机械人工机械
1km
123456
1人工工日1001001-7.6235.7141.4111.270.7
2 以内履带式液压单斗挖掘机台班8001025---8-4
3120kW以内自行式平地机台班80010580.08-----
48~10t光轮压路机台班80010790.13-----
5基价元999900114780825050216881181810844

在

1-1-21 旧路刷坡、改坡、帮坡、检底
工程内容 刷坡检底:1)挖土;2)装、卸、运土;3)挂线;4)整修边坡及底面。
帮坡:1)翻土、挖台阶;2)耙平打夯;3)挂线、修理边坡及路拱。
改坡、检底:1)选炮位、打眼、清眼;2)装药填塞;3)引爆及检查结果。
单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号刷坡检底帮坡改坡检底
松土普通土硬土松土普通土硬土软石次坚石坚石软石次坚石坚石
123456789101112
1人工工日1001001202224.2185.3211.9266238333.2443.2285.6399.8519.8
2钢钎kg2009002------18364522.54556.3
3煤t3005001------0.1710.2070.270.2140.2590.338
4硝铵炸药kg5005002------132.5180228.3165.6225285.4
5非电毫秒雷管个5005008------152196320190245400
6导爆索m5005009------80104125100130157
7其他材料费元7801001------15.122.127.915.122.127.9
8 以内履带式液压单斗挖掘机台班80010274.075.426.78---------
9基价元99990016989881510674196942252128270277503876651568334194667760820

注:1. 土质路基边坡厚 1m 以内,检底厚 0.5m 以内者,执行刷坡检底定额。
2. 帮坡是指路基填筑宽度在 2m 以内,以利用方填筑的土方工程,若以借方填筑,则应增加挖运土方的工、料、机消耗。
3. 石质改坡定额适用于改坡厚度在 1.5m 以内, 检底厚度在 1.0m 以内的情况。

1-1-22 洒水汽车洒水

工程内容 1) 吸水;2) 运水;3) 洒水;4) 空回。

X

单位: \(1000\mathrm{m}^{3}\) 水

顺序号项目单位代号洒水汽车容量(L)
4000以内6000以内8000以内10000以内
第一个1km每增0.5km第一个1km每增0.5km第一个1km每增运0.5km第一个1km每增运0.5km
12345678
14000L以内洒水汽车台班800704014.930.95------
26000L以内洒水汽车台班8007041--12.370.63----
38000L以内洒水汽车台班8007042----9.40.4--
410000L以内洒水汽车台班8007043------7.50.26
5基价元99990019360596863344085013628287287

注:水需要计费时,水费另行计算。

存

法

第二节 特殊路基处理工程

说明

  1. 袋装砂井及塑料排水板处理软土地基, 工程量为设计深度, 定额材料消耗中已包括砂袋或塑料排水板的预留长度。

  2. 振冲碎石桩定额中不包括污泥排放处理的费用,需要时另行计算。

  3. 挤密碎石桩、灰土桩、砂桩和石灰砂桩处理软土地基定额的工程量为设计桩断面积乘以设计桩长。

  4. 水泥搅拌桩和高压旋喷桩处理软土地基定额的工程量为设计桩长。

  5. 高压旋喷桩定额中的浆液系按普通水泥浆编制的; 当设计采用添加剂或水泥用量与定额不同时, 可按设计要求进行抽换。

  6. 土工布的铺设面积为锚固沟外边缘所包围的面积,包括锚固沟的底面积和侧面积。定额中不包括排水内容,需要时另行计算。

  7. 强夯定额适用于处理松、软的碎石土、砂土、低饱和度的粉土与黏性土、湿陷性黄土、杂填土和素填土等地基。定额中已综合考虑夯坑的排水费用,使用定额时不得另行增加费用。每 \(100 ~m^{2}\) 夯击点数和击数按设计确定。

1-2-1 袋装砂井处理软土地基
工程内容 门架式:1)轨道铺、拆;2)装砂袋;3)定位;4)打钢管;5)下砂袋;6)拔钢管;7)门架、桩机移位。
不带门架:1)装砂袋;2)定位;3)打钢管;4)下砂袋;5)拔钢管;6)起重机、桩机移位。
单位:1000m 砂井

顺序号项目单位代号袋装砂井机
门架式不带门架
12
1人工工日10010016.63.9
2钢轨t20030070.04-
3铁件kg20090284.5-
4枕木 40030030.03-
5塑料编织袋个500105210871087
6中(粗)砂 55030054.564.56
7其他材料费元78010011111
815t以内履带式起重机台班8009002-1.16
9袋装砂井机(不带门架)台班8011058-1.12
10袋装砂井机(门架式)台班80110591.45-
11基价元999900138923801

注:本章定额按砂井直径 \(7\mathrm{cm}\) 编制。当砂井直径不同时,可按砂井截面积的比例关系调整中(粗)砂的用量,其他消耗量不作调整。

1-2-2 塑料排水板处理软土地基
工程内容 门架式:1)轨道铺拆;2)定位;3)穿塑料排水板;4)安桩靴;5)打拔钢管;6)门架、桩机移位。
不带门架:1)定位;2)穿塑料排水板;3)安桩靴;4)打拔钢管;5)剪断排水板;6)起重机桩机移位。
单位:1000m 板长

顺序号项目单位代号袋装砂井机
门架式不带门架
12
1人工工日10010014.32.1
2钢轨t20030070.04-
3铁件kg20090284.5-
4枕木 40030030.03-
5塑料排水板m500105110711071
6其他材料费元7801001121.7121.7
715t以内履带式起重机台班8009002-0.76
8袋装砂井机(不带门架)台班8011058-0.74
9袋装砂井机(门架式)台班80110590.95-
10基价元999900164806299

1-2-3 石灰砂桩处理软土地基
工程内容 人工成孔:1)整平路基;2)放样;3)人工挖孔;4)配、拌料;5)填料并捣实;6)耙土封顶整平;7)压路机碾压。机械成孔:1)整平路基;2)放样;3)钻机就位、钻孔、钻机移位;4)配、拌料;5)填料并捣实;6)耙土封顶整平;7)压路机碾压。
单位: \(10\mathrm{m}^{3}\) 石灰砂桩

顺序号项目单位代号人工成孔机械成孔
石灰砂桩直径(cm)
10以内10以上
123
1人工工日100100139.734.64.8
2黏土 55010032.272.282.28
3熟石灰t55030037.737.7217.721
4中(粗)砂 55030055.045.045.04
5其他材料费元780100121.821.821.8
612~15t光轮压路机台班80010810.170.110.15
7 台班8011065--0.62
8基价元9999001694763673672

1-2-4 振冲碎石桩处理软土地基
工程内容 1) 安、拆振冲器;2) 振冲、填碎石;3) 疏导泥浆;4) 场内临时道路维护。
单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号振冲碎石桩处理软土地基
1
1人工工日10010013
2碎石 550501613.26
3其他材料费元780100162.8
4 以内轮胎式装载机台班80010450.21
515t以内履带式起重机台班80090020.34
655kW以内振冲器台班80110620.33
7 电动多级水泵( )台班80130130.29
8基价元99990012101

1-2-5 沉管法挤密桩处理软土地基

工程内容 挤密砂桩:1)桩机就位;2)打拔钢管;3)管内填水加砂;4)起重机、桩机移位;5)清理工作面。

挤密灰土桩:1)桩机就位;2)打拔钢管;3)运送填料、填充、夯实;4)桩机移位;5)清理工作面。

挤密碎石桩:1)桩机就位;2)打拔钢管;3)运送填料、填充、夯实;4)桩机移位;5)清理工作面。

单位: \(10m^{3}\) 砂桩

顺序号项目单位代号挤密砂桩挤密灰土桩挤密碎石桩
桩长(m)石灰含量30%桩长(m)
10以内10以上10以内10以上
12345
1人工工日10010013.42.93.543.2
2水 30050042.42.42.97--
3土 5501002--12.15--
4熟石灰t5503003--4.476--
5中(粗)砂 550300513.2313.23---
6碎石 5505016---13.2613.26
7其他材料费元780100123.323.226.42523.8
8设备摊销费元790100139.639.751.350.851.3
9 以内轮胎式装载机台班80010450.880.67-0.740.54
101t以内机动翻斗车台班8007046--0.62--
1110t以内履带式起重机台班80090010.650.48---

续前页

单位: \(10\mathrm{m}^{3}\) 砂桩

顺序号项目单位代号挤密砂桩挤密灰土桩挤密碎石桩
桩长(m)石灰含量30%桩长(m)
10以内10以上10以内10以上
12345
12300kN以内振动打拔桩机台班8011008--0.580.86-
13400kN以内振动打拔桩机台班8011009----0.63
14300kN以内振动打拔桩锤台班80110120.620.46---
15小型机具使用费元8099001--6.5--
16基价元999900128632489252927932500

1-2-6 水泥、石灰搅拌桩处理软土地基
工程内容 粉体搅拌桩:1)清理场地;2)放样定位;3)钻机安、拆;4)钻进搅拌,提钻并喷粉搅拌,复拌;5)移位;6)机具清洗及操作范围内料具搬运。 浆体搅拌桩:1)清理场地;2)放样定位;3)钻机安、拆;4)钻进搅拌,提钻并喷浆搅拌,复拌;5)移位;6)机具清洗及操作范围内料具搬运;7)清除桩头。
单位:10m

顺序号项目单位代号粉体喷射浆体喷射
水泥搅拌桩石灰搅拌桩水泥搅拌桩
桩长(m)
10以内20以内10以内20以内20以内
12345
1人工工日10010010.30.40.60.70.5
2水 3005004----0.8
3熟石灰t5503003--1.0051.005-
432.5级水泥t55090010.5570.557--0.473
5其他材料费元780100129.129.129.129.19.5
6200L以内灰浆搅拌机台班8005009----0.11
7压浆机(含拌浆机)台班8005083----0.12
8粉体发送设备台班80110730.090.1080.0990.108-
915m以内深层喷射搅拌机台班80110750.09-0.1-0.12

续前页

单位:10m

顺序号项目单位代号粉体喷射浆体喷射
水泥搅拌桩石灰搅拌桩水泥搅拌桩
桩长(m)
10以内20以内10以内20以内20以内
12345
1025m以内深层喷射搅拌机台班8011077-0.11-0.11-
11 以内机动空压机台班80170470.090.110.10.11-
12小型机具使用费元80990016.66.66.66.62.6
13基价元9999001330379478517314

注:1.本章定额是按桩径 \(50\mathrm{cm}\) 编制的,当设计桩径不同时,桩径每增加 \(5\mathrm{cm}\) ,定额人工和机械增加 \(5\%\) 。
2. 本章定额中粉体喷射的水泥掺量为 15%、石灰掺量为 25%,浆体喷射的水泥掺量为 12%;当掺入比不同或桩径不同时,可按下式调整固化材料的消耗:

\[ = \frac {D ^ {2} \times m}{D _ {0} ^ {2} \times m _ {0}} \times Q _ {0} \]

式中, \(Q\) 为设计固化材料消耗; \(Q_0\) 为定额固化材料消耗; \(D\) 为设计桩径; \(D_0\) 为定额桩径; \(m\) 为设计固化材料掺入比; \(m_0\) 为定额固化材料掺入比。

1-2-7 高压旋喷桩处理软土地基
工程内容 1) 清理场地;2) 放样定位;3) 钻机就位、钻孔、移位;4) 配置浆液;5) 喷射装置就位、喷射注浆、移位;6) 泥浆池清理;7) 机具清洗及操作范围内料具搬运。
单位:10m

顺序号项目单位代号施工方法
单管法二重管法三重管法
123
1人工工日10010013.158.8
2水泥浆(32.5级) 1501021(3.07)(6.90)(17.25)
3水 30050042520
432.5级水泥t55090012.3465.27913.196
5其他材料费元780100113.126.139.9
6设备摊销费元790100119.223.132.1
7高压旋喷钻机台班80110720.360.440.5
8高压注浆泵台班80110740.320.320.32
9 台班8013011--0.34
10 台班8017048-0.360.36
11小型机具使用费元809900159.378.2139.8
12基价元9999001138827645832

注:本章定额中水泥的消耗量应根据设计确定的有关参数计算,水泥浆按下列公式计算:

\[ M _ {\mathrm{c}} = \frac {\rho_ {\mathrm{w}} \times d _ {\mathrm{c}}}{1 + \alpha \times d _ {\mathrm{c}}} \times \frac {H}{v} \times q \times (1 + \beta) \]

式中, \(M_{c}\) 为水泥用量,kg; \(\rho_{w}\) 为水的密度, \(kg/m^{3}\) ; \(d_{c}\) 为水泥的相对密度,可取3.0;H为喷射长度,m;v为提升速度,m/min;q为单位时间喷浆量; \(\alpha\) 为水灰比; \(\beta\) 为损失系数,一般取0.1\~0.2。

1-2-8 CFG 桩处理软土地基

工程内容 钻孔成桩:1) 清理场地、整平;2) 测量放样、钻机就位;3) 准备钻具、钻孔;4) 混凝土配运料、拌和、灌注、拔管移位;5) 凿桩头及操作范围内料具搬运。

沉管成孔:1) 清理场地、整平;2) 测量放样、机具就位;3) 振动沉管;4) 混凝土配运料、拌和、灌注、拔管移位;5) 凿桩头及操作范围内料具搬运。

单位: \(10m^{3}\) 实体

顺序号项目单位代号钻孔成桩沉管成桩
12
1人工工日10010018.112.1
2水 300500433
3一级粉煤灰t55010091.351.35
4中(粗)砂 55030056.646.64
5碎石(4cm) 55050138.588.58
632.5级水泥t55090012.9012.901
7其他材料费元780100130.822
8设备摊销费元790100122.891.3
9 以内轮胎式装载机台班80010450.620.62
10250L以内强制式混凝土搅拌机台班80050020.550.55
11 以内混凝土输送泵台班80050510.22-

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号钻孔成桩沉管成桩
12
1225t以内履带式起重机台班8009004-0.44
1360t以内振动打拔桩锤台班8011014-0.43
14 以内螺旋式钻孔机台班80110650.46-
15小型机具使用费元809900126.617.3
16基价元999900144315069

注:定额按 C20 水泥粉煤灰混凝土编制,若设计配合比与定额不同,可调整相应材料消耗,其余不得调整。

1-2-9 土工合成材料处理地基
工程内容 土工布处理:1)清理整平路基;2)挖填锚固沟;3)铺设土工布;4)缝合及锚固土工布;5)场内取运料。
土工格栅处理:1)清理整平路基(或路面基层);2)铺设土工格栅;3)固定土工格栅;4)场内取运料。
土工格室处理:1)清理整平路基(或路面基层);2)铺设土工格室;3)固定土工格室;4)场内取运料。
单位: \(1000\mathrm{m}^2\) 处理面积

顺序号项目单位代号土工布处理土工格栅处理土工格室处理
软土路基淤泥软土路基(或路面基层)
1234
1人工工日100100125.236.624.832.6
2铁钉kg20090306.8---
3U形锚钉kg2009034--32.453.1
4土工布 50070011081.81098.4--
5土工格栅 5007003--1094.6-
6土工格室 5007004---1050
7大卵石 5505008-11.11--
8其他材料费元780100168.268.245.457.9
9基价元9999001739893601189422597

1-2-10 强夯处理地基

工程内容 点夯:1)清理并平整施工场地;2)测设夯点、机械就位、夯击、移位;3)平整夯坑;4)操作范围内料具搬运。

满夯:1)搭接 1/4 连接夯击;2)移位。

强夯片石墩:1)清理并平整施工场地;2)开挖、填片石;3)夯击;4)平整及压实;5)操作范围内料具搬运。

单位: \(100m^{2}\) 处理面积

顺序号项目单位代号强夯片石墩满夯点夯(每 按7个夯点)
夯击能( )
1000以内1000以内2000以内
一遍一击每增减1击每7点7击每增减1点每增减1击每7点7击每增减1点每增减1击
123456789
1人工工日10010016.10.50.31.90.30.22.30.40.2
2片石 550500518--------
3其他材料费元78010017.3--17.3--18.2--
490kW以内履带式推土机台班8001003---0.02--0.03--
515t以内振动压路机(单钢轮)台班80010890.23--------
61200kN·m以内强夯机台班80010971.460.280.150.420.060.05---
72000kN·m以内强夯机台班8001098------0.520.0660.06
8基价元99990013347304166616866691512193
顺序号项目单位代号点夯(每 按7个夯点)
夯击能( )
3000以内4000以内5000以内
每7点7击每增减1点每增减1击每7点7击每增减1点每增减1击每7点7击每增减1点每增减1击
101112131415161718
1人工工日10010012.90.40.35.70.80.711.31.61.2
2其他材料费元780100119.2--23.1--27.4--
390kW以内履带式推土机台班80010030.04--0.07--0.17--
43000kN·m以内强夯机台班80010990.760.1040.08------
54000kN·m以内强夯机台班8001100---1.30.190.15---
65000kN·m以内强夯机台班8001101------2.720.390.3
7基价元9999001149019615028533993236487898688

[Unreadable]

1-2-11 抛石挤淤

工程内容 人工抛石:1)人工抛填片石;2)整平;3)碾压。

机械抛石:1)推土机推填片石;2)整平;3)碾压。

X

单位: \(1000\mathrm{m}^{3}\) 设计抛石量

顺序号项目单位代号抛石挤淤
人工抛填片石机械抛石
12
1人工工日100100115515.1
2石渣 550301270.4570.45
3片石 550500511001100
4165kW以内液压履带推土机台班8001007-3.4
515t以内单钢轮轮胎组合振动压路机台班80010890.10.1
6基价元99990018873880312

1-2-12 地基垫层

工程内容 砂、砂砾、石渣、碎石垫层:1)铺筑;2)整平;3)分层碾压。

单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号垫层
砂砂砾石渣碎石
1234
1人工工日10010018.69.117.317.3
2砂 55030041271---
3砂砾 5503007-1237--
4石渣 5503012--1207-
5碎石 5505016---1207
675kW以内履带式推土机台班80010020.670.711.81.8
712~15t光轮压路机台班80010810.750.791.971.97
8基价元9999001100665597035145595993

注:压实如需用水,费用另行计算。

1-2-13 真空预压

工程内容 1) 测量放线;2) 制、安、拆滤排水管;3) 铺设砂垫层及薄膜;4) 施工密封沟;5) 安、拆真空设备;6) 抽真空,观测。

单位: \(1000\mathrm{m}^2\) 处理面积

顺序号项目单位代号真空预压
预压期(月)
3每增减0.5
12
1人工工日1001001182.27.8
2铁件kg200902820-
3塑料编织袋个5001052160-
4其他材料费元780100118280.2-
5 台班8013002197.1439.46
6 台班8013029197.1439.46
7小型机具使用费元809900159.511.9
8基价元9999001622025680

工程内容 掺灰,翻拌,闷料。

1-2-14 路基填土掺灰

X

单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号掺石灰掺水泥
石灰含量5%石灰含量每增减1%水泥含量3%水泥含量每增减1%
稳定土拌和机拖拉机带铧犁挖掘机拌和稳定土拌和机拖拉机带铧犁
1234567
1人工工日100100150.855.146.8-18.914.7-
2熟石灰t550300390.61990.61990.61917.263---
332.5级水泥t5509001----52.52552.52517.000
4 以内履带式液压单斗挖掘机台班8001027--1.2----
575kW以内履带式拖拉机台班8001066-1.06---1.06-
6235kW以内稳定土拌和机台班80030051.31---1.31--
7基价元9999001331123162431482477720809184185231

作

1-2-15 采空区处治※
工程内容 钻孔:1)平整工作面;2)钻机就位、钻机钻孔;3)清孔、孔位转移。
采空区灌浆:1)冲洗钻孔;2)运料;3)集中制浆;4)灌浆;5)孔位转移。
浇注孔口管、封口套管:1) 孔口(套管)管加工、安放;2) 浇注水泥浆封孔。
单位:100m

顺序号项目单位代号钻孔孔深(m)
150以内250以内
砂、土等砾石、卵石等软石次坚石砂、土等砾石、卵石等软石
1234567
1人工工日10010019.31112.451.310.112.113.6
2 全破碎复合片钻头个2009037--0.332.1--0.33
3 全破碎复合片钻头个20090380.25---0.250.24-
4 复合片取芯钻头个2009041--0.24---0.24
5 金刚石取芯钻头个2009042-0.20.2--0.20.2
6水 30050046035439878060354398
7其他材料费元780100113.713.713.713.713.713.713.7
8设备摊销费元7901001235.9843.49461359235.9843.4946
9液压工程地质钻机台班80011212.413.083.4615.382.653.083.68
10基价元999900132214731578019032343054026021

续前页

单位:表列单位

顺序号项目单位代号钻孔孔深(m)多次成孔采空区灌浆
250以内250以外
次坚石砂、土等砾石、卵石等软石次坚石
100m
891011121314
1人工工日100100156.310.91314.661.35.63.2
2 全破碎复合片钻头个20090372.1--0.332.10.3-
3 全破碎复合片钻头个2009038-0.250.24----
4 复合片取芯钻头个2009041---0.24---
5 金刚石取芯钻头个2009042---0.2---
6水 300500478060354398780964
7一级粉煤灰t5501009------54.683
832.5级水泥t5509001------11.58
9其他材料费元780100113.713.713.713.713.713.711.8
10设备摊销费元79010011359235.9843.49461359235.9-
11 以内轮胎式装载机台班8001045------0.35
12液压工程地质钻机台班800112116.912.93.574.0118.451.32-
13 电动单级离心水泵台班8013001------0.3
14 以内泥浆泵台班8013023------1.38
15小型机具使用费元8099001------66.5
16基价元99999012035236445596629821678185812424

续前页

单位:表列单位

顺序号项目单位代号浇注孔口管封口套管
孔口管安放孔口管浇注套管安放封口
100m10孔100m10孔
15161718
1人工工日10010014.60.43.50.6
2钢管t20030080.477-1.139-
3电焊条kg2009011-1.53.2-
4水 3005004-3-1.8
532.5级水泥t5509001-2-1.2
6其他材料费元780100172.8345.34-
7液压工程地质钻机台班80011211.05-1.13-
821kV·A以内交流电弧焊机台班8015027-0.570.6-
9小型机具使用费元809900144.31.8--
10基价元9999901314111185838438
注:本章定额注浆采用水泥、粉煤灰浆液,水固比为1:1.2,水泥占固相的15%,粉煤灰占固相的85%;若涉及配合比与定额不相同,可调整材料消耗,其余不得调整。

1-2-16 刚性桩处理软土地基

工程内容 打压桩:1)准备移动打压桩机具;2)吊装定位、校正;3)打压桩。

接桩:1)准备接桩机具;2)对接上下桩节;3)桩顶垫平;4)放置接桩材料;5)焊接。

填心:1) 填心料拌和、运输;2) 填心。

单位:列表单位

顺序号项目单位代号桩径400mm填心
预应力管桩接桩混凝土砂
打入压入打入压入
100m10个
123456
1人工工日10010013.73.42.62.67.14.2
2普C20-32.5-2 1503007----(10.10)-
3电焊条kg2009011--14.714.7--
4水 3005004----163
5锯材 40030020.040.1----
6中(粗)砂 5503005----4.9510.3
7碎石(2cm) 5505012----8.28-
832.5级水泥t5509001----3.182-
9预应力管桩m5511003102102----
10其他材料费元780100147.935.925.121.4322.9

续前页

单位:表列单位

顺序号项目单位代号桩径400mm填心
预应力管桩接桩混凝土砂
打入压入打入压入
100m10个
123456
11250L以内强制式混凝土搅拌机台班8005002----0.33-
1215t以内履带式起重机台班80090020.430.29----
132.5t以内轨道式柴油打桩机台班80110050.8-0.27---
142000kN以内液压式静力压桩机台班8011020-0.76-0.27--
1532kV·A以内交流电弧焊机台班8015028--0.810.81--
16小型机具使用费元8099001----19.1-
17基价元9999901102741035692199030221377

交通达 浏

1-2-17 路基注浆处理

工程内容 钻孔:1) 准备;2) 确定孔位;3) 钻孔;4) 钻机移位;5) 场地清理。

注浆:1)制备水泥浆;2)清孔、插拔注浆管、压浆;3)清洗压浆设备;4)清理现场。

单位:表列单位

顺序号项目单位代号钻孔注浆
100m
12
1人工工日10010018.44.1
2 以内合金钻头个20090050.8-
3水 300500456
432.5级水泥t5509001-11.475
5其他材料费元780100124.38
6设备摊销费元7901001209.4-
7液压工程地质钻机台班80011213.5-
8压浆机(含拌浆机)台班8005083-0.75
9小型机具使用费元809900131.545.9
10基价元999990130424146

1-2-18 冲击压实

工程内容 1) 推土机平整; 2) 放线、布点; 3) 冲压; 4) 平整; 5) 碾压。

X

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号冲击压实
冲压20遍每增减5遍
12
1人工工日10010011-
2其他材料费元78010017-
3165kW以内液压履带式推土机台班80010070.410.09
420t以内单钢轮轮胎组合振动压路机台班80010900.240.05
525t以内冲击式压路机台班80010930.350.08
6小型机具使用费元80990011-
7基价元99999012369501

存

1-2-19 泡沫轻质土浇筑※

工程内容 挡板制安:1)挡板预制:模板安装、拆除、修理、涂脱模剂、堆放,混凝土配运料、拌和、运输、浇筑、捣固、养护;2)挡板安装:整理构件,安装钢筋除锈、制作、绑扎、焊接,安装就位,拌、运砂浆,砌筑,勾缝;3)角钢:角钢除锈,打入角钢成桩,角钢接长焊接。

浇筑泡沫轻质土:1) 浇筑:场地清理,变形缝板制作、安装、固定,泡沫轻质土拌和、输送,轻质土浇筑,泡沫轻质土专用设备清洗,轻质土养护;2) 钢筋网制作安装:钢筋网制作、绑扎、入模定位。

单位:表列单位

顺序号项目单位代号混凝土挡板制安泡沫轻质土
预制安装角钢立柱浇筑钢筋网
1t 1t
12345
1人工工日100100123.130.54.525.24.2
2普C25-32.5-2 1503008(10.10)----
3FC0.8气泡混合轻质土 1507038---(102.00)-
4HPB300钢筋t2001001-0.4480.052-1.025
520~22号铁丝kg2001022-26.650.4-2.6
6铁丝编织网 2001026250----
7型钢t2003004--1.040.027-
8钢模板t20030250.015----

续前页

单位:表列单位

顺序号项目单位代号混凝土挡板制安泡沫轻质土
预制安装角钢立柱浇筑钢筋网
1t 1t
12345
9电焊条kg2009011-23.520.3-3.5
10水 300500417--21.4-
11锯材 40030020.064--0.31-
12竹胶模板 4005002---35.5-
13高压钢丝缠绕胶管m5001047---10-
14发泡剂kg5003008---112.2-
15中(粗)砂 55030054.85----
16碎石(2cm) 55050128.08----
1732.5级水泥t55090013.717----
1842.5级水泥t5509002---36.72-
19其他材料费元7801001115.4--345.6-
20250L以内强制式混凝土搅拌机台班80050020.27----
2160m3/h以内混凝土搅拌站台班8005060---1.16-
22 台班8005086---0.76-
2332kV·A以内交流电弧焊机台班8015028-4.50.81-0.52
24小型机具使用费元80990018-36.3107.516
25基价元99990011023958264485271974007
注:泡沫轻质土定额按泡沫轻质土(抗压强度0.8MPa)编制,当设计采用泡沫轻质土强度等级与定额不同时,可按附录配比调整。

续前页

单位:表列单位

第三节 排水工程

说明

  1. 边沟、排水沟、截水沟、盲沟的挖基费用按开挖沟槽定额计算,其他排水工程的挖基费用按第一节土、石方工程的相关定额计算。

  2. 边沟、排水沟、截水沟、急流槽定额均未包括垫层的费用,需要时按有关定额另行计算。

  3. 雨水算子的规格与定额不同时, 可按设计用量抽换定额中铸铁算子的消耗。

  4. 工程量计算规则:

(1)本章定额砌筑工程的工程量为砌体的实际体积,包括构成砌体的砂浆体积。

(2)本章定额预制混凝土构件的工程量为预制构件的实际体积,不包括预制构件中空心部分的体积。

(3)开挖沟槽的工程量为设计水沟断面积乘以水沟长度与水沟圬工体积之和。

(4) 路基盲沟、中央分隔带盲沟(纵向、横向)的工程量按设计的工程内容计算。

(5)轻型井点降水定额按50根井管为一套,不足50根的按一套计算。井点使用天数按日历天数计算,使用时间按施工组织设计确定。

1-3-1 开挖沟槽

工程内容 土质:1)挂线;2)挖土;3)回填或将挖出的土筑成挡水埝;4)将沟槽断面修理到设计要求;5)清理现场及多余土方等。石质:1)挂线;2)打眼、爆破、人工或机械清理;3)人工将沟槽断面修理到设计要求。

单位: \(1000\mathrm{m}^{3}\) 天然密实方

顺序号项目单位代号人工开挖机械开挖
土方石方土方石方
1234
1人工工日1001001200.1313.567.1148.3
2空心钢钎kg2009003-13.5-13.5
3 以内合金钻头个2009004-21-21
4硝铵炸药kg5005002-154-154
5非电毫秒雷管个5005008-176.7-176.7
6导爆索m5005009-93.8-93.8
7其他材料费元7801001-21.7-21.7
8 以内履带式液压单斗挖掘机台班8001025--4.566.84
9 以内机动空压机台班8017047-11.69-11.69
10小型机具使用费元8099001-336.9-336.9
11基价元999900121267405111092728648

1-3-2 路基、中央分隔带盲沟
工程内容 铺设土工布、埋设 PVC 管、回填碎石、干拌砂铺筑。
单位:列表单位

顺序号项目单位代号土工布铺设PVC管安装回填碎石超高段混凝土过水槽干拌砂(水泥剂量5%)
100m
1234
1人工工日1001001152.28.53.5
28~12号铁丝kg20010211.33---
3U形锚钉kg200903469.06---
4水 3005004---0.3
5塑料打孔波纹管( )m5001031-106--
6土工布 50070011062.5---
7中(粗)砂 5503005---12.74
8碎石 5505016--110-
932.5级水泥t5509001---0.96
10其他材料费元780100195.5286.2--
11 以内轮胎式装载机台班8001047--0.31-
12基价元99990016527215095391781

注:1. 本章定额不包括开挖土石方费用,需要时另行计算。
2. 排水管的型号、规格及消耗量与定额不一致时,可进行抽换。

1-3-3 石砌边沟、排水沟、截水沟、急流槽

工程内容 1) 拌、运砂浆;2) 选修石料;3) 砌筑、勾缝、养护。

X

单位: \(10m^{3}\) 实体

顺序号项目单位代号边沟、排水沟急流槽截水沟
浆砌片石浆砌块石浆砌片石浆砌块石浆砌片石浆砌块石
123456
1人工工日10010016.66.55.14.98.18
2M7.5水泥砂浆 1501002(3.50)(2.70)(3.50)(2.70)(3.50)(2.70)
3M10水泥砂浆 1501003(0.33)(0.20)(0.33)(0.14)(0.33)(0.20)
4水 3005004181818181818
5中(粗)砂 55030054.173.164.173.164.173.16
6片石 550500511.5-11.5-11.5-
7块石 5505025-10.5-10.5-10.5
832.5级水泥155090011.0370.7821.0370.7821.0370.78
9其他材料费元78010012.32.32.32.32.32.3
10 以内轮胎式装载机台班80010450.080.080.080.080.10.1
11400L以内灰浆搅拌机台班80050100.150.120.150.120.150.12
12基价元9999001222923012070213124012471

1-3-4 混凝土边沟、排水沟、截水沟、急流槽
工程内容 现浇混凝土:1)模板安装、拆除、修理、涂脱模剂、堆放;2)混凝土配运料、拌和、运输、浇筑、养护。
混凝土预制块预制:1)模板安装、拆除、修理、涂脱模剂、堆放;2)混凝土配运料、拌和、运输、浇筑、养护;3)预制块堆放。
预制块铺砌:1)拌、运砂浆;2)预制块就位、铺砌、勾缝、填缝、养护。
单位: \(10m^{3}\) 实体

顺序号项目单位代号边沟排水沟截水沟
混凝土预制块现浇混凝土混凝土预制块现浇混凝土
预制铺砌预制铺砌
矩形六边形矩形六边形矩形
12345678
1人工工日100100115.416.78.89.91214.610.414.3
2M10水泥砂浆 1501003--(0.44)(0.44)--(0.44)-
3普C20-32.5-2 1503007(10.10)(10.10)--(10.20)(10.10)-(10.20)
4预制构件 1517001(10.10)-(10.10)(10.10)----
5钢模板t20030250.040.052---0.036--
6组合钢模板t2003026----0.026--0.026
7铁件kg2009028----7.8--7.8
8石油沥青t3001001--0.0130.0130.013-0.0130.013
9水 30050041616131312161312

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号边沟、水沟截水沟
混凝土预制块现浇混凝土混凝土预制块现浇混凝土
预制铺砌预制铺砌
矩形六边形矩形六边形矩形
12345678
10中(粗)砂 55030054.954.950.470.4754.950.475
11碎石(2cm) 55050128.288.28--8.368.28-8.36
1232.5级水泥t55090013.1823.1820.1370.1373.2133.1820.1373.213
13其他材料费元780100128.628.60.90.915.728.60.916.2
14250L以内强制式混凝土搅拌机台班80050020.270.27--0.270.27-0.27
15小型机具使用费元809900155---5--
16基价元999900141204323111412313752401412843997

交通达 浏

续前页

单位:表列单位

顺序号项目单位代号水沟盖板急流槽
预制安装混凝土预制块现浇混凝土
混凝土预制铺砌
矩形矩形带孔钢筋矩形
1t
9101112131415
1人工工日100100115.4217.46.214.610.614.1
2M10水泥砂浆 1501003---(0.38)-(0.57)-
3普C20-32.5-2 1503007(10.10)(10.10)--(10.10)-(10.20)
4预制构件 1517001---(10.10)-(10.10)-
5HPB300钢筋t2001001--0.119----
6HRB400钢筋t2001002--0.906--0.154-
720~22号铁丝kg20010223.45.73.6----
8钢模板t20030250.0160.026--0.094--
9组合钢模板t2003026------0.02
10铁件kg2009028------6.1
11水 30050041616-10161312
12中(粗)砂 55030054.954.95-0.414.950.615
13碎石(2cm) 55050128.288.28--8.28-8.36

续前页

单位:表列单位

顺序号项目单位代号水沟盖板急流槽
预制安装混凝土预制块现浇混凝土
混凝土预制铺砌
矩形矩形带孔钢筋矩形
1t
9101112131415
1432.5级水泥t55090013.1823.182-0.1183.1820.1773.213
15其他材料费元780100128.628.6--55-14.9
16250L以内强制式混凝土搅拌机台班80050020.270.27--0.27-0.27
17小型机具使用费元8099001556.3-5--
18基价元9999001400746674149758435317703939

1-3-5 排水管铺设

工程内容 现浇排水管基础混凝土:1)基底清理、夯实;2)混凝土配运料、拌和、运输、浇筑、养护。

安装混凝土排水管:1)排管、下管、调直、找平;2)清理管口、调运砂浆、填缝、抹带、压实、养护。

安装双壁波纹管(PVC-U):检查及清扫管材、切管、搬运、下管、铺设、对口、套胶圈,材料场内运输。

单位:100m

顺序号项目单位代号现浇排水管基础混凝土
管径(mm)
200以内300以内400以内500以内600以内700以内800以内900以内1000以内
123456789
1人工工日10010012.24.97.610.413.115.818.621.324
2普C15-32.5-4 1503031(5.64)(8.05)(10.55)(13.33)(18.16)(22.64)(29.58)(37.54)(46.31)
3水 300500471013162125303643
4中(粗)砂 55030052.824.035.286.679.0811.3214.7918.7723.15
5碎石(4cm) 55050134.796.848.9711.3315.4319.2525.1431.9139.36
632.5级水泥t55090011.5062.1492.8173.5594.8486.0467.89810.02212.364
7其他材料费元78010011.21.72.12.73.64.3567.3
8500L以内强制式混凝土搅拌机台班80050040.250.320.420.550.710.921.21.562.03
91t以内机动翻斗车台班80070460.650.841.091.421.852.43.124.065.27
10小型机具使用费元8099001124.20161.40209.80272.80354.60461.00599.30779.101012.8
11基价元999900117082590350345326011748495451191214584

单位:100m

续前页

顺序号项目单位代号铺设混凝土排水管
管径(mm)
200以内300以内400以内500以内600以内700以内800以内900以内1000以内
101112131415161718
1人工工日10010014.66.59.111.613.716.118.121.925.9
2M10水泥砂浆 1501003(0.36)(0.53)(0.71)(0.89)(1.07)(1.25)(1.42)(1.60)(1.78)
3水 30050041.001.002.002.002.003.003.003.004
4中(粗)砂 55030050.390.570.760.951.151.341.521.711.91
532.5级水泥t55090010.1120.1650.2210.2770.3330.3890.4420.4980.554
6 m5511004101--------
7 m5511005-101-------
8 m5511006--101------
9 m5511007---101-----
10 m5511008----101----
11 m5511009-----101---
12 m5511010------101--
13 m5511011-------101-
14 m5511012--------101
15其他材料费元780100155.581.6107.9134.5161.4188.6216.4244.7273.7

续前页

单位:100m

顺序号项目单位代号铺设混凝土排水管
管径(mm)
200以内300以内400以内500以内600以内700以内800以内900以内1000以内
101112131415161718
168t以内汽车式起重机台班80090260.350.420.500.600.720.861.041.241.49
17小型机具使用费元80990015.36.47.79.211.113.316.019.123.0
18基价元9999001452666658794143142085624977351564215950504
顺序号项目单位代号安装双壁波纹管(PVC-U)
管径(mm)
300以内400以内500以内600以内700以内800以内900以内1000以内
1920212223242526
1人工工日10010019.712.216.419.422.927.433.545.3
2 以内双壁波纹管m5001023101-------
3 以内双壁波纹管m5001024-101------
4 以内双壁波纹管m5001025--101-----
5 以内双壁波纹管m5001026---101----
6 以内双壁波纹管m5001027----101---
7 以内双壁波纹管m5001028-----101--
8 以内双壁波纹管m5001029------101-
9 以内双壁波纹管m5001030-------101
10其他材料费元78010017.997.7117.1136.5155.9175.3194.8214.2
115t以内载货汽车台班80070040.090.140.30.30.420.420.840.84
125t以内汽车式起重机台班8009025--0.20.290.440.440.640.84
13 以内木工圆锯机台班80150130.10.10.120.140.160.180.20.22
14基价元999900176739254176402210626282390184509454945

1-3-6 雨水井、检查井

工程内容 钢筋混凝土井身:1)模板制作、安装、拆除、修理、涂脱模剂、堆放;2)混凝土配运料、拌和、运输、浇筑、养护;3)钢筋制作、绑扎、安放、定位、校正,安装梯蹬。

钢筋混凝土井盖:1)模板制作、安装、拆除、修理、涂脱模剂、堆放;2)混凝土配运料、拌和、运输、浇筑、养护;3)钢筋制作、绑扎、安放、定位、校正,拉手制安;4)井盖安装。

雨水算安放:清理井口,算子安放。

砖砌井身: 混凝土搅拌、浇筑、养护、砌砖、勾缝、安装铸铁爬梯。

单位:表列单位

顺序号项目单位代号现浇井身混凝土钢筋混凝土井盖制作安装铸铁算子安放砖砌井身
10套
1234
1人工工日10010011718.51.619.5
2M7.5水泥砂浆 1501002---(3.41)
31:2水泥砂浆 1501013---(0.28)
4普C20-32.5-2 1503007(10.20)(10.10)-(0.25)
5HPB300钢筋t20010010.0460.45--
68~12号铁丝kg20010211.8---
720~22号铁丝kg20010221---
8铁钉kg200903015.40.1--

续前页

单位:表列单位

顺序号项目单位代号现浇井身混凝土钢筋混凝土井盖制作安装铸铁算子安放砖砌井身
10套
1234
9铸铁算子kg2009032--60-
10水 30050041216-1.25
11锯材 40030021.250.19--
12中(粗)砂 550300554.950.274.11
13碎石(2cm) 55050128.368.28-0.91
14青(红)砖千块5507003---5.13
1532.5级水泥t55090013.2133.1820.1541.141
16其他材料费元7801001182103.238.6171.6
17250L以内强制式混凝土搅拌机台班80050020.260.26-0.03
18小型机具使用费元8099001917.2-11.5
19基价元9999001644260966545062

续前页 单位: \(100m^{2}\) 处理面积 续前页 单位: \(1000\mathrm{m}^{3}\) 天然密实方 续前页 单位: \(1000m^{3}\) 天然密实方 作

续前页 单位:100m

1-3-7 轻型井点降水
工程内容 安装拆除:1)挖排水沟及管槽;2)井管装配及地面试管;3)铺总管,装水泵、水箱;4)冲孔、沉管;5)灌砂封口;6)连接试抽;7)拔井管,拆管,清洗;8)整理、堆放。
使用:1)抽水;2)井管堵漏。
单位:表列单位

顺序号项目单位代号井点管及总管大口径井降水
井点管及总管15m以内井点管及总管25m以内
安装、拆除使用安装、拆除使用安装、拆除使用
10根套天10根套天10根套天
123456
1人工工日10010015.21.8142.53.5183.73.8
2水 300500437-660-990-
3中(粗)砂 55030052.14-129.13-189.21-
4轻型井点总管m60090010.42-----
5轻型井点管m60090022.86-----
6大口径井点管 m6009003--1.951.52.932.25
7大口径井点总管 m6009004--0.050.120.050.12
8其他材料费元780100123.20.643.14.769.54.7
910t以内履带式起重机台班80090010.29-4.7-6.33-

续前页

单位:表列单位

顺序号项目单位代号井点管及总管大口径井降水
井点管及总管15m以内井点管及总管25m以内
安装、拆除使用安装、拆除使用安装、拆除使用
10根套天10根套天10根套天
123456
10400kN以内振动打拔桩机台班8011009--3.25-4.69-
11 台班80130130.44-7.952.1611.032.18
12 台班8013021--12.65-17.38-
13射流井点泵台班8013028-3.15----
14小型机具使用费元809900135.5-1370.2-1834.1-
15基价元99990011361374418871724577791935

注:1. 遇有天然水源可利用时,不计水费。

  1. 本章定额适用于地下水位较高的轻亚黏土、砂性土或淤泥质土层地带。

1-3-8 机械铺筑拦水带

工程内容 放样,挖槽,修整;混凝土配运料、拌和、运输、铺筑及养护。

[NO TEXT]

单位: \(10m^{3}\)

顺序号项目单位代号机械铺筑水泥混凝土拦水带机械铺筑沥青混凝土拦水带
12
1人工工日10010015.33.22
2普C25-32.5-2 1503008(10.20)-
3中粒式沥青混凝土 1505006-(10.40)
4石油沥青t3001001-1.763
5水 300500412-
6砂 5503004-6.28
7中(粗)砂 55030054.9-
8矿粉t5503013-1.7
9石屑 5503014-8.79
10碎石(2cm) 55050128.16-
1132.5级水泥t55090013.754-
12其他材料费元7801001261.6
1315t/h以内电动黑色粒料拌和机台班8003041-0.31
14250L以内强制式混凝土搅拌机台班80050020.37-
交通运输部信息浏览专用

续前页

单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号机械铺筑水泥混凝土拦水带机械铺筑沥青混凝土拦水带
12
154t以内载货汽车台班8007003-0.36
161t以内机动翻斗车台班80070460.420.23
17小型机具使用费元809900133.233.2
18基价元9999001311410710

第四节 防护工程

说明

  1. 本章定额中未列出的其他结构形式的砌石防护工程,需要时按“桥涵工程”项目的有关定额计算。

  2. 本章定额中除注明者外,均不包括挖基、基础垫层的工程内容,需要时按“桥涵工程”项目的有关定额计算。

  3. 本章定额中除注明者外,均已包括按设计要求需要设置的伸缩缝、沉降缝的费用。

  4. 本章定额中除注明者外,均已包括水泥混凝土的拌和费用。

  5. 植草护坡定额中均已综合考虑黏结剂、保水剂、营养土、肥料、覆盖薄膜等的费用, 使用定额时不得另行计算。

  6. 预应力锚索护坡定额中的脚手架是按钢管脚手架编制的, 脚手架宽度按 2.5m 考虑。

  7. 工程量计算规则:

(1)铺草皮工程量按所铺边坡的坡面面积计算。

(2) 护坡定额中以 \(100 ~m^{2}\) 或 \(1000 ~m^{2}\) 为计量单位的子目的工程量, 按设计需要防护的边坡坡面面积计算。

(3)木笼、竹笼、铁丝笼填石护坡的工程量按填石体积计算。

(4)本章定额砌筑工程的工程量为砌体的实际体积,包括构成砌体的砂浆体积。

(5)本章定额预制混凝土构件的工程量为预制构件的实际体积,不包括预制构件中空心部分的体积。

(6)预应力锚索的工程量为锚索(钢绞线)长度与工作长度的质量之和。

(7)抗滑桩挖孔工程量按护壁外缘所包围的面积乘以设计孔深计算。

1-4-1 人工铺草皮

工程内容 铺筑、拍紧、木橛钉固草皮,铺花格草皮挖槽。

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号满铺花格式
边坡高度(m)
10以内20以内20以上10以内20以内20以上
123456
1人工工日100100114.317.320.213.915.216.6
2草皮 4013002110011001100381.15381.15381.15
3其他材料费元7801001990990990623.7623.7623.7
4基价元9999001592062396547328334213570

注:采用叠铺草皮时,定额中人工工日和草皮数量加倍计算,其他材料费不变。

1-4-2 植草护坡

工程内容 挂网:1)清理整平边坡坡面;2)铺网、固定;3)钢筋框条制作、绑扎及焊接。

植草:1)边坡覆土;2)人工撒草籽、植草或机械喷播植草;3)初期养护。

机械液压喷播植草:1)边坡整理;2)喷播植草;3)加覆盖物、固定;4)初期养护。

喷混、客土喷播植草:1)边坡整理、覆土,植生混合料拌和;2)喷植生混合料;3)加覆盖物、固定;4)初期养护。

CS 混合纤维喷灌护坡:1) 坡面清理;2) 锚固件制作安装;3) 挂铁丝网固定;4) 架设基盘平台;5) 喷射基材混合料、加覆盖物、固定;6) 初期养护。

码砌植生袋:1)边坡整理;2)基质配料、拌和,基质装袋,植生袋码砌、固定;3)覆盖无纺布;4)初期养护。

  1. 挂网

单位:表列单位

顺序号项目单位代号土工格栅三维植被网铁丝网钢筋
1000 1t
1234
1人工工日100100134.437.820.55.3
2HPB300钢筋t2001001---1.025
38~12号铁丝kg2001021--3.8-
4铁丝编织网 2001026--1140.1-
5电焊条kg2009011---0.9
6U形锚钉kg2009034138315.2--
7三维植被网 5001009-1249--
8土工格栅 50070031142.6---

续前页

单位:表列单位

顺序号项目单位代号土工格栅三维植被网铁丝网钢筋
1t
1234
9其他材料费元780100142.9111.3--
1032kV·A以内交流电弧焊机台班8015028---0.12
11小型机具使用费元8099001---17.3
12基价元99990011376016678254884025

II. 植 草

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号人工植草机械液压喷播植草喷混植草客土喷播植草
撒草籽植草根填方边坡挖方边坡植草厚度(cm)
1068
567891011
1人工工日100100113.710.815.517.838.431.436.2
2水 3005004--90100300--
3草籽kg401300110.3-202017.53030
4黏土 5501003----52--
5种植土 550100771.471.471.471.4-30.640.8
6植物营养土 5501008----5130.640.8
732.5级水泥t5509001----1.02--
8其他材料费元78010012673498.14142.74575.7557.32591.33732
9液压喷播机台班8001132--11-2.212.6
10250L以内强制式混凝土搅拌机台班8005002----1.891.131.51
11混凝土喷射机台班8005011----3.29--
124t以内载货汽车台班8007003--0.790.843.452.062.4
136000L以内洒水汽车台班8007041--0.750.83.682.092.27
14 以内机动空压机台班8017049--0.841.044.232.52.96
15小型机具使用费元8099001--44.750.826.859.873.1
16基价元9999001328454781017411087311092257628149

续前页

单位:表列单位

顺序号项目单位代号CS混合纤维喷灌护坡(基材厚度8cm)码砌植生袋
1213
1人工工日100100118.398.1
2M25水泥砂浆 1501007(0.33)-
3HRB400钢筋t20010020.185-
48~12号铁丝kg20010210.54-
520~22号铁丝kg20010221.69-
6铁丝编织网 2001026119.5-
7钢钎kg20090027.02-
8 以内合金钻头个20090045-
9U形锚钉kg2009034-89.3
10水 300500432-
11稻草纤维kg4001003255-
12木粉 40030063.06-
13木纤维kg400300820.4-
14草籽kg40130013020.6
15植生袋个5001058-16800
16高次团粒剂kg500300230.6-

续前页

单位:表列单位

顺序号项目单位代号CS混合纤维喷灌护坡(基材厚度8cm)码砌植生袋
1213
17泥炭 55010012.04-
18种植土 55010073.57214.2
19椰粉 55030011.02-
20中(粗)砂 55030050.35-
2132.5级水泥t55090010.209-
22其他材料费元7801001286.91369.9
23250L以内强制式混凝土搅拌机台班80050020.24-
24混凝土喷射机台班80050110.37-
254t以内载货汽车台班80070030.36-
266000L以内洒水汽车台班8007041-0.75
275t以内汽车式起重机台班8009025-0.41
28 以内机动空压机台班80170491.49-
29小型机具使用费元809900185.7-
30基价元99990011257838420

注:1.本章定额挂铁丝网未包括锚固筋(或锚杆)的消耗,应按相应定额另行计算。
2. 挂网定额中钢筋子目仅适用于挂铁丝网的钢筋框条。
3. 本章定额中植草项目可根据设计用量调整定额中的草籽或种子的消耗。

1-4-3 编篱填石护坡

工程内容 1) 整修边坡;2) 制打小树桩;3) 编篱, 填石。

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号单层双层
厚度(cm)
3050
12
1人工工日1001001198.3271.8
2片石 5505005306510
3其他材料费元78010015298.37907.5
4基价元99990013839768981

注:本章定额不包括垫层,需要时根据设计按有关定额另行计算。

1-4-4 木笼、竹笼、铁丝笼填石护坡
工程内容 1) 平整地基;2) 木笼制作, 桩木制作, 打桩, 钉横木;3) 编竹笼;4) 编铁丝笼;5) 安设, 填石。
单位: \(10m^{3}\)

顺序号项目单位代号木笼竹笼铁丝笼
桩式框架式直径1m、长度4m直径0.6m、长度10m
12345
1人工工日100100118.714.55.15.13
2HPB300钢筋t20010010.067
38~12号铁丝kg2001021185.5
4铁件kg200902822.139---
5铁钉kg20090307.35.6---
6原木 40030013.642.39---
7锯材 40030020.07-
8毛竹根40050014263-
9片石 550500510.210.210.210.210.2
10其他材料费元78010011.2
11小型机具使用费元80990013.13.1
12基价元999900175465458200724181995

1-4-5 现浇混凝土护坡
工程内容 满铺式:1)清理边坡;2)模板制作,安装,拆除,修理;3)混凝土配运料、拌和、运输、浇筑、抹平、养护。
框格(架)式:1)清理边坡;2)模板制作,安装,拆除,修理;3)混凝土配运料、拌和、运输、浇筑、抹平、养护。
钢筋:除锈、制作、绑扎成型。
单位:表列单位

顺序号项目单位代号满铺式混凝土框格(架)式混凝土钢筋
坡高10m以内坡高10m以上坡高10m以内坡高10m以上
1t
12345
1人工工日100100111.113.315.318.19.5
2普C20-32.5-4 1503032(10.20)(10.20)(10.20)(10.20)-
3HPB300钢筋t2001001----0.817
4HRB400钢筋t2001002----0.208
520~22号铁丝kg2001022----3.6
6型钢t2003004--0.0220.022-
7组合钢模板t2003026--0.0140.014-
8电焊条kg2009011----3.5
9铁件kg2009028--1.91.9-
10石油沥青t30010010.0210.0210.0040.004-

续前页

单位:表列单位

顺序号项目单位代号满铺式混凝土框格(架)式混凝土钢筋
坡高10m以内坡高10m以上坡高10m以内坡高10m以上
1t
12345
11水 300500412121212-
12锯材 40030020.010.010.010.01-
13中(粗)砂 55030055555-
14碎石(4cm) 55050138.578.578.578.57-
1532.5级水泥t55090013.043.043.043.04-
16其他材料费元780100166.166.114.414.4-
17250L以内强制式混凝土搅拌机台班80050020.320.330.320.33-
1832kV·A以内交流电弧焊机台班8015028----1.53
19小型机具使用费元8099001--2.42.46.8
20基价元999900135583794403043294735

行

1-4-6 预制混凝土护坡

工程内容 预制:1)模板制作,安装,拆除,修理;2)混凝土配运料、拌和、运输、浇筑、捣固、抹平、养护;3)块件堆放。

钢筋:除锈、制作、绑扎成型。

铺砌:1)整平边坡;2)制钉小木桩;3)拌、运砂浆,运混凝土块件;4)穿连席块或浆砌块件、填缝。

码砌:1)整平边坡;2)码砌块件。

单位:表列单位

顺序号项目单位代号预制混凝土
混凝土块、席块护坡骨架格菱形格钢筋
1t
1234
1人工工日100100119.419.9235.5
2普C20-32.5-4 1503032(10.10)(10.10)(10.10)-
3HPB300钢筋t2001001---1.025
420~22号铁丝kg2001022---4.2
5型钢t20030040.012---
6组合钢模板t2003026-0.0650.065-
7电焊条kg20090110.2---
8铁件kg20090281.18.68.6-
9水 3005004161616-
10锯材 4003002-0.030.03-

续前页

单位:表列单位

顺序号项目单位代号预制混凝土
混凝土块、席块护坡骨架格菱形格钢筋
1t
1234
11中(粗)砂 55030054.954.954.95-
12碎石(4cm) 55050138.488.488.48-
1332.5级水泥t55090013.013.013.01-
14其他材料费元780100120.211.17.4-
15250L以内强制式混凝土搅拌机台班80050020.320.320.37-
1632kV·A以内交流电弧焊机台班80150280.02---
17小型机具使用费元80990010.1--6.6
18基价元99990014326470850424028

交通新闻

续前页

单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号铺砌混凝土席块铺砌混凝土块、骨架格码砌菱形格
坡高10m以内坡高10m以上坡高10m以内坡高10m以上坡高10m以内坡高10m以上
5678910
1人工工日10010019.7117.49.17.38.3
2M10水泥砂浆 1501003--(0.39)(0.39)--
3预制构件 1517001(10.10)(10.10)(10.10)(10.10)(10.10)(10.10)
4HPB300钢筋t20010010.080.08----
5石油沥青t3001001--0.0230.023--
6水 3005004--1111--
7中(粗)砂 5503005--0.420.42--
832.5级水泥t5509001--0.1210.121--
9其他材料费元780100198.498.471.771.7--
10基价元99990011396153410661247776882

注:码砌菱形格护坡定额未包括框格间缝隙的填塞费用,需要时应另行计算。

存

1-4-7 灰浆抹面护坡
工程内容 1) 清理坡面; 2) 洒水湿润坡面; 3) 搭、拆简单脚手架; 4) 人工配、拌、运混合灰浆; 5) 抹平, 养护。
单位: \(100m^{2}\) 抹面面积

顺序号项目单位代号灰浆材料
石灰、煤渣石灰、煤渣、黏土石灰、煤渣、黏土、砂水泥、石灰、砂石灰、砂
抹面厚度(cm)
36834
12345
1人工工日10010015.27.17.64.75.7
28~12号铁丝kg200102122222
3铁钉kg20090300.10.10.10.10.1
4水 30050042345602330
5原木 40030010.020.020.020.020.02
6锯材 40030020.020.020.020.020.02
7黏土 5501003-1.872.18--
8熟石灰t55030030.7731.4210.9890.3090.828
9中(粗)砂 5503005--3.333.124.37
10煤渣 55030103.066.739.79--
1132.5级水泥t5509001---0.357-
12其他材料费元780100175----
13基价元999900111501755220610951363

1-4-8 喷射混凝土护坡

工程内容 挂钢筋网或铁丝网:1)钢筋网制作;2)挂网、绑扎、混凝土块支垫、点焊锚杆。

喷混凝土:1)坡面清理及湿润;2)脚手架的搭设、移动、拆除;3)排水孔的设置;4)混凝土配运料、拌和、运输、喷射、养护。

锚杆:1)放样布孔;2)钻孔、清孔、移动钻具;3)锚杆制作、安设;4)砂浆拌和、灌浆。

I. 挂网
单位:1t

顺序号项目单位代号钢筋网铁丝网
边坡高度(m)
10以内20以内20以上10以内20以内20以上
123456
1人工工日10010018.310.212.513.815.717.3
2HPB300钢筋t20010011.0251.0251.025---
320~22号铁丝kg20010220.80.90.90.50.50.5
4铁丝编织网 2001026---284.1284.1284.1
5电焊条kg200901110.210.210.2---
632kV·A以内交流电弧焊机台班80150282.423.373.8---
7小型机具使用费元809900117.317.317.3---
8基价元9999001482452025525727374757645

II. 喷 混 凝 土
单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号边坡高度(m)
10以内20以内20以上
789
1人工工日10010019.110.411.8
2喷C20-32.5-2 1503121(10.71)(10.71)(10.71)
3钢管t20030080.0060.0070.007
4铁件kg20090282.12.32.4
5水 3005004212121
6中(粗)砂 55030056.536.536.53
7碎石(2cm) 55050126.116.116.11
832.5级水泥t55090014.7664.7664.766
9其他材料费元7801001529.9527.8525.7
10250L以内强制式混凝土搅拌机台班80050021.461.671.89
11混凝土喷射机台班80050111.611.852.09
12 以内机动空压机台班80170491.451.661.77
13小型机具使用费元80990012.42.42.5
141基价人工元工日99990011001001598343.2638950.8673063.3
2M20水泥砂浆 1501006(0.72)(0.72)(0.72)
3HPB300钢筋t20010010.0070.0070.007
4HRB400钢筋t20010021.0251.0251.025
5空心钢钎kg200900321.721.721.7
6 个2009004999
7电焊条kg20090110.10.10.1
8水 3005004666666
9中(粗)砂 55030050.760.760.76
1032.5级水泥t55090010.3230.3230.323
11其他材料费元780100128.328.328.3
12气腿式风动凿岩机台班800110311.9312.8914.91
1332kV·A以内交流电弧焊机台班80150280.020.020.02
14 台班80170495.666.127.08
15小型机具使用费元8099001261.1268.5280.9
16基价元9999001133131447616546

III.锚杆埋设 单位:1t 注:本章定额中锚杆埋设仅适用于锚喷联合施工时的锚杆。

1-4-9 预应力锚索护坡

工程内容 脚手架:1)平整场地;2)底座、垫脚架设;3)搭、拆脚手及跳板;4)完工清理及保养。

地梁及锚座混凝土:1)坡面清理;2)模板安装、拆除、修理、涂脱模剂、堆放;3)混凝土配运料、拌和、运输、浇筑、养护。地梁及锚座钢筋:钢筋除锈、制作、焊接、绑扎。

预应力锚索成孔:测量放样,操作平台搭设,钻孔机具安装、钻孔、清孔、移动、拆除,套管装拔。

预应力锚索:1)钢绞线除锈、穿架线环、涂油、穿防护管、绑扎成束;2)锚索入孔、就位、固定;3)安装锚具、张拉、封锚。锚孔注浆:浆液制作、注浆。

I. 脚手架及地梁、锚座

单位:表列单位

顺序号项目单位代号脚手架地梁锚座
混凝土钢筋混凝土钢筋
1t 1t
12345
1人工工日10010016.821.47.126.99.5
2普C25-32.5-4 1503033-(10.20)-(10.20)-
3HPB300钢筋t2001001--0.128-0.202
4HRB400钢筋t2001002--0.897-0.823
520~22号铁丝kg20010221-4.6-4.4
6型钢t2003004-0.015-0.013-
7钢管t20030080.025----
8组合钢模板t2003026-0.051-0.04-

续前页

单位:表列单位

顺序号项目单位代号脚手架地梁锚座
混凝土钢筋混凝土钢筋
1t 1t
12345
9电焊条kg2009011--4-4.4
10铁件kg200902810.624.6-21.6-
11水 3005004-12-12-
12锯材 40030020.060.01-0.09-
13中(粗)砂 5503005-4.9-4.9-
14碎石(4cm) 5505013-8.47-8.47-
1532.5级水泥t5509001-3.417-3.417-
16其他材料费元78010016.640.8-33.5-
17250L以内强制式混凝土搅拌机台班8005002-0.33-0.33-
184t以内载货汽车台班80070030.04----
1932kV·A以内交流电弧焊机台班8015028--1.62-1.75
20小型机具使用费元80990012.632.97.732.93.9
21基价元99990019985070444656954729
顺序号项目单位代号孔径120mm以内
孔深20m以内孔深30m以内
土层软石次坚石坚石土层软石次坚石坚石
678910111213
1人工工日10010011.22.43.64.71.42.84.15.4
220~22号铁丝kg20010220.30.30.30.30.30.30.30.3
3钢管t20030080.0030.0050.0070.0080.0030.0050.0070.008
4 个20090050.10.20.20.20.10.20.20.2
5钻杆kg20090072.74.35.263.34.85.76.5
6铁钉kg20090301.91.91.91.91.91.91.91.9
7冲击器个20090350.010.020.020.040.010.020.020.05
8偏心冲击锤个20090360.0080.0110.0140.0180.0080.0110.0140.018
9锯材 40030020.010.010.010.010.010.010.010.01
10其他材料费元78010015.77.99.9145.88.310.214.6
11 台班80011160.3360.5040.6550.8520.3960.5940.7721.004
12 台班80170510.260.40.520.670.30.450.590.76
13小型机具使用费元809900116.93863.710019.740.169.1109.2
14基价元999900158396012921690666108214541919
1人工工日10010011.63.14.76.11.73.456.6
220~22号铁丝kg20010220.30.30.30.30.30.30.30.3
3钢管t20030080.0030.0050.0070.0080.0030.0050.0070.008
4 个20090050.10.20.20.20.10.20.20.3
5钻杆kg20090075.89.11112.98.613.516.419.1
6铁钉kg20090301.91.91.91.91.91.91.91.9
7冲击器个20090350.010.020.030.050.010.020.030.05
8偏心冲击锤个20090360.0080.0110.0140.0180.0080.0110.0140.018
9锯材 40030020.010.010.010.010.010.010.010.01
10其他材料费元78010016.3911.315.96.99.912.417.7
11 台班80011160.4440.6660.8661.1260.4920.7380.9591.247
12 台班80170510.350.520.680.880.380.580.750.97
13小型机具使用费元809900123.342.374.9118.825.445.581.6127.8
14基价元9999001771123516892200846137918592436

续前页 单位:10m 续前页 单位:10m 续前页 单位:10m II. 预应力锚索成孔 单位:10m 续前页

单位:10m

顺序号项目单位代号孔径120mm以内孔径150mm以内
孔深60m以内孔深20m以内
土层软石次坚石坚石土层软石次坚石坚石
2223242526272829
1人工工日10010011.93.75.67.31.32.53.84.9
220~22号铁丝kg20010220.30.30.30.30.30.30.30.3
3钢管t20030080.0030.0050.0070.0080.0040.0070.0090.01
4 个20090050.10.20.20.30.10.20.20.3
5钻杆kg200900710.415.21820.72.94.65.76.9
6铁钉kg20090301.91.91.91.91.91.91.91.9
7冲击器个20090350.010.020.030.050.010.0170.0250.05
8偏心冲击锤个20090360.0080.0110.0140.0180.0080.0120.0150.02
9锯材 4003002----0.010.010.010.01
10其他材料费元78010017.210.41318.568.611.116
11 台班80011160.5280.7921.031.3380.360.540.7020.913
12 台班80170510.420.630.821.070.280.410.540.7
13小型机具使用费元80990016.69.511.916.95.57.910.114.6
14基价元999900189514361938252061496813121711
顺序号项目单位代号孔径150mm以内
孔深30m以内孔深40m以内
土层软石次坚石坚石土层软石次坚石坚石
3031323334353637
1人工工日10010011.42.22.83.71.63.14.15.3
220~22号铁丝kg20010220.30.30.30.30.30.30.30.3
3钢管t20030080.0040.0070.0090.010.0040.0070.0090.01
4 个20090050.10.20.20.30.10.20.20.3
5钻杆kg20090073.55.26.37.56.19.812.214.7
6铁钉kg20090301.91.91.91.91.91.91.91.9
7冲击器个20090350.010.0180.0260.0530.0110.0190.0280.056
8偏心冲击锤个20090360.0080.0120.0150.020.0080.0120.0150.02
9锯材 40030020.010.010.010.010.010.010.010.01
10其他材料费元78010016.18.911.316.56.79.812.518.3
11 台班80011160.4080.6120.7961.0340.4560.6840.891.156
12 台班80170510.310.470.610.790.360.540.70.91
13小型机具使用费元809900120.142.272112.825.748.482.1127.4
14基价元9999001686105513681811795127916742202
1人工工日10010011.73.55.26.8245.97.7
220~22号铁丝kg20010220.30.30.30.30.30.30.30.3
3钢管t20030080.0040.0070.0090.010.0040.0070.0090.01
4 个20090050.10.20.20.30.10.20.20.3
5钻杆kg20090079.114.618.221.810.916.42023.7
6铁钉kg20090301.91.91.91.91.91.91.91.9
7冲击器个20090350.0110.0190.0290.0590.0120.020.0310.063
8偏心冲击锤个20090360.0080.0120.0150.020.0080.0120.0150.02
9锯材 40030020.010.010.010.01----
10其他材料费元78010017.310.81420.37.611.314.621.2
11 台班80011160.5040.7560.9831.2780.5640.8461.11.43
12 台班80170510.40.590.7710.440.670.871.13
13小型机具使用费元809900129.751.890.3137.932.655.294.6143
14基价元9999001883142719372548972158621472822
顺序号项目单位代号束长(m)
20以内
锚具型号
4孔5孔6孔
每吨13.34束每增减1束每吨10.68束每增减1束每吨8.89束每增减1束
464748495051
1人工工日100100134.41.330.81.425.31.4
2HPB300钢筋t20010010.0510.0040.0410.0040.0350.004
3钢绞线t20010081.04-1.04-1.04-
48~12号铁丝kg20010213.40.32.70.32.30.3
520~22号铁丝kg20010221.30.11.10.10.90.1
6铁丝编织网 20010265.90.444.610.443.840.44
7钢管t20030080.0340.0020.0270.0020.0230.002
8塑料软管kg500101762.8-562.8-6.362.8-7.5
9塑料扩张环个5001055343283233
10钢绞线群锚(4孔)套600500613.611.02----
11钢绞线群锚(5孔)套6005007--10.891.02--
12钢绞线群锚(6孔)套6005008----8.861.02
13其他材料费元7801001362.48.6326.910.5304.812.8

III. 预应力锚索 单位:1t 钢绞线 续前页

单位:1t 钢绞线

顺序号项目单位代号束长(m)
20以内
锚具型号
4孔5孔6孔
每吨13.34束每增减1束每吨10.68束每增减1束每吨8.89束每增减1束
464748495051
14钢绞线拉伸设备台班80050782.420.181.940.181.660.18
15小型机具使用费元809900148.63.641.93.737.53.9
16基价元9999001118482281125624310518251

续前页

单位:1t 钢绞线

顺序号项目单位代号束长(m)
40以内
锚具型号
4孔5孔6孔8孔
每吨7.09束每增减1束每吨5.67束每增减1束每吨4.73束每增减1束每吨3.54束每增减1束
5253545556575859
1人工工日100100120.41.718.61.817.71.916.92
2HPB300钢筋t20010010.0270.0040.0220.0040.0180.0040.0150.004
3钢绞线t20010081.04-1.04-1.04-1.04-
48~12号铁丝kg20010213.90.63.10.62.60.62.10.6
520~22号铁丝kg20010221.60.21.20.210.20.80.2
6铁丝编织网 20010263.130.442.470.442.060.441.540.44
7钢管t20030080.0190.0020.0150.0020.0120.0020.0090.002
8塑料软管kg500101794.1-594.1-6.394.1-7.594.1-10
9塑料扩张环个500105518315312393
10钢绞线群锚(4孔)套60050067.231.02------
11钢绞线群锚(5孔)套6005007--5.781.02----
12钢绞线群锚(6孔)套6005008----4.821.02--
13钢绞线群锚(8孔)套6005010------3.611.02

续前页

单位:1t 钢绞线

顺序号项目单位代号束长(m)
40以内
锚具型号
4孔5孔6孔8孔
每吨7.09束每增减1束每吨5.67束每增减1束每吨4.73束每增减1束每吨3.54束每增减1束
5253545556575859
14其他材料费元7801001350.210.5312.512.8291.715.3261.116.6
15钢绞线拉伸设备台班80050782.080.291.660.291.380.291.040.29
16小型机具使用费元8099001385.532.45.928.66.123.76.6
17基价元99990019971290962230794233259215345

续前页

单位:1t 钢绞线

顺序号项目单位代号束长(m)
60以内
锚具型号
4孔5孔6孔8孔
每吨4.36束每增减1束每吨3.49束每增减1束每吨2.91束每增减1束每吨2.18束每增减1束
6061626364656667
1人工工日100100113.72.112.72.212.22.311.72.5
2HPB300钢筋t20010010.0220.0040.0180.0040.0140.0040.0120.004
3钢绞线t20010081.04-1.04-1.04-1.04-
48~12号铁丝kg20010214.313.512.912.11
520~22号铁丝kg20010221.70.41.40.41.20.40.90.4
6铁丝编织网 20010261.930.441.520.441.270.440.940.44
7钢管t20030080.0110.0020.0090.0020.0070.0020.0050.002
8塑料软管kg5001017107.8-5107.8-6.3107.8-7.5107.8-10
9塑料扩张环个5001055113937363
10钢绞线群锚(4孔)套60050064.451.02------
11钢绞线群锚(5孔)套6005007--3.561.02----
12钢绞线群锚(6孔)套6005008----2.971.02--
13钢绞线群锚(8孔)套6005010------2.221.02

续前页

单位:1t 钢绞线

顺序号项目单位代号束长(m)
60以内
锚具型号
4孔5孔6孔8孔
每吨4.36束每增减1束每吨3.49束每增减1束每吨2.91束每增减1束每吨2.18束每增减1束
6061626364656667
14其他材料费元7801001339.613.6302.116.2278.519.4246.920.6
15钢绞线拉伸设备台班80050781.450.331.160.330.970.330.730.33
16小型机具使用费元809900126.55.922.56.321.36.617.66.9
17基价元99990019027344880236186663808516411

IV.锚孔注浆

单位: \(10\mathrm{m}^{3}\) 浆液

顺序号项目单位代号水泥浆水泥砂浆
一次注浆二次(劈裂)注浆
孔径(mm)
120以内150以内120以内150以内120以内150以内
686970717273
1人工工日10010015.25.25.85.84.44.4
2M25水泥砂浆 1501007----(10.20)(10.20)
3水泥浆(32.5级) 1501021(10.50)(10.50)(10.50)(10.50)--
4铸铁管kg2009033--1768.41131.8--
5水 3005004575757571616
6PVC注浆管m5001043972.6622.5--972.6622.5
7中(粗)砂 5503005----10.410.4
832.5级水泥t550900114.15414.15414.15414.1545.3755.375
9其他材料费元78010011.50.92918.514.29
10200L以内灰浆搅拌机台班80050090.840.840.980.980.890.89
11 台班80050130.940.94--1.011.01
12单液压电动注浆泵台班8005021--1.171.11--
133t以内载货汽车台班80070020.390.390.390.390.290.29
14小型机具使用费元80990013.53.55.15.13.73.7
15基价元99990017641686311767956556424860

注:注浆定额中未包括外掺剂的费用,需要时另行计算。

1-4-10 边坡柔性防护

工程内容 主动防护网:1)清理坡面危岩;2)安装纵横支撑绳、预张拉、紧固;3)铺挂格栅网;4)铺设钢丝绳网并缝合固定。

钢立柱:立柱及拉锚绳安装。

被动防护网:1)上下支撑绳安装;2)钢绳网安装;3)格栅网铺挂。

锚杆:1)测量定位及凿槽;2)钻孔、清孔、移动钻机;3)安放钢绳锚杆;4)浆液制作,压浆,养护。

单位:表列单位

顺序号项目单位代号主动防护被动防护
锚杆主动防护网锚杆钢立柱被动防护网
1t 1t
12345
1人工工日100100122.68.215.24.622.5
2M25水泥砂浆 1501007(0.87)-(0.87)--
3HRB400钢筋t2001002-0.059-0.229-
4钢丝绳t2001019-0.106-0.1210.138
58~12号铁丝kg2001021-1--1.5
6格栅网 2001028-110--110
7钢绳网 2001029-100--100
8钢板t2003005---0.069-
9型钢立柱t2003016---1-
10空心钢钎kg200900321-24--

续前页

单位:表列单位

顺序号项目单位代号主动防护被动防护
锚杆主动防护网锚杆钢立柱被动防护网
1t 1t
12345
11 以内合金钻头个20090047-10--
12钢绳锚杆t20090101-1--
13铁件kg2009028---11-
14滑动槽kg2009031----8
15水 300500473-73--
16中(粗)砂 55030050.887-0.887--
1732.5级水泥t55090010.458-0.458--
18其他材料费元780100137.2339.440.226.6187.7
19手持式风动凿岩机台班800110215-18--
202t以内载货汽车台班8007001---0.4-
215t以内载货汽车台班8007004---0.37-
2230kN以内单筒慢动卷扬机台班8009080-1.2--0.83
23 以内机动空压机台班80170499.52-9.52--
24小型机具使用费元8099001165.26.8184.97.74.6
25基价元99990011818581451758973259604

1-4-11 石砌护坡
工程内容 1) 拌、运砂浆;2) 选修石料;3) 搭移跳板;4) 砌筑、勾缝、养护。
单位: \(10m^{3}\) 实体

顺序号项目单位代号干砌片石浆砌护坡坡高(m)
10以内10以上
浆砌片石浆砌块石浆砌片石浆砌块石
12345
1人工工日10010014.37.77.58.58.3
2M7.5水泥砂浆 1501002-(3.50)(2.70)(3.50)(2.70)
3M10水泥砂浆 1501003-(0.23)(0.14)(0.23)(0.14)
4水 3005004-16161616
5中(粗)砂 5503005-4.063.094.063.09
6片石 550500512.511.5-11.5-
7块石 5505025--10.5-10.5
832.5级水泥t5509001-1.0030.7621.0030.762
9其他材料费元7801001-3.53.53.53.5
10 以内轮胎式装载机台班80010450.10.10.10.10.1
11400L以内灰浆搅拌机台班8005010-0.150.120.150.12
12基价元999900113042334240224192487

注:当采用骨架护坡时,人工工日乘以1.3的系数。

1-4-12 木桩填石护岸

工程内容 1) 制桩;2) 打桩;3) 钉横木;4) 填石。

X

单位: \(10m^{3}\) 木桩实体

顺序号项目单位代号木桩填石护岸
1
1人工工日100100119.5
2铁件kg20090282.4
3铁钉kg200903020.2
4原木 400300110.62
5锯材 40030020.07
6片石 550500524.11
7其他材料费元78010011
8基价元999900117434

在

1-4-13 抛石防护

工程内容 陆上抛填:运输、抛填,测量检查。

水上抛填:装船,拖轮拖至抛填地点、移船定位,人工抛填,测量检查。

单位: \(100\mathrm{m}^{3}\) 设计抛石量

顺序号项目单位代号陆上抛填水上抛填
人工抛填机械抛填运距1km以内每增运1km
1234
1人工工日1001001230.511.8-
2片石 5505005102102102-
375kW以内履带式推土机台班8001002-0.08--
4 以内轮胎式装载机台班8001047-0.240.19-
515t以内履带式起重机台班8009002--0.19-
6147kW以内内燃拖轮台班8019003--0.190.04
7200t以内工程驳船台班8019023--2.320.05
8基价元999900188826798884575

1-4-14 防风固沙

工程内容 黏土、砂砾压盖:铺料、耙平、压实。

草方格沙障:选点放样、人工栽麦草、撒草籽。

黏土埂挡风墙:放样、堆土成埂、拍实。

杂柴挡风墙:叠铺杂柴、培土夯实。

柳条笆防沙栏:人工编篱笆,熬沥青,加固桩防腐,埋放加固桩,安装篱笆铁丝绑扎固定。

清运流沙:挖、运,将流沙清除到路基以外。

黏土封闭路基:铺砌、整平、夯实。

边坡和平整带卵石铺砌:挂线、整平、铺砌、灌沙。

芦苇、棉秆方格固沙:放样,挖沟,分捡、切割,摆放、踩(埋)栽芦苇、棉秆,整形,封沙,踩实。

土工袋固沙:放样、装袋、捆扎、摆放、整形。

编织方格网固沙:放样、打桩、挂网、固结。

土工格室固沙:放样、初平压实路面、打桩挂网、铺设土工格室、固定、回填、放线整平、压实。

单位:表列单位

顺序号项目单位代号压盖及沙障
黏土压盖砂砾压盖草方格沙障黏土埂挡风墙杂柴挡风墙
厚10cm每增减1cm墙高1m
1000m
123456
1人工工日10010019.120.21.46.851.635
2木柴kg4003007-----11000

续前页

单位:表列单位

顺序号项目单位代号压盖及沙障
黏土压盖砂砾压盖草方格沙障黏土埂挡风墙杂柴挡风墙
厚10cm每增减1cm墙高1m
1000m
123456
3草籽kg4013001---1.5--
4黏土 550100343.68---130-
5砂砾 5503007-10210.2-142.8-
6其他材料费元7801001-38.8-47.39.79.7
78~10t三光轮压路机台班80010790.29-----
8基价元9999001159169396248761366311540

续前页

单位:表列单位

顺序号项目单位代号压盖及沙障清除流沙沙路基加固
杂柴挡风墙柳条笆防沙网人工机械黏土封闭
墙高1.5m墙高2.0m
1000m
789101112
1人工工日100100143.752.4549.531.2634.1
28~12号铁丝kg2001021--81.6---
3原木 4003001--4.7---
4木柴kg40030071500020000----
5黏土 5501003-----115.6
6砂砾 5503007-----15.8
7其他材料费元78010019.711.71539.8--9.7
875kW以内液压履带推土机台班8001002----2.08-
9 以内履带式液压单斗挖掘机台班8001025----6.42-
10基价元9999001153041978166327331678215717
顺序号项目单位代号沙路基加固草方格固沙(芦苇方格 )
边坡和平整带卵石铺砌中、轻沙区踩栽(芦苇用量)重沙区踩栽(芦苇用量)中轻沙区挖沟埋栽(芦苇用量)
131415161718
1人工工日100100125.733.33.94.45.2
2芦苇kg4001004-10801296108012961080
3大卵石 5505008104-----
4其他材料费元78010014.94.94.94.94.95.3
5基价元9999001940119012248199623652135

续前页 单位: \(1000\mathrm{m}^2\) 续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号草方格固沙
芦苇方格 棉秆方格
中轻沙区挖沟埋栽(芦苇用量)重沙区挖沟埋栽(芦苇用量)中、轻沙区(棉秆用量)
192021222324
1人工工日10010015.57.88.810.111.915.4
2芦苇kg4001004129610801296---
3棉秆kg4001005---129616202160
4其他材料费元78010015.35.35.36.87.88.7
5基价元9999001248224112833209125363330

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号草方格固沙(棉秆方格1m×1m)固沙
重沙区(棉秆用量)棉秆把用量稻草把用量草帘子用量
252627282930
1人工工日100100122.527.332.121.51615.8
220~22号铁丝kg2001022---66.142.3-
3棉秆kg4001005129616202160126053.1-
4稻草kg4001006----1260-
5草帘kg4001007-----1155
6其他材料费元78010016.87.88.74.94.95.3
7基价元9999001340941735105358925043925
顺序号项目单位代号土工物固沙
土工袋(用量)编织方格网(用量)土工格室
313233
1人工工日100100112.717.33.9
220~22号铁丝kg20010223.78.8-
3圆丝编织网m2001032-2010-
4U形锚钉kg2009034--40.3
5原木 4003001-0.810.16
6土工格室 5007004--110.3
7长桶形土工袋个50070051050--
8其他材料费元7801001--194.2
975kW以内履带式推土机台班8001002--0.4
108~10t光轮压路机台班8001079--0.9
11基价元9999001289044683676

续前页 单位:表列单位 注:1. 草方格沙障定额中的其他材料费包括麦草 600kg 的费用。
2. 柳条笆防沙栏定额中的其他材料费包括柳条 12500kg 的费用。
3. 备水费用另计。
4. 清除流沙不包括挖掘机的场内支垫费用, 如发生, 按实际计算。
5. 挖掘机挖装流沙如需远运, 按土方运输定额另行计算。

1-4-15 防雪、防沙设施

工程内容 高立式阻沙栅栏: 放样、打木桩、拉线固定, 挖沟、分捡、切割、排栽芦苇或安装编织网, 设肋部芦苇束、绑扎, 整形, 回填, 踩实。

土工阻沙墙(堤):放样、堆土成埂、机械初平、压实、黏土砂砾表面封固。

木栅板下导风板(聚风板):1)挖洞埋入钢管立柱,浇筑柱脚混凝土;2)安装横撑木、固定螺栓;3)安装栅板。

钢丝网下导风板:挖洞埋入钢管立柱,立柱防腐,熬沥青,安装铁丝网绑扎固定。

防雪防沙墙:预制安装混凝土:挖基、回填,立柱墙体预制、安装全部工序。

现浇混凝土墙: 混凝土及钢筋的全部工序。

石砌墙式防雪防沙墙:1)挖基;2)洗石;3)挂线;4)拌运砂浆;5)铺浆、砌筑、勾缝。

单位:表列单位

顺序号项目单位代号高立式阻沙栅栏土工堤下导风板
芦苇用量(kg/m)编织网用量(kg/m)
1.7522.50.24钢管立柱埋设
1000m 1t
123456
1人工工日100100134.436.841.524.59.49.2
2C20普通混凝土 1503007-----(1.02)
38~12号铁丝kg200102184.584.584.5246.5--
4铁丝编织网 2001026---1050--

续前页

单位:表列单位

顺序号项目单位代号高立式阻沙栅栏土工堤下导风板
芦苇用量(kg/m)编织网用量(kg/m)
1.7522.50.24钢管立柱埋设
1000m 1t
123456
5钢管立柱t2003015-----1
6电焊条kg2009011-----9.4
7铁件kg2009028-----21.4
8水 3005004-----1.2
9芦苇kg4001004192522002750---
10原木 40030011.71.71.71.76--
11土 5501002----1450-
12黏土 5501003----13-
13中(粗)砂 5503005-----0.5
14砂砾 5503007----14.2-
15碎石(2cm) 5505012-----0.84
1632.5级水泥t5509001-----0.321
17其他材料费元78010016.86.87.8-9.726.2
18105kW以内液压履带推土机台班8001004----6.98-

续前页

单位:表列单位

顺序号项目单位代号高立式阻沙栅栏土工堤下导风板
芦苇用量(kg/m)编织网用量(kg/m)
1.7522.50.24钢管立柱埋设
1000m 1t
123456
19250L以内混凝土搅拌设备台班8005002-----0.85
2032kV·A以内交流电弧焊机台班8015028-----1.6
21小型机具使用费元8099001----177.388.6
22基价元9999001902396801098327389102357037

续前页

单位:表列单位

顺序号项目单位代号下导风板防雪、防沙墙
安装木栅板安装铁丝网预制立柱安装混凝土立柱预制混凝土板体
混凝土钢筋
10m 1t
789101112
1人工工日10010010.78.625.281017.3
2M30水泥砂浆 1501008----(0.12)-
3普C25-32.5-2 1503008-----(10.10)
4普C30-32.5-2 1503009--(10.10)---
5预制构件 1517001----(10.00)-
6HPB300钢筋t2001001---0.088--
7HRB400钢筋t2001002---0.937--
88~12号铁丝kg20010210.612.4---5.4
920~22号铁丝kg2001022---5.1--
10钢板网 2001025-102----
11铁皮 2003044---1-1
12电焊条kg2009011---1.6-0.01
13铁件kg2009028--15.1--2.2
14铁钉kg20090301.8-5.8--1.6

续前页

单位:表列单位

顺序号项目单位代号下导风板防雪、防沙墙
安装木栅板安装铁丝网预制立柱安装混凝土立柱预制混凝土板体
混凝土钢筋
10m 1t
789101112
15水 3005004--16-416
16原木 4003001----0.28-
17锯材 40030021.81-0.41--0.41
18中(粗)砂 5503005--4.65-0.124.85
19碎石(2cm) 5505012--7.89--8.08
2032.5级水泥t5509001--4.101-0.0733.717
21其他材料费元780100148.577.751.2-14.614.6
22250L以内混凝土搅拌设备台班8005002--0.66---
2380kV·A以内交流电弧焊机台班8015031---0.41--
24小型机具使用费元809900110.6106.422.915.237.28.9
25基价元9999001286832625991438015184868

续前页

单位:表列单位

顺序号项目单位代号防雪、防沙墙
预制混凝土板体安装混凝土板体现浇混凝土墙石砌墙式
钢筋混凝土钢筋浆砌片石浆砌块石
1t 1t
131415161718
1人工工日10010016.9415.98.89.810.1
2M7.5水泥砂浆 1501002----(3.50)(2.70)
3M10水泥砂浆 1501003-(0.09)--(0.45)(0.27)
4普C25-32.5-4 1503033--(10.20)---
5预制构件 1517001-(10.10)----
6HPB300钢筋t20010011.025-0.0011.025--
720~22号铁丝kg20010225.1--5.1--
8钢模板t2003025--0.101---
9电焊条kg20090110.9-----
10铁件kg20090280.9-13.3---
11水 3005004-312-1717
12原木 4003001-0.280.04---
13锯材 4003002--0.06---
14中(粗)砂 5503005-0.14.9-4.33.23
15片石 5505005----11.5-
16碎石(4cm) 5505013--8.47---
17块石 5505025-----10.5
1832.5级水泥t5509001-0.0283.417-1.0710.802
19其他材料费元7801001-14.614.2-13.613.6
20250L以内强制式混凝土搅拌机台班80050020.66-0.4---
211t以内机动翻斗车台班8007046--0.36---
225t以内汽车式起重机台班8009025-0.72----
2375kV·A以内交流对焊机台班80150470.181.11----
24小型机具使用费元809900117.9-4.810.7--
25基价元9999001436815854850438725322641

续前页 单位:表列单位 1-4-16 石砌挡土墙
工程内容 1)选修石料;2)拌、运砂浆;3)搭、拆脚手架;4)砌筑、勾缝、养护;5)沉降缝胶泥制作与填抹;6)排水孔下的胶泥铺设与孔口填石;7)安装排水管。
单位: \(10m^{3}\) 实体

顺序号项目单位代号干砌片、块石浆砌片、块石
基础墙身基础墙身
片石块石片石块石片石块石片石块石
12345678
1人工工日10010014.44.25.24.65.65.36.86.4
2M7.5水泥砂浆 1501002----(3.50)(2.70)(3.50)(2.70)
3M10水泥砂浆 1501003------(0.07)(0.04)
48~12号铁丝kg2001021--22--2.72.7
5铁钉kg2009030--0.10.1--0.10.1
6水 3005004----7777
7原木 4003001--0.020.02--0.030.03
8锯材 4003002--0.010.01--0.020.02
9PVC塑料管( )m5001013------1.81.8
10黏土 5501003----0.030.030.180.18
11中(粗)砂 5503005----3.822.943.892.99
12片石 550500512.5-12.5-11.5-11.5-

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号干砌片、块石浆砌片、块石
基础墙身基础墙身
片石块石片石块石片石块石片石块石
12345678
13碎石(8cm) 5505015------0.110.11
14块石 5505025-11.5-11.5-10.5-10.5
1532.5级水泥t5509001----0.9310.7180.9530.73
16其他材料费元7801001----2.22.23.53.5
17 以内轮胎式装载机台班80010450.10.10.10.10.10.10.10.1
18400L以内灰浆搅拌机台班8005010----0.150.120.150.12
19基价元999900113151577145016692042211622872346

1-4-17 石砌护脚

工程内容 1) 挖基础台阶;2) 拌、运砂浆;3) 砌筑、勾缝、养护;4) 踏步安、拆。

单位: \(10m^{3}\) 实体

顺序号项目单位代号干砌浆砌
12
1人工工日10010015.47
2M7.5水泥砂浆 1501002-(3.50)
3M10水泥砂浆 1501003-(0.07)
48~12号铁丝kg20010210.20.2
5水 3005004-7
6中(粗)砂 5503005-3.89
7片石 550500512.511.5
832.5级水泥t5509001-0.953
9 以内轮胎式装载机台班80010450.10.1
10400L以内灰浆搅拌机台班8005010-0.15
11基价元999900114222202

1-4-18 石砌护面墙
工程内容 1) 选修石料; 2) 拌、运砂浆; 3) 搭、拆、移跳板; 4) 砌筑、勾缝、养护。
单位: \(10m^{3}\) 实体

顺序号项目单位代号实体式护面墙
浆砌片石浆砌块石
墙高(m)
4以内8以内10以内4以内8以内10以内
123456
1人工工日10010017.18.4136.77.914
2M7.5水泥砂浆 1501002(3.50)(3.50)(3.50)(2.70)(2.70)(2.70)
3M10水泥砂浆 1501003(0.07)(0.07)(0.07)(0.04)(0.04)(0.04)
48~12号铁丝kg20010213.63.66.53.63.66.5
5铁钉kg20090300.20.20.20.20.20.2
6水 3005004777777
7原木 40030010.030.030.030.030.030.03
8锯材 40030020.020.020.020.020.020.02
9黏土 55010030.180.180.180.180.180.18
10中(粗)砂 55030053.893.893.892.992.992.99
11片石 550500511.511.511.5---

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号实体式护面墙
浆砌片石浆砌块石
墙高(m)
4以内8以内10以内4以内8以内10以内
123456
12碎石(8cm) 55050150.110.110.110.110.110.11
13块石 5505025---10.510.510.5
1432.5级水泥t55090010.9530.9530.9530.730.730.73
15其他材料费元78010012.52.52.54.24.22.5
16 以内轮胎式装载机台班80010450.10.10.10.10.10.1
17400L以内灰浆搅拌机台班80050100.150.150.150.120.120.15
18基价元9999001231124492950237124993162

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号窗口式护面墙
浆砌片石浆砌块石
墙高(m)
4以内8以内10以内4以内8以内10以内
789101112
1人工工日1001001910.315.78.59.716.7
2M7.5水泥砂浆 1501002(3.50)(3.50)(3.50)(2.70)(2.70)(2.70)
3M10水泥砂浆 1501003(0.07)(0.07)(0.07)(0.04)(0.04)(0.04)
48~12号铁丝kg20010216.56.53.66.56.53.6
5铁钉kg20090300.40.40.20.40.40.2
6水 3005004777777
7原木 40030010.060.060.030.060.060.03
8锯材 40030020.030.030.020.030.030.02
9黏土 55010030.180.180.180.180.180.18
10中(粗)砂 55030053.893.893.892.992.992.99
11片石 550500511.511.511.5---
12碎石(8cm) 55050150.110.110.110.110.110.11
13块石 5505025---10.510.510.5
1432.5级水泥t55090010.9530.9530.9530.730.730.73

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号窗口式护面墙
浆砌片石浆砌块石
墙高(m)
4以内8以内10以内4以内8以内10以内
789101112
15其他材料费元78010012.52.52.54.24.22.5
16 以内轮胎式装载机台班80010450.10.10.10.10.10.1
17400L以内灰浆搅拌机台班80050100.150.150.150.120.120.15
18基价元9999001258027183225263027573436

1-4-19 现浇混凝土挡土墙
工程内容 1) 模板组拼拆、安装、拆除、修理、涂脱模剂、堆放;2) 混凝土配运料、拌和、运输、浇筑(掺片石)、捣固、养护;3) 安装泄水管;4) 钢筋制作、绑扎、入模定位;5) 搭、拆脚手架。
单位:表列单位

顺序号项目单位代号片石混凝土混凝土钢筋
1t
123
1人工工日100100111.513.56.6
2片C20-32.5-8 1503003(10.20)--
3普C20-32.5-8 1503052-(10.20)-
4HPB300钢筋t2001001--1.025
58~12号铁丝kg20010212.12.1-
620~22号铁丝kg2001022--2.6
7组合钢模板t20030260.0160.016-
8电焊条kg2009011--3.5
9铁件kg200902850.750.7-
10水 30050041010-
11原木 40030010.040.04-
12PVC塑料管( )m50010131.81.8-

续前页

单位:表列单位

顺序号项目单位代号片石混凝土混凝土钢筋
1t
123
13中(粗)砂 55030054.695.51-
14片石 55050052.19--
15碎石(8cm) 55050157.148.36-
1632.5级水泥t55090012.4482.876-
17其他材料费元780100119.919.9-
18250L以内强制式混凝土搅拌机台班80050020.270.31-
198t以内汽车式起重机台班80090260.190.23-
2032kV·A以内交流电弧焊机台班8015028--0.47
21小型机具使用费元809900113.213.216
22基价元9999001373341474253

1-4-20 加筋土挡土墙

工程内容 预制:1)模板安装、拆除、修理、涂脱模剂、堆放;2)混凝土配运料、拌和、运输、浇筑、捣固、养护;3)钢筋除锈、制作、绑扎。

安装:1)修整构件,人力安装就位;2)拌、运砂浆,砌筑,勾缝;3)加筋带配料、防腐处理、铺设。

I. 预制

单位:表列单位

顺序号项目单位代号混凝土钢筋
基础垫板十字面板内凹面板檐板
1t
12345
1人工工日100100115.423.13026.67.6
2M10水泥砂浆 1501003(0.36)(0.85)(1.01)(0.49)-
3普C15-32.5-4 1503031(10.10)----
4普C20-32.5-4 1503032-(10.10)-(10.10)-
5普C25-32.5-4 1503033--(10.10)--
6HPB300钢筋t2001001----1.025
720~22号铁丝kg2001022----3.6
8钢模板t20030250.0060.0080.0280.017-
9电焊条kg2009011----1.1
10铁件kg2009028--129-
11水 300500416161616-

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
基础垫板十字面板内凹面板檐板
1t
12345
12锯材 40030020.040.050.070.04-
13中(粗)砂 55030055.445.865.935.47-
14碎石(2cm) 5505012--8.08--
15碎石(4cm) 55050138.598.48-8.48-
1632.5级水泥t55090012.8093.2744.0313.162-
17其他材料费元780100167135548.3238.8-
18250L以内强制式混凝土搅拌机台班80050020.280.280.280.28-
1932kV·A以内交流电弧焊机台班8015028----0.16
20小型机具使用费元8099001---14.2-
21基价元999900139715054661355494277

行

II. 安装
单位:表列单位

顺序号项目单位代号基础垫板面板檐板塑料及聚丙烯编织拉筋带钢及钢塑复合拉筋带
1t
678910
1人工工日10010016.516.711.4145.411.6
2M7.5水泥砂浆 1501002(0.27)---
3M10水泥砂浆 1501003--(0.35)--
4钢板t2003005----0.633
5钢拉带t2003052---1.02
6电焊条kg2009011---5.6
7铁件kg2009028---17.8
8水 3005004-4--
9塑料拉筋带t5001054--1.162-
10中(粗)砂 55030050.290.38--
1132.5级水泥55090010.0720.109-
1232kV·A以内交流电弧焊机台班8015028---0.5
13小型机具使用费元8099001---11.7
14基价元999900173817751289272729623

1-4-21 预制、安装钢筋混凝土锚定板式挡土墙

工程内容 预制:1)模板安装、拆除、修理、涂脱模剂、堆放;2)混凝土配运料、拌和、运输、浇筑、捣固、养护;3)钢筋除锈、制作、绑扎、电焊。

安装:1)修整构件,安装就位;2)拌、运砂浆,砌筑,勾缝;3)拉杆防锈处理及安装的全部操作。

I. 预制

单位:表列单位

顺序号项目单位代号混凝土钢筋
挡土板挡土板、锚定板立柱
有内模无内模
1t
1234
1人工工日100100129.22417.17.6
2M10水泥砂浆 1501003(1.01)(0.68)(0.28)-
3普C25-32.5-2 1503008(10.10)(10.10)(10.10)-
4HPB300钢筋t2001001---1.025
520~22号铁丝kg2001022---3.6
6型钢t2003004--0.008-
7钢模板t20030250.020.015--
8组合钢模板t2003026--0.01-
9电焊条kg2009011---1.1
10铁件kg20090288.5-8.1-

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
挡土板挡土板、锚定板立柱
有内模无内模
1t
1234
11水 3005004171717-
12原木 4003001--0.02-
13锯材 40030020.050.060.02-
14中(粗)砂 55030055.935.585.15-
15碎石(2cm) 55050128.088.088.08-
1632.5级水泥t55090014.0313.9293.804-
17其他材料费元7801001424.8115.3117-
18250L以内强制式混凝土搅拌机台班80050020.280.280.28-
1932kV·A以内交流电弧焊机台班8015028---0.16
20小型机具使用费元80990017.65.14.76.5
21基价元99990016326534945374284

II. 安装
单位:表列单位

顺序号项目单位代号挡土板锚定板立柱拉杆
1t
5678
1人工工日10010018.210.911.46.2
2M7.5水泥砂浆 1501002(0.39)---
3M10水泥砂浆 1501003---(0.66)
4普C15-32.5-2 1503006--(0.28)-
5预制构件 1517001(10.10)(10.10)(10.10)-
6HRB400钢筋t2001002---1
7铁件kg2009028---414.4
8石油沥青t3001001---0.164
9煤t3005001---0.034
10水 3005004---1
11中(粗)砂 55030050.43-0.140.71
12碎石(2cm) 5505012--0.23-
1332.5级水泥t55090010.104-0.080.205
14其他材料费元7801001---559
15设备摊销费元7901001---1.8
1630kN以内单筒慢动卷扬机台班8009080--2.05-
17基价元9999001941115815857235

1-4-22 现浇钢筋混凝土锚定板式挡土墙
工程内容 现浇、预制:1)模板安装、拆除、修理、涂脱模剂、堆放;2)混凝土配运料、拌和、运输、浇筑、捣固、养护;3)钢筋除锈、制作、绑扎、电焊。
拉杆制作及拉杆、锚定板安装:1)拉杆制作、防腐;2)焊接;3)挖槽埋设拉杆及锚定板。
单位:表列单位

顺序号项目单位代号现浇钢筋混凝土墙身预制钢筋混凝土锚定板拉杆制作及拉杆、锚定板安装
混凝土钢筋混凝土钢筋
1t 1t100m拉杆
12345
1人工工日1001001146.622.17.57.4
2普C25-32.5-4 1503033(10.20)-(10.10)--
3HPB300钢筋t2001001-0.348-0.512-
4HRB400钢筋t2001002-0.677-0.5130.465
58~12号铁丝kg20010210.2----
620~22号铁丝kg2001022-2.6-3.6-
7钢管t20030080.008----
8组合钢模板t20030260.024----
9电焊条kg2009011-3.5-1.17.5
10铁件kg200902810----

续前页

单位:表列单位

顺序号项目单位代号现浇钢筋混凝土墙身预制钢筋混凝土锚定板拉杆制作及拉杆、锚定板安装
混凝土钢筋混凝土钢筋
1t 1t100m 拉杆
12345
11铁钉kg20090300.210--
12石油沥青t3001001---5.089
13煤t3005001----1.733
14水 300500412-16--
15原木 40030010.05----
16锯材 40030020.04-0.33--
17中(粗)砂 55030054.9-4.85--
18碎石(4cm) 55050138.47-8.38--
1932.5 级水泥t55090013.417-3.384--
20其他材料费元780100138.5-37.6-8.9
21250L 以内强制式混凝土搅拌机台班80050020.28-0.28--
228t 以内汽车式起重机台班80090260.24----
2330kN 以内单筒慢动卷扬机台班8009080-0.26---
2432kV·A 以内交流电弧焊机台班8015028-0.64-0.160.94
25小型机具使用费元809900127.115.14.36.637.5
26基价元9999001433642665217423026586

注:本章定额锚定板预制按使用木模计算,如采用钢模,按“预制、安装钢筋混凝土锚定板式挡土墙”定额计算。

1-4-23 钢筋混凝土桩板式挡土墙
工程内容 现浇桩柱混凝土:1)模板安装、拆除、修理、涂脱模剂、堆放;2)混凝土配运料、拌和、运输、浇筑、捣固、养护;3)脚手架的搭、拆。 预制、安装混凝土挡土板:1)模板安装、拆除、修理、涂脱模剂、堆放;2)混凝土配运料、拌和、运输、浇筑、捣固、养护; 3)挡土板吊装定位。
钢筋:除锈、制作、绑扎、安放。
单位:表列单位

顺序号项目单位代号现浇钢筋混凝土桩(柱)预制、安装钢筋混凝土挡土板
混凝土钢筋混凝土钢筋
地下部分地上部分
1t 1t
12345
1人工工日10010018.817.64.428.59.4
2普C25-32.5-4 1503033(10.20)(10.20)-(10.10)-
3HPB300钢筋t2001001--0.259-0.355
4HRB400钢筋t2001002--0.766-0.67
520~22号铁丝kg2001022--4-4.7
6型钢t2003004-0.036-0.029-
7组合钢模板t2003026-0.023-0.026-
8电焊条kg2009011--5.41.21.6

续前页

单位:表列单位

顺序号项目单位代号现浇钢筋混凝土桩(柱)预制、安装钢筋混凝土挡土板
混凝土钢筋混凝土钢筋
地下部分地上部分
1t 1t
12345
9铁件kg2009028-32.9-12.6-
10水 3005004812-16-
11原木 4003001-0.11-0.02-
12锯材 4003002-0.05-0.07-
13中(粗)砂 55030054.94.9-4.85-
14碎石(4cm) 55050138.478.47-8.38-
1532.5级水泥t55090013.4173.417-3.384-
16其他材料费元7801001-106.90.341.40.3
17250L以内强制式混凝土搅拌机台班80050020.280.28-0.28-
188t以内汽车式起重机台班80090260.50.78---
1912t以内汽车式起重机台班8009027---1.1-
2030kN以内单筒慢动卷扬机台班8009080--0.1--
2132kV·A以内交流电弧焊机台班8015028--0.350.210.14
22小型机具使用费元80990015.59.811.12.66.6
23基价元999900135805437396067464423

注:本章定额未包括地下部分桩(柱)的开挖,可参照抗滑桩开挖定额计算。

1-4-24 锚杆挡土墙

工程内容 现浇、预制混凝土:1) 模板安装、拆除、修理、涂脱模剂、堆放;2) 混凝土配运料、拌和、运输、浇筑、捣固、养护。

安装肋柱、墙面板:肋柱、墙面板吊装定位。

钢筋:除锈、制作、绑扎、安放。

钻孔及压浆:脚手架搭、拆,坡面清理、定位、钻孔,浆液制作,压浆。

锚杆: 制作、安装、锚固, 锚头处理。

单位:表列单位

顺序号项目单位代号现浇基础混凝土预制、安装肋柱、墙面板钻孔及压浆锚杆制作、安装
混凝土钢筋
1t100m1t
12345
1人工工日100100110.227.36.738.69.1
2M30水泥砂浆 1501008---(1.30)-
3普C25-32.5-4 1503033-(10.10)--(0.18)
4普C15-32.5-8 1503051(10.20)----
5HPB300钢筋t2001001--0.355-0.023
6HRB400钢筋t2001002--0.67-1.025
720~22号铁丝kg2001022--4.6--
8型钢t20030040.0150.027---
9钢板t2003005----0.038

续前页

单位:表列单位

顺序号项目单位代号现浇基础混凝土预制、安装肋柱、墙面板钻孔及压浆锚杆制作、安装
混凝土钢筋
1t100m1t
12345
10组合钢模板t20030260.0260.025---
11电焊条kg2009011--1.6-2.9
12铁件kg200902812.711.9-12.6-
13水 30050041216-4-
14原木 4003001-0.02-0.1-
15锯材 4003002-0.07---
16中(粗)砂 55030055.614.85-1.290.09
17碎石(4cm) 5505013-8.38--0.15
18碎石(8cm) 55050158.47----
1932.5级水泥t55090012.5813.384-0.7960.06
20其他材料费元780100131.1390.3149.439.5
21φ38~170mm液压锚固钻机台班8001116---6.94-
22250L以内强制式混凝土搅拌机台班80050020.280.28---
2312t以内汽车式起重机台班80090270.340.56-1.15-
2430kN以内单筒慢动卷扬机台班8009080--0.1-0.1

续前页

单位:表列单位

顺序号项目单位代号现浇基础混凝土预制、安装肋柱、墙面板钻孔及压浆锚杆制作、安装
混凝土钢筋
1t100m1t
12345
2532kV·A以内交流电弧焊机台班8015028--0.14-0.26
26 以内机动空压机台班8017049---1.87-
27小型机具使用费元809900192.46.6208.56.6
28基价元999900137116097415190754673

1-4-25 钢筋混凝土扶壁式、悬臂式挡土墙
工程内容 现浇墙身混凝土:1)模板安装、拆除、修理、涂脱模剂、堆放;2)混凝土配运料、拌和、运输、浇筑、捣固、养护;3)脚手架的搭、拆。
钢筋:除锈、制作、绑扎、安放。
单位:表列单位

顺序号项目单位代号现浇墙身混凝土钢筋
1t
12
1人工工日100100113.95.5
2普C20-32.5-4 1503032(10.20)-
3HPB300钢筋t2001001-1.025
420~22号铁丝kg2001022-3.6
5型钢t20030040.006-
6组合钢模板t20030260.018-
7电焊条kg2009011-2.7
8铁件kg200902853.9-
9水 30050048-
10原木 40030010.04-
11中(粗)砂 55030055-
12碎石(4cm) 55050138.57-

续前页

单位:表列单位

顺序号项目单位代号现浇墙身混凝土钢筋
1t
12
1332.5级水泥t55090013.04-
14其他材料费元780100130.70.3
15250L以内强制式混凝土搅拌机台班80050020.28-
168t以内汽车式起重机台班80090260.25-
1732kV·A以内交流电弧焊机台班8015028-0.47
18小型机具使用费元80990014.306.6
19基价元999900142764127

1-4-26 挡土墙防渗层、泄水层及填内心

工程内容 铺筑沥青防渗层:清扫基层,安锅设灶、熬油,人工拌和,摊铺,整形,碾压,初期养护。

铺筑砂砾泄水层:装卸砂砾石、捡平、夯实。

填内心:人工铺料、找平,洒水,碾压、夯实。

单位:表列单位

顺序号项目单位代号沥青防渗层砂砾泄水层填内心
123
1人工工日100100113.4349.2
2石油沥青t30010011.339--
3煤t30050010.287--
4水 3005004-12-
5砂砾 5503007-127.5-
6石屑 55030146.63--
7其他材料费元780100114.5--
88~10t光轮压路机台班80010790.22--
912~15t光轮压路机台班8001081--0.52
10小型机具使用费元8099001--85
11基价元9999001824295881368

注:填内心所需填料的挖运,按路基土方定额计算。

1-4-27 抗滑桩

工程内容 挖孔:挖(石方包括打眼爆破,清理解小)、装、运、卸、空回,并包括临时支撑及警戒防护等。

护壁、桩身混凝土:准备工作,模板及支撑的制作、安装、拆除、涂脱模剂,混凝土配料、拌和、运输、浇筑、捣固、养护。钢筋:除锈、绑扎、制作、焊接、吊装钢筋笼。

单位:表列单位

顺序号项目单位代号挖孔护壁桩身钢筋钢轨
土石混凝土
1t
123456
1人工工日10010016.18.918.210.46.63.8
2普C15-32.5-4 1503031--(10.20)---
3普C25-32.5-4 1503033---(10.20)--
4HPB300钢筋t2001001--0.3-1.025-
58~12号铁丝kg2001021-----9.5
620~22号铁丝kg2001022----5.4-
7型钢t2003004--0.021---
8钢轨t2003007-----1
9组合钢模板t2003026--0.031---
10钢钎kg2009002-1----
11电焊条kg2009011----44.1

续前页

单位:表列单位

顺序号项目单位代号挖孔护壁桩身钢筋钢轨
土石混凝土
1t
123456
12铁件kg2009028117.8--0.5
13水 3005004--1212--
14原木 40030010.0010.0020.05---
15锯材 40030020.0040.004----
16硝铵炸药kg5005002-12.5----
17非电毫秒雷管个5005008-16.2----
18中(粗)砂 5503005--5.14.9-0.09
19碎石(4cm) 5505013--8.678.47-0.15
2032.5级水泥t5509001--2.7233.417--
21其他材料费元780100113.613.954.810.5111.1
22250L以内强制式混凝土搅拌机台班8005002--0.790.79--
2350kN以内单筒慢动卷扬机台班80090811.753.20.680.820.10.13
2432kV·A以内交流电弧焊机台班8015028----0.450.48
25 以内机动空压机台班8017049-0.68----
26小型机具使用费元80990018.654.38.75.311.19.3
27基价元999900198422755640363742794775

注:采用钢轨作骨架时,应尽可能利用废旧钢轨。

第二章 路面工程

说明

  1. 本章定额包括各种类型路面以及路槽、路肩、垫层、基层等,除沥青混合料路面、厂拌基层稳定土混合料运输、自卸车运输碾压水泥混凝土以 \(1000\mathrm{m}^3\) 路面实体为计算单位外,其他均以 \(1000\mathrm{m}^2\) 为计算单位。

  2. 路面项目中的厚度均为压实厚度, 培路肩厚度为净培路肩的夯实厚度。

  3. 本章定额中混合料是按最佳含水率编制, 定额中已包括养护用水并适当扣除材料天然含水率, 但山西、青海、甘肃、宁夏、内蒙古、新疆、西藏等省、自治区, 由于湿度偏低, 用水量可根据实际情况增加。

  4. 本章定额中凡列有洒水汽车的子目, 均按 5km 范围内洒水汽车在水源处自吸水编制, 不计水费。如工地附近无天然水源可利用, 必须采用供水部门供水(如自来水)时, 可根据定额子目中洒水汽车的台班数量, 按每台班 \(35m^{3}\) 计算定额用水量, 乘以供水部门规定的水价增列水费。洒水汽车取水的平均运距超过 5km 时, 可按路基工程的洒水汽车洒水定额中的增运定额增加洒水汽车的台班消耗, 但增加的洒水汽车台班消耗量不得再计水费。

  5. 本章定额中的水泥混凝土除摊铺机铺筑水泥混凝土路面及碾压混凝土路面外,均已包括其拌和的费用,使用定额时不得再另行计算。

  6. 压路机台班按行驶速度: 两轮光轮压路机为 2.0km/h、三轮光轮压路机为 2.5km/h、轮胎式压路机为 5.0km/h、振动压路机为 3.0km/h 进行编制。如设计为单车道路面宽度时, 两轮光轮压路机乘以系数 1.14、三轮光轮压路机乘以系数 1.33、轮胎式压路机和振动压路机乘以系数 1.29。

  1. 自卸汽车运输稳定土混合料、沥青混合料和水泥混凝土定额项目,仅适用于平均运距在 15km 以内的混合料运输,当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,等于或超过半数时按一个增运定额运距单位计算。当平均运距超过 15km 时,应按市场运价计算其运输费用。
交通运输部信息公
浏览专用

第一节 路面基层及垫层

说明

  1. 各类垫层、级配碎石、级配砾石基层的压实厚度在 15cm 以内, 填隙碎石一层的压实厚度在 12cm 以内, 各类稳定土基层、其他种类的基层和底基层压实厚度在 20cm 以内, 拖拉机、平地机、摊铺机和压路机的台班消耗按定额数量计算。如超过上述压实厚度进行分层拌和、摊铺、碾压时, 拖拉机、平地机、摊铺机和压路机的台班消耗按定额数量加倍计算, 每 \(1000m^{2}\) 增加 1.5 个工日。

  2. 各类稳定土基层定额中的材料消耗是按一定配合比编制的, 当设计配合比与定额标明的配合比不同时, 有关材料可按下式进行换算:

\[ C _ {\mathrm{i}} = \left[ C _ {\mathrm{d}} + B _ {\mathrm{d}} \times (H - H _ {0}) \right] \times \frac {L _ {\mathrm{i}}}{L _ {\mathrm{d}}} \]

式中: \(C_{i}\) ——按设计配合比换算后的材料数量;

\(C_{d}\) ——定额中基本压实厚度的材料数量;

\(B_{d}\) ——定额中压实厚度每增减1cm的材料数量;

\(H_{0}\) ——定额的基本压实厚度;

H——设计的压实厚度;

\(L_{d}\) ——定额中标明的材料百分率;

\(L_{i}\) ——设计配合比的材料百分率。

【例】石灰粉煤灰稳定碎石基层,定额标明的配合比为:石灰:粉煤灰:碎石=5:15:80,基本压实厚度为

20cm;设计配合比为:石灰:粉煤灰:碎石=4:11:85,设计压实厚度为21cm。各种材料调整后的数量为:

熟石灰: \([22.77 + 1.139\times (21 - 20)]\times \frac{4}{5} = 19.127(t)\)

粉煤灰: \([63.963 + 3.198\times (21 - 20)]\times \frac{11}{15} = 49.25(t)\)

碎石: \([222.11 + 11.1\times (21 - 20)]\times \frac{85}{80} = 247.79(\mathrm{m}^3)\)

  1. 人工沿路翻拌和筛拌稳定土混合料定额中均已包括土的过筛工消耗,因此,土的预算价格中不应再计算过筛费用。

  2. 本节定额中土的预算价格, 按材料采集及加工和材料运输定额中的有关项目计算。

  3. 各类稳定土基层定额中的碎石土、砂砾土是指天然碎石土和天然砂砾土。

  4. 各类稳定土底基层采用稳定土基层定额时, 每 \(1000 ~m^{2}\) 路面减少 \(18 \sim 21 ~t\) 光轮压路机 0.14 台班。

2-1-1 路面垫层

工程内容 铺筑,整平,洒水,碾压。

X

单位: \(1000\mathrm{m}^2\)

续前页 单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号人工铺料
压实厚度15cm每增减1cm
粗砂砂砾煤渣矿渣碎石粗砂砂砾煤渣矿渣碎石
12345678910
1人工工日100100116.618.221.21917.611.11.31.11
2水m33005004201926211711211
3砂m35503004196.56----13.1----
4砂砾m35503007-191.25----12.75---
5煤渣m35503010--252.45----16.83--
6矿渣m35503011---198.9----13.26-
7碎石m35505016----186.66----12.44
812~15t光轮压路机台班80010810.230.160.160.080.16-----
918~21t光轮压路机台班8001083-0.30.410.440.41-----
10基价元999900117220112181767715972164551126714114010211051
顺序号项目单位代号机械铺料
压实厚度15cm每增减1cm
粗砂砂砾煤渣矿渣碎石粗砂砂砾煤渣矿渣碎石
11121314151617181920
1人工工日10010010.60.50.60.60.5-----
2砂 5503004196.56----13.1----
3砂砾 5503007-191.25----12.75---
4煤渣 5503010--252.45----16.83--
5矿渣 5503011---198.9----13.26-
6碎石 5505016----186.66----12.44
7120kW以内自行式平地机台班80010580.220.220.210.210.27-----
812~15t光轮压路机台班80010810.460.230.230.110.23-----
918~21t光轮压路机台班8001083-0.330.440.440.44-----
1010000L以内洒水汽车台班80070430.190.190.250.20.170.010.010.020.010.01
11基价元999900116072982016006144471516410296051019912953

注:若将 120kW 以内自行式平地机替换为 7.5m 以内稳定土摊铺机,台班消耗均取 0.26。

2-1-2 路拌法水泥稳定土基层

工程内容 1) 清扫整理下承层;2) 铺料、铺水泥,洒水,拌和;3) 整形,碾压,找补;4) 初期养护。

I. 拖拉机带铧犁拌和
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥土水泥砂水泥砂砾水泥碎石
水泥剂量10%水泥:砂:土10:83:7水泥剂量5%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
12345678
1人工工日100100113.50.615.10.710.40.410.50.4
2土 5501002269.6113.4824.551.23----
3砂 5503004--239.0611.95----
4砂砾 5503007----265.5213.28--
5碎石 5505016------293.7914.69
632.5级水泥-550900132.7881.63938.3891.91921.9061.09522.3431.117
7其他材料费元7801001301-301-301-301-
8设备摊销费元79010012.10.12.10.12.10.12.10.1
9120kW以内自行式平地机台班80010580.3-0.3-0.3-0.3-
1075kW以内履带式拖拉机台班80010660.16-0.16-0.16-0.16-

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥土水泥砂水泥砂砾水泥碎石
水泥剂量10%水泥:砂:土10:83:7水泥剂量5%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
12345678
1112~15t光轮压路机台班80010810.25-0.25-0.25-0.25-
1218~21t光轮压路机台班80010830.8-0.8-0.8-0.8-
1310000L以内洒水汽车台班80070430.350.020.330.020.270.020.280.02
14基价元999900116042721341011627220311020320621521

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥石屑水泥石渣水泥砂砾土水泥碎石土
水泥剂量5%水泥剂量4%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
910111213141516
1人工工日100100110.30.410.10.48.90.390.4
2碎石土 5501005------266.0313.3
3砂砾土 5501006----245.7712.29--
4石渣 5503012--274.5913.73----
5石屑 5503014274.2913.71------
632.5级水泥t550900120.9831.04920.5941.0316.7120.83617.0260.851
7其他材料费元7801001301-301-301-301-
8设备摊销费元79010012.10.12.10.12.10.12.10.1
9120kW以内自行式平地机台班80010580.3-0.3-0.3-0.3-
1075kW以内履带式拖拉机台班80010660.16-0.16-0.16-0.16-
1112~15t光轮压路机台班80010810.25-0.25-0.25-0.25-
1218~21t光轮压路机台班80010830.8-0.8-0.8-0.8-
1310000L以内洒水汽车台班80070430.350.020.340.020.30.020.30.02
14基价元9999001296911399199629151318357416434746

II. 稳定土拌和机拌和

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥土水泥砂水泥砂砾水泥碎石
水泥剂量10%水泥:砂:土10:83:7水泥剂量5%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
1718192021222324
1人工工日100100112.50.5140.69.30.39.50.4
2土 5501002269.6113.4824.551.23----
3砂 5503004--239.0611.95----
4砂砾 5503007----265.5213.28--
5碎石 5505016------293.7914.69
632.5级水泥t550900132.7881.63938.3891.91921.9061.09522.3431.117
7其他材料费元7801001301-301-301-301-
8120kW以内自行式平地机台班80010580.3-0.3-0.3-0.3-
912~15t光轮压路机台班80010810.28-0.25-0.25-0.25-
1018~21t光轮压路机台班80010830.8-0.8-0.8-0.8-
11235kW自行式稳定土拌和机台班80030050.260.020.260.020.260.020.260.02
1210000L以内洒水汽车台班80070430.350.020.330.020.270.020.280.02
13基价元999900116370751344011657223311050323731561

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥石屑水泥石渣水泥砂砾土水泥碎石土
水泥剂量5%水泥剂量4%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
2526272829303132
1人工工日10010019.20.39.10.380.38.10.3
2碎石土 5501005------266.0313.3
3砂砾土 5501006----245.7712.29--
4石渣 5503012--274.5913.73----
5石屑 5503014274.2913.71------
632.5级水泥t550900120.9831.04920.5941.0316.7120.83617.0260.851
7其他材料费元7801001301-301-301-301-
8120kW以内自行式平地机台班80010580.3-0.3-0.3-0.3-
912~15t光轮压路机台班80010810.25-0.25-0.25-0.25-
1018~21t光轮压路机台班80010830.8-0.8-0.8-0.8-
11235kW自行式稳定土拌和机台班80030050.260.020.260.020.260.020.260.02
1210000L以内洒水汽车台班80070430.350.020.340.020.30.020.30.02
13基价元9999001299911429202729441350461416755776

III. 拖拉机带铧犁原槽拌和
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥土水泥砂砾水泥砂砾土
水泥剂量10%水泥剂量5%水泥剂量4%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
333435363738
1人工工日100100112.10.68.90.57.40.4
232.5级水泥t550900132.7881.63921.9061.09516.7120.836
3其他材料费元7801001301-301-301-
4设备摊销费元79010012.10.12.10.12.10.1
5120kW以内自行式平地机台班80010580.13-0.13-0.13-
675kW以内履带式拖拉机台班80010660.24-0.24-0.24-
712~15t光轮压路机台班80010810.25-0.25-0.25-
818~21t光轮压路机台班80010830.8-0.8-0.8-
910000L以内洒水汽车台班80070430.350.020.270.020.30.02
10基价元99990011312559093484127624322

代

2-1-3 路拌法石灰稳定土基层

工程内容 1) 清扫整理下承层;2) 铺料,铺灰,洒水,拌和;3) 整形,碾压,找补;4) 初期养护。

I. 人工沿路拌和

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰土
筛拌法翻拌法
石灰剂量10%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm
1234
1人工工日1001001123.16127.56.3
2水 3005004312161
3土 5501002263.8113.19263.8113.19
4熟石灰t550300334.61.7334.61.73
5其他材料费元7801001301-301-
612~15t光轮压路机台班80010810.25-0.25-
718~21t光轮压路机台班80010830.8-0.8-
8基价元9999001263531250267801279

II. 拖拉机带铧犁拌和

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰土石灰砂砾石灰碎石
石灰剂量10%石灰剂量5%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
5678910
1人工工日100100123.91.116.60.716.90.7
2土 5501002263.8113.19----
3熟石灰t550300334.61.7322.211.1122.6291.131
4砂砾 5503007--249.6312.49--
5碎石 5505016----275.9113.8
6其他材料费元7801001301-301-301-
7设备摊销费元79010012.10.12.10.12.10.1
8120kW以内自行式平地机台班80010580.3-0.3-0.3-
975kW以内履带式拖拉机台班80010660.19-0.19-0.19-
1012~15t光轮压路机台班80010810.25-0.25-0.25-
1118~21t光轮压路机台班80010830.8-0.8-0.8-
1210000L以内洒水汽车台班80070430.460.030.370.020.380.02
13基价元99990011671775721485986309051455

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰砂砾土石灰碎石土石灰土砂砾石灰土碎石
石灰剂量5%石灰:土:砂砾5:15:80石灰:土:碎石5:15:80
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
1112131415161718
1人工工日100100115.60.715.80.715.60.715.80.7
2土 5501002----49.622.4850.322.52
3碎石土 5501005--242.2512.11----
4砂砾土 5501006224.811.24------
5熟石灰t550300320.6071.0320.91.04520.6071.0320.91.045
6砂砾 5503007----195.049.75--
7碎石 5505016------214.610.73
8其他材料费元7801001301-301-301-301-
9设备摊销费元79010012.10.12.10.12.10.12.10.1
10120kW以内自行式平地机台班80010580.3-0.3-0.42-0.42-
1175kW以内履带式拖拉机台班80010660.19-0.19-0.19-0.19-
1212~15t光轮压路机台班80010810.25-0.25-0.25-0.25-
1318~21t光轮压路机台班80010830.8-0.8-0.8-0.8-
1410000L以内洒水汽车台班80070430.340.020.350.020.340.020.350.02
15基价元9999001140716221702576818982860262651223

III. 稳定土拌和机拌和
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰土石灰砂砾石灰碎石
石灰剂量10%石灰剂量5%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
192021222324
1人工工日100100123115.80.6160.7
2土 5501002263.8113.19----
3熟石灰t550300334.61.7322.211.1122.6291.131
4砂砾 5503007--249.6312.48--
5碎石 5505016----275.9113.8
6其他材料费元7801001301-301-301-
7120kW以内自行式平地机台班80010580.3-0.3-0.3-
812~15t光轮压路机台班80010810.25-0.25-0.25-
918~21t光轮压路机台班80010830.8-0.86-0.8-
10235kW自行式稳定土拌和机台班80030050.240.020.240.020.240.02
1110000L以内洒水汽车台班80070430.460.030.370.020.380.02
12基价元999900116978786218021015311671495

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰砂砾土石灰碎石土石灰土砂砾石灰土碎石
石灰剂量5%石灰:土:砂砾5:15:80石灰:土:碎石5:15:80
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
2526272829303132
1人工工日100100114.80.6150.614.80.6150.6
2土 5501002----49.622.4850.322.52
3碎石土 5501005--242.2512.11----
4砂砾土 5501006224.811.24------
5熟石灰t550300320.6071.0320.91.04520.6071.0320.91.045
6砂砾 5503007----195.049.75--
7碎石 5505016------214.610.73
8其他材料费元7801001301-301-301-301-
9120kW以内自行式平地机台班80010580.3-0.3-0.42-0.42-
1012~15t光轮压路机台班80010810.25-0.25-0.25-0.25-
1118~21t光轮压路机台班80010830.8-0.8-0.8-0.8-
12235kW自行式稳定土拌和机台班80030050.240.020.240.020.240.020.240.02
1310000L以内洒水汽车台班80070430.340.020.350.020.340.020.350.02
14基价元9999001143426511729779719254890265371252

IV. 拖拉机带铧犁原槽拌和
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰土石灰砂砾石灰砂砾土
石灰剂量10%石灰剂量5%石灰剂量4%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
333435363738
1人工工日100100122.71.115.40.714.50.7
2熟石灰t550300334.61.7322.211.1120.6071.03
3其他材料费元7801001301-301-301-
4设备摊销费元79010012.10.12.10.12.10.1
5120kW以内自行式平地机台班80010580.13-0.13-0.13-
675kW以内履带式拖拉机台班80010660.29-0.29-0.29-
712~15t光轮压路机台班80010810.25-0.25-0.25-
818~21t光轮压路机台班80010830.8-0.8-0.8-
910000L以内洒水汽车台班80070430.460.030.370.020.340.02
10基价元99990011389162995884049015382

2-1-4 路拌法石灰、粉煤灰稳定土基层

工程内容 1) 清扫整理下承层;2) 铺料,铺灰,洒水,拌和;3) 整形,碾压,找补;4) 初期养护。

续前页 单位: \(1000\mathrm{m}^2\) I. 人工沿路拌和
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号筛拌法
石灰粉煤灰石灰粉煤灰土石灰粉煤灰砂
石灰:粉煤灰20:80石灰:粉煤灰:土12:35:53石灰:粉煤灰:砂10:20:70
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
123456
1人工工日100100172.53.696.64.665.73.3
2水 3005004302272212
3土 5501002--135.136.76--
4粉煤灰t5501009194.4649.723109.5925.4870.043.502
5熟石灰t550300351.922.59640.1282.00637.41.87
6砂 5503004----163.928.2
7其他材料费元7801001301-301-301-
812~15t光轮压路机台班80010810.25-0.37-0.37-
918~21t光轮压路机台班80010830.8-0.8-0.8-
10基价元9999001515232522398361913414402020
顺序号项目单位代号翻拌法
石灰粉煤灰石灰粉煤灰土石灰粉煤灰砂
石灰:粉煤灰20:80石灰:粉煤灰:土12:35:53石灰:粉煤灰:砂10:20:70
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
789101112
1人工工日100100176.93.91014.970.13.5
2水 3005004312282232
3土 5501002--135.136.76--
4粉煤灰t5501009194.4649.723109.5925.4870.043.502
5熟石灰t550300351.922.59640.1282.00637.41.87
6砂 5503004----163.928.2
7其他材料费元7801001301-301-301-
812~15t光轮压路机台班80010810.25-0.37-0.37-
918~21t光轮压路机台班80010830.8-0.8-0.8-
10基价元9999001519932554403061945419142042

II. 拖拉机带铧犁拌和
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰粉煤灰石灰粉煤灰土石灰粉煤灰砂石灰粉煤灰砂砾
石灰:粉煤灰20:80石灰:粉煤灰:土12:35:53石灰:粉煤灰:砂10:20:70石灰:粉煤灰:砂砾5:15:80
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
1314151617181920
1人工工日100100134.21.427.11.125.4116.50.6
2土 5501002--135.136.76----
3粉煤灰t5501009194.4649.723109.5925.4870.043.50261.83.09
4熟石灰t550300351.922.59640.1282.00637.41.87221.1
5砂 5503004----163.928.2--
6砂砾 5503007------197.829.89
7其他材料费元7801001301-301-301-301-
8设备摊销费元79010012.10.12.10.12.10.12.10.1
9120kW以内自行式平地机台班80010580.3-0.42-0.42-0.42-
1075kW以内履带式拖拉机台班80010660.19-0.19-0.19-0.19-
1112~15t光轮压路机台班80010810.25-0.37-0.37-0.37-
1218~21t光轮压路机台班80010830.8-0.8-0.8-0.8-
1310000L以内洒水汽车台班80070430.520.030.440.030.380.030.350.03
14基价元9999001484292316334881569381461804281921312

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰粉煤灰碎石石灰粉煤灰矿渣石灰粉煤灰煤矸石
石灰:粉煤灰:碎石5:15:80石灰:粉煤灰:矿渣6:14:80石灰:粉煤灰:煤矸石6:14:80
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
212223242526
1人工工日100100116.80.616.50.614.60.5
2粉煤灰t550100963.9633.19848.1632.40853.1482.657
3熟石灰t550300322.771.13922.0441.10218.920.946
4矿渣 5503011--227.1211.36--
5煤矸石 5505009----200.510.03
6碎石 5505016222.1111.1----
7其他材料费元7801001301-301-301-
8设备摊销费元79010012.10.12.10.12.10.1
9120kW以内自行式平地机台班80010580.42-0.42-0.42-
1075kW以内履带式拖拉机台班80010660.19-0.19-0.19-
1112~15t光轮压路机台班80010810.37-0.37-0.37-
1218~21t光轮压路机台班80010830.8-0.8-0.8-
1310000L以内洒水汽车台班80070430.310.020.360.030.350.03
14基价元9999001363101708324461525271721261

III. 稳定土拌和机拌和
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰粉煤灰石灰粉煤灰土石灰粉煤灰砂石灰粉煤灰砂砾
石灰:粉煤灰20:80石灰:粉煤灰:土12:35:53石灰:粉煤灰:砂10:20:70石灰:粉煤灰:砂砾5:15:80
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
2728293031323334
1人工工日100100133.31.326.2124.6115.60.6
2土 5501002--135.136.76----
3粉煤灰t5501009194.4649.723109.5925.4870.043.50261.83.09
4熟石灰t550300351.922.59640.1282.00637.41.87221.1
5砂 5503004----163.928.2--
6砂砾 5503007------197.829.89
7其他材料费元7801001301-301-301-301-
8120kW以内自行式平地机台班80010580.3-0.42-0.42-0.42-
912~15t光轮压路机台班80010810.25-0.37-0.37-0.37-
1018~21t光轮压路机台班80010830.8-0.8-0.8-0.8-
11235kW以内稳定土拌和机台班80030050.260.020.260.020.260.020.260.02
1210000L以内洒水汽车台班80070430.520.030.440.030.380.030.350.03
13基价元9999001487302346337901598384581844284941352

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰粉煤灰碎石石灰粉煤灰矿渣石灰粉煤灰煤矸石
石灰:粉煤灰:碎石5:15:80石灰:粉煤灰:矿渣6:14:80石灰:粉煤灰:煤矸石6:14:80
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
353637383940
1人工工日1001001160.615.60.613.80.5
2粉煤灰t550100963.9633.19848.1632.40853.1482.657
3熟石灰t550300322.771.13922.0441.10218.920.946
4矿渣 5503011--227.1211.36--
5煤矸石 5505009----200.510.03
6碎石 5505016222.1111.1----
7其他材料费元7801001301-301-301-
8120kW以内自行式平地机台班80010580.42-0.42-0.42-
912~15t光轮压路机台班80010810.37-0.37-0.37-
1018~21t光轮压路机台班80010830.8-0.8-0.8-
11235kW以内稳定土拌和机台班80030050.260.020.260.020.260.02
1210000L以内洒水汽车台班80070430.310.020.360.030.350.03
13基价元9999001366221748327481565274841301

2-1-5 路拌法石灰、煤渣稳定土基层

工程内容 1) 清扫整理下承层;2) 铺料,铺灰,洒水,拌和;3) 整形,碾压,找补;4) 初期养护。

I. 人工沿路拌和
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号筛拌法翻拌法
石灰煤渣石灰煤渣土石灰煤渣石灰煤渣土
石灰:煤渣18:82石灰:煤渣:土15:30:55石灰:煤渣18:82石灰:煤渣:土15:30:55
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
12345678
1人工工日100100172.43.7103.75.176.84108.15.4
2水 3005004312443312443
3土 5501002--137.936.9--137.936.9
4熟石灰t550300351.0842.55449.3352.46751.0842.55449.3352.467
5煤渣 5503010269.7413.49114.375.72269.7413.49114.375.72
6其他材料费元7801001301-301-301-301-
712~15t光轮压路机台班80010810.25-0.25-0.25-0.25-
818~21t光轮压路机台班80010820.8-0.8-0.8-0.8-
9基价元9999001388821904338991639393501936343661670

II. 拖拉机带铧犁拌和

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰煤渣石灰煤渣土石灰煤渣砂砾
石灰:煤渣18:82石灰:煤渣:土15:30:55石灰:煤渣:砂砾8:30:62
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
91011121314
1人工工日100100133.71.632.81.522.41
2土 5501002--137.936.9--
3熟石灰t550300351.0842.55449.3352.46732.0321.602
4砂砾 5503007----139.516.98
5煤渣 5503010269.7413.49114.375.72139.236.96
6其他材料费元7801001301-301-301-
7设备摊销费元79010012.10.12.10.12.10.1
8120kW以内自行式平地机台班80010580.3-0.41-0.41-
975kW以内履带式拖拉机台班80010660.18-0.18-0.18-
1012~15t光轮压路机台班80010810.25-0.25-0.25-
1118~21t光轮压路机台班80010830.8-0.8-0.8-
1210000L以内洒水汽车台班80070430.520.030.640.030.450.03
13基价元9999001357921709276141281281451320

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰煤渣碎石石灰煤渣矿渣石灰煤渣碎石土
石灰:煤渣:碎石8:30:62石灰:煤渣:矿渣8:30:62石灰:煤渣:碎石土8:30:62
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
151617181920
1人工工日100100122.4120.40.922.41
2碎石土 5501005----143.877.19
3熟石灰t550300332.0321.60228.5121.42632.0321.602
4煤渣 5503010139.236.96123.936.2139.236.96
5矿渣 5503011--170.758.54--
6碎石 5505016151.347.57----
7其他材料费元7801001301-301-301-
8设备摊销费元79010012.10.12.10.12.10.1
9120kW以内自行式平地机台班80010580.41-0.41-0.41-
1075kW以内履带式拖拉机台班80010660.18-0.18-0.18-
1112~15t光轮压路机台班80010810.25-0.25-0.25-
1218~21t光轮压路机台班80010830.8-0.8-0.8-
1310000L以内洒水汽车台班80070430.450.030.470.030.450.03
14基价元9999001331051568311771471261831222

III. 稳定土拌和机拌和

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰煤渣石灰煤渣土石灰煤渣砂砾
石灰:煤渣18:82石灰:煤渣:土15:30:55石灰:煤渣:砂砾8:30:62
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
212223242526
1人工工日100100132.81.531.91.521.61
2土 5501002--137.936.9--
3熟石灰t550300351.0842.55449.3352.46732.0321.602
4砂砾 5503007----139.516.98
5煤渣 5503010269.7413.49114.375.72139.236.96
6其他材料费元7801001301-301-301-
7120kW以内自行式平地机台班80010580.3-0.41-0.41-
812~15t光轮压路机台班80010810.25-0.25-0.25-
918~21t光轮压路机台班80010830.8-0.8-0.8-
10235kW以内稳定土拌和机台班80030050.260.020.260.020.260.02
1110000L以内洒水汽车台班80070430.520.030.640.030.450.03
12基价元9999001361001738279221321284641360

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰煤渣碎石石灰煤渣矿渣石灰煤渣碎石土
石灰:煤渣:碎石8:30:62石灰:煤渣:矿渣8:30:62石灰:煤渣:碎石土8:30:62
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
272829303132
1人工工日100100121.6119.50.921.61
2碎石土 5501005----143.877.19
3熟石灰t550300332.0321.60228.5121.42632.0321.602
4煤渣 5503010139.236.96123.936.2139.236.96
5矿渣 5503011--170.758.54--
6碎石 5505016151.347.57----
7其他材料费元7801001301-301-301-
8120kW以内自行式平地机台班80010580.41-0.41-0.41-
912~15t光轮压路机台班80010810.25-0.25-0.25-
1018~21t光轮压路机台班80010830.8-0.8-0.8-
11235kW以内稳定土拌和机台班80030050.260.020.260.020.260.02
1210000L以内洒水汽车台班80070430.450.030.470.030.450.03
13基价元9999001334231608314851511265021262

2-1-6 路拌法水泥、石灰稳定土基层

工程内容 1) 清扫整理下承层;2) 铺料,铺灰,洒水,拌和;3) 整形,碾压,找补;4) 初期养护。

I. 人工沿路拌和
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号筛拌法翻拌法
水泥石灰土水泥石灰土砂水泥石灰土水泥石灰土砂
水泥:石灰:土6:4:90水泥:石灰:土:砂6:4:26:64水泥:石灰:土6:4:90水泥:石灰:土:砂6:4:26:64
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
12345678
1人工工日1001001116.26.377.74.4120.66.682.14.7
2水 3005004271292271292
3土 5501002268.0713.484.464.22268.0713.484.464.22
4熟石灰t550300314.9430.74716.2970.81514.9430.74716.2970.815
5砂 5503004--170.738.54--170.738.54
632.5级水泥t550900120.3921.0222.241.11220.3921.0222.241.112
7其他材料费元7801001301-301-301-301-
812~15t光轮压路机台班80010810.25-0.25-0.25-0.25-
918~21t光轮压路机台班80010830.8-0.8-0.8-0.8-
10基价元9999001264851323348201745269531355352881777

II. 拖拉机带铧犁拌和

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥石灰土水泥石灰土砂水泥石灰砂砾
水泥:石灰:土6:4:90水泥:石灰:土:砂6:4:26:64水泥:石灰:砂砾5:5:90
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
91011121314
1人工工日100100112.30.513.10.616.90.7
2土 5501002268.0713.484.464.22--
3熟石灰t550300314.9430.74716.2970.81522.6291.131
4砂 5503004--170.738.54--
5砂砾 5503007----241.6212.08
632.5级水泥t550900120.3921.0222.241.11220.9831.049
7其他材料费元7801001301-301-301-
8设备摊销费元79010012.10.12.10.12.10.1
9120kW以内自行式平地机台班80010580.3-0.41-0.3-
1075kW以内履带式拖拉机台班80010660.18-0.18-0.18-
1112~15t光轮压路机台班80010810.25-0.25-0.25-
1218~21t光轮压路机台班80010830.8-0.8-0.8-
1310000L以内洒水汽车台班80070430.330.020.350.020.380.02
14基价元999900116211726288701358277201295

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥石灰碎石水泥石灰砂砾土水泥石灰碎石土
水泥:石灰:碎石4:3:93水泥:石灰:砂砾土5:4:91水泥:石灰:碎石土4:3:93
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
151617181920
1人工工日100100111.80.513.60.611.30.5
2碎石土 5501005----242.5212.13
3砂砾土 5501006--220.6611.03--
4熟石灰t550300314.1360.70717.0250.85113.0720.654
5碎石 5505016275.8813.79----
632.5级水泥t550900117.3090.86519.5450.97716.0060.8
7其他材料费元7801001301-301-301-
8设备摊销费元79010012.10.12.10.12.10.1
9120kW以内自行式平地机台班80010580.3-0.3-0.3-
1075kW以内履带式拖拉机台班80010660.18-0.18-0.18-
1112~15t光轮压路机台班80010810.25-0.25-0.25-
1218~21t光轮压路机台班80010830.8-0.8-0.8-
1310000L以内洒水汽车台班99990010.340.020.370.020.350.02
14基价元99990013328615811881985819308883

III. 稳定土拌和机拌和
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥石灰土水泥石灰土砂水泥石灰砂砾
水泥:石灰:土6:4:90水泥:石灰:土:砂6:4:26:64水泥:石灰:砂砾5:5:90
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
212223242526
1人工工日100100111.40.512.30.5160.7
2土 5501002268.0713.484.464.22--
3熟石灰t550300314.9430.74716.2970.81522.6291.131
4砂 5503004--170.738.54--
5砂砾 5503007----241.6212.08
632.5级水泥t550900120.3921.0222.241.11220.9831.049
7其他材料费元7801001301-301-301-
8120kW以内自行式平地机台班80010580.3-0.41-0.3-
912~15t光轮压路机台班80010810.25-0.25-0.25-
1018~21t光轮压路机台班80010830.8-0.8-0.8-
11235kW以内稳定土拌和机台班80030050.260.020.260.020.260.02
1210000L以内洒水汽车台班80070430.330.020.350.020.380.02
13基价元999900116519766291881387280281335

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥石灰碎石水泥石灰砂砾土水泥石灰碎石土
水泥:石灰:碎石4:3:93水泥:石灰:砂砾土5:4:91水泥:石灰:碎石土4:3:93
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
272829303132
1人工工日1001001110.412.70.610.40.4
2碎石土 5501005----242.5212.13
3砂砾土 5501006--220.6611.03--
4熟石灰t550300314.1360.70717.0250.85113.0720.654
5碎石 5505016275.8813.79----
632.5级水泥t550900117.3090.86519.5450.97716.0060.8
7其他材料费元7801001301-301-301-
8120kW以内自行式平地机台班80010580.3-0.3-0.3-
912~15t光轮压路机台班80010810.25-0.25-0.25-
1018~21t光轮压路机台班80010830.8-0.8-0.8-
11235kW以内稳定土拌和机台班80030050.260.020.260.020.260.02
1210000L以内洒水汽车台班80070430.340.020.370.020.350.02
13基价元99990013360516111912789819616912

2-1-7 厂拌基层稳定土混合料

工程内容 装载机铲运料、上料,配运料,拌和,出料。

I. 水泥稳定类

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥砂水泥砂砾水泥碎石
水泥:砂:土10:83:7水泥剂量5%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
123456
1人工工日10010012.20.12.50.12.50.1
2水泥砂 1507002(202.00)(10.10)----
3水泥砂砾 1507003--(202.00)(10.10)--
4水泥碎石 1507004----(202.00)(10.10)
5水 3005004332271281
6土 550100224.81.24----
7砂 5503004241.4512.07----
8砂砾 5503007--268.1813.41--
9碎石 5505016----296.7314.84
1032.5级水泥t550900138.7731.9422.1251.10622.5661.128
11 以内轮胎式装载机台班80010490.490.030.540.030.550.03
12300t/h以内稳定土厂拌设备台班80030110.220.010.250.010.250.01
13基价元9999001321471613206441029307691535

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥石屑水泥石渣水泥砂砾土水泥碎石土
水泥剂量5%水泥剂量4%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
7891011121314
1人工工日10010012.40.12.30.12.30.12.40.1
2水泥石屑 1507005(202.00)(10.10)------
3水泥石渣 1507006--(202.00)(10.10)----
4水泥碎石土 1507007------(202.00)(10.10)
5水泥砂砾土 1507008----(202.00)(10.10)--
6水 3005004352342302312
7碎石土 5501005------268.6913.43
8砂砾土 5501006----248.2312.41--
9石渣 5503012--277.3413.87----
10石屑 5503014277.0313.85------
1132.5级水泥t550900121.1931.0620.81.0416.8790.84417.1960.86
12 以内轮胎式装载机台班80010490.520.030.510.030.510.030.520.03
13300t/h以内稳定土厂拌设备台班80030110.240.010.230.010.230.010.240.01
14基价元9999001282751415184439251175859115070755

II. 石灰稳定类
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰砂砾石灰碎石石灰砂砾土
石灰剂量5%
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
151617181920
1人工工日10010012.30.12.40.12.20.1
2石灰砂砾 1507010(202.00)(10.10)----
3石灰碎石 1507011--(202.00)(10.10)--
4石灰砂砾土 1507012----(202.00)(10.10)
5水 3005004272282251
6砂砾土 5501006----227.0511.35
7熟石灰t550300322.4321.12222.8551.14320.8131.041
8砂砾 5503007252.1212.61----
9碎石 5505016--278.6713.93--
10 以内轮胎式装载机台班80010490.510.030.520.030.470.02
11300t/h以内稳定土厂拌设备台班80030110.230.010.240.010.220.01
12基价元99990011921096528721143811784582

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰碎石土石灰土砂砾石灰土碎石
石灰剂量5%石灰:土:砂砾5:15:80石灰:土:碎石5:15:80
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
212223242526
1人工工日10010012.20.12.20.12.20.1
2石灰碎石土 1507013(202.00)(10.10)----
3石灰土砂砾 1507014--(202.00)(10.10)--
4石灰土碎石 1507015----(202.00)(10.10)
5水 3005004261251261
6土 5501002--50.112.5150.832.54
7碎石土 5501005244.6712.23----
8熟石灰t550300321.1091.05520.8131.04121.1091.055
9砂砾 5503007--196.999.85--
10碎石 5505016----216.7410.84
11 以内轮胎式装载机台班80010490.470.020.470.020.470.02
12300t/h以内稳定土厂拌设备台班80030110.220.010.220.010.220.01
13基价元99990011473872916601823239261189

III. 石灰粉煤灰稳定类
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰粉煤灰砂石灰粉煤灰砂砾石灰粉煤灰碎石石灰粉煤灰矿渣石灰粉煤灰煤矸石
石灰:粉煤灰:砂10:20:70石灰:粉煤灰:砂砾5:15:80石灰:粉煤灰:碎石5:15:80石灰:粉煤灰:矿渣6:14:80石灰:粉煤灰:煤矸石6:14:80
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
27282930313233343536
1人工工日10010011.90.12.20.12.20.11.80.11.90.1
2石灰粉煤灰砂 1507018(202.00)(10.10)--------
3石灰粉煤灰砂砾 1507019--(202.00)(10.10)------
4石灰粉煤灰碎石 1507020----(202.00)(10.10)----
5石灰粉煤灰矿渣 1507021------(202.00)(10.10)--
6石灰粉煤灰煤矸石 1507022--------(202.00)(10.10)
7水 3005004272342272352362
8粉煤灰t550100970.743.53762.4183.12164.6033.2348.6452.43253.6792.684
9熟石灰t550300337.7741.88922.221.11122.9981.1522.2641.11319.1090.955
10砂 5503004165.568.28--------
11砂砾 5503007--199.89.99------
12矿渣 5503011------229.3911.47--
13煤矸石 5505009--------202.5110.13
14碎石 5505016----224.3311.22----
153.0 以内轮胎式装载机台班80010490.40.020.480.020.490.030.40.020.40.02
16300t/h以内稳定土厂拌设备台班80030110.190.010.220.010.220.010.180.010.190.01
17基价元9999001346351735257611282339661705298551496247691240

IV. 石灰煤渣稳定类
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石灰煤渣石灰煤渣砂砾石灰煤渣碎石石灰煤渣矿渣石灰煤渣碎石土
石灰:煤渣18:82石灰:煤渣:砂砾8:30:62石灰:煤渣:碎石8:30:62石灰:煤渣:矿渣8:30:62石灰:煤渣:碎石土8:30:62
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
37383940414243444546
1人工工日10010011.40.120.120.11.80.120.1
2石灰煤渣 1507023(202.00)(10.10)--------
3石灰煤渣碎石 1507025----(202.00)(10.10)----
4石灰煤渣砂砾 1507026--(202.00)(10.10)------
5石灰煤渣矿渣 1507027------(202.00)(10.10)--
6石灰煤渣碎石土 1507028--------(202.00)(10.10)
7水 3005004302322322352322
8碎石土 5501005--------145.317.27
9熟石灰1550300351.5952.5832.3521.61832.3521.61828.7971.4432.3521.618
10砂砾 5503007--140.917.05------
11煤渣 5503010272.4413.62140.627.03140.627.03125.176.26140.627.03
12矿渣 5503011------172.468.62--
13碎石 5505016----152.867.64----
14 以内轮胎式装载机台班80010490.310.020.430.020.430.020.390.020.430.02
15300t/h以内稳定土厂拌设备台班80030110.140.010.20.010.20.010.180.010.20.01
16基价元9999001312101575249431247299531497281091409229611147

V. 水泥石灰稳定类
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号水泥石灰砂砾水泥石灰碎石水泥石灰砂砾土水泥石灰碎石土
水泥:石灰:砂砾5:5:90水泥:石灰:碎石4:3:93水泥:石灰:砂砾土5:4:91水泥:石灰:碎石土4:3:93
压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm压实厚度20cm每增减1cm
4748495051525354
1人工工日10010012.40.12.50.12.20.12.20.1
2水泥石灰砂砾 1507029(202.00)(10.10)------
3水泥石灰碎(砾)石 1507030--(202.00)(10.10)----
4水泥石灰砂砾土 1507033----(202.00)(10.10)--
5水泥石灰碎石土 1507034------(202.00)(10.10)
6水 3005004282282302302
7碎石土 5501005------244.9512.25
8砂砾土 5501006----222.8611.14--
9熟石灰t550300322.8551.14314.2770.71417.1950.8613.2030.66
10砂砾 5503007244.0412.2------
11碎石 5505016--278.6413.93----
1232.5级水泥t550900121.1931.0617.4820.87419.7410.98716.1660.808
13 以内轮胎式装载机台班80010490.520.030.530.030.480.030.490.03
14300t/h以内稳定土厂拌设备台班80030110.240.010.240.010.220.010.220.01
15基价元99990012551012783174715881679484617570884

注:本章定额是按拌和能力为300t/h的拌和设备编制的。当采用其他型号的拌和设备施工时,可按下表中的数据调整定额中人工、装载机和拌和设备的消耗数量。

项目单位代号稳定土类型
水泥砂水泥砂砾水泥碎石水泥石屑水泥石渣水泥砂砾土水泥碎石土石灰砂砾石灰碎石石灰砂砾土
50t/h以内厂拌设备压实厚度20cm人工工日10010017.38.08.27.57.47.47.57.47.57.0
以内轮胎式装载机台班80010451.581.681.711.631.611.621.631.611.631.48
50t/h以内稳定土厂拌设备台班80030081.321.411.461.371.341.351.371.341.371.24
每增减1cm人工工日10010010.40.40.40.40.40.40.40.40.40.4
以内轮胎式装载机台班80010450.080.080.080.080.080.080.080.080.080.07
50t/h以内稳定土厂拌设备台班80030080.070.070.080.070.070.070.070.070.070.06
100t/h以内厂拌设备压实厚度20cm人工工日10010014.64.95.04.74.74.74.74.74.74.4
以内轮胎式装载机台班80010470.790.90.910.820.810.810.820.810.820.76
100t/h以内稳定土厂拌设备台班80030090.720.810.820.790.730.740.790.730.790.69
每增减1cm人工工日10010010.20.20.20.20.20.20.20.20.20.2
以内轮胎式装载机台班80010470.040.050.050.040.040.040.040.040.040.04
100t/h以内稳定土厂拌设备台班80030090.030.040.040.040.030.030.040.030.040.03
200t/h以内厂拌设备压实厚度20cm人工工日10010012.32.52.52.42.32.32.42.32.42.2
以内轮胎式装载机台班80010470.790.90.910.820.810.810.820.810.820.76
200t/h以内稳定土厂拌设备台班80030100.360.390.390.380.370.370.380.370.380.35
每增减1cm人工工日10010010.10.10.10.10.10.10.10.10.10.1
以内轮胎式装载机台班80010470.040.050.050.040.040.040.040.040.040.04
200t/h以内稳定土厂拌设备台班80030100.020.020.020.020.020.020.020.020.020.02
400t/h以内厂拌设备压实厚度20cm人工工日10010011.62.02.01.61.61.61.61.61.61.5
以内轮胎式装载机台班80010490.40.420.420.410.410.410.410.410.410.38
400t/h以内稳定土厂拌设备台班80030120.180.190.20.190.180.180.190.180.190.17
每增减1cm人工工日10010010.10.10.10.10.10.10.10.10.10.1
以内轮胎式装载机台班80010490.020.020.020.020.020.020.020.020.020.02
400t/h以内稳定土厂拌设备台班80030120.010.010.010.010.010.010.010.010.010.01
500t/h以内厂拌设备压实厚度20cm人工工日10010011.21.31.31.21.21.21.31.21.21.1
以内轮胎式装载机台班80010490.320.340.350.330.320.330.330.320.330.30
500t/h以内稳定土厂拌设备台班80030130.160.170.180.160.160.160.160.160.160.15
每增减1cm人工工日10010010.10.10.10.10.10.10.10.10.10.1
以内轮胎式装载机台班80010490.020.020.020.020.020.020.020.020.020.02
500t/h以内稳定土厂拌设备台班80030130.010.010.010.010.010.010.010.010.010.01
50t/h以内厂拌设备压实厚度20cm人工工日10010017.07.07.05.97.17.35.96.04.66.3
以内轮胎式装载机台班80010451.491.481.491.281.51.581.261.290.961.34
50t/h以内稳定土厂拌设备台班80030081.241.241.241.071.251.321.061.080.81.16
每增减1cm人工工日10010010.40.40.40.30.40.40.30.30.20.3
以内轮胎式装载机台班80010450.070.070.070.060.070.080.060.060.050.06
50t/h以内稳定土厂拌设备台班80030080.060.060.060.050.060.070.050.050.040.06
100t/h以内厂拌设备压实厚度20cm人工工日10010014.54.44.53.74.54.63.73.72.73.9
以内轮胎式装载机台班80010470.770.760.770.690.770.790.630.690.520.72
100t/h以内稳定土厂拌设备台班80030090.690.690.690.620.70.720.570.630.470.65
每增减1cm人工工日10010010.20.20.20.20.20.20.20.20.10.2
以内轮胎式装载机台班80010470.040.040.040.040.040.040.030.040.030.04
100t/h以内稳定土厂拌设备台班80030090.030.030.030.030.030.030.030.030.030.03
200t/h以内厂拌设备压实厚度20cm人工工日10010012.22.22.22.02.22.32.02.01.42.1
以内轮胎式装载机台班80010470.770.760.770.690.770.790.630.690.520.72
200t/h以内稳定土厂拌设备台班80030100.350.350.350.320.350.360.310.320.210.33
每增减1cm人工工日10010010.10.10.10.10.10.10.10.10.10.1
以内轮胎式装载机台班80010470.040.040.040.040.040.040.030.040.030.04
200t/h以内稳定土厂拌设备台班80030100.020.020.020.020.020.020.020.020.010.02
400t/h以内厂拌设备压实厚度20cm人工工日10010011.51.51.51.31.51.61.31.31.11.4
以内轮胎式装载机台班80010490.390.380.390.340.390.40.340.340.240.36
400t/h以内稳定土厂拌设备台班80030120.170.170.170.150.170.180.150.150.130.16
每增减1cm人工工日10010010.10.10.10.10.10.10.10.10.10.1
以内轮胎式装载机台班80010490.020.020.020.020.020.020.020.020.010.02
400t/h以内稳定土厂拌设备台班80030120.010.010.010.010.010.010.010.010.010.01
500t/h以内厂拌设备压实厚度20cm人工工日10010011.11.11.11.01.11.21.01.00.71.0
以内轮胎式装载机台班80010490.300.300.300.260.310.320.250.260.200.28
500t/h以内稳定土厂拌设备台班80030130.150.150.150.130.150.160.130.130.100.14
每增减1cm人工工日10010010.10.10.10.10.10.10.10.10.10.1
以内轮胎式装载机台班80010490.020.020.020.010.020.020.010.010.010.01
500t/h以内稳定土厂拌设备台班80030130.010.010.010.010.010.010.010.010.010.01

续前页 单位: \(1000\mathrm{m}^2\) 续前页 单位: \(1000\mathrm{m}^2\) 续前页 单位: \(1000\mathrm{m}^2\) 续前页 单位: \(1000\mathrm{m}^2\) 续前页 单位: \(1000\mathrm{m}^2\) 续前页 单位: \(1000\mathrm{m}^2\) 续前页 单位: \(1000\mathrm{m}^2\) 续前页 单位: \(1000\mathrm{m}^2\) 不同生产能力拌和设备定额消耗数量调整表 单位: \(1000\mathrm{m}^2\)

项目单位代号稳定土类型
石灰煤渣碎石石灰煤渣矿渣石灰煤渣碎石土水泥石灰砂砾水泥石灰碎石水泥石灰砂砾土水泥石灰碎石土
50t/h以内厂拌设备压实厚度20cm人工工日10010016.35.86.37.57.67.17.1
以内轮胎式装载机台班80010451.341.231.341.631.651.501.52
50t/h以内稳定土厂拌设备台班80030081.161.031.161.371.391.251.27
每增减1cm人工工日10010010.30.30.30.40.40.40.4
以内轮胎式装载机台班80010450.060.060.060.080.080.070.07
50t/h以内稳定土厂拌设备台班80030080.060.050.060.070.070.060.06
100t/h以内厂拌设备压实厚度20cm人工工日10010013.93.53.94.74.84.54.6
以内轮胎式装载机台班80010470.720.610.720.820.880.770.78
100t/h以内稳定土厂拌设备台班80030090.650.560.650.790.800.700.71
每增减1cm人工工日10010010.20.20.20.20.20.20.2
以内轮胎式装载机台班80010470.040.030.040.040.050.040.04
100t/h以内稳定土厂拌设备台班80030090.030.030.030.040.040.030.03
200t/h以内厂拌设备压实厚度20cm人工工日10010012.11.62.12.42.42.32.3
以内轮胎式装载机台班80010470.720.610.720.820.880.770.78
200t/h以内稳定土厂拌设备台班80030100.330.300.330.380.380.350.36
每增减1cm人工工日10010010.10.10.10.10.10.10.1
以内轮胎式装载机台班80010470.040.030.040.040.050.040.04
200t/h以内稳定土厂拌设备台班80030100.020.020.020.020.020.020.02
400t/h以内厂拌设备压实厚度20cm人工工日10010011.41.31.41.61.61.51.6
以内轮胎式装载机台班80010490.360.330.360.410.420.390.39
400t/h以内稳定土厂拌设备台班80030120.160.150.160.190.190.180.18
每增减1cm人工工日10010010.10.10.10.10.10.10.1
以内轮胎式装载机台班80010490.020.020.020.020.020.020.02
400t/h以内稳定土厂拌设备台班80030120.010.010.010.010.010.010.01
500t/h以内厂拌设备压实厚度20cm人工工日10010011.00.91.01.21.31.11.1
以内轮胎式装载机台班80010490.280.250.280.330.340.310.31
500t/h以内稳定土厂拌设备台班80030130.140.120.140.170.170.150.15
每增减1cm人工工日10010010.10.10.10.10.10.10.1
以内轮胎式装载机台班80010490.010.010.010.020.020.020.02
500t/h以内稳定土厂拌设备台班80030130.010.010.010.010.010.010.01

2-1-8 厂拌基层稳定土混合料运输

工程内容 等待装、运、卸、空回。

X

单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号自卸汽车装载质量(t)
8以内10以内12以内15以内20以内30以内
第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km
123456789101112
18t以内自卸汽车台班80070148.10.92----------
210t以内自卸汽车台班8007015--6.410.68--------
312t以内自卸汽车台班8007016----5.40.59------
415t以内自卸汽车台班8007017------4.540.46----
520t以内自卸汽车台班8007019--------3.390.33--
630t以内自卸汽车台班8007020----------2.780.25
7基价元9999001550962648665164544496420842637993703770339

2-1-9 机械铺筑厂拌基层稳定土混合料
工程内容 机械摊铺混合料,整形,碾压,初期养护。
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号平地机铺筑摊铺机铺筑
平地机功率(kW)摊铺机宽度(m)
90以内120以内150以内7.5以内9.5以内12.5以内
基层底基层基层底基层基层底基层基层底基层基层底基层基层底基层
123456789101112
1人工工日1001001332.82.82.82.82.82.82.52.52.22.2
2其他材料费元7801001301301301301301301301301301301301301
390kW以内自行式平地机台班80010570.440.44----------
4120kW以内自行式平地机台班8001058--0.330.33--------
5150kW以内自行式平地机台班8001060----0.280.28------
612~15t光轮压路机台班80010810.080.080.080.080.080.080.080.080.080.080.080.08
720t以内振动压路机台班80010900.410.350.410.350.410.350.410.350.410.350.410.35
87.5m以内稳定土摊铺机台班8003015------0.310.31----
99.5m以内稳定土摊铺机台班8003016--------0.220.22--
1012.5m以内稳定土摊铺机台班8003017----------0.160.16
1116~20t轮胎式压路机台班80030670.250.220.250.220.250.220.250.220.250.220.250.22
1210000L以内洒水汽车台班80070430.160.160.160.160.160.160.160.160.160.160.160.16
13基价元9999001204119302007189620261915210719962090197920401929

2-1-10 基层稳定土厂拌设备安装、拆除
工程内容 1)修建拌和设备基座的全部工作;2)砌筑上料台;3)拌和设备的安装、调试;4)竣工后拆除、清理。
单位: 1 座

顺序号项目单位代号稳定工厂拌设备生产能力(t/h)
50以内100以内200以内300以内400以内500以内
123456
1人工工日1001001290.8333.3505.2624768.1860.9
2型钢t20030040.0130.0160.0290.040.0560.063
3钢板t2003005-----1.299
4组合钢模板t20030260.0280.0350.0620.0860.1210.136
5电焊条kg2009011-----439
6铁件kg200902840.24870.885.3105.5118.7
7水 3005004145176280353451543
8锯材 4003002--0.010.010.010.02
9中(粗)砂 550300595.58116.23183.81230.01291.35335.33
10片石 5505005125.48151.94235.25288.18356.3397.24
11碎石(4cm) 550501325.7132.1457.8680.36112.5137.55
12块石 5505025114.56138.73214.8263.12325.32365.32
13青(红)砖千块5507003-----52
1432.5级水泥t550900127.1833.16754.24169.50390.318103.84
顺序号项目单位代号稳定土厂拌设备生产能力(t/h)
50以内100以内200以内300以内400以内500以内
123456
15其他材料费元78010014656.6120158.8212.8278.6
16 以内履带式液压单斗挖掘机台班80010250.951.342.753.955.684.97
17250L以内强制式混凝土搅拌机台班80050020.911.132.042.843.983.86
1815t以内平板拖车组台班80070233.854.22----
1920t以内平板拖车组台班8007024--5.366.667.627.03
2012t以内汽车式起重机台班80090278.770.711.391.982.772.58
2120t以内汽车式起重机台班80090298.118.69----
2240t以内汽车式起重机台班8009032-8.519.4610.9712.111.33
2375t以内汽车式起重机台班8009034--8.7510.1411.1910.48
24小型机具使用费元8099001142.1172.3269.9334.2418.5499.5
25基价元999900190589116890188621231362281426330285

续前页 单位: 1 座 行

2-1-11 泥灰结碎石基层
工程内容 1) 清扫整理下承层;2) 铺料、整平;3) 调浆、灌浆;4) 撒铺嵌缝料、整形、洒水、碾压、找补。
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号人工摊铺机械摊铺
压实厚度8cm每增加1cm压实厚度8cm每增加1cm
1234
1人工工日100100118210.31.2
2水 3005004192--
3黏土 550100317.652.2117.652.21
4熟石灰t55030033.7330.4663.7330.466
5碎石 550501696.7212.0996.7212.09
6120kW以内自行式平地机台班8001058--0.3-
712~15t光轮压路机台班80010810.25-0.25-
818~21t光轮压路机台班80010830.45-0.45-
910000L以内洒水汽车台班8007043--0.180.02
10基价元9999001110131288106991220

2-1-12 填隙碎石基层

工程内容 1) 清扫整理下承层; 2) 铺料、整平; 3) 撒铺填隙料; 4) 整形、洒水、碾压、找补。

I. 人工铺料

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号压实厚度(cm)
89101112
基层底基层基层底基层基层底基层基层底基层基层底基层
12345678910
1人工工日10010011111121212.912.913.813.814.814.8
2水 30050044444444444
3碎石 5505016107.13107.15120.52120.54133.89133.93147.28147.33160.7160.74
412~15t光轮压路机台班80010810.150.150.160.160.170.170.180.180.190.21
518~21t光轮压路机台班80010830.180.090.20.090.20.10.220.110.230.11
615t以内振动压路机(单钢轮)台班80010890.120.10.120.110.130.120.140.120.140.13
7基价元9999001964695581078710695119121182913053129531418914103

在

顺序号项目单位代号压实厚度(cm)
89101112
基层底基层基层底基层基层底基层基层底基层基层底基层
11121314151617181920
1人工工日10010011.81.81.91.921.9222.12
2碎石 5505016107.13107.15120.52120.54133.89133.93147.28147.33160.7160.74
3120kW以内自行式平地机台班80010580.140.140.160.160.180.180.210.210.230.23
412~15t光轮压路机台班80010810.150.150.160.160.170.170.180.180.190.19
518~21t光轮压路机台班80010830.180.090.20.090.20.10.220.110.230.11
615t以内振动压路机(单钢轮)台班80010890.110.10.120.110.130.120.140.120.140.13
7石屑撒布机台班80030300.070.060.080.070.090.080.090.080.10.09
810000L以内洒水汽车台班80070430.040.040.040.040.040.040.040.040.040.04
9基价元99990018907882399949895110651096412146120381321713101

在

[NO TEXT]

2-1-13 沥青路面冷再生基层
工程内容 清扫旧路面,放样,冷再生机铣刨,喷洒水泥稀浆,拌和,整平,碾压,养护。
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号再生基层厚度(cm)
压实厚度18每增减1
12
1人工工日10010014.20.1
2水 3005004201
332.5级水泥t550900119.7471.097
4 以内轮胎式装载机台班80010470.540.01
5120kW以内自行式平地机台班80010580.56-
618~21t光轮压路机台班80010830.55-
720t以内振动压路机台班80010900.55-
8450kW冷再生机台班80031000.380.02
910000L以内洒水汽车台班80070430.580.01
10基价元999900114315618

2-1-14 泡沫沥青就地冷再生基层
工程内容 旧路面铣刨;铣刨料中添加集料、水泥及泡沫沥青,拌和、整平、碾压和初期养护。
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号再生基层厚度(cm)
压实厚度15每增减1
12
1人工工日100100111.80.6
2石油沥青t30010017.5870.506
3水 300500461
4石屑 550301449.353.29
532.5级水泥t55090013.3650.224
6 以内轮胎式装载机台班80010490.310.02
7200kW以内自行式平地机台班80010620.44-
822000L以内液态沥青运输车台班80030340.330.02
915t以内振动压路机(双钢轮)台班80030650.530.03
1020~25t轮胎式压路机台班80030680.470.03
11泡沫沥青就地冷再生机台班80030970.620.04
126000L以内洒水汽车台班80070410.740.06
13基价元9999001541673510

注:1. 本章定额未包含路面铣刨的多余废料外运,需要时按照相关定额计算。
2. 定额中材料可以根据设计配合比进行调整。

2-1-15 泡沫沥青厂拌冷再生基层

工程内容 泡沫沥青混合料拌和、摊铺、碾压和初期养护。

X

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号再生基层厚度(cm)
压实厚度15每增减1
12
1人工工日100100110.70.9
2石油沥青t30010017.5870.506
3水 300500461
4路面用石屑 550301549.353.29
532.5级水泥t55090013.3650.224
6 以内轮胎式装载机台班80010470.910.06
722000L以内液态沥青运输车台班80030340.330.02
812.5m以内沥青混合料摊铺机台班80030600.49-
915t以内振动压路机(双钢轮)台班80030650.530.03
1020~25t轮胎式压路机台班80030680.470.03
11泡沫沥青厂拌冷再生设备台班80030980.390.02
1210000L以内洒水汽车台班80070430.570.03
13基价元9999001517703255

注:1.本章定额未包含路面铣刨、旧料和冷再生成品料运输,需要时按照相关定额计算。
2. 定额中材料可以根据设计配合比进行调整。

第二节 路面面层

说明

  1. 泥结碎石、级配碎石、级配砾石、天然砂砾、粒料改善土壤路面面层的压实厚度在 15cm 以内,拖拉机、平地机和压路机的台班消耗按定额数量计算。当超过上述压实厚度且需进行分层拌和、碾压时,拖拉机、平地机和压路机的台班消耗按定额数量加倍计算,每 \(1000m^{2}\) 增加 1.5 个工日。

  2. 泥结碎石及级配碎石、级配砾石面层定额中,均未包括磨耗层和保护层,需要时应按磨耗层和保护层定额另行计算。

  3. 沥青表面处治路面、沥青贯入式路面和沥青上拌下贯式路面的下贯层以及透层、黏层、封层定额中已计入热化、熬制沥青用的锅、灶等设备的费用,使用定额时,不得另行计算。

  4. 沥青碎石混合料、沥青混凝土和沥青碎石玛蹄脂混合料路面定额中,均已包括混合料拌和、运输、摊铺作业时的损耗因素,路面实体按路面设计面积乘以压实厚度计算。

  5. 沥青路面定额中均未包括透层、黏层和封层,需要时可按有关定额另行计算。

  6. 沥青路面定额中的乳化沥青和改性沥青均按外购成品料进行编制。当在现场自行配制时,其配制费用计入材料预算价格中。

  7. 当沥青玛蹄脂碎石混合料设计采用的纤维稳定剂的掺加比例与定额不同时, 可按设计用量调整定额中纤维稳定剂的消耗。

  8. 沥青路面定额中,均未考虑为保证石料与沥青的黏附性而采用的抗剥离措施的费用,需要时,应根据石料的性质,按设计提出的抗剥离措施,计算其费用。

  9. 在冬五区、冬六区采用层铺法施工沥青路面时,其沥青用量可按定额用量乘以下列系数:

沥青表面处治:1.05;沥青贯入式基层:1.02、面层:1.028;沥青上拌下贯式下贯部分:1.043。

  1. 本章定额是按一定的油石比编制的。当设计采用的油石比与定额不同时, 可按设计油石比调整定额中的沥青用量。换算公式如下:

\(S_{\mathrm{i}} = S_{\mathrm{d}}\times \frac{L_{\mathrm{i}}}{L_{\mathrm{d}}}\)

式中: \(S_{i}\) ——按设计油石比换算后的沥青数量;

\(S_{d}\) ——定额中的沥青数量;

\(L_{d}\) ——定额中标明的油石比;

\(L_{i}\) ——设计采用的油石比。

2-2-1 泥结碎石路面
工程内容 1) 清扫整理下承层;2) 铺料、整平;3) 调浆、灌浆;4) 撒铺嵌缝料、整形、洒水、碾压、找补。
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号人工摊铺机械摊铺
压实厚度8cm每增加1cm压实厚度8cm每增加1cm
面层基层面层基层面层基层面层基层
12345678
1人工工日100100118.117.21.91.89.59.11.31.2
2水 3005004212133----
3黏土 550100322.8622.862.862.8622.8622.862.862.86
4碎石 550501698.9998.9912.3712.3798.9998.9912.3712.37
5120kW以内自行式平地机台班8001058----0.230.23--
612~15t光轮压路机台班80010810.250.25--0.250.25--
718~21t光轮压路机台班80010830.450.45--0.450.45--
810000L以内洒水汽车台班8007043----0.190.190.020.02
9基价元99990011022910134118011709741969911301120

II. 机械铺料 单位: \(1000\mathrm{m}^2\) 2-2-2 级配碎石路面
工程内容 1) 清扫整理下承层; 2) 铺料、洒水、拌和; 3) 整形, 碾压, 找补。
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号人工摊铺集料
拖拉机带铧犁拌和
压实厚度8cm每增加1cm
面层基层底基层面层基层底基层
123456
1人工工日100100111.711.511.51.21.11
2黏土 550100314.66--1.83--
3碎石 5505016122.63122.66122.8415.3415.3415.35
4设备摊销费元79010012.12.12.10.10.10.1
575kW以内履带式拖拉机台班80010660.230.220.22---
612~15t光轮压路机台班80010810.120.120.12---
718~21t光轮压路机台班80010830.910.80.68---
810000L以内洒水汽车台班80070430.080.080.080.010.010.01
9基价元9999001116961142811341132212901280
顺序号项目单位代号机械摊铺集料
拖拉机带铧犁拌和平地机拌和
压实厚度8cm每增加1cm压实厚度8cm每增加1cm
面层基层底基层面层基层底基层面层基层底基层面层基层底基层
789101112131415161718
1人工工日10010011.91.81.70.20.10.11.91.81.70.20.10.1
2黏土 550100314.66--1.83--14.66--1.83--
3碎石 5505016122.63122.66122.8415.3415.3415.35122.63122.66122.8415.3415.3415.35
4设备摊销费元79010012.12.12.10.10.10.1------
5120kW以内自行式平地机台班80010580.30.230.23---0.570.50.5---
675kW以内履带式拖拉机台班80010660.220.220.22---------
712~15t光轮压路机台班80010810.120.120.12---0.120.120.12---
818~21t光轮压路机台班80010830.910.80.68---0.910.80.68---
910000L以内洒水汽车台班80070430.080.080.080.010.010.010.080.080.080.010.010.01
10基价元9999001110051066010572121511831184111811083610749121511831184

2-2-3 级配砾石路面

工程内容 1) 清扫整理下承层; 2) 铺料、洒水、拌和; 3) 整形, 碾压, 找补。

X

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号人工摊铺集料
拖拉机带铧犁拌和
压实厚度8cm每增加1cm
面层基层底基层面层基层底基层
123456
1人工工日100100111.511.511.51.11.11
2土 5501002-12.37.69-1.540.96
3黏土 550100314.66--1.83--
4砂 550300434.0829.0323.984.263.633
5砾石(2cm) 550500151.9353.0849.396.496.646.17
6砾石(4cm) 550500220.7726.5427.462.63.323.43
7砾石(6cm) 5505003--10.96--1.37
8设备摊销费元79010012.12.12.10.10.10.1
975kW以内履带式拖拉机台班80010660.220.220.22---
1012~15t光轮压路机台班80010810.120.120.12---
1118~21t光轮压路机台班80010830.910.80.68---
1210000L以内洒水汽车台班80070430.080.080.080.010.010.01
13基价元9999001957794769432104910471041
顺序号项目单位代号机械摊铺集料
拖拉机带铧犁拌和平地机拌和
压实厚度8cm每增加1cm压实厚度8cm每增加1cm
面层基层底基层面层基层底基层面层基层底基层面层基层底基层
789101112131415161718
1人工工日10010012.72.52.20.20.20.12.62.42.10.20.20.1
2土 5501002-12.37.69-1.540.96-12.37.69-1.540.96
3黏土 550100314.66--1.83--14.66--1.83--
4砂 550300434.0829.0323.984.263.63334.0829.0323.984.263.633
5砾石(2cm) 550500151.9353.0849.396.496.646.1751.9353.0849.396.496.646.17
6砾石(4cm) 550500220.7726.5427.462.63.323.4320.7726.5427.462.63.323.43
7砾石(6cm) 5505003--10.96--1.37--10.96--1.37
8设备摊销费元79010012.12.12.10.10.10.1------
9120kW以内自行式平地机台班80010580.30.230.23---0.570.50.5---
1075kW以内履带式拖拉机台班80010660.220.220.22---------
1112~15t光轮压路机台班80010810.120.120.12---0.120.120.12---
1218~21t光轮压路机台班80010830.910.80.68---0.910.80.68---
1310000L以内洒水汽车台班80070430.080.080.080.010.010.010.080.080.080.010.010.01
14基价元9999001899887938717953951946916489588882953951946

工程内容 1) 清扫整理下承层; 2) 铺料、整平; 3) 洒水, 碾压, 找补。

2-2-4 天然砂砾路面

作

[NO TEXT]

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号人工摊铺机械摊铺
压实厚度10cm每增减1cm压实厚度10cm每增减1cm
1234
1人工工日1001001141.11.50.1
2水m33005004111--
3砂砾m35503007133.6213.36133.6213.36
4120kW以内自行式平地机台班8001058--0.23-
512~15t光轮压路机台班80010810.25-0.25-
618~21t光轮压路机台班80010830.34-0.34-
710000L以内洒水汽车台班8007043--0.10.01
8基价元999900181477427173644

2-2-5 粒料改善土壤路面
工程内容 1) 挖松路基; 2) 粉碎土块, 掺料, 洒水, 拌和; 3) 整形, 碾压。
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号黏土路基砂路基
掺配材料
砂砾石黏土
压实厚度10cm每增减1cm压实厚度10cm每增减1cm压实厚度5cm
12345
1人工工日10010019.50.810.20.84.6
2水 30050041411317
3黏土 5501003----26.6
4砂 550300485.068.51---
5砾石(6cm) 5505003--85.948.59-
6设备摊销费元79010010.90.10.90.10.4
741kW以内轮胎式拖拉机台班80010740.43-0.43-0.35
812~15t光轮压路机台班80010810.21-0.21-0.21
918~21t光轮压路机台班80010830.37-0.37-0.37
10基价元9999001824174968786051369

2-2-6 磨耗层及保护层

工程内容 1) 洒水, 铺料, 拌和; 2) 整平, 碾压。

[NO TEXT]

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号磨耗层保护层
级配砂砾砂土风化石煤渣砂土稳定砂松散
压实厚度(cm)
2342323234
123456789101112
1人工工日10010017.711.214.76.9102.946.79.812.94.11.4
2水 300500471013811710610136-
3黏土 55010035.33810.676.149.21--5.177.7610.346.24-
4砂 5503004---21.1531.72-----4.165.2
5砂砾 550300723.3535.0346.7---------
6煤渣 5503010-------32.9749.4565.93--
7风化石 5505010-----26.7840.17-----
812~15t光轮压路机台班80010810.160.160.160.160.160.160.160.160.160.150.15-
9基价元9999001208230373992256337588891248283541825519936553

2-2-7 沥青表面处置路面
工程内容 1) 清扫整理下承层; 2) 安、拆熬油设备; 3) 熬油, 运油; 4) 铺撒矿料; 5) 沥青洒布车洒油; 6) 整形, 碾压, 找补; 7) 初期养护。
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号人工铺料
石油沥青乳化沥青
单层双层三层单层双层三层
处置厚度(cm)
1.01.51.52.02.52.53.00.51.03.0
12345678910
1人工工日10010016.36.87.57.88.19.210.96.26.99.2
2石油沥青t30010011.1331.5452.6782.8843.094.2234.429---
3乳化沥青t3001005-------1.033.095.253
4煤t30050010.220.30.520.560.60.820.86---
5砂 55030042.62.62.62.62.62.62.62.62.62.6
6路面用石屑 55030150.41-0.380.380.380.380.388.166.634.34
7路面用碎石(1.5cm) 55050177.7513.2620.539.8710.1722.7720.94-8.6715.61
8路面用碎石(2.5cm) 5505018---14.7416.4717.142.81--2.65
9路面用碎石(3.5cm) 5505019------18.21--18.21
10其他材料费元78010012124.634.436.137.947.749.5---
11设备摊销费元79010011216.428.430.632.744.846.9---
1212~15t光轮压路机台班80010810.370.370.370.370.490.410.490.370.490.87
138000L以内沥青洒布车台班80030400.060.080.140.140.150.270.220.050.150.26
1420~25t轮胎式压路机台班8003068-0.140.290.430.430.650.71--0.43
15小型机具使用费元80990013.34.57.88.4912.312.9---
16基价元999900172059804160771755918817257272709854251317323667

交通达 浏

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号机械铺料
石油沥青乳化沥青
单层双层三层单层双层三层
处置厚度(cm)
1.01.51.52.02.52.53.00.51.03.0
11121314151617181920
1人工工日10010015.45.45.45.45.45.55.55.45.45.5
2石油沥青t30010011.1331.5452.6782.8843.094.2234.429---
3乳化沥青t3001005-------1.033.095.253
4煤t30050010.220.30.520.560.60.820.86---
5砂 55030042.62.62.62.62.62.62.62.62.62.6
6路面用石屑 55030150.41-0.380.380.380.380.388.166.634.34
7路面用碎石(1.5cm) 55050177.7513.2620.539.8710.1722.7720.94-8.6715.61
8路面用碎石(2.5cm) 5505018---14.7416.4717.142.81--2.65
9路面用碎石(3.5cm) 5505019------18.21--18.21
10其他材料费元78010012124.634.436.137.947.749.5---
11设备摊销费元79010011216.428.430.632.744.846.9---
1212~15t光轮压路机台班80010810.370.370.370.370.490.490.490.370.490.87
13石屑撒布机台班80030300.020.030.050.060.060.090.130.020.040.09
148000L以内沥青洒布车台班80030400.060.080.140.140.150.210.220.050.150.26
1520~25t轮胎式压路机台班8003068-0.140.290.430.430.570.71--0.43
16小型机具使用费元80990013.34.57.88.4912.312.9---
17基价元999900171239676158901734618573253182661653541304223338

2-2-8 沥青贯入式路面

工程内容 1) 清扫整理下承层;2) 安、拆熬油设备;3) 熬油、运油;4) 沥青洒布车洒油;5) 铺撒主层集料及嵌缝料;6) 整形、碾压、找补;7) 初期养护。

I. 面层

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石油沥青乳化沥青
压实厚度(cm)
4567845
1234567
1人工工日10010015.55.65.65.65.65.55.6
2石油沥青t30010014.8935.6656.2837.218.137--
3乳化沥青t3001005-----6.5928.446
4煤t30050010.951.11.221.41.58--
5砂 55030042.62.62.62.62.65.25.2
6路面用石屑 55030155.745.26.225.715.7111.4812.19
7路面用碎石(1.5cm) 55050179.3813.911.8311.7310.7111.0419.66
8路面用碎石(2.5cm) 550501811.2716.4714.746.176.2711.2711.12
9路面用碎石(3.5cm) 550501946.03-8.1126.1116.0741.18-
10路面用碎石(5cm) 5505020-55.72--14.92-50.87
11路面用碎石(6cm) 5505021--65.18----
12路面用碎石(7cm) 5505022---73.7---

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石油沥青乳化沥青
压实厚度(cm)
4567845
1234567
13路面用碎石(8cm) 5505023----84.53--
14其他材料费元780100153.560.265.573.681.6--
15设备摊销费元790100142.148.7546270--
1612~15t光轮压路机台班80010810.870.870.870.870.870.870.72
17石屑撒布机台班80030300.150.190.220.260.290.160.2
188000L以内沥青洒布车台班80030400.240.280.310.360.410.330.42
1915t以内振动压路机(双钢轮)台班80030650.50.50.630.630.750.50.5
2020~25t轮胎式压路机台班80030681.131.131.131.131.131.271.42
21小型机具使用费元809900114.316.518.42123.8--
22基价元999900133047383944288148685544833295641013

行

II. 基层或联结层
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石油沥青乳化沥青
压实厚度(cm)
4567845
891011121314
1人工工日10010015.55.55.65.65.65.55.6
2石油沥青t30010013.764.5325.156.0777.004--
3乳化沥青t3001005-----5.6657.519
4煤t30050010.730.8811.181.36--
5砂 5503004-----2.62.6
6路面用石屑 55030151.661.121.120.610.616.387.09
7路面用碎石(1.5cm) 55050179.3813.911.8311.7310.7111.0419.66
8路面用碎石(2.5cm) 550501811.2716.4714.746.176.2711.2711.12
9路面用碎石(3.5cm) 550501946.03-8.1126.1116.0741.18-
10路面用碎石(5cm) 5505020-55.72--14.92-50.87
11路面用碎石(6cm) 5505021--65.18----
12路面用碎石(7cm) 5505022---73.7---
13路面用碎石(8cm) 5505023----84.53--
14其他材料费元780100143.750.455.763.871.7--
15设备摊销费元790100132.33944.352.260.3--

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号石油沥青乳化沥青
压实厚度(cm)
4567845
891011121314
1612~15t光轮压路机台班80010810.50.50.50.50.590.50.5
17石屑撒布机台班80030300.140.180.210.240.270.150.19
188000L以内沥青洒布车台班80030400.190.230.260.30.350.280.37
1915t以内振动压路机(双钢轮)台班80030650.50.50.630.630.750.50.5
2020~25t轮胎式压路机台班80030681.131.131.131.131.131.271.42
21小型机具使用费元80990011113.21517.720.4--
22基价元999900126864322013659042378482292885336999

2-2-9 沥青上拌下贯式路面
工程内容 1) 清扫整理下承层; 2) 安、拆熬油设备; 3) 熬油、运油; 4) 沥青洒布车洒油; 5) 铺撒主层集料及嵌缝料; 6) 整形、碾压、找补。
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号下贯部分
石油沥青乳化沥青
压实厚度(cm)
456756
123456
1人工工日10010013.53.63.63.63.63.6
2石油沥青t30010013.764.5325.156.077--
3乳化沥青t3001005----5.6657.519
4煤t30050010.730.8811.18--
5砂 5503004----2.62.6
6路面用石屑 55030151.510.820.820.566.46.07
7路面用碎石(1.5cm) 55050178.5211.149.0810.9115.3813.18
8路面用碎石(2.5cm) 550501811.2716.4714.746.0214.6913.01
9路面用碎石(3.5cm) 550501946.03-8.1126.11-23.08
10路面用碎石(5cm) 5505020-55.72--48.2-
11路面用碎石(6cm) 5505021--65.18--48.2
12路面用碎石(7cm) 5505022---73.7--
13其他材料费元780100143.750.455.763.8--
14设备摊销费元790100132.33944.352.2--
1512~15t光轮压路机台班80010810.370.370.370.370.370.37
16石屑撒布机台班80030300.140.170.20.240.180.22
178000L以内沥青洒布车台班80030400.190.230.260.30.290.38
1815t以内振动压路机(双钢轮)台班80030650.570.570.710.710.570.57
1920~25t轮胎式压路机台班80030681.131.131.131.131.271.42
20小型机具使用费元80990011113.21517.7--
21基价元9999001265933173836134421243003938175

注:1. 本章定额中的压实厚度是指上拌下贯式路面的贯入层的压实厚度。
2. 本章定额中仅包括沥青上拌下贯式路面的下贯部分消耗量, 其上拌部分实际用量可按压实厚度范围 2 \~ 4cm 计算工程量, 按有关定额另行计算。
3. 当拌和层与贯入部分不能连续施工,且要在短期内通行施工车辆时,每 \(1000 \, m^{3}\) 路面增加人工 1.5 工日、路面石屑 \(2.5 \, m^{3}\) 、15t 以内振动压路机(双钢轮)0.14 台班。

2-2-10 沥青碎石混合料拌和

工程内容 1) 沥青加热、保温、输送;2) 装载机铲运料、上料,配运料;3) 矿料加热烘干;4) 拌和,出料。

I. 特 粗 式
单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号沥青混合料拌和设备生产能力(t/h)
30以内60以内120以内160以内240以内320以内
123456
1人工工日1001001119.450.13628.123.920.1
2特粗式沥青碎石 1505001(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3石油沥青t300100178.67678.67678.67678.67678.67678.676
4路面用机制砂 5503006157.04157.04157.04157.04157.04157.04
5矿粉t550301345.22745.22745.22745.22745.22745.227
6路面用石屑 5503015114.2114.2114.2114.2114.2114.2
7路面用碎石(1.5cm) 5505017268.24268.24268.24268.24268.24268.24
8路面用碎石(2.5cm) 5505018253.21253.21253.21253.21253.21253.21
9路面用碎石(3.5cm) 5505019352.89352.89352.89352.89352.89352.89
10路面用碎石(5cm) 5505020362.1362.1362.1362.1362.1362.1
11其他材料费元7801001159.5159.5159.5159.5159.5159.5
12设备摊销费元79010013748.22170.61873.11675.61635.21564.4
13 以内轮胎式装载机台班800104515.65-----
14 以内轮胎式装载机台班8001047-9.857.16.255.03-
15 以内轮胎式装载机台班8001049-----2.55
1630t/h以内沥青混合料拌和设备台班800304714.63-----
1760t/h以内沥青混合料拌和设备台班8003048-7.8----
18120t/h以内沥青混合料拌和设备台班8003050--3.32---
19160t/h以内沥青混合料拌和设备台班8003051---2.34--
20240t/h以内沥青混合料拌和设备台班8003052----1.56-
21320t/h以内沥青混合料拌和设备台班8003053-----1.19
225t以内自卸汽车台班80070127.556.323.792.531.611.41
23基价元9999001607296598954596544591129586020584286
1人工工日1001001119.450.13628.123.920.1
2粗粒式沥青碎石 1505002(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3石油沥青t300100184.36184.36184.36184.36184.36184.361
4路面用机制砂 5503006173.47173.47173.47173.47173.47173.47
5矿粉t550301352.63752.63752.63752.63752.63752.637
6路面用石屑 5503015132.53132.53132.53132.53132.53132.53
7路面用碎石(1.5cm) 5505017299.11299.11299.11299.11299.11299.11
8路面用碎石(2.5cm) 5505018285.8285.8285.8285.8285.8285.8
9路面用碎石(3.5cm) 5505019608.46608.46608.46608.46608.46608.46
10其他材料费元7801001186.1186.1186.1186.1186.1186.1
11设备摊销费元79010014019.12327.42008.51796.81753.41677.4
12 以内轮胎式装载机台班800104515.65-----
13 以内轮胎式装载机台班8001047-9.857.16.255.03-
14 以内轮胎式装载机台班8001049-----2.55
1530t/h以内沥青混合料拌和设备台班800304714.63-----
1660t/h以内沥青混合料拌和设备台班8003048-7.8----
17120t/h以内沥青混合料拌和设备台班8003050--3.32---
18160t/h以内沥青混合料拌和设备台班8003051---2.34--
19240t/h以内沥青混合料拌和设备台班8003052----1.56-
20320t/h以内沥青混合料拌和设备台班8003053-----1.19
215t以内自卸汽车台班80070127.556.323.792.531.611.41
22基价元9999001634432625977623545618116613004611264
1人工工日1001001118.649.835.827.823.819.9
2中粒式沥青碎石 1505003(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3石油沥青t300100189.47489.47489.47489.47489.47489.474
4路面用机制砂 5503006225.3225.3225.3225.3225.3225.3
5矿粉t550301356.38756.38756.38756.38756.38756.387
6路面用石屑 5503015186.41186.41186.41186.41186.41186.41
7路面用碎石(1.5cm) 5505017486.21486.21486.21486.21486.21486.21
8路面用碎石(2.5cm) 5505018587.25587.25587.25587.25587.25587.25
9其他材料费元7801001223.3223.3223.3223.3223.3223.3
10设备摊销费元79010014262.22468.321301905.51859.51778.9
11 以内轮胎式装载机台班800104515.55-----
12 以内轮胎式装载机台班8001047-9.797.056.225-
13 以内轮胎式装载机台班8001049-----2.54
1430t/h以内沥青混合料拌和设备台班800304714.54-----
1560t/h以内沥青混合料拌和设备台班8003048-7.78----
16120t/h以内沥青混合料拌和设备台班8003050--3.3---
17160t/h以内沥青混合料拌和设备台班8003051---2.33--
18240t/h以内沥青混合料拌和设备台班8003052----1.55-
19320t/h以内沥青混合料拌和设备台班8003053-----1.19
205t以内自卸汽车台班80070127.56.283.762.521.61.41
21基价元9999001658004649769647063641792636555635290
1人工工日1001001117.849.435.527.723.619.8
2细粒式沥青碎石 1505004(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3石油沥青t300100195.69895.69895.69895.69895.69895.698
4路面用机制砂 5503006268.92268.92268.92268.92268.92268.92
5矿粉t550301366.41266.41266.41266.41266.41266.412
6路面用石屑 5503015313.58313.58313.58313.58313.58313.58
7路面用碎石(1.5cm) 5505017880.85880.85880.85880.85880.85880.85
8其他材料费元7801001279.1279.1279.1279.1279.1279.1
9设备摊销费元79010014558.22639.72277.92037.81988.61902.4
10 以内轮胎式装载机台班800104515.44-----
11 以内轮胎式装载机台班8001047-9.7276.174.96-
12 以内轮胎式装载机台班8001049-----2.52
1330t/h以内沥青混合料拌和设备台班800304714.44-----
1460t/h以内沥青混合料拌和设备台班8003048-7.75----
15120t/h以内沥青混合料拌和设备台班8003050--3.27---
16160t/h以内沥青混合料拌和设备台班8003051---2.31--
17240t/h以内沥青混合料拌和设备台班8003052----1.54-
18320t/h以内沥青混合料拌和设备台班8003053-----1.18
195t以内自卸汽车台班80070127.446.233.732.51.591.39
20基价元9999001687810679713676603671406666352664950

2-2-11 沥青混凝土混合料拌和

工程内容 1) 沥青加热、保温、输送;2) 装载机铲运料、上料,配运料;3) 矿料加热烘干;4) 拌和,出料。

I. 粗粒式
单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号沥青混合料拌和设备生产能力(t/h)
30以内60以内120以内160以内240以内320以内380以内
1234567
1人工工日1001001123.751.837.329.024.820.817
2粗粒式沥青混凝土 1505005(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3石油沥青t3001001106.394106.394106.394106.394106.394106.394106.394
4矿粉t5503013105.7105.7105.7105.7105.7105.7105.7
5路面用石屑 5503015390.69390.69390.69390.69390.69390.69390.69
6路面用碎石(1.5cm) 5505017518.2518.2518.2518.2518.2518.2518.2
7路面用碎石(2.5cm) 5505018553.01553.01553.01553.01553.01553.01553.01
8路面用碎石(3.5cm) 550501973.6573.6573.6573.6573.6573.6573.65
9其他材料费元7801001186.1186.1186.1186.1186.1186.1186.1
10设备摊销费元79010015118.22964.02557.82288.12233.02136.22073.1
11 以内轮胎式装载机台班800104516.21------
12 以内轮胎式装载机台班8001047-10.207.356.485.21-
13 以内轮胎式装载机台班8001049-----2.641.74
1430t/h以内沥青混合料拌和设备台班800304715.16------
1560t/h以内沥青混合料拌和设备台班8003048-7.98-----
16120t/h以内沥青混合料拌和设备台班8003050--3.44----
17160t/h以内沥青混合料拌和设备台班8003051---2.42---
18240t/h以内沥青混合料拌和设备台班8003052----1.62--
19320t/h以内沥青混合料拌和设备台班8003053-----1.23-
20380t/h以内沥青混合料拌和设备台班8003054------1.0
215t以内自卸汽车台班80070127.826.543.922.621.671.471.29
22基价元9999001756098745932744330738508733531731351727411

交通新闻

顺序号项目单位代号沥青混合料拌和设备生产能力(t/h)
30以内60以内120以内160以内240以内320以内380以内
891011121314
1人工工日1001001123.351.737.229.024.720.717.0
2中粒式沥青混凝土 1505006(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3石油沥青t3001001114.042114.042114.042114.042114.042114.042114.042
4矿粉t5503013106.33106.33106.33106.33106.33106.33106.33
5路面用石屑 5503015376.03376.03376.03376.03376.03376.03376.03
6路面用碎石(1.5cm) 5505017686.09686.09686.09686.09686.09686.09686.09
7路面用碎石(2.5cm) 5505018426.96426.96426.96426.96426.96426.96426.96
8其他材料费元7801001223.30223.30223.30223.30223.30223.30223.30
9设备摊销费元79010015486.103177.002741.602452.602393.402289.702289.70
10 以内轮胎式装载机台班800104516.16------
11 以内轮胎式装载机台班8001047-10.187.336.465.19--
12 以内轮胎式装载机台班8001049-----2.641.72
1330t/h以内沥青混合料拌和设备台班800304715.11------
1460t/h以内沥青混合料拌和设备台班8003048-6.34-----
15120t/h以内沥青混合料拌和设备台班8003050--3.43----
16160t/h以内沥青混合料拌和设备台班8003051---2.42---
17240t/h以内沥青混合料拌和设备台班8003052----1.61--
18320t/h以内沥青混合料拌和设备台班8003053-----1.23-
19380t/h以内沥青混合料拌和设备台班8003054------0.99
205t以内自卸汽车台班80070127.796.523.912.611.661.461.28
21基价元9999001786801776588774918769324763865762166757515
1人工工日1001001123.051.537.128.924.620.617.0
2细粒式沥青混凝土 1505007(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3石油沥青t3001001123.161123.161123.161123.161123.161123.161123.161
4矿粉t550301385.2185.2185.2185.2185.2185.2185.21
5路面用石屑 5503015402.60402.60402.60402.60402.60402.60402.60
6路面用碎石(1.5cm) 55050171103.611103.611103.611103.611103.611103.611103.61
7其他材料费元7801001279.10279.10279.10279.10279.10279.10279.10
8设备摊销费元79010015924.704285.702960.802648.602584.802472.702472.70
9 以内轮胎式装载机台班800104516.11------
10 以内轮胎式装载机台班8001047-10.157.316.445.18--
11 以内轮胎式装载机台班8001049-----2.631.70

行

顺序号项目单位代号沥青混合料拌和设备生产能力(t/h)
30以内60以内120以内160以内240以内320以内380以内
15161718192021
1230t/h以内沥青混合料拌和设备台班800304715.07------
1360t/h以内沥青混合料拌和设备台班8003048-7.95-----
14120t/h以内沥青混合料拌和设备台班8003050--3.32----
15160t/h以内沥青混合料拌和设备台班8003051---2.41---
16240t/h以内沥青混合料拌和设备台班8003052----1.61--
17320t/h以内沥青混合料拌和设备台班8003053-----1.23-
18380t/h以内沥青混合料拌和设备台班8003054------0.99
195t以内自卸汽车台班80070127.776.513.902.611.661.461.28
20基价元9999001827824818404813356810026804896803186798534

交通新闻

顺序号项目单位代号沥青混合料拌和设备生产能力(t/h)
30以内60以内120以内160以内240以内320以内380以内
22232425262728
1人工工日1001001122.951.537.128.924.620.617.0
2砂粒式沥青混凝土 1505008(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3石油沥青t3001001140.684140.684140.684140.684140.684140.684140.684
4路面用机制砂 5503006892.74892.74892.74892.74892.74892.74892.74
5矿粉t5503013161.629161.629161.629161.629161.629161.629161.629
6路面用石屑 5503015551.25551.25551.25551.25551.25551.25551.25
7其他材料费元7801001744.40744.40744.40744.40744.40744.40744.40
8设备摊销费元79010016767.504517.403382.003025.502952.502824.502824.50
9 以内轮胎式装载机台班800104516.10------
10 以内轮胎式装载机台班8001047-12.587.306.445.18--
11 以内轮胎式装载机台班8001049-----2.631.70

行

顺序号项目单位代号沥青混合料拌和设备生产能力(t/h)
30以内60以内120以内160以内240以内320以内380以内
22232425262728
1230t/h以内沥青混合料拌和设备台班800304715.06------
1360t/h以内沥青混合料拌和设备台班8003048-7.94-----
14120t/h以内沥青混合料拌和设备台班8003050--3.41----
15160t/h以内沥青混合料拌和设备台班8003051---2.41---
16240t/h以内沥青混合料拌和设备台班8003052----1.61--
17320t/h以内沥青混合料拌和设备台班8003053-----1.23-
18380t/h以内沥青混合料拌和设备台班8003054------0.99
195t以内自卸汽车台班80070127.776.503.902.611.661.461.28
20基价元9999001910270902599897570892073886934885208880556

交通达 浏

V. 改性沥青混凝土
单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号中粒式改性沥青混凝土细粒式改性沥青混凝土
沥青混合料拌和设备生产能力(t/h)
120以内160以内240以内320以内380以内120以内160以内240以内320以内380以内
29303132333435363738
1人工工日100100137.32924.820.71737.128.924.720.717
2中粒式改性沥青混凝土 1505009(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)-----
3细粒式改性沥青混凝土 1505010-----(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
4改性沥青t3001002116.277116.277116.277116.277116.277123.317123.317123.317123.317123.317
5路面用机制砂 5503006406.73406.73406.73406.73406.73416.26416.26416.26416.26416.26
6矿粉t5503013124.45124.45124.45124.45124.45132.26132.26132.26132.26132.26
7路面用碎石(1.5cm) 5505017662.93662.93662.93662.93662.931072.531072.531072.531072.531072.53
8路面用碎石(2.5cm) 5505018440.03440.03440.03440.03440.03-----
9其他材料费元7801001223.3223.3223.3223.3223.3279.1279.1279.1279.1279.1
10设备摊销费元79010012735.324472387.92284.42284.42861.82560.12498.42390.12390.1
11 以内轮胎式装载机台班80010477.346.475.2--7.326.455.18--
12 以内轮胎式装载机台班8001049---2.641.72---2.632.63

续前页

单位: \(1000m^{3}\) 路面实体

顺序号项目单位代号中粒式改性沥青混凝土细粒式改性沥青混凝土
沥青混合料拌和设备生产能力(t/h)
120以内160以内240以内320以内380以内120以内160以内240以内320以内380以内
29303132333435363738
13120t/h以内沥青混合料拌和设备台班80030503.43----3.42----
14160t/h以内沥青混合料拌和设备台班8003051-2.42----2.41---
15240t/h以内沥青混合料拌和设备台班8003052--1.62----1.61--
16320t/h以内沥青混合料拌和设备台班8003053---1.23----1.23-
17380t/h以内沥青混合料拌和设备台班8003054----0.99----0.99
185t以内自卸汽车台班80070123.922.621.671.461.283.922.611.661.461.28
19基价元9999001891603885999881018878825874175930040924351919224917518914017

VI. 橡胶沥青混凝土
单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号粗粒式
沥青混合料拌和设备生产能力(t/h)
120以内160以内240以内320以内380以内
3940414243
1人工工日100100138.330.125.821.818.2
2粗粒式橡胶沥青混凝土 1505011(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3橡胶沥青t3001004109.366109.366109.366109.366109.366
4路面用机制砂 5503006517.5517.5517.5517.5517.5
5矿粉t5503013118.767118.767118.767118.767118.767
6路面用碎石(1.5cm) 5505017243.07243.07243.07243.07243.07
7路面用碎石(2.5cm) 5505018281.96281.96281.96281.96281.96
8路面用碎石(3.5cm) 5505019447.25447.25447.25447.25447.25
9其他材料费元7801001186.1186.1186.1186.1186.1
10设备摊销费元79010012136.22136.22136.22136.22136.2
11 以内轮胎式装载机台班80010477.356.485.21--
12 以内轮胎式装载机台班8001049---2.641.74

续前页

单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号粗粒式
沥青混合料拌和设备生产能力(t/h)
120以内160以内240以内320以内380以内
3940414243
13120t/h以内沥青混合料拌和设备台班80030503.61----
14160t/h以内沥青混合料拌和设备台班8003051-2.54---
15240t/h以内沥青混合料拌和设备台班8003052--1.7--
16320t/h以内沥青混合料拌和设备台班8003053---1.29-
17380t/h以内沥青混合料拌和设备台班8003054----1.05
185t以内自卸汽车台班80070123.892.61.651.451.28
19基价元9999001759546753871748790746676742784

续前页

单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号中粒式
沥青混合料拌和设备生产能力(t/h)
120以内160以内240以内320以内380以内
4445464748
1人工工日100100138.23025.821.818
2中粒式橡胶沥青混凝土 1505012(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3橡胶沥青t3001004117.89117.89117.89117.89117.89
4路面用机制砂 5503006545.18545.18545.18545.18545.18
5矿粉t5503013117.97117.97117.97117.97117.97
6路面用碎石(1.5cm) 5505017364.5364.5364.5364.5364.5
7路面用碎石(2.5cm) 5505018570.1570.1570.1570.1570.1
8路面用碎石(3.5cm) 5505019-----
9其他材料费元7801001223.3223.3223.3223.3223.3
10设备摊销费元79010012289.72289.72289.72289.72289.7
11 以内轮胎式装载机台班80010477.336.465.19--
12 以内轮胎式装载机台班8001049---2.641.72

续前页

单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号中粒式
沥青混合料拌和设备生产能力(t/h)
120以内160以内240以内320以内380以内
4445464748
13120t/h以内沥青混合料拌和设备台班80030503.6----
14160t/h以内沥青混合料拌和设备台班8003051-2.54---
15240t/h以内沥青混合料拌和设备台班8003052--1.69--
16320t/h以内沥青混合料拌和设备台班8003053---1.29-
17380t/h以内沥青混合料拌和设备台班8003054----1.04
185t以内自卸汽车台班80070123.892.61.651.451.28
19基价元9999001798300792862787324785698781022

续前页

单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号细粒式
沥青混合料拌和设备生产能力(t/h)
120以内160以内240以内320以内380以内
4950515253
1人工工日100100138.229.925.821.717.9
2细粒式橡胶沥青混凝土 1505013(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3橡胶沥青t3001004139.86139.86139.86139.86139.86
4路面用机制砂 5503006523.05523.05523.05523.05523.05
5矿粉t5503013139.8139.8139.8139.8139.8
6路面用碎石(1.5cm) 5505017923.02923.02923.02923.02923.02
7路面用碎石(2.5cm) 5505018-----
8路面用碎石(3.5cm) 5505019-----
9其他材料费元7801001279.1279.1279.1279.1279.1
10设备摊销费元79010012472.72472.72472.72472.72472.7
11 以内轮胎式装载机台班80010477.316.465.18--
12 以内轮胎式装载机台班8001049---2.631.7

续前页

单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号细粒式
沥青混合料拌和设备生产能力(t/h)
120以内160以内240以内320以内380以内
4950515253
13120t/h以内沥青混合料拌和设备台班80030503.59----
14160t/h以内沥青混合料拌和设备台班8003051-2.53---
15240t/h以内沥青混合料拌和设备台班8003052--1.69--
16320t/h以内沥青混合料拌和设备台班8003053---1.29-
17380t/h以内沥青混合料拌和设备台班8003054----1.04
185t以内自卸汽车台班80070123.892.61.651.451.28
19基价元9999001901155895619890426888786884097

2-2-12 沥青玛蹄脂碎石混合料拌和
工程内容 1) 沥青加热、保温、输送;2) 装载机铲运料、上料,配运料;3) 添加纤维稳定剂;4) 矿料加热烘干;5) 拌和,出料。
单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号改性沥青玛蹄脂碎石混合料
沥青混合料拌和设备生产能力(t/h)
120以内160以内240以内320以内380以内
12345
1人工工日100100141.832.327.923.319.5
2沥青玛蹄脂 1505014(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3改性沥青t3001002145.276145.276145.276145.276145.276
4纤维稳定剂t50030017.3447.3447.3447.3447.344
5路面用机制砂 5503006148.12148.12148.12148.12148.12
6矿粉t5503013207.64207.64207.64207.64207.64
7路面用碎石(1.5cm) 55050171236.021236.021236.021236.021236.02
8其他材料费元7801001279.1279.1279.1279.1279.1
9设备摊销费元79010013487.13119.63044.32912.32912.3
10 以内轮胎式装载机台班80010479.17.566.08--
11 以内轮胎式装载机台班8001049---3.082.56
12120t/h以内沥青混合料拌和设备台班80030504.26----
13160t/h以内沥青混合料拌和设备台班8003051-2.83---
14240t/h以内沥青混合料拌和设备台班8003052--1.89--
15320t/h以内沥青混合料拌和设备台班8003053---1.44-
16380t/h以内沥青混合料拌和设备台班8003054----1.18
175t以内自卸汽车台班80070124.382.912.161.481.21
18基价元999900111647661151821114604811435441140366

续前页

单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号橡胶沥青玛蹄脂碎石混合料
沥青混合料拌和设备生产能力(t/h)
120以内160以内240以内320以内380以内
678910
1人工工日100100141.832.327.923.319.5
2橡胶沥青玛蹄脂 1505015(1020.00)(1020.00)(1020.00)(1020.00)(1020.00)
3橡胶沥青t3001004157.328157.328157.328157.328157.328
4路面用机制砂 5503006229.24229.24229.24229.24229.24
5矿粉t5503013231.484231.484231.484231.484231.484
6路面用碎石(1.5cm) 55050171146.181146.181146.181146.181146.18
7其他材料费元7801001279.1279.1279.1279.1279.1
8设备摊销费元79010013487.13119.63044.32912.32912.3
9 以内轮胎式装载机台班80010479.17.566.08--
10 以内轮胎式装载机台班8001049---3.082.56
11120t/h以内沥青混合料拌和设备台班80030504.26----
12160t/h以内沥青混合料拌和设备台班8003051-2.83---
13240t/h以内沥青混合料拌和设备台班8003052--1.89--
14320t/h以内沥青混合料拌和设备台班8003053---1.44-
15380t/h以内沥青混合料拌和设备台班8003054----1.18
165t以内自卸汽车台班80070124.382.912.161.481.21
17基价元99990011010677997732991959989455986277

2-2-13 沥青混合料运输

工程内容 等待装、运、卸、空回。

X

单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号自卸汽车装载质量(t)
8以内10以内12以内15以内20以内30以内
第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km
123456789101112
18t以内自卸汽车台班800701412.431.16----------
210t以内自卸汽车台班8007015--9.790.85--------
312t以内自卸汽车台班8007016----8.220.74------
415t以内自卸汽车台班8007017------6.910.58----
520t以内自卸汽车台班8007019--------5.140.41--
630t以内自卸汽车台班8007020----------3.880.32
7基价元9999001845578974326456917623640453857594595262434

作

2-2-14 沥青混合料路面铺筑
工程内容 1) 清扫整理下承层;2) 人工或机械摊铺沥青混合料;3) 找平,碾压;4) 初期养护。
单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号人工摊铺沥青混凝土及沥青碎石混合料机械摊铺沥青碎石混合料
沥青混合料拌和设备生产能力(t/h)
30以内
特粗式粗粒式中粒式细粒式砂粒式特粗式粗粒式中粒式细粒式
123456789
1人工工日1001001217.7221.5226.7214.8260.535.341.442.143.5
26~8t光轮压路机台班800107819.6422.9227.534.3627.5----
312~15t光轮压路机台班800108113.7616.0619.2624.0819.26----
44.5m以内沥青混合料摊铺机(不带找平)台班8003056-----10.3310.3310.4710.6
510t以内振动压路机(双钢轮)台班8003063-----18.618.618.8419.08
69~16t轮胎式压路机台班80030663.964.625.546.923.79.39.39.429.54
710000L以内洒水汽车台班8007043-----0.40.40.40.4
8基价元9999001408844425248935538755133039098397474027740874

续前页

单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号机械摊铺沥青碎石混合料
沥青混合料拌和设备生产能力(t/h)
60以内120以内160以内
特粗式粗粒式中粒式细粒式特粗式粗粒式中粒式细粒式特粗式粗粒式中粒式细粒式
101112131415161718192021
1人工工日100100138.638.939.54127.427.62829.322.122.322.723.9
24.5m以内沥青混合料摊铺机(带找平)台班80030577.227.227.327.4--------
36.0m以内沥青混合料摊铺机台班8003058----3.93.93.964----
49.0m以内沥青混合料摊铺机台班8003059--------2.762.762.792.83
510t以内振动压路机(双钢轮)台班8003063131313.1813.3211.5211.5211.5211.5210.8410.8410.8410.84
69~16t轮胎式压路机台班80030666.926.927.027.17.487.487.67.685.285.285.365.42
710000L以内洒水汽车台班80070430.40.40.40.40.40.40.40.40.40.40.40.4
8基价元9999001327523278433241337112818628207284412870625418254392561325886

存

续前页

单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号机械摊铺沥青碎石混合料机械摊铺沥青混凝土混合料
沥青混合料拌和设备生产能力(t/h)
240以内320以内30以内
特粗式粗粒式中粒式细粒式特粗式粗粒式中粒式细粒式粗粒式中粒式细粒式砂粒式
222324252627282930313233
1人工工日100100117.217.417.618.813.914.214.415.642.843.144.549.6
24.5m以内沥青混合料摊铺机(不带找平)台班8003056--------10.710.7710.8510.84
312.5m以内沥青混合料摊铺机台班80030601.841.841.861.891.41.41.421.44----
410t以内振动压路机(双钢轮)台班8003063--------19.2619.3819.5419.52
515t以内振动压路机(双钢轮)台班80030655.165.165.25.35.885.885.966.04----
69~16t轮胎式压路机台班80030663.523.523.583.625.385.385.465.529.649.79.769.76
716~20t轮胎式压路机台班80030672.582.582.62.641.961.962.082.18----
810000L以内洒水汽车台班80070430.50.50.50.50.50.50.50.50.40.40.40.4
9基价元9999001221022212322340228022199622028224002285041143414034183242344

作

顺序号项目单位代号机械摊铺沥青混凝土混合料
沥青混合料拌和设备生产能力(t/h)
60以内120以内160以内
粗粒式中粒式细粒式砂粒式粗粒式中粒式细粒式砂粒式粗粒式中粒式细粒式砂粒式
343536373839404142434445
1人工工日100100140.140.541.84728.428.73035.12323.224.429.6
24.5m以内沥青混合料摊铺机(带找平)台班80030577.487.537.587.58--------
36.0m以内沥青混合料摊铺机台班8003058----4.044.074.14.1----
49.0m以内沥青混合料摊铺机台班8003059--------2.852.872.892.89
510t以内振动压路机(双钢轮)台班800306313.4613.5613.6413.6411.5211.5211.5211.5210.8410.8410.8410.84
69~16t轮胎式压路机台班80030666.746.786.826.82--------
716~20t轮胎式压路机台班80030675.745.785.825.825.445.485.55.52.22.22.222.22
820~25t轮胎式压路机台班8003068----2.322.342.362.363.283.323.343.32
910000L以内洒水汽车台班80070430.40.40.40.40.40.40.40.40.40.40.40.4
10基价元9999001380333830738655392083006430202304313097327128272402745527988
1人工工日100100117.918.119.222.114.614.815.821.11414.215.220.3
212.5m以内沥青混合料摊铺机台班80030601.911.921.931.931.451.461.471.471.381.391.41.4
315t以内振动压路机(双钢轮)台班80030655.345.385.45.46.16.146.186.186.9677.047.04
416~20t轮胎式压路机台班80030672.682.682.72.72.042.042.062.061.641.641.661.66
520~25t轮胎式压路机台班80030682.562.582.62.63.93.923.943.94----
610000L以内洒水汽车台班80070430.50.50.50.50.50.50.50.50.50.50.50.5
7基价元9999001229642310823330236382290023044232882385119954200792030420846

续前页

单位: \(1000m^{3}\) 路面实体

顺序号项目单位代号摊铺橡胶沥青混凝土及沥青玛蹄脂碎石混合料
沥青混合料拌和设备生产能力(t/h)
120以内160以内240以内320以内380以内
5859606162
1人工工日100100135.429.321.318.116
26.0m以内沥青混合料摊铺机台班80030585.01----
39.0m以内沥青混合料摊铺机台班8003059-3.33---
412.5m以内沥青混合料摊铺机台班8003060--2.231.781.6
515t以内振动压路机(双钢轮)台班80030651311.9810.9210.5210
616~20t轮胎式压路机台班8003067964.463.563
710000L以内洒水汽车台班80070430.550.550.550.550.55
8基价元99990014201236787326692927427085

2-2-15 沥青混合料拌和设备安装、拆除
工程内容 1)修建拌和设备、加热炉、储油罐(池)等基座及沉淀池的全部工作;2)砌筑上料台;3)拌和设备、加热炉、输油管线的安装、拆除;4)设备调试。
单位: 1 座

顺序号项目单位代号拌和设备生产能力(t/h)
30以内60以内120以内160以内240以内320以内380以内
1234567
1人工工日1001001721.2991.41282.41615.82006.62536.23350.1
2型钢t20030040.0140.0230.0350.0490.0690.1010.122
3组合钢模板t20030260.0290.050.0760.1050.1480.2180.278
4铁件kg20090282948.963.881.3103.9135.9151.38
5水 30050043555678011057138218492123.67
6锯材 400300200.010.010.010.020.030.03
7中(粗)砂 5503005201.19316.85442.47578.19746.11976.131103.16
8片石 5505005220.1342.01471.82609.55774.13986.71090.11
9碎石(4cm) 550501327.2546.8770.3497.93138.03202.89247.08
10块石 5505025301.45468.41646.2834.821060.231351.351492.92
1132.5级水泥t550900155.99789.079125.499165.348215.956287.555327.12
12其他材料费元780100189.8145.2207.4276.8368.5503.5581.9
13设备摊销费元790100111725.315731.71973823744.427750.835469.737030
14 以内履带式液压单斗挖掘机台班80010254.647.069.5412.0815.0318.2222.62
15250L以内强制式混凝土搅拌机台班80050020.991.712.563.565.027.3811.75
1615t以内平板拖车组台班80070233.146.446.77----
1720t以内平板拖车组台班8007024---7.458.69.479.48
1812t以内汽车式起重机台班800902715.2215.991.572.23.094.55-
1920t以内汽车式起重机台班8009029-15.5615.5617.14---
2040t以内汽车式起重机台班8009032--15.23-18.4520.3118.79
2175t以内汽车式起重机台班8009034---15.5117.0618.7818.79
22小型机具使用费元8099001314.8494.1687.6896.21151.21496.51692.2
23基价元9999001188619291811400975521043663604833508967072

在

2-2-16 透层、黏层、封层
工程内容 1) 清扫整理下承层;2) 沥青洒布车、稀浆封层机、同步碎石封层车洒布铺料;3) 人工铺撒矿料;4) 稀浆封层机铺料;5) 碾压,找补;6) 初期养护。
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号透层黏层
粒料基层半刚性基层沥青层水泥混凝土
石油沥青乳化沥青石油沥青乳化沥青石油沥青乳化沥青改性乳化石油沥青乳化沥青改性乳化
12345678910
1人工工日1001001--0.20.2--0.5--0.3
2石油沥青t30010011.082-0.824-0.412--0.309--
3乳化沥青t3001005-1.391-0.927-0.464--0.412-
4改性乳化沥青t3001006------0.446--0.4
5煤t30050010.21-0.16-0.08--0.06--
6路面用石屑 5503015--2.552.55------
7其他材料费元780100120.5-18.3-14.8-19.913.9-18.3
8设备摊销费元790100111.5-8.7-4.4-6.83.2-5
98000L以内沥青洒布车台班80030400.060.070.040.050.020.020.030.020.020.03

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号透层黏层
粒料基层半刚性基层沥青层水泥混凝土
石油沥青乳化沥青石油沥青乳化沥青石油沥青乳化沥青改性乳化石油沥青乳化沥青改性乳化
12345678910
109~16t轮胎式压路机台班8003066--0.120.12------
11小型机具使用费元80990013.2-2.4-1.2-5.60.9-5.6
12基价元99990015105469542573503194815631711146813901522

续前页 单位: 1 座 续前页 单位: \(1000\mathrm{m}^{3}\) 路面实体 续前页 单位: \(1000\mathrm{m}^{3}\) 路面实体 1000m \(^{3}\) 续前页 单位: \(1000\mathrm{m}^{3}\) 路面实体 续前页 单位: \(1000\mathrm{m}^{3}\) 路面实体 IV.砂粒式 单位: \(1000\mathrm{m}^{3}\) 路面实体 续前页 单位: \(1000m^{3}\) 路面实体 III. 细粒式 单位: \(1000\mathrm{m}^{3}\) 路面实体 续前页 单位: \(1000\mathrm{m}^{3}\) 路面实体 II. 中粒式 单位: \(1000\mathrm{m}^{3}\) 路面实体 续前页 单位: \(1000\mathrm{m}^{3}\) 路面实体 续前页 单位: \(1000\mathrm{m}^{3}\) 路面实体 IV. 细粒式 单位: \(1000\mathrm{m}^{3}\) 路面实体 续前页 单位: \(1000\mathrm{m}^{3}\) 路面实体 III. 中粒式 单位: \(1000\mathrm{m}^{3}\) 路面实体 续前页 单位: \(1000\mathrm{m}^{3}\) 路面实体 II. 粗粒式 单位: \(1000\mathrm{m}^{3}\) 路面实体 续前页 单位: \(1000\mathrm{m}^{3}\) 路面实体 续前页 单位: \(1000\mathrm{m}^2\) 续前页 单位: \(1000\mathrm{m}^2\) 续前页 单位: \(1000\mathrm{m}^2\) 续前页 单位: \(1000\mathrm{m}^2\) 续前页 单位: \(1000\mathrm{m}^2\)

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号层铺法封层乳化沥青稀浆封层同步碎石封层
上封层下封层
石油沥青乳化沥青石油沥青乳化沥青ES-1型ES-2型ES-3型橡胶沥青
1112131415161718
1人工工日10010014.64.62.72.74.54.958.3
2石油沥青t30010011.082-1.185-----
3橡胶沥青t3001004-------1.98
4乳化沥青t3001005-0.953-1.0041.0961.4761.56-
5煤t30050010.21-0.23-----
6砂 5503004----0.380.60.67-
7矿粉t5503013----0.2650.2780.318-
8路面用石屑 55030157.147.148.168.161.752.953.8114.28
9其他材料费元780100120.5-21.5----25.5
10设备摊销费元790100111.5-12.6----11.5
11 以内轮胎式装载机台班8001049-------0.46
12石屑撒布机台班80030300.020.02-0.02----
134000L以内液态沥青运输车台班8003031----0.20.30.34-
148000L以内沥青洒布车台班80030400.060.050.060.05----
15320t/h以内沥青混合料拌和设备台班8003053-------0.02

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号层铺法封层乳化沥青稀浆封层同步碎石封层
上封层下封层
石油沥青乳化沥青石油沥青乳化沥青ES-1型ES-2型ES-3型橡胶沥青
1112131415161718
162.5~3.5m稀浆封层机台班8003062----0.190.290.32-
179~16t轮胎式压路机台班80030660.30.30.30.3----
1816~20t轮胎式压路机台班8003067-------0.73
19同步碎石封层车台班8003095-------0.34
20机动路面清扫机台班8003102-------0.12
2120t以内自卸汽车台班8007019-------0.48
2210000L以内洒水汽车台班8007043----0.140.220.240.51
23 以内机动空压机台班8017050-------0.21
24小型机具使用费元80990013.2-3.5----2.7
25基价元9999001656646796939475651927075759716250

注:粒料基层浇洒透层沥青后,不能及时铺筑面层并需开放施工车辆通行时,每 \(1000m^{2}\) 增加粗砂 \(0.83m^{3}\) 、 \(12 \sim 15t\) 光轮压路机 0.13 台班,沥青用量乘以系数 1.1。

2-2-17 水泥混凝土路面

工程内容 1) 模板制作、安装、拆除、修理、涂脱模剂;2) 拉杆、传力杆及补强钢筋制作、安装;3) 人工铺筑混凝土拌和、浇筑、捣固、真空吸水、抹平、压(刻)纹、养护;4) 切缝,灌注填缝料。

I. 普通混凝土
单位: \(1000\mathrm{m}^2\) 路面

顺序号项目单位代号人工铺筑摊铺机铺筑
轨道式滑模式
路面厚度(cm)
20每增减120每增减120每增减1
123456
1人工工日1001001174.27.366.11.840.11.2
2普C30-32.5-4 1503034(204.00)(10.20)(204.00)(10.20)(204.00)(10.20)
3HPB300钢筋t20010010.004-0.003---
4型钢t20030040.0540.0030.001-0.001-
5石油沥青t30010010.0990.0040.0990.0040.1380.006
6煤t30050010.020.0010.020.0010.0280.001
7水 3005004291302312
8锯材 40030020.07-0.06---
9中(粗)砂 550300593.844.6993.844.6993.844.69
10碎石(4cm) 5505013169.328.47169.328.47169.328.47
1132.5级水泥t550900176.9083.84576.9083.84576.9083.845
12其他材料费元78010012653.8265.33.8295.24.9

续前页

单位: \(1000\mathrm{m}^2\) 路面

顺序号项目单位代号人工铺筑摊铺机铺筑
轨道式滑模式
路面厚度(cm)
20每增减120每增减120每增减1
123456
133.0~9.0m滑模式水泥混凝土摊铺机台班8003076----0.330.02
142.5~4.5m轨道式水泥混凝土摊铺机台班8003077--0.410.02--
15混凝土电动真空吸水机组台班80030792.47-----
16混凝土电动刻纹机台班8003083--7.22-7.22-
17混凝土电动切缝机台班80030852.486-2.501-2.827-
18250L以内强制式混凝土搅拌机台班80050025.280.26----
1910000L以内洒水汽车台班80070431.12-1.48-1.48-
20小型机具使用费元8099001251.112.5----
21基价元9999001694213195590532571567902543

行

II. 钢纤维混凝土

单位: \(1000\mathrm{m}^2\) 路面

顺序号项目单位代号人工铺筑摊铺机铺筑
轨道式滑模式
路面厚度(cm)
16每增减116每增减116每增减1
789101112
1人工工日1001001192.19.956.92291.4
2普C30-32.5-4 1503034(163.20)(10.20)(163.20)(10.20)(163.20)(10.20)
3HPB300钢筋t20010010.003-0.003---
4钢纤维t20010207.9430.4967.9430.4967.9430.496
5型钢t20030040.0420.0030.001-0.001-
6石油沥青t30010010.0320.0030.0320.0030.070.004
7煤t30050010.0060.0010.0060.0010.0140.001
8水 3005004292292292
9锯材 40030020.06-0.05---
10中(粗)砂 550300591.395.7191.395.7191.395.71
11碎石(4cm) 5505013135.468.47135.468.47135.468.47
1232.5级水泥t550900168.0874.25568.0874.25568.0874.255
13其他材料费元7801001211.52.6211.72.6241.63.8

续前页

单位: \(1000\mathrm{m}^2\) 路面

顺序号项目单位代号人工铺筑摊铺机铺筑
轨道式滑模式
路面厚度(cm)
16每增减116每增减116每增减1
789101112
143.0~9.0m滑模式水泥混凝土摊铺机台班8003076----0.270.02
152.5~4.5m轨道式水泥混凝土摊铺机台班8003077--0.330.02--
16混凝土电动真空吸水机组台班80030792.15-----
17混凝土电动刻纹机台班8003083--7.22-7.22-
18混凝土电动切缝机台班80030851.399-1.413-1.739-
19250L以内强制式混凝土搅拌机台班80050024.230.36----
2010000L以内洒水汽车台班80070431.12-1.48-1.48-
21小型机具使用费元8099001201.116.9----
22基价元99990011052676249922365345897285313

行

III. 拉杆、传力杆及钢筋
单位:1t

顺序号项目单位代号拉杆及传力杆钢筋
人工及轨道式摊铺机铺筑滑模式摊铺机铺筑
131415
1人工工日10010016.63.94.8
2HPB300 钢筋t20010010.6010.6010.019
3HRB400 钢筋t20010020.5370.5371.006
420~22 号铁丝kg20010220.70.75.1
5电焊条kg20090110.60.6-
6石油沥青t30010010.0070.007-
7其他材料费元780100114.914.9-
832kV·A 以内交流电弧焊机台班80150280.090.09-
9小型机具使用费元809900111119.8
10基价元9999001453042433875

注:1. 本章定额未包括混凝土拌和站的安、拆费用,需要时按有关定额另行计算。
2. 人工铺筑定额包含混凝土拌和,仅适用于一般数量不大的水泥混凝土路面,定额已含混凝土拌和;二级及二级以上公路的水泥混凝土路面应套用摊铺机铺筑定额。
3. 摊铺机铺筑定额中不包括水泥混凝土的拌和、运输,需要时按有关定额另行计算。

2-2-18 碾压混凝土路面※
工程内容 1) 混凝土摊铺、碾压、养护;2) 切缝,灌注填缝料。
单位: \(1000\mathrm{m}^2\) 路面

顺序号项目单位代号路面厚度(cm)
20每增减1
12
1人工工日100100118.10.8
2石油沥青t30010010.030.002
3煤t30050010.006-
4水 3005004271
5一级粉煤灰t550100911.5050.578
6中(粗)砂 5503005101.845.09
7碎石(2cm) 5505012181.869.09
832.5级水泥t550900156.5982.83
9其他材料费元78010011053.647.1
1012~15t光轮压路机台班80010810.350.01
119.5m以内稳定土摊铺机台班80030160.350.02
1216~20t轮胎式压路机台班80030670.08-
13混凝土电动切缝机台班80030850.755-
1410000L以内洒水汽车台班80070430.32-
15基价元9999001488322399

注:本章定额未包括混凝土拌和、运输费用,需要时按有关定额另行计算。

2-2-19 自卸汽车运输水泥混凝土

工程内容 等待装、运、卸、空回。

X

单位: \(1000\mathrm{m}^{3}\) 路面实体

顺序号项目单位代号自卸汽车装载质量(t)
6以内8以内10以内12以内15以内20以内
第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km第一个1km每增运0.5km
123456789101112
16t以内自卸汽车台班800701313.41.99
28t以内自卸汽车台班8007014--9.791.39--------
310t以内自卸汽车台班8007015----8.20.99------
412t以内自卸汽车台班8007016------6.430.86----
515t以内自卸汽车台班8007017--------5.410.68--
620t以内自卸汽车台班8007019----------3.810.38
7基价元99990017716114666599456225752541172450146304269426

注:本章定额适用于碾压混凝土路面的混凝土运输,其他混凝土应按要求套用混凝土搅拌车运输。

2-2-20 片石混凝土路面
工程内容 1) 清扫整理下承层;2) 砂浆、混凝土配运料、拌和;3) 砂浆找平、铺砌片石及路缘石、填筑混凝土、抹平、养护。
单位: \(1000\mathrm{m}^2\) 路面

顺序号项目单位代号片石混凝土路面
20cm每增减1cm
12
1人工工日1001001100.34.6
2M25水泥砂浆 1501007(9.27)-
3片C25-32.5-2 1503004(62.22)(3.57)
4水 3005004362
5中(粗)砂 550300539.321.71
6片石 5505005189.89.49
7碎石(2cm) 550501249.782.86
832.5级水泥1550900127.7821.314
9其他材料费元7801001128.2-
10250L以内强制式混凝土搅拌机台班80050021.800.09
11小型机具使用费元809900137.70-
12基价元9999001396041916

2-2-21 预制混凝土整齐块路面

工程内容 预制混凝土整齐块:1)底模安拆、清理;2)混凝土配运料、拌和、块体成型、养护。

砂垫层:1)清理下承层;2)洒水、拌和、铺筑、整平。

铺砌预制混凝土整齐块:1)安砌混凝土整齐块;2)撒铺嵌缝砂;3)碾压、找衬。

单位:表列单位

顺序号项目单位代号预制混凝土整齐块砂垫层(厚3cm)人工铺砌预制混凝土整齐块
123
1人工工日10010013.54.450.5
2普C25-32.5-2 1503008(10.10)--
3水 30050041666
4竹胶模板 40050022.7--
5砂 5503004-39.3114.51
6中(粗)砂 55030054.85--
7碎石(2cm) 55050128.08--
832.5级水泥t55090013.717--
9其他材料费元780100112.6--
10 以内轮胎式装载机台班80010450.16--
118~10t光轮压路机台班8001079--0.14

续前页

单位:表列单位

顺序号项目单位代号预制混凝土整齐块砂垫层(厚3cm)人工铺砌预制混凝土整齐块
123
1212~15t光轮压路机台班8001081--0.33
13预制块生产设备台班80050850.18--
14基价元9999001315135376760

2-2-22 煤渣、矿渣、石渣路面
工程内容 1) 清扫整理下垫层; 2) 铺料、洒水、拌和; 3) 整形、碾压、找补。
单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号煤渣路面矿渣路面石渣路面
路面厚度(cm)
10每增减110每增减110每增减1
123456
1人工工日100100117.71.515.41.315.81.2
2水 3005004182152131
3黏土 550100344.84.4850.45.04565.6
4煤渣 5503010132.613.26----
5矿渣 5503011--99.459.95--
6石渣 5503012----88.48.84
7设备摊销费元79010010.90.10.90.10.90.1
841kW以内轮胎式拖拉机台班80010740.4-0.4-0.4-
98~10t光轮压路机台班80010790.17-0.17-0.17-
1012~15t光轮压路机台班80010810.69-0.69-0.69-
11基价元999900110949100296678796444539

第三节 路面附属工程

说明

  1. 挖除旧路面除铣刨沥青混凝土路面按设计提出的需要挖除的旧路面面积计算外,其他均按设计提出的需要挖除的旧路面体积计算。整体挖除旧路面定额适用于自上而下整体挖除沥青混合料路面面层、稳定土(粒料类)基层、垫层或挖除沥青混合料路面面层、稳定土(粒料类)基层。挖除水泥混凝土路面的基层和垫层或仅挖除基层时按本定额乘以0.85的系数进行计算;挖除砂石路面时按本定额乘以0.75的系数进行计算。

  2. 硬路肩工程项目,根据其不同设计层次结构,分别采用不同的路面定额项目进行计算。

  3. 铺砌水泥混凝土预制块人行道、路缘石、沥青路面镶边和土硬路肩加固定额中,均已包括水泥混凝土预制块的预制,使用定额时不得另行计算。

2-3-1 全部挖除旧路面
工程内容 1) 施工准备;2) 人工挖撬或机械挖除,机械铣刨(装车);3) 废料清除至路基外;4) 场地清理、平整。
单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号人工挖清机械挖清
整体路面面层挖掘机挖除整体路面面层
沥青混凝土水泥混凝土风镐挖清沥青混凝土风镐挖清水泥混凝土破碎机挖清水泥混凝土
1234567
1人工工日10010014.98.916.60.13.86.92.6
2 以内履带式液压单斗挖掘机台班80010300.08
3机动破路机台班80031011.41
4 以内机动空压机台班80170480.741.12
5小型机具使用费元80990016.44.41015.33.3
6基价元999900152195217691318071344579

存

续前页

单位: \(1000\mathrm{m}^2\)

顺序号项目单位代号沥青混凝土路面铣刨
厚5cm每增减1cm
89
1人工工日10010015.81.4
22000mm以内路面铣刨机台班80030940.30.06
38t以内自卸汽车台班80070140.320.07
46000L以内洒水汽车台班80070410.080.02
5小型机具使用费元809900126.65.3
6基价元99990012241481

注:1.挖除(铣刨)的废渣如需远运,另按路基土方运输定额计算;混凝土废渣按路基石方运输定额计算。
2. 废渣清除后, 底层如需碾压, 每 \(1000 \, m^{2}\) 可增加 15t 以内振动压路机 0.18 台班。

2-3-2 挖路槽、培路肩、修筑泄水槽

工程内容 挖路槽:1)挂线、挖槽;2)整平碾压路槽。

培路肩:1)挂线;2)培肩压实;3)修整路槽。

修筑泄水槽:1)放样挖槽;2)填料、铺草皮;3)填土压实。

单位:表列单位

顺序号项目单位代号挖路槽( )培路肩( )修筑泄水槽(10m)
路槽深20cm每增减1cm
土壤类别
土质石质土质石质
123456
1人工工日100100146.563.42.33.120.51.6
2钢钎kg2009002-5.8-0.3--
3煤t3005001-0.04-0.002--
4草皮 4013002-----4.73
5硝铵炸药kg5005002-33.2-1.7--
6非电毫秒雷管个5005008-42.5-2.1--
7导爆索m5005009-19.2-1--
8碎石(8cm) 5505015-----0.8
9其他材料费元7801001-3.2-0.2--

续前页

单位:表列单位

顺序号项目单位代号挖路槽( )培路肩( )修筑泄水槽(10m)
路槽深20cm每增减1cm
土壤类别
土质石质土质石质
123456
1012~15t光轮压路机台班80010810.46-----
110.6t以内手扶式振动碾台班8001085----2.1-
12基价元9999001521273722443622524251
注:1.本章定额中挖路槽按全挖路槽编制,当设计为半填半挖路槽时,人工工日乘以系数0.8;挖除的土、石方如需远运,另按路基土、石方运输定额计算。2.本章定额中培路肩的填方数量已计入路基填方内,使用定额时,不得再计填料的开挖、远运费用。

2-3-3 人行道及路缘石

工程内容 现浇及预制混凝土:1)模板制作、安装、拆除、修理、涂脱模剂;2)混凝土配运料、拌和、运输、浇筑、养护。

人行道铺砌:刨槽,灰土垫层的拌和、摊铺、夯实,安砌块件。

沥青表面处置:清扫放样、安、拆锅灶、熬油、撒料、洒油、整形、碾压。

路缘石安砌:刨槽,安砌块件。

单位:表列单位

顺序号项目单位代号人行道路缘石
混凝土预制块预制、铺砌平铺砖沥青表面处置(单层)预制混凝土预制块现浇混凝土安砌路缘石
123456
1人工工日1001001215.687.391.623.22.88.5
2M7.5水泥砂浆 1501002(10.00)-----
3M10水泥砂浆 1501003-----(0.68)
4普C25-32.5-2 1503008(50.50)-----
5普C25-32.5-4 1503033---(10.10)(10.20)-
6型钢t20030040.148--0.021--
7钢板t20030050.014--0.001--
8电焊条kg20090113.7--0.1--

续前页

单位:表列单位

顺序号项目单位代号人行道路缘石
混凝土预制块预制、铺砌平铺砖沥青表面处置(单层)预制混凝土预制块现浇混凝土安砌路缘石
123456
9铁件kg200902828.7--1.9--
10石油沥青t3001001--1.545---
11煤t3005001--0.3---
12水 3005004106222215161
13土 5501002132.1132.1132.1---
14熟石灰t550300314.10714.10714.107---
15砂 5503004--2.6---
16中(粗)砂 550300535.14--4.854.90.73
17石屑 5503014--13.26-2.83-
18碎石(2cm) 550501240.4-----
19碎石(4cm) 5505013---8.388.47-
20青(红)砖千块5507003-33.51----
2132.5级水泥t550900121.244--3.3843.4170.212
22其他材料费元7801001131.4-31.719.94.1-

续前页

单位:表列单位

顺序号项目单位代号人行道路缘石
混凝土预制块预制、铺砌平铺砖沥青表面处置(单层)预制混凝土预制块现浇混凝土安砌路缘石
123456
23设备摊销费元7901001--16.4---
24 以内轮胎式装载机台班8001045----0.13-
25混凝土路缘石机动铺筑机台班8003090----0.39-
26250L以内强制式混凝土搅拌机台班80050021.84--0.37--
27 以内混凝土搅拌运输车台班8005028----0.24-
28 以内混凝土搅拌站台班8005056----0.13-
2932kV·A以内交流电弧焊机台班80150280.54--0.02--
30小型机具使用费元809900118.80-51.901.3026.30-
31基价元9999001428612763523429487332591035

作

2-3-4 沥青路面镶边

工程内容 混凝土:1)模板制作、安装、拆除、修理、涂脱模剂;2)混凝土配运料、拌和、运输、浇筑、养护。

镶边:刨边、安砌、砌浆片石抹面。

单位:表列单位

顺序号项目单位代号混凝土预制块预制、铺砌干砌片石浆砌片石青(红)砖
每米4块每米8块
1000m(单边)
12345
1人工工日100100128.811.412.710.716.8
2M7.5水泥砂浆 1501002--(3.85)--
3普C25-32.5-4 1503033(10.10)----
4型钢t20030040.029----
5钢板t20030050.003----
6电焊条kg20090110.5----
7铁件kg20090283.8----
8水 300500416-1--
9中(粗)砂 55030054.85-4.2--
10片石 5505005-12.511.5--

续前页

单位:表列单位

顺序号项目单位代号混凝土预制块预制、铺砌干砌片石浆砌片石青(红)砖
每米4块每米8块
1000m(单边)
12345
11碎石(4cm) 55050138.38----
12青(红)砖千块5507003---4.048.08
1332.5级水泥t55090013.384-1.024--
14其他材料费元780100127.7-1.2--
15250L以内强制式混凝土搅拌机台班80050020.37----
1632kV·A以内交流电弧焊机台班80150280.07----
17小型机具使用费元80990010.2-6.8--
18基价元999900155322000276827184947

2-3-5 土路肩加固
工程内容 现浇及预制混凝土:1)模板制作、安装、拆除、修理、涂脱模剂;2)混凝土配运料、拌和、运输、浇筑、养护。
混凝土预制块铺砌:刨边、安砌。
浆砌片(卵)石:刨边、浆砌片(卵)石、抹面。
单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号现浇混凝土混凝土预制块预制、铺砌浆砌片石
123
1人工工日10010017.827.712.8
2M10水泥砂浆 1501003-(1.69)(3.94)
3普C25-32.5-4 1503033-(10.10)-
4普C30-32.5-4 1503034(10.20)--
5型钢t20030040.0070.027-
6钢板t2003005-0.003-
7电焊条kg2009011-0.4-
8铁件kg2009028-2.9-
9水 300500412171
10锯材 40030020.05--
11中(粗)砂 550300556.664.22
12片石 5505005--11.5
13碎石(4cm) 55050138.58.38-

续前页

单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号现浇混凝土混凝土预制块预制、铺砌浆砌片石
123
1432.5级水泥t55090013.8453.911.225
15其他材料费元78010014.326.11.2
16 以内轮胎式装载机台班80010450.13--
17250L以内强制式混凝土搅拌机台班8005002-0.37-
18 以内混凝土搅拌运输车台班80050280.24--
19 以内混凝土搅拌站台班80050560.13--
2032kV·A以内交流电弧焊机台班8015028-0.05-
21小型机具使用费元80990019.003.207.00
22基价元9999001370657242843

第三章 隧道工程

说明

本章定额包括按钻爆法施工的开挖、支护、防排水、衬砌、装饰、洞门、辅助坑道以及瓦斯隧道等项目。隧道开挖定额按照一般凿岩机钻爆法施工的开挖方法进行编制。

  1. 本章定额按现行隧道设计、施工技术规范将围岩分为六级,即Ⅰ级~Ⅵ级。

  2. 本章定额混凝土工程均未考虑拌和的费用,应按桥涵工程相关定额另行计算。

  3. 本章开挖定额中已综合考虑超挖及预留变形因素。

  4. 洞内出渣运输定额已综合洞门外 500m 运距。当洞门外运距超过此运距时, 可按照路基工程自卸汽车运输土石方的增运定额加计增运部分的费用。

  5. 本章定额中均未包括混凝土及预制块的运输,需要时应按有关定额另行计算。

  6. 本章定额未考虑地震、坍塌、浴洞及大量地下水处理,以及其他特殊情况所需的费用,需要时可根据实际另行计算。

  7. 隧道工程项目采用其他章节定额的规定:

(1) 洞门挖基、仰坡及天沟开挖、明洞明挖土石方等,应使用其他章节有关定额计算。

(2) 洞内工程项目如需采用其他章节定额,所采用定额的人工工日、机械台班数量及小型机具使用费应乘以系数 1.26。

第一节 洞身工程

说明

  1. 本章定额人工开挖、机械开挖轻轨斗车运输项目是按上导洞、扩大、马口开挖编制的,也综合了下导洞扇形扩大开挖方法,并综合了木支撑和出渣、通风及临时管线的工料机消耗。

  2. 本章定额正洞机械开挖自卸汽车运输定额是按开挖、出渣运输分别编制,不分工程部位(即拱部、边墙、仰拱、底板、沟槽、洞室)均使用本定额。施工通风及高压风水管和照明电线路单独编制定额项目。

  3. 本章定额连拱隧道中导洞、侧导洞开挖和中隔墙衬砌是按连拱隧道施工方法编制的,除此以外其他部位的开挖、衬砌、支护可套用本节其他定额。

  4. 格栅钢架和型钢钢架均按永久性支护编制,如作为临时支护使用,应按规定计取回收。

  5. 喷射混凝土定额中已综合考虑混凝土的回弹量。钢纤维混凝土中钢纤维掺入量按喷射混凝土质量的 \(3\%\) 掺入。当设计采用的钢纤维掺入量与本定额不同或采用其他材料时, 可进行抽换。

  6. 洞身衬砌项目按现浇混凝土衬砌, 石料、混凝土预制块衬砌分别编制, 定额已综合考虑超挖回填因素。当设计采用的混凝土强度等级与定额采用的不同或采用特殊混凝土时, 可根据具体情况对混凝土配合比进行抽换。

  7. 本章定额中凡是按不同隧道长度编制的项目,均只编制到隧道长度在 5000m 以内。当隧道长度超过 5000m 时,应按以下规定计算。

(1) 洞身开挖: 以隧道长度 5000m 以内定额为基础, 与隧道长度 5000m 以上每增加 1000m 定额叠加使用。

(2) 正洞出渣运输: 通过隧道进出口开挖正洞, 以换算隧道长度套用相应的出渣定额计算。换算隧道长度的计算公式为:

换算隧道长度 \(=\) 全隧长度-通过辅助坑道开挖正洞的长度

当换算隧道长度超过 5000m 时,以隧道长度 5000m 以内定额为基础,与隧道长度 5000m 以上每增加 1000m 定额叠加使用。

通过斜井开挖正洞,出渣运输按正洞和斜井两段分别计算,两者叠加使用。

(3) 通风、管线路定额, 按正洞隧道长度综合编制。当隧道长度超过 \(5000 \mathrm{~m}\) 时, 以隧道长度 \(5000 \mathrm{~m}\) 以内定额为基础, 与隧道长度 \(5000 \mathrm{~m}\) 以上每增加 \(1000 \mathrm{~m}\) 定额叠加使用。

  1. 混凝土运输应按桥涵工程有关定额计算。

  2. 洞内排水定额仅适用于反坡排水的情况, 排水量按 \(10 \, m^{3}/h\) 以内编制。超过此排水量时, 抽水机台班按下表中调整:

涌水量( )10 以内15 以内20 以内50 以内100 以内150 以内200 以内
调整系数11.21.351.722.182.3

正洞内排水是按全隧道长度综合编制。当隧道长度超过5000m时,以隧道长度5000m以内定额为基础,与隧道长度5000m以上每增加1000m定额叠加使用。

10. 工程量计算规则:

(1)本章定额所指隧道长度均指隧道进出口(不含与隧道相连的明洞)洞门端墙墙面之间的距离,即两端端墙面与路面的交线同路线中线交点间的距离。双线隧道按上、下行隧道长度的平均值计算。

(2)洞身开挖、出渣工程量按设计断面数量(成洞断面加衬砌断面)计算,包含洞身及所有附属洞室的数量,定额中已考虑超挖因素,不得将超挖数量计入工程量。

(3) 现浇混凝土衬砌中浇筑、运输的工程数量均按设计断面衬砌数量计算,包含洞身及所有附属洞室的衬砌数量。定额中已综合因超挖及预留变形需回填的混凝土数量,不得将上述因素的工程量计入计价工程量中。

(4)防水板、明洞防水层的工程数量按设计敷设面积计算。

(5) 止水带(条)、盲沟、透水管的工程数量, 均按设计数量计算。

(6)拱顶压浆的工程数量按设计数量计算,无设计时可按每延长米 \(0.25m^{3}\) 综合考虑。

(7)喷射混凝土的工程量按设计厚度乘以喷射面积计算,喷射面积按设计外轮廓线计算。

(8)砂浆锚杆工程量为锚杆、垫板及螺母等材料质量之和;中空注浆锚杆、自进式锚杆的工程量按锚杆设计长度计算。

(9)格栅钢架、型钢钢架、连接钢筋工程数量按钢架的设计质量计算。

(10)管棚、小导管的工程量按设计钢管长度计算。当管径与定额不同时,可调整定额中钢管的消耗量。

(11)横向塑料排水管按设计的铺设长度计算;纵向弹簧管按隧道纵向每侧铺设长度之和计算;环向盲沟按隧道横断面铺设长度计算。

(12) 正洞高压风水管、照明、电线路的工程量按隧道设计长度计算。

3-1-1 人工开挖
工程内容 准备工作,打眼、装药、爆破、找顶、出渣、修整,通风、防尘,一般排水,木支撑以及临时管线的安装、拆除、维护,整修边沟。
单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号手推车运输
第一个50m每增运10m
围岩级别
I~II级III级IV级V~VI级I~IV级V~VI级
123456
1人工工日1001001108.988.27651.91.41
2钢管t20030080.0130.0130.0110.011--
3钢钎kg200900215106.73--
4铁件kg20090280.72.27.37.3--
5铁钉kg20090300.10.10.40.4--
6煤t30050010.1380.0830.0530.019--
7电kW·h300500217314210887--
8水 30050043937337--
9原木 40030010.10.30.690.99--
10锯材 40030020.020.050.120.18--

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号手推车运输
第一个50m每增运10m
围岩级别
I~II级III级IV级V~VI级I~IV级V~VI级
123456
11硝铵炸药kg5005002100.985.86023.8--
12非电毫秒雷管个50050081531138453--
13导爆索m500500960605353--
14其他材料费元7801001164.8158.6137.9130.4--
1530kW以内轴流式通风机台班80230022.842.592.161.94--
16小型机具使用费元809900133.616.811.35.1--
17基价元99990011467212317110568260149106

交通达 浏

3-1-2 机械开挖轻轨斗车运输
工程内容 准备工作,打眼、装药、爆破、找顶、出渣、修整,通风、防尘,一般排水,木支撑以及临时管线的安装、拆除、维护。
单位: \(100\mathrm{m}^{3}\) 自然密实岩石

顺序号项目单位代号第一个100m每增运50m
围岩级别
I~II级III级IV级
1234
1人工工日100100181.967.764.53.5
2钢管t20030080.0130.0130.011-
3空心钢钎kg200900316107-
4 个2009004753-
5铁件kg20090280.72.27.3-
6铁钉kg20090300.10.10.4-
7电kW·h3005002161132101-
8水 3005004837257-
9原木 40030010.10.30.69-
10锯材 40030020.020.050.12-
11硝铵炸药kg5005002100.985.859.3-
12非电毫秒雷管个500500815311384-

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实岩石

顺序号项目单位代号第一个100m每增运50m
围岩级别
I~II级III级IV级
1234
13导爆索m5005009606053-
14其他材料费元7801001208.7196.9167.7-
15线路折旧费元790300120.220.220.2-
16 台班80130111.751.40.93-
17 台班80170452.421.431.33-
1830kW以内轴流式通风机台班80230022.462.251.87-
19小型机具使用费元8099001205.4167.1114.63.8
20基价元9999001143211180511196376

3-1-3 正洞机械开挖自卸汽车运输

工程内容 开挖:量测、画线、打眼、装药、爆破、找顶、修整,脚手架、踏步安装、拆除,一般排水。

出渣:洞渣装、运、卸及道路养护。

I. 开挖

单位: \(100 \mathrm{~m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度1000m以内
围岩级别
I级II级III级IV级V级VI级
123456
1人工工日100100126.124.922.226.729.236.2
28~12号铁丝kg20010212.42.22.11.91.8-
3钢管t20030080.0130.0130.0130.0110.011-
4空心钢钎kg200900317.11410.86.446.1
5 个200900497532-
6铁钉kg20090300.20.20.20.20.2-
7水 30050043535252525-
8原木 40030010.030.030.020.020.020.01
9锯材 40030020.030.020.020.020.020.01
10硝铵炸药kg5005002109.1103.898.576.730.5-
11非电毫秒雷管个50050081531331138453-

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度1000m以内
围岩级别
I级II级III级IV级V级VI级
123456
12导爆索m50050096060605353-
13其他材料费元780100131.631.625.9188.48.4
14 以内履带式液压单斗挖掘机台班80010270.030.020.020.020.020.77
15气腿式风动凿岩机台班800110310.949.956.434.263.96-
163t以内载货汽车台班80070020.150.150.150.150.150.15
17 以内潜水泵台班80130190.210.140.130.160.14-
18 以内电动空压机台班80170452.352.131.381.311.6-
19小型机具使用费元8099001164.9150.196.551.266-
20基价元9999001747369575730559753634906

在

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度2000m以内
围岩级别
I级II级III级IV级V级VI级
789101112
1人工工日100100128.627.324.527.429.938
28~12号铁丝kg20010212.42.22.11.91.8-
3钢管t20030080.0130.0130.0130.0110.011-
4空心钢钎kg200900317.11410.86.446.1
5 个200900497532-
6铁钉kg20090300.20.20.20.20.2-
7水 30050043535252525-
8原木 40030010.030.030.020.020.020.01
9锯材 40030020.030.020.020.020.020.01
10硝铵炸药kg5005002109.1103.898.576.730.5-
11非电毫秒雷管个50050081531331138453-
12导爆索m50050096060605353-
13其他材料费元780100131.631.625.9188.48.4
14 台班80010270.030.020.020.020.020.77
15气腿式风动凿岩机台班800110310.949.956.434.263.96-

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度2000m以内
围岩级别
I级II级III级IV级V级VI级
789101112
163t以内载货汽车台班80070020.180.180.180.180.180.18
17 台班80130190.210.210.130.160.14-
18 台班80170452.472.231.451.371.62-
19小型机具使用费元8099001164.9150.196.551.266-
20基价元9999001783472566036572554645109

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度3000m以内
围岩级别
I级II级III级IV级V级VI级
131415161718
1人工工日100100129.127.724.82830.739.9
28~12号铁丝kg20010212.42.22.11.91.8-
3钢管t20030080.0130.0130.0130.0110.011-
4空心钢钎kg200900317.11410.86.446.1
5 个200900497532-
6铁钉kg20090300.20.20.20.20.2-
7水 30050043535252525-
8原木 40030010.030.030.020.020.020.01
9锯材 40030020.030.020.020.020.020.01
10硝铵炸药kg5005002109.1103.898.576.730.5-
11非电毫秒雷管个50050081531331138453-
12导爆索m50050096060605353-
13其他材料费元780100131.631.625.9188.48.4
14 台班80010270.030.020.020.020.020.77
15气腿式风动凿岩机台班800110310.949.956.434.263.96-

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度3000m以内
围岩级别
I级II级III级IV级V级VI级
131415161718
163t以内载货汽车台班80070020.220.220.220.220.220.22
17 以内潜水泵台班80130190.210.140.130.160.14-
18 以内电动空压机台班80170452.522.31.471.391.63-
19小型机具使用费元8099001164.9150.196.551.266-
20基价元9999001793873616097581955725327

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度4000m以内
围岩级别
I级II级III级IV级V级VI级
192021222324
1人工工日100100130.328.825.829.432.241.9
28~12号铁丝kg20010212.42.22.11.91.8-
3钢管t20030080.0130.0130.0130.0110.011-
4空心钢钎kg200900317.11410.86.446.1
5 个200900497532-
6铁钉kg20090300.20.20.20.20.2-
7水 30050043535252525-
8原木 40030010.030.030.020.020.020.01
9锯材 40030020.030.020.020.020.020.01
10硝铵炸药kg5005002109104997731-
11非电毫秒雷管个50050081531331138453-
12导爆索m50050096060605353-
13其他材料费元780100131.631.625.9188.48.4
14 台班80010270.030.020.020.020.020.77
15气腿式风动凿岩机台班800110310.949.956.434.263.96-

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度4000m以内
围岩级别
I级II级III级IV级V级VI级
192021222324
163t以内载货汽车台班80070020.240.240.230.230.230.23
17 以内潜水泵台班80130190.210.210.130.160.14-
18 以内电动空压机台班80170452.542.321.491.411.65-
19小型机具使用费元8099001164.9150.196.551.266-
20基价元9999001808675046228598957555543

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度5000m以内
围岩级别
I级II级III级IV级V级VI级
252627282930
1人工工日100100131.63026.830.734.444.4
28~12号铁丝kg20010212.42.22.11.91.8-
3钢管t20030080.0130.0130.0130.0110.011-
4空心钢钎kg200900317.11410.86.446.1
5 个200900497532-
6铁钉kg20090300.20.20.20.20.2-
7水 30050043535252525-
8原木 40030010.030.030.020.020.020.01
9锯材 40030020.030.020.020.020.020.01
10硝铵炸药kg5005002109104997731-
11非电毫秒雷管个50050081531331138453-
12导爆索m50050096060605353-
13其他材料费元780100131.631.625.9188.48.4
14 台班80010270.030.020.020.020.020.77
15气腿式风动凿岩机台班800110310.949.956.434.263.96-

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度5000m以内
围岩级别
I级II级III级IV级V级VI级
252627282930
163t以内载货汽车台班80070020.260.260.240.240.240.24
17 以内潜水泵台班80130190.210.140.130.160.14-
18 以内电动空压机台班80170452.562.341.511.431.67-
19小型机具使用费元8099001164.9150.196.551.266-
20基价元9999001824676526352614560075813

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度5000m以上,每增加1000m
围岩级别
I级II级III级IV级V级VI级
313233343536
1人工工日10010011.31.211.31.52.2
2 以内履带式液压单斗挖掘机台班8001027-----0.01
33t以内载货汽车台班80070020.020.020.010.010.010.01
4 以内电动空压机台班80170450.030.030.020.020.01-
5基价元9999001167156124156170250

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号连拱隧道导洞
围岩级别
I级II级III级IV级V级VI级
373839404142
1人工工日100100134.631.427.93333.838.3
28~12号铁丝kg20010212.42.22.11.91.8-
3钢管t20030080.0130.0130.0130.0110.011-
4空心钢钎kg2009003171411646.1
5 个200900497532-
6铁钉kg20090300.20.20.20.20.2-
7水 30050043535252525-
8原木 40030010.030.030.020.020.020.01
9锯材 40030020.030.020.020.020.020.01
10硝铵炸药kg5005002109.1103.898.576.730.5-
11非电毫秒雷管个50050081531331138453-
12导爆索m50050096060605353-
13其他材料费元780100131.631.625.9188.48.4
14 台班8001027-----0.77
15气腿式风动凿岩机台班800110313.3512.137.854.125.38-

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号连拱隧道导洞
围岩级别
I级II级III级IV级V级VI级
373839404142
16 以内潜水泵台班80130190.510.470.310.270.350.35
17 以内电动空压机台班80170452.192.081.291.121.46-
18小型机具使用费元8099001214.4195.4125.466.885.7-
19基价元9999001827275866252606457245079

II. 出 渣
单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号正洞出渣
隧道长度1000m以内隧道长度2000m以内隧道长度3000m以内
围岩级别
I~III级IV~V级VI级I~III级IV~V级VI级I~III级IV~V级VI级
434445464748495051
1人工工日10010011.11.11.41.11.11.41.11.11.4
2 以内轮胎式装载机(三向)台班80010530.260.190.130.260.190.130.270.190.13
320t以内自卸汽车台班80070190.710.550.440.850.660.530.970.750.6
4基价元999900112619888161417111191715651212995

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号正洞出渣
隧道长度4000m以内隧道长度5000m以内隧道长度5000m以上,每增加1000m
围岩级别
I~III级IV~V级VI级I~III级IV~V级VI级I~III级IV~V级VI级
525354555657585960
1人工工日10010011.11.11.41.11.11.40.180.180.2
2 以内轮胎式装载机(三向)台班80010530.260.190.130.260.190.13---
320t以内自卸汽车台班80070191.230.950.781.491.160.950.130.090.08
4基价元9999001184314361197213516711387165120111

注:连拱隧道中(侧)导洞出渣套用正洞相应定额。

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号斜井出渣
纵坡7°以内纵坡9°以内纵坡12°以内
围岩级别
I~III级IV~V级VI级I~III级IV~V级VI级I~III级IV~V级VI级
616263646566676869
1人工工日10010012.245.22.34.25.52.44.45.8
2 以内轮胎式装载机(三向)台班80010530.280.20.130.290.210.140.310.220.15
320t以内自卸汽车台班80070190.790.610.480.870.670.530.950.740.58
4基价元9999001149413761265160814781366173515911467

3-1-4 铣挖机配合破碎锤开挖※
工程内容 1) 测量、画线;2) 破碎锤开挖;3) 铣挖机细部开挖、修边、找顶、排险;4) 人工修整、排险;5) 一般排水。
单位: \(100m^{3}\) 自然密实体

顺序号项目单位代号铣挖机配合破碎锤开挖
隧道长度(m)
1000以内2000以内3000以内4000以内5000以内5000以上每增加1000
123456
1人工工日10010012.43.34.14.95.60.7
28~12号铁丝kg20010211.81.81.81.81.8-
3钢管t20030080.010.0110.0110.0110.011-
4铁钉kg20090300.20.20.20.20.2-
5破碎锤钢钎根20090390.020.020.020.020.02-
6铣挖机刀头个200904022222-
7原木 40030010.020.020.020.020.02-
8锯材 40030020.020.020.020.020.02-
9 以内履带式液压单斗挖掘机带破碎锤台班80010320.560.580.610.630.650.02
10 以内履带式液压单斗挖掘机带ER650铣挖机台班80010330.20.220.240.260.280.02
11基价元999900131753405365038644068204

注:本章定额适用于 VI 级围堰,出渣按正洞出渣定额计算。

3-1-5 钢支撑

工程内容 1) 下料, 成型, 钻孔, 焊接, 修正; 2) 安装就位, 紧固螺栓; 3) 拆除, 整理, 堆放。

单位:1t 钢架

顺序号项目单位代号制作、安装每增加一次安装每增加一次拆除
型钢钢架格栅钢架连接钢筋型钢钢架格栅钢架
123567
1人工工日10010019.510.78.65.80.61.7
2HPB300 钢筋t2001001-0.05----
3HRB400 钢筋t2001002-0.971.02---
4型钢t20030040.960.061----
5钢板t20030050.10.054----
6电焊条kg20090114.1145.26---
7铁件kg20090281515----
8其他材料费元780100115.292.212.1-1525.5
94t以内载货汽车台班80070030.530.52----
1032kV·A以内交流电弧焊机台班80150280.783.371.5---
11小型机具使用费元80990014.918.213.3-22.630.9
12基价元9999001523359834559616101237

注:临时钢支撑应根据下表规定的周转次数编制预算;当由于工程规模或工期限制达不到规定的周转次数时,可按施工组织设计的工程量编制预算,并按下表规定的回收率计算回收金额。连拱隧道的中、侧导洞临时钢支撑可由设计单位按实际回收率计算回收金额。

回收项目周转次数计算基数
5040302010
型钢、钢板、钢筋-30%50%65%80%材料原价

3-1-6 锚杆及金属网

工程内容 砂浆锚杆: 搭、拆、移脚手架, 锚杆及附件制作, 运输, 钻孔, 安装, 砂浆拌和、灌注, 锚固。

药卷锚杆: 搭、拆、移脚手架, 锚杆及附件制作、运输, 钻孔, 安装、锚固。

中空及自钻式锚杆:搭、拆、移脚手架,锚杆运输,钻进,安装附件,砂浆拌和、灌注,锚固。

金属网:制作,挂网,绑扎,点焊,加固。

单位:表列单位

顺序号项目单位代号锚杆金属网
砂浆锚杆药卷锚杆中空注浆锚杆自钻式锚杆钢筋网铁丝网
1t100m1t
123456
1人工工日100100129.324.711.111.112.815.5
21:1水泥砂浆 1501012(0.34)-(0.24)(0.24)--
3HPB300钢筋t2001001----1.025-
4HRB400钢筋t20010021.0251.025----
58~12号铁丝kg20010211.81.80.90.9-1020
620~22号铁丝kg2001022----0.90.7
7空心钢钎kg200900313.913.865.1---
8 个20090049.389.383---
9中空注浆锚杆m2009008--101---
10自进式锚杆m2009009---101--

续前页

单位:表列单位

顺序号项目单位代号锚杆金属网
砂浆锚杆药卷锚杆中空注浆锚杆自钻式锚杆钢筋网铁丝网
1t100m1t
123456
11电焊条kg2009011----6.3-
12铁钉kg20090300.10.10.10.1--
13水 3005004134.155--
14原木 40030010.010.010.010.01--
15锯材 40030020.020.020.010.01--
16锚固剂t5003006-0.409----
17中(粗)砂 55030050.24-0.160.16--
1832.5级水泥t55090010.347-0.1870.187--
19其他材料费元7801001992.12.1--
20气腿式风动凿岩机台班80011038.268.022.842.84--
211t以内机动翻斗车台班80070460.380.120.110.11--
2232kV·A以内交流电弧焊机台班8015028----1.5-
2320 /min以内电动空压机台班80170452.342.250.80.8--
24小型机具使用费元809900195.789363622.7-
25基价元9999001901989484430542151176098

3-1-7 管棚、小导管

工程内容 套拱混凝土:模板安装、拆除,混凝土浇筑、捣固、养护。

套拱孔口管: 制作、安装、固定。

管棚:场地清理,搭、拆脚手架,布眼、钻孔、清孔,钢管制作、运输、就位、顶进。

超前小导管: 搭、拆脚手架, 布眼、钻孔、清孔, 钢管制作、就位、顶管。

注浆: 浆液制作、注浆、检查、堵孔。

单位:表列单位

顺序号项目单位代号套拱管棚超前小导管注浆
混凝土孔口管管径(mm)水泥浆水泥水玻璃浆
80108
10m100m
1234567
1人工工日100100114.10.52.63.112.211.812.3
2水泥浆(32.5) 1501021-----(10.50)-
3水泥水玻璃浆 1501023------(10.50)
4普C25-32.5-4 1503033(10.20)------
5HRB400钢筋t2001002-0.071-----
6型钢t20030040.048------
7钢管t2003008-0.1260.080.1610.355--
8组合钢模板t20030260.028------
9空心钢钎kg2009003----3.8--

续前页

单位:表列单位

顺序号项目单位代号套拱管棚超前小导管注浆
混凝土孔口管管径(mm)水泥浆水泥水玻璃浆
80108
10m100m
1234567
10 个2009004----2--
11 个2009005--0.180.2---
12电焊条kg2009011-1.2-----
13铁件kg200902829.6------
14水 300500412-22986
15原木 40030010.02------
16锯材 40030020.03-0.030.03---
17水玻璃kg5009011------3106.8
18磷酸二氢钠kg5009017------73.3
19中(粗)砂 55030054.9------
20碎石(4cm) 55050138.47------
2132.5级水泥t55090013.417----14.1545.462
22其他材料费元78010017.9-48.558.319.44.55
23气腿式风动凿岩机台班8001103----3.12--

续前页

单位:表列单位

顺序号项目单位代号套拱管棚超前小导管注浆
混凝土孔口管管径(mm)水泥浆水泥水玻璃浆
80108
10m100m
1234567
24 液压潜孔钻机台班8001112--0.510.73---
254t以内载货汽车台班80070030.03-0.020.02-0.340.26
261t以内机动翻斗车台班8007046-0.03--0.2--
2712t以内汽车式起重机台班80090270.37------
2832kV·A以内交流电弧焊机台班8015028-0.11-----
29 以内电动空压机台班8017045--0.550.790.92--
30小型机具使用费元80990016.32.22430.519.461.7127.7
31基价元9999001458984614302131367458579647
钢管孔口管80 管棚108 管棚超前小导管
型号

3-1-8 喷射混凝土
工程内容 冲洗岩面,安、拆、移机具设备,混凝土及钢纤维混凝土上料、喷射、养护,冲洗机具,移动喷浆架。
单位: \(10\mathrm{m}^3\)

顺序号项目单位代号混凝土钢纤维混凝土
12
1人工工日100100118.522.9
2喷C25-32.5-2 1503122(12.00)(12.00)
3钢纤维t2001020-0.464
4水 30050042424
5锯材 40030020.010.01
6中(粗)砂 55030057.27.2
7碎石(2cm) 55050126.846.84
832.5级水泥t55090015.6285.628
9其他材料费元7801001378.4378.4
10混凝土喷射机台班80050111.291.39
1120 /min以内电动空压机台班80170450.780.84
12小型机具使用费元8099001114.4114.4
13基价元999900164579378

3-1-9 现浇混凝土衬砌

工程内容 模板台车浇筑混凝土:1)清理岩面及基底;2)台车就位、调整,挡头板制作、安装、拆除、修理、涂脱模剂、堆放、台车维护;3)混凝土浇筑、捣固及养护。

模架浇筑混凝土:1)清理岩面及基底;2)模架制作、安装、拆除、移动;3)模板制作、安装、拆除、修理、涂脱模剂、堆放;4)混凝土浇筑、捣固及养护。

混凝土仰拱:1) 清理岩面及基底;2) 挡头板制作、安装、拆除、修理、涂脱模剂、堆放;3) 混凝土浇筑、捣固及养护。

仰拱回填:1) 清理基底、模板制作、安装;2) 混凝土浇筑、捣固;3) 脱模、保养、堆放,混凝土养护。

钢筋:除锈、制作、运输、绑扎、电焊。

连拱隧道中隔墙:1)模板、支撑制作、安装、拆除、修理;2)浇筑、捣固、养护、凿毛。

单位:表列单位

顺序号项目单位代号现浇混凝土衬砌钢筋
模筑仰拱仰拱回填连拱隧道中隔墙现场加工集中加工
模板台车模架
1t
1234567
1人工工日10010014.512.62.32.97.310.28.1
2泵C15-32.5-4 1503081---(10.40)---
3泵C25-32.5-4 1503083(11.70)(11.70)(10.40)-(10.40)--
4HRB400钢筋t2001002-----1.0251.02
58~12号铁丝kg2001021-1.8--0.6--
620~22号铁丝kg2001022-----3.13.1

续前页

单位:表列单位

顺序号项目单位代号现浇混凝土衬砌钢筋
模筑仰拱仰拱回填连拱隧道中隔墙现场加工集中加工
模板台车模架
1t
1234567
7型钢t2003004-0.008--0.002--
8钢板t2003005-0.028--0.01--
9钢模板t20030250.052------
10组合钢模板t2003026----0.009--
11电焊条kg2009011-----4.34.3
12铁件kg2009028-8--2.1--
13铁钉kg2009030-0.1--0.1--
14水 30050041112111112--
15原木 4003001-0.012--0.004--
16锯材 40030020.0120.0240.01-0.008--
17枕木 40030030.013------
18中(粗)砂 55030056.796.796.036.146.03--
19碎石(4cm) 55050138.548.547.598.017.59--
2032.5级水泥t55090014.3524.3523.8693.1413.869--

续前页

单位:表列单位

顺序号项目单位代号现浇混凝土衬砌钢筋
模筑仰拱仰拱回填连拱隧道中隔墙现场加工集中加工
模板台车模架
1t
1234567
21其他材料费元78010017.17.23.43.47.8--
22设备摊销费元7901001313.7------
23 以内混凝土输送泵台班80050510.10.110.090.090.09--
244t以内载货汽车台班8007003-0.04--0.01--
25数控立式钢筋弯曲中心台班8015007------0.16
2632kV·A以内交流电弧焊机台班8015028-----0.460.46
27小型机具使用费元80990017.58.77.57.57.530.130.1
28基价元99990013950443927872658343045674468

行

3-1-10 石料、混凝土预制块衬砌

工程内容 1) 踏步、脚手架、拱架的制作、安装、拆除、移动;2) 模板的制作、安装、拆除、修理;3) 混凝土浇筑、捣固及养护;4) 拌和、运输砂浆;5) 选料、砌筑、勾缝、养护。

单位: \(10m^{3}\) 实体

顺序号项目单位代号拱顶衬砌边墙衬砌混凝土预制块预制
混凝土预制块粗料石块石基础墙身
块石混凝土预制块粗料石块石片石
123456789
1人工工日100100111.81212.27.29.81010.210.415.4
2M7.5水泥砂浆 1501002(1.30)(2.00)(2.70)(2.70)(1.30)(2.00)(2.70)(3.50)-
3M10水泥砂浆 1501003(0.09)(0.09)(0.18)-(0.09)(0.09)(0.09)(0.30)-
4普C20-32.5-4 1503032--------(10.10)
58~12号铁丝kg20010214.84.84.8-0.40.40.40.4-
6型钢t20030040.0010.0010.001-----0.012
7钢板t20030050.0010.0010.001------
8圆钢t20030060.0060.0060.006------
9钢管t2003008----0.0110.0110.0110.011-
10电焊条kg2009011--------0.2
11铁件kg20090285.15.15.1-----1.1

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号拱顶衬砌边墙衬砌混凝土预制块预制
混凝土预制块粗料石块石基础墙身
块石混凝土预制块粗料石块石片石
123456789
12铁钉kg20090300.20.20.2-0.30.30.30.3-
13水 30050041212124777716
14原木 40030010.040.040.04------
15锯材 40030020.130.130.13-0.040.040.040.04-
16中(粗)砂 55030051.512.283.142.941.512.283.144.144.95
17片石 5505005-------11.5-
18碎石(4cm) 5505013--------8.48
19块石 5505025--10.510.5--10.5--
20粗料石 5505029-9---9---
2132.5级水泥t55090010.3740.560.7740.7180.3740.560.7741.0243.01
22其他材料费元780100124.124.124.11.56.16.16.16.165.8
23 以内轮胎式装载机台班80010450.150.150.150.150.150.150.150.15-
24400L以内灰浆搅拌机台班80050100.060.090.120.120.060.090.120.15-
25基价元9999001197338383268233815193384281427513886

3-1-11 防水板与止水带(条)
工程内容 防水板、土工布:1)搭、拆、移工作平台;2)基面处理,钻孔,钉锚固钉;3)下料,运至施工现场,拼接就位,焊接,检查。橡胶止水带:1)取运料,钢筋除锈、制作;2)钢筋卡就位,安装止水带,固定检查;3)移动工作平台。
橡胶止水条:1)清洗混凝土表面;2)安装橡胶止水条,固定,检查。
单位:表列单位

顺序号项目单位代号复合式防水板橡胶止水带橡胶止水条土工布EVA 防水板
10m100m
12345
1人工工日10010013.92.119.12.83.4
2塑料防水板 5001010----113
3橡胶止水带m5001049-10.25---
4橡胶止水条m5001050--102.5--
5复合式防水板 5001056113----
6土工布 5007001---113-
7其他材料费元7801001226.430.72.8121.4114.4
8小型机具使用费元809900135.30.8-3035.3
9基价元9999001386460235229312249

3-1-12 塑料排水管沟
工程内容 塑料排水管沟:1)取运料;2)侧式排水沟基座浇筑、填碎石;3)铺挂排水管沟,连接,固定;4)移动工作平台。环向无纺布:1)取运料,铺设无纺布、塑料布、铁丝网;2)钻孔,膨胀螺栓固定;3)移动工作平台。
单位:100m

顺序号项目单位代号纵向排水管横向排水管环向排水管侧式排水沟
弹簧管HPDE管弹簧管无纺布塑料盲沟打孔波纹管
1234567
1人工工日10010013.33.3517.71313.712.6
2膨胀螺栓套2009015---418418--
3水 3005004------9
4塑料板盲沟m5001012-----106-
5PVC塑料管(φ100mm)m5001014--102----
6塑料弹簧软管(φ50mm)m5001018---102---
7塑料弹簧软管(φ110mm)m5001020102------
8塑料打孔波纹管(φ100mm)m5001031-102-----
9塑料打孔波纹管(φ400mm)m5001033------102
10土工布 5007001-35.73.5-51-86.7
11中(粗)砂 5503005------4.21
12片石 5505005------1.61
13碎石(8cm) 5505015------6.35

续前页

单位:100m

顺序号项目单位代号纵向排水管横向排水管环向排水管侧式排水沟
弹簧管HPDE管弹簧管无纺布塑料盲沟打孔波纹管
1234567
1432.5级水泥t5509001------1.935
15其他材料费元7801001-0.641.3-49.52.61.6
16250L以内强制式混凝土搅拌机台班8005002------0.22
171t以内机动翻斗车台班8007046------1.41
18小型机具使用费元80990014.94.9-9.99.94.9-
19基价元999900123442077168649133661255111946

3-1-13 混凝土沟槽

工程内容 现浇沟槽混凝土:1)模板制作、安装、拆除、修理、涂脱模剂、堆放;2)混凝土浇筑、捣固、养护;3)清理场地。预制沟槽及盖板:1)模板制作,安装,拆除;2)混凝土浇筑、捣固、养护;3)预制块安放,砂浆砌筑;4)清理场地。钢筋:除锈、制作、电焊、绑扎。

单位:表列单位

顺序号项目单位代号混凝土钢筋
现浇沟槽预制沟槽
沟槽盖板
1t
1234
1人工工日100100115.632.533.89.6
2M10水泥砂浆 1501003-(1.30)(1.30)-
3普C25-32.5-4 1503033(10.20)(10.10)(10.10)-
4HPB300钢筋t2001001---1.025
520~22号铁丝kg2001022---3.6
6型钢t20030040.009-0.004-
7组合钢模板t20030260.0570.0520.035-
8铁件kg200902828.7-13-
9水 3005004122020-
10原木 40030010.08-0.02-

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
现浇沟槽预制沟槽
沟槽盖板
1t
1234
11锯材 4003002-0.01--
12中(粗)砂 55030054.96.246.24-
13碎石(4cm) 55050138.478.388.38-
1432.5级水泥t55090013.4173.7883.788-
15其他材料费元780100138.331.428.4-
16小型机具使用费元809900110.56.95.88.1
17基价元99990014483624163794462

3-1-14 拱顶压浆

工程内容 搭、拆脚手架,钻孔,砂浆制作、压浆、检查、堵孔。

单位: \(10\mathrm{m}^3\)

顺序号项目单位代号I~III级围岩IV~VI级围岩
预留孔压浆钻孔压浆预留孔压浆钻孔压浆
1234
1人工工日100100116.726.113.920.9
2M30水泥砂浆 1501008(10.25)(10.25)(10.25)(10.25)
3 个2009004-1-1
4水 30050046789
5锯材 40030020.080.080.080.08
6中(粗)砂 550300510.1510.1510.1510.15
732.5级水泥t55090016.2736.2736.2736.273
8其他材料费元780100112.112.112.412.4
9气腿式风动凿岩机台班8001103-1.45-0.92
10 台班8017044-0.57-0.37
11小型机具使用费元809900167.367.367.367.3
12基价元99990014808610345165464

3-1-15 正洞通风

工程内容 通风机、风管搬运、安装、调试、使用、维护及拆除。

X

单位:每 100 延米洞身长

顺序号项目单位代号隧道长度(m)
1000以内2000以内3000以内4000以内5000以内5000以上每增加1000
123456
1人工工日1001001217.8283.3308.5319.1334.49.9
2其他材料费元7801001691.8863.31711.72532.33880.9779.4
310m以内高空作业车台班80090460.30.30.30.30.3-
475kW以内轴流式通风机台班802300465.9280.0323.5523.5528.25-
5110kW以内轴流式通风机台班8023006--82.29101.63103.289.33
6小型机具使用费元809900196.2120.2184.3280.5368.6-
7基价元99990015195965082969971113091174057750

注:小于 500m 的短隧道不计正洞施工通风费用。

代

3-1-16 正洞高压风水管、照明、电线路
工程内容 高压风、水管,照明、动力电线路、照明器材选配料,搬运、安装、铺设、调试,使用,维护及拆除。
单位:每 100 延米洞身长

顺序号项目单位代号隧道长度(m)
1000以内2000以内3000以内4000以内5000以内5000以上每增加1000
123456
1人工工日1001001211.9250.3295.7349.5466.414.1
2钢管t20030080.1280.2190.4120.6040.7220.118
3电kW·h3005002619880371042013241180251471
4电缆m7001001441120266
5电线m700100439687879801
6其他材料费元78010012589.72817.13064.53559.34371.2131.3
7小型机具使用费元80990014618.44857.95109.85613.57933.279.2
8基价元999900135757423065074260994813343677

3-1-17 洞内施工排水
工程内容 水泵安、拆,集水坑设置,排水,维护。
单位: \(100\mathrm{m}^{3}\) 水

顺序号项目单位代号隧道长度(m)
1000以内2000以内3000以内4000以内5000以内5000以上每增加1000
123456
1人工工日10010010.10.10.10.10.1-
2其他材料费元78010017.87.87.87.87.81
3 台班80130030.230.240.270.310.350.1
4 台班80130220.230.240.270.310.350.1
5基价元999900110610912113617039

交通达 浏

3-1-18 明洞修筑

工程内容 浆砌片(块)石:搭、拆、移脚手架及砌筑平台,选、洗料,砂浆制作,砌筑,勾缝,养护。

片石混凝土及混凝土:1)搭、拆、移脚手架;2)选、修、洗、埋设片石;3)模架制作、安装、拆除、移动;4)模板制作、安装、拆除、修理、涂脱模剂、堆放;5)混凝土浇筑、捣固、养护。

钢筋:除锈、制作、运输、绑扎、电焊。

单位:表列单位

顺序号项目单位代号浆砌片石浆砌块石片石混凝土混凝土钢筋
1t
12345
1人工工日10010019.48.914.114.67.7
2M10水泥砂浆 1501003(3.59)(2.87)---
3片C25-32.5-4 1503004--(10.20)--
4普C25-32.5-4 1503033---(10.20)-
5HPB300钢筋t2001001----0.142
6HRB400钢筋t2001002----0.883
78~12号铁丝kg2001021--1.631.8-
820~22号铁丝kg2001022----3.1
9型钢t2003004--0.0070.008-
10钢板t2003005--0.0290.028-
11电焊条kg2009011----4.3

续前页

单位:表列单位

顺序号项目单位代号浆砌片石浆砌块石片石混凝土混凝土钢筋
1t
12345
12铁件kg20090280.590.618.168.1-
13水 3005004771212-
14原木 40030010.040.040.010.01-
15锯材 40030020.060.060.030.02-
16中(粗)砂 55030053.843.074.184.9-
17片石 550500511.5-2.19--
18碎石(4cm) 5505013--7.248.47-
19块石 5505025-10.5---
2032.5级水泥t55090011.1160.8932.9073.417-
21其他材料费元780100110.210.28.57.2-
22 以内轮胎式装载机台班80010450.110.11---
23400L以内灰浆搅拌机台班80050100.150.12---
2412t以内汽车式起重机台班8009027--0.50.480.03
2532kV·A以内交流电弧焊机台班8015028----0.63
26小型机具使用费元8099001--6.6723.8
27基价元999900126622722422344324364

3-1-19 明洞回填

工程内容 浆砌片石:选、修、洗片石,砂浆制作,砌筑,养护。

干砌片石:选、修片石,砌筑。

回填碎石、土石:分层夯实、整平。

公

单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号浆砌片石干砌片石回填碎石回填土石
1234
1人工工日1001001541.31.2
2M7.5水泥砂浆 1501002(3.50)---
3水 30050047---
4中(粗)砂 55030053.82---
5片石 550500511.512.5--
6碎石 5505016--12.44-
732.5级水泥t55090010.931---
8其他材料费元78010016.16.1--
9 以内轮胎式装载机台班80010450.120.120.120.08
10400L以内灰浆搅拌机台班80050100.15---
11基价元9999001199312901150174

3-1-20 明洞防水层

工程内容 隔水层:黏土隔水层拌和,铺平、夯实、修整。

防水层:砂浆制作、铺设,防水层制作、敷设,抹水泥砂浆保护层。

[NO TEXT]

单位:表列单位

顺序号项目单位代号隔水层防水层
12
1人工工日10010014.21.3
2乳化沥青t3001005-0.019
3玻璃纤维布 5007002-11.3
4黏土 550100311.08-
5中(粗)砂 5503005-0.62
632.5级水泥t5509001-0.369
7其他材料费元78010010.60.8
8基价元9999001576397

3-1-21 洞内装饰

工程内容 镶贴瓷砖:脚手架搭、拆、移,清理修补基层表面,砂浆制作、运输,打底、抹浆、镶贴、调缝、擦缝、清理、养护。喷涂防火涂料、面漆:脚手架安装、拆除、移动,清洗壁面,刷胶水,磨砂纸,喷涂涂料。

单位: \(100\mathrm{m}^2\)

顺序号项目单位代号镶贴瓷砖喷涂防火涂料喷涂面漆
123
1人工工日100100131.92.50.4
2M15水泥砂浆 1501005(1.67)--
3M40水泥砂浆 1501010(0.52)--
48~12号铁丝kg20010211--
5铁钉kg20090300.1--
6水 300500420.370.3
7原木 40030010.010.010.01
8锯材 40030020.010.010.01
9防火涂料kg5009018-940.8-
10面漆kg5009019--82.8
11中(粗)砂 55030052.28--
12瓷砖 5507002102--
1332.5级水泥t55090011.05--
14其他材料费元780100142.820.620.6

续前页

单位: \(100\mathrm{m}^2\)

顺序号项目单位代号镶贴瓷砖喷涂防火涂料喷涂面漆
123
151t以内机动翻斗车台班80070460.41--
16小型机具使用费元80990012.310.53.9
17基价元999900186682010804

注:防火涂料可依据设计量进行调整,其余工料机不变。

第二节 洞门工程

说明

  1. 隧道和明洞洞门, 均采用本章定额。

  2. 洞门墙工程量为主墙和翼墙等圬工体积之和。仰坡、截水沟等应按有关定额另行计算。

  3. 本节定额的工程量均按设计工程数量计算。

3-2-1 洞门墙砌筑

工程内容 搭、拆脚手架,砂浆制作,选料,砌筑,勾缝,养护。

[NO TEXT]

单位: \(10\mathrm{m}^{3}\) 实体

顺序号项目单位代号浆砌混凝土预制块预制
混凝土预制块粗料石块石片石
12345
1人工工日10010018.896.86.219.4
2M7.5水泥砂浆 1501002(1.30)(2.00)(2.70)(3.50)-
3M10水泥砂浆 1501003(0.09)(0.09)(0.18)(0.30)-
4普C20-32.5-4 1503032----(10.10)
5混凝土预制块 1517002(9.20)----
68~12号铁丝kg20010216.045.855.815.92-
7型钢t2003004----0.012
8电焊条kg2009011----0.19
9铁件kg20090280.40.40.390.41.02
10水 3005004777716
11原木 40030010.080.070.070.07-
12锯材 40030020.050.050.050.05-
13中(粗)砂 55030051.512.283.144.144.95
14片石 5505005---11.5-

续前页

单位: \(10\mathrm{m}^{3}\) 实体

顺序号项目单位代号浆砌混凝土预制块预制
混凝土预制块粗料石块石片石
12345
15碎石(4cm) 5505013----8.48
16块石 5505025--10.5--
17粗料石 5505029-9---
1832.5级水泥t55090010.3740.560.7741.0243.01
19其他材料费元78010016.16.16.16.165.8
20 以内轮胎式装载机台班80010450.10.10.10.1-
21400L以内灰浆搅拌机台班80050100.060.090.120.15-
22小型机具使用费元80990012.53.75.16.61
23基价元999900114833335251123654311

3-2-2 现浇混凝土洞门墙
工程内容 片石混凝土:1)搭、拆脚手架;2)选修、洗、埋片石;3)模板制作、安装、拆除、修理、涂脱模剂、堆放;4)混凝土浇筑、捣固、养护。
混凝土:1) 搭、拆脚手架;2) 模板制作、安装、拆除、修理、涂脱模剂、堆放;3) 混凝土浇筑、捣固、养护。
钢筋:除锈、制作、电焊、绑扎。
单位:表列单位

顺序号项目单位代号片石混凝土混凝土钢筋
1t
123
1人工工日100100110.310.57.1
2片C25-32.5-4 1503004(10.20)--
3普C25-32.5-4 1503033-(10.20)-
4HPB300钢筋t2001001--0.929
5HRB400钢筋t2001002--0.096
68~12号铁丝kg20010210.290.26-
720~22号铁丝kg2001022--2.47
8型钢t20030040.0110.011-
9钢管t20030080.0070.007-
10组合钢模板t20030260.0220.022-
11电焊条kg2009011--3.8

续前页

单位:表列单位

顺序号项目单位代号片石混凝土混凝土钢筋
1t
123
12铁件kg200902816.2216.9-
13铁钉kg20090300.20.23-
14水 30050041212-
15原木 40030010.070.07-
16锯材 40030020.080.08-
17中(粗)砂 55030054.184.9-
18片石 55050052.19--
19碎石(4cm) 55050137.248.47-
2032.5级水泥t55090012.9073.417-
21其他材料费元780100140.340.3-
2212t以内汽车式起重机台班80090270.330.4-
2332kV·A以内交流电弧焊机台班8015028--0.88
24小型机具使用费元809900110.110.117.5
25基价元9999001393842104376

3-2-3 洞门墙装饰
工程内容 镶水刷石:脚手架搭、拆,清洗、修补墙面,砂浆制作、运输,打底、弹线、嵌条、抹面、起线、刷石、养护。
镶贴瓷砖:脚手架搭、拆、移,清理、修补基层表面,砂浆制作、运输,打底、抹浆、镶贴、调缝、擦缝、清理、养护。
单位: \(100\mathrm{m}^2\)

顺序号项目单位代号镶水刷石镶贴瓷砖
砌石墙面混凝土墙面
123
1人工工日100100137.73325.3
2M15水泥砂浆 1501005(1.67)(0.76)(1.67)
3M40水泥砂浆 1501010(0.52)(0.52)(0.34)
48~12号铁丝kg2001021111.02
5铁钉kg20090300.080.080.08
6水 3005004552
7原木 40030010.010.010.01
8锯材 40030020.010.010.01
9中(粗)砂 55030052.281.312.11
10白石子 55050110.930.93-
11瓷砖 5507002--102
1232.5级水泥t55090011.0520.6940.915
13其他材料费元780100110.110.110.1

续前页

单位: \(100\mathrm{m}^2\)

顺序号项目单位代号镶水刷石镶贴瓷砖
砌石墙面混凝土墙面
123
141t以内机动翻斗车台班8007046--0.41
15小型机具使用费元80990017.27.21.9
16基价元9999001486441707877

第三节 辅助坑道

说明

  1. 斜井项目按开挖、出渣、衬砌、通风及管线路分别编制,竖井项目定额中已综合了出渣、通风及管线路。

  2. 斜井相关定额项目是按斜井长度 1500m 以内综合编制的, 已含斜井建成后, 通过斜井进行正洞作业时, 斜井内通风及管线路的摊销部分。

  3. 斜井支护按正洞相关定额计算。

  4. 工程量计算规则:

(1) 开挖、出渣工程量按设计断面数量(成洞断面加衬砌断面)计算, 定额中已考虑超挖因素, 不得将超挖数量计入工程量。

(2) 现浇混凝土衬砌工程数量均按设计断面衬砌数量计算。

(3) 喷射混凝土工程量按设计厚度乘以喷射面积计算, 喷射面积按设计外轮廓线计算。

(4)锚杆工程量为锚杆、垫板及螺母等材料质量之和。

(5)斜井洞内通风、风水管照明及管线路的工程量按斜井设计长度计算。

3-3-1 斜井开挖

工程内容 量测、画线、钻孔、装药、爆破、找顶、修整,脚手架、踏步安装、拆除,一般排水。

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号斜井长度1500m以内,纵坡7°以内
围岩级别
I级II级III级IV级V级VI级
123456
1人工工日100100140.837.133.334.935.247.8
28~12号铁丝kg20010212.42.22.11.91.8-
3钢管t20030080.0130.0130.0130.0110.011-
4空心钢钎kg200900317.11410.86.446.1
5 个200900497532-
6铁钉kg20090300.20.20.20.20.2-
7水 30050043535252525-
8原木 40030010.030.030.020.020.020.01
9锯材 40030020.030.020.020.020.020.01
10硝铵炸药kg5005002110.65105.2899.977.938-
11非电毫秒雷管个5005008129.17112.2995.49050-
12导爆索m500500981818171.5530-
13其他材料费元780100131.631.625.9188.48.4

续前页

单位: \(100m^{3}\) 自然密实土、石

顺序号项目单位代号斜井长度1500m以内,纵坡7°以内
围岩级别
I级II级IH级IV级V级VI级
123456
14 以内履带式液压单斗挖掘机台班80010270.060.060.030.030.02-
15气腿式风动凿岩机台班800110315.7614.339.969.129.6-
163t以内载货汽车台班80070020.150.140.10.10.1-
17 以内电动空压机台班80170454.914.473.312.853.441.54
18小型机具使用费元8099001154.7140.3103.9110.1103.3-
19基价元99990011091199488318774774326229

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号斜井长度1500m以内,纵坡9°以内
围岩级别
I级II级III级IV级V级VI级
789101112
1人工工日10010014237.934.135.936.353.1
28~12号铁丝kg20010212.42.22.11.91.8-
3钢管t20030080.0130.0130.0130.0110.011-
4空心钢钎kg200900317.11410.86.446.1
5 个200900497532-
6铁钉kg20090300.20.20.20.20.2-
7水 30050043535252525-
8原木 40030010.030.030.020.020.020.01
9锯材 40030020.030.020.020.020.020.01
10硝铵炸药kg5005002110.65105.2899.977.938-
11非电毫秒雷管个5005008129.17112.2995.49050-
12导爆索m500500981818171.5530-
13其他材料费元780100131.631.625.9188.48.4
14 台班80010270.060.060.030.030.03-
15气腿式风动凿岩机台班800110315.7614.339.969.129.6-

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号斜井长度1500m以内,纵坡9°以内
围岩级别
I级II级III级IV级V级VI级
789101112
163t以内载货汽车台班80070020.150.140.10.10.1-
17 以内电动空压机台班80170455.084.633.422.953.61.9
18小型机具使用费元8099001160.9146.6108108102.4-
19基价元999900111162101508483792176717042

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号斜井长度1500m以内,纵坡12°以内
围岩级别
I级II级III级IV级V级VI级
131415161718
1人工工日100100154.449.544.446.747.269
28~12号铁丝kg20010212.42.22.11.91.8-
3钢管t20030080.0130.0130.0130.0110.011-
4空心钢钎kg200900317.11410.86.446.1
5 个200900497532-
6铁钉kg20090300.20.20.20.20.2-
7水 30050043535252525-
8原木 40030010.030.030.020.020.020.01
9锯材 40030020.030.020.020.020.020.01
10硝铵炸药kg5005002110.65105.2899.977.938-
11非电毫秒雷管个5005008129.17112.2995.49050-
12导爆索m500500981818171.5530-
13其他材料费元780100131.631.625.9188.48.4
14 台班80010270.070.070.060.040.04-
15气腿式风动凿岩机台班800110315.7614.339.969.129.6-

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号斜井长度1500m以内,纵坡12°以内
围岩级别
I级II级III级IV级V级VI级
131415161718
163t以内载货汽车台班80070020.190.180.130.130.13-
17 以内电动空压机台班80170456.616.014.453.844.632.47
18小型机具使用费元8099001208.5190.7140.4140.4133.1-
19基价元9999001136191241410374974496009128

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号斜井长度1500m以内,纵坡25°以内
围岩级别
I级II级III级IV级V级VI级
192021222324
1人工工日100100171.865.458.560.662.387.5
28~12号铁丝kg20010212.42.22.11.91.8-
3钢管t20030080.010.0130.0130.0110.011-
4空心钢钎kg200900317.11410.86.446.1
5 个200900497532-
6铁钉kg20090300.20.20.20.20.2-
7水 30050043535252525-
8原木 40030010.030.030.020.020.020.01
9锯材 40030020.030.020.020.020.020.01
10硝铵炸药kg5005002110.65105.2899.977.950-
11非电毫秒雷管个5005008129.17112.2995.49071.2-
12导爆索m500500981818171.5571.55-
13其他材料费元780100131.631.625.9188.48.4
14 台班80010270.10.090.060.060.09-

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号斜井长度1500m以内,纵坡25°以内
围岩级别
I级II级III级IV级V级VI级
192021222324
15气腿式风动凿岩机台班800110315.7614.339.969.129.6-
1620m3/min以内电动空压机台班80170455.775.243.883.763.792.04
17小型机具使用费元8099001215.7194.1119.9119.9137.5-
18基价元9999001148391352411404111171092910795

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号斜井长度1500m以上,每增加100m,纵坡7°以内
围岩级别
I级II级III级IV级V级VI级
252627282930
1人工工日10010014.643.73.93.85.3
2 以内履带式液压单斗挖掘机台班80010270.010.010.010.010.01-
3气腿式风动凿岩机台班80011031.731.571.091.011.01-
43t以内载货汽车台班80070020.020.020.010.010.01-
5 以内电动空压机台班80170450.540.490.440.310.310.17
6基价元9999001917815736665654681

续前页

单位: \(100m^{3}\) 自然密实土、石

顺序号项目单位代号斜井长度1500m以上,每增加100m,纵坡9°以内
围岩级别
I级II级III级IV级V级VI级
313233343536
1人工工日10010014.743.8445.5
2 以内履带式液压单斗挖掘机台班80010270.010.010.010.010.01-
3气腿式风动凿岩机台班80011031.811.661.151.281.28-
43t以内载货汽车台班80070020.020.020.010.010.01-
5 以内电动空压机台班80170450.560.510.460.330.320.18
6基价元9999001943831761695688710

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号斜井长度1500m以上,每增加100m,纵坡12°以内
围岩级别
I级II级III级IV级V级VI级
373839404142
1人工工日100100165.45.15.45.47.3
2 以内履带式液压单斗挖掘机台班80010270.010.010.010.010.01-
3气腿式风动凿岩机台班80011032.362.151.491.671.65-
43t以内载货汽车台班80070020.020.020.010.010.01-
5 以内电动空压机台班80170450.730.660.60.420.410.23
6基价元9999001120910931003913906936
顺序号项目单位代号斜井长度1500m以上,每增加100m,纵坡25°以内
围岩级别
I级II级III级IV级V级VI级
434445464748
1人工工日10010017.87.16.77.178.4
2 以内履带式液压单斗挖掘机台班80010270.010.010.010.010.01-
3气腿式风动凿岩机台班80011033.323.022.161.631.67-
4 以内电动空压机台班80170450.640.580.530.410.380.21
5基价元9999001134812261133108210511039

3-3-2 斜井出渣

工程内容 洞渣装、运、卸及道路养护。

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号汽车运输
纵坡7°以内纵坡9°以内
围岩级别
I~III级IV~V级VI级IV级V级VI级
123456
1人工工日100100122.33.12.53.34.4
2 以内轮胎式装载机(三向)台班80010530.360.30.20.40.380.25
320t以内自卸汽车台班80070190.990.870.721.251.140.95
4基价元9999001180416211404220221371867

交通达 浏

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号汽车运输
纵坡12°以内纵坡25°以内
围岩级别
I~III级IV~V级VI级IV级V级VI级
789101112
1人工工日10010013.34.45.65.35.87.6
2其他材料费元7801001---165216521652
3 以内履带式液压单斗挖掘机台班8001027---0.410.390.26
4 以内轮胎式装载机(三向)台班80010530.530.50.33---
520t以内自卸汽车台班80070191.661.521.27---
6 以内梭式矿车台班8007060---2.532.351.96
7 台班8009135---0.170.120.08
8 台班8009136---1.241.170.77
9基价元9999001292028402460464045354112

行

3-3-3 斜井衬砌

工程内容 混凝土:清理岩面及基底,脚手架及衬砌平台制作、安装、拆除,模板制作、安装、拆除、维护,混凝土浇筑、捣固及养护。钢筋:除锈、制作、运输、绑扎、电焊。

单位:表列单位

顺序号项目单位代号模筑混凝土仰拱混凝土钢筋
1t
123
1人工工日100100114.46.110.05
2普C25-32.5-4 1503033-(10.40)-
3泵C25-32.5-4 1503083(10.40)--
4HRB400钢筋t2001002--1.025
520~22号铁丝kg2001022--3.08
6型钢t20030040.08--
7钢板t2003005-0.002-
8组合钢模板t20030260.0240.023-
9电焊条kg2009011--5.01
10铁件kg20090282.020.4-
11铁钉kg20090301.01--
12水 300500466-
13锯材 40030020.11--
14中(粗)砂 55030056.036.03-

续前页 单位: \(100\mathrm{m}^{3}\) 自然密实土、石 100m \(^{3}\)

续前页

单位:表列单位

顺序号项目单位代号模筑混凝土仰拱混凝土钢筋
1t
123
15碎石(4cm) 55050137.597.59-
1632.5级水泥t55090013.8693.869-
17其他材料费元780100117.114.1-
18 以内混凝土输送泵台班80050470.170.25-
1950kN以内单筒慢动卷扬机台班80090810.61-
2032kV·A以内交流电弧焊机台班8015028--0.48
21小型机具使用费元809900111.48.233.7
22基价元9999001470232894611

3-3-4 斜井通风及管线路
工程内容 通风:通风,防尘,通风机、通风管安装、架设、调试使用、维护、搬运、拆除。
管线路:高压风、水管,照明、动力电线路、照明器材选配料,搬运、安装、铺设、调试,使用,维护及拆除。
单位:每 100 延米斜井长

顺序号项目单位代号通风高压风水管、照明、电线路
斜井长度(m)
400以内800以内1500以内400以内800以内1500以内
123456
1人工工日100100151.578.291.7134.9161.9188.8
2钢管t2003008---0.3770.4650.574
3电kW·h3005002---591175105540
4电缆m7001001---865
5电线m7001004---134151168
6其他材料费元78010011933.91623.91090.7380337142872.2
710m以内高空作业车台班80090460.91.21.3---
8100kW以内轴流式通风机台班802300573.5495.65105.95---
9小型机具使用费元8099001152.3224.4176.33558.94610.65567.9
10基价元9999001443635804364038288603437836130

3-3-5 竖井开挖※

工程内容 量测、画线、钻孔、装药、爆破、装渣、提升、卸渣至井口渣仓、空回、清面、修整,通风、防尘,安全处理。

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号围岩级别
I~II级III级IV级V~VI级
1234
1人工工日100100170.464.661.758.6
2钢丝绳t20010190.1170.1170.1170.117
3钢管t20030080.0180.0180.0180.018
4空心钢钎kg200900320.611.99.67.7
5 个200900412864.5
6电kW·h3005002232.17213157126
7水 30050046352419
8锯材 40030020.010.010.010.01
9硝铵炸药kg5005002146.5119.687.463.87
10非电毫秒雷管个50050081441088059.26
11其他材料费元7801001135.9135.9135.9135.9
12设备摊销费元7901001247.9247.9247.9247.9
13 台班80010381.691.551.441.13
14气腿式风动凿岩机台班800110315.9810.116.854.07
1530kN以内单筒慢动卷扬机台班80090801.521.41.271.05

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号围岩级别
I~II级III级IV级V~VI级
1234
1650kN以内单筒慢动卷扬机台班80090815.835.355.074.57
17100kN以内单筒慢动卷扬机台班80090836.86.245.964.57
18100kN以内双筒快动卷扬机台班80091041.71.561.461.14
19 台班80130123.252.992.472.14
20 台班80170454.494.122.610.97
2130kW以内轴流式通风机台班80230022.472.272.121.53
22小型机具使用费元8099001141.8130.187.966.7
23基价元999900121152190101650513497

3-3-6 竖井支护与衬砌

工程内容 喷射混凝土:冲洗岩面,安、拆、移机具设备,混凝土上料、喷射、养护,冲洗机具。

锚杆:搭、拆、移工作台,锚杆及附件制作,吊运,钻孔,安装,砂浆拌和、灌注,锚固。

模筑混凝土:清理岩面,搭、拆、移工作台,模板制作、安装、拆除、维护,混凝土吊运、浇筑、捣固及养护。

钢筋:除锈、制作、吊运、绑扎、电焊。

单位:表列单位

顺序号项目单位代号喷射混凝土模筑混凝土锚杆钢筋
1t
1234
1人工工日100100125.413.828.611.2
2普C25-32.5-4 1503033-(11.70)--
3喷C25-32.5-2 1503122(12.00)---
4HRB400钢筋t2001002--1.0251.025
58~12号铁丝kg2001021-1.8--
620~22号铁丝kg2001022---3.1
7型钢t2003004-0.008--
8钢板t2003005-0.028--
9空心钢钎kg2009003--5.92-
10 个2009004--9.38-
11电焊条kg2009011---4.3

续前页

单位:表列单位

顺序号项目单位代号喷射混凝土模筑混凝土锚杆钢筋
1t
1234
12铁件kg2009028-8--
13铁钉kg2009030-0.1--
14电kW·h3005002423164-
15水 300500424124.44-
16原木 4003001-0.010.01-
17锯材 40030020.010.020.02-
18锚固剂t5003006--0.41-
19中(粗)砂 55030057.26.79--
20碎石(4cm) 5505013-8.54--
21碎石(2cm) 55050126.84---
2232.5级水泥t55090015.6284.352--
23其他材料费元7801001378.47.28.7-
24气腿式风动凿岩机台班8001103--8.26-
25混凝土喷射机台班80050110.88---
26 台班8005051-0.12--
274t以内载货汽车台班8007003-0.05--
281t以内机动翻斗车台班8007046--0.14-
2950kN以内单筒慢动卷扬机台班80090810.440.51.020.3

续前页

单位:表列单位

顺序号项目单位代号喷射混凝土模筑混凝土锚杆钢筋
1t
1234
30200kN以内单筒慢动卷扬机台班80090840.130.140.290.1
3180kN以内双筒快动卷扬机台班80091030.310.36--
32 电动多级水泵(120m)台班80130120.340.38--
3332kV·A以内交流电弧焊机台班8015028---0.7
34 以内电动空压机台班80170450.78-2.34-
35小型机具使用费元8099001114.44.495.630.1
36基价元99990017433497897314811

3-3-7 斜井洞内施工排水
工程内容 水泵安、拆,集水坑设置,排水,维护。
单位: \(100\mathrm{m}^3\) 水

顺序号项目单位代号斜井长度(m)
100以内200以内300以内400以内500以内600以内700以内800以内
12345678
1人工工日10010010.20.20.30.40.40.50.60.7
2其他材料费元780100122.322.823.323.824.324.825.325.8
3 台班80130020.17-------
4 台班8013012-0.180.18-----
5 台班8013013---0.130.13---
6 台班8013014-----0.150.160.17
7基价元999900181100111126127164181198

续前页

单位: \(100\mathrm{m}^{3}\) 水

顺序号项目单位代号斜井长度(m)
900以内1000以内1100以内1200以内1300以内1400以内1500以内
9101112131415
1人工工日10010010.911.21.51.82.22.6
2其他材料费元780100126.326.827.327.828.328.829.3
3 台班80130140.180.190.20.210.220.230.24
4基价元9999001225242270308346395444

3-3-8 人行、车行横洞开挖
工程内容 1)量测、画线;2)打眼、装药、爆破;3)找顶、修整;4)脚手架、踏步安装、拆除;5)清渣。
单位: \(100m^{3}\) 自然密实土、石

顺序号项目单位代号围岩级别
I级II级III级IV级V级VI
123456
1人工工日100100130.527.824.626.627.238.2
28~12号铁丝kg20010212.42.22.11.91.8-
3钢管t20030080.0130.0130.0130.0110.011-
4空心钢钎kg200900317.11410.86.44-
5 个200900497532-
6铁钉kg20090300.20.20.20.20.2-
7水 30050043535252525-
8原木 40030010.030.030.020.020.020.01
9锯材 40030020.030.020.020.020.020.01
10硝铵炸药kg5005002109.1103.898.576.730.5-
11非电毫秒雷管个50050081531331138453-
12导爆索m50050096060605353-
13其他材料费元780100131.631.625.9188.48.4
14 台班80010260.120.110.070.060.050.93
15气腿式风动凿岩机台班80011039.838.945.785.126.68-
163t以内载货汽车台班80070020.140.140.140.140.140.14
17 台班80170453.323.151.951.51.95-
18小型机具使用费元8099001214.4195.4125.466.885.7-
19基价元9999001872180426439577954855114

第四节 瓦斯隧道※

说明

  1. 本节瓦斯隧道包括瓦斯隧道超前探测钻孔、瓦斯排放钻孔、瓦斯隧道正洞机械开挖、瓦斯隧道现浇混凝土衬砌、瓦斯隧道正洞通风、瓦斯隧道施工监测监控系统等项目。

  2. 格栅钢架和型钢钢架均按永久性支护编制,如作为临时支护使用,应按规定计取回收。

  3. 喷射混凝土定额分为气密性混凝土和钢纤维混凝土, 定额中已综合考虑混凝土的回弹量。气密性混凝土考虑了气密剂费用, 气密剂掺量按水泥用量的 7% 掺入; 钢纤维混凝土中钢纤维掺入量按喷射混凝土质量的 3% 掺入。当设计采用的气密剂、钢纤维掺入量与本章定额不同或采用其他材料时, 可进行抽换。

  4. 洞身衬砌项目按现浇混凝土衬砌编制,定额中已综合考虑超挖回填因素,当设计采用的混凝土强度等级与定额采用的不符或采用特殊混凝土时,可根据具体情况对混凝土配合比进行抽换。

  5. 本章定额中凡是按不同隧道长度编制的项目, 均只编制到隧道长度在 5000m 以内。当隧道长度超过 5000m 时, 应按以下规定计算。

(1) 洞身开挖: 以隧道长度 5000m 以内定额为基础, 与隧道长度 5000m 以上每增加 1000m 定额叠加使用。

(2) 正洞出渣运输: 通过隧道进出口开挖正洞, 以换算隧道长度套用相应的出渣定额计算。换算隧道长度的计算公式为:

\[ \mathrm{换算隧道长度} = \mathrm{全隧长度} - \mathrm{通过辅助坑道开挖正洞的长度} \]

当换算隧道长度超过 5000m 时,以隧道长度 5000m 以内定额为基础,与隧道长度 5000m 以上每增加 1000m 定额叠加使用。

(3) 通风、管线路定额, 按正洞隧道长度综合编制; 当隧道长度超过 5000m 时, 以隧道长度 5000m 以内定额为基础, 与隧道长度 5000m 以上每增加 1000m 定额叠加使用。

  1. 瓦斯隧道采用对向平行施工时,套用本节定额,隧道长度按单向施工长度计;若仅有单向为瓦斯隧道,则瓦斯隧道一侧套用本节定额,另一侧套用本章第一节相应定额。

  2. 本节未包括的其他内容,套用本章相应定额。

交通运输部信息公浏览专用

3-4-1 瓦斯隧道超前探测钻孔

工程内容 超前初探钻孔:测量放样,操作平台搭设,钻孔机具安装、钻孔、清孔、移动、拆除,套管装拔。

超前探测钻孔(取芯):测量放样,操作平台搭设,钻孔机具安装、钻孔、清孔、取芯、移动、拆除,套管装拔。

钻屑指标法预测孔:测量放样,操作平台搭设,钻孔机具安装、钻孔、清孔、移动、拆除,套管装拔。

续前页 单位:10m I. 超前初探钻孔
单位:10m

顺序号项目单位代号孔径76mm以内
孔深(m)
20以内40以内60以内
IV级V级VI级IV级V级VI级IV级V级VI级
123456789
1人工工日100100153.71.55.84.21.96.54.62.3
220~22号铁丝kg20010220.30.30.30.30.30.30.30.30.3
3钢管t20030080.0050.0040.0030.0050.0040.0030.0050.0040.003
4 个20090050.20.20.10.20.20.10.20.20.1
5钻杆kg20090074.64.22.69.68.85.715.814.69.9
6铁钉kg20090301.91.91.91.91.91.91.91.91.9
7水 3005004222222222
8锯材 40030020.0140.0140.0140.0070.0070.0070.0050.0050.005
9其他材料费元780100120.612.26.223.614.17.525.314.79.2
10全液压履带钻机ZYL-1250台班80011191.130.820.321.290.920.421.451.040.5
11 以内电动空压机台班80170451.030.760.291.180.850.411.320.930.48
12小型机具使用费元809900136.624.512.243.427.716.751.131.120
13基价元9999001181913535702099153174923781713900

II. 超前探测钻孔(取芯)
单位:10m

顺序号项目单位代号孔径76mm以内
孔深(m)
20以内40以内60以内
IV级V级VI级IV级V级VI级IV级V级VI级
101112131415161718
1人工工日10010016.54.92.27.65.52.98.563.5
220~22号铁丝kg20010220.30.30.30.30.30.30.30.30.3
3钢管t20030080.0050.0040.0030.0050.0050.0030.0050.0040.003
4 个20090060.30.30.20.30.30.20.30.30.2
5钻杆kg20090075.95.43.412.411.47.320.51913.2
6铁钉kg20090301.91.91.91.91.91.91.91.91.9
7水 3005004222222222
8锯材 40030020.0140.0140.0140.0070.0070.0070.0050.0050.005
9其他材料费元780100122.513.76.926.515.78.327.816.410.4
10全液压履带钻机ZYL-1250台班80011191.451.080.481.671.20.651.871.340.76
11 台班80170451.350.990.441.551.10.61.711.190.72
12小型机具使用费元809900144.428.914.552.233.32061.136.623.3
13基价元999900123591774835274119981105308222131334

III. 钻屑指标法预测孔
单位:10m

顺序号项目单位代号围岩级别
IV级V级VI级
192021
1人工工日100100153.71.8
220~22号铁丝kg20010220.30.30.3
3钢管t20030080.0020.0020.001
4 个20090040.20.20.1
5钻杆kg20090077.26.64.2
6铁钉kg20090301.91.91.9
7水 3005004222
8锯材 40030020.0160.0160.016
9其他材料费元78010012615.810.8
10风煤钻台班80011181.030.850.35
11 台班80170440.90.660.27
12小型机具使用费元809900117.712.23.4
13基价元99990011086823405

3-4-2 瓦斯排放钻孔
工程内容 测量放样,操作平台搭设,钻孔机具安装、钻孔、清孔、移动、拆除,套管装拔。
单位:10m

顺序号项目单位代号孔径76mm以内
围岩级别
IV级V级VI级
123
1人工工日10010013.22.31.3
220~22号铁丝kg20010220.30.30.3
3钢管t20030080.0050.0040.003
4 个20090050.20.20.1
5钻杆kg20090074.64.22.6
6铁钉kg20090301.91.91.9
7水 3005004222
8锯材 40030020.0140.0140.014
9其他材料费元780100122.212.46.8
10全液压履带钻机ZYL-1250台班80011190.760.570.34
11 台班80170450.670.560.3
12小型机具使用费元809900118.915.57.8
13基价元99990011227966560

3-4-3 瓦斯隧道正洞机械开挖自卸汽车运输

工程内容 开挖:测量、画线、打眼、装药、爆破、找顶、修整,脚手架、踏步安装、拆除,一般排水。

出渣:洞渣装、运、卸及道路养护。

I. 开挖

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度(m)
1000以内2000以内
围岩级别
IV级V级VI级IV级V级VI级
123456
1人工工日100100133.134.548.434.535.349.6
28~12号铁丝kg20010211.91.8-1.81.8-
3钢管t20030080.0110.011-0.0110.011-
4空心钢钎kg20090036.546.26.546.1
5 个200900432-32-
6铁钉kg20090300.20.2-0.20.2-
7水 30050042525-2525-
8原木 40030010.0220.0210.0110.0220.0210.011
9锯材 40030020.020.0190.0110.020.0190.011
10乳化炸药kg50050019941-9941-
11非电毫秒雷管个5005008116116-116116-
12阻燃电线m700101299-99-
13其他材料费元780100135.314.910.835.314.910.8

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度(m)
1000以内2000以内
围岩级别
IV级V级VI级IV级V级VI级
123456
14气腿式风动凿岩机台班80011033.724.85-3.724.85-
15风煤钻台班8001118--2.39--2.39
16 以内电动空压机台班80170451.321.680.291.321.680.29
17小型机具使用费元809900155.271.7-55.271.7-
18基价元9999001641561355516656362205643

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度(m)
3000以内4000以内
围岩级别
IV级V级VI级IV级V级VI级
789101112
1人工工日100100135.335.950.535.93751.7
28~12号铁丝kg20010211.91.8-1.91.8-
3钢管t20030080.0110.011-0.0110.011-
4空心钢钎kg20090036.546.16.446.1
5 以内合金钻头个200900432-32-
6铁钉kg20090300.20.2-0.20.2-
7水 30050042525-2525-
8原木 40030010.0220.0210.0110.0220.0210.011
9锯材 40030020.020.0190.0110.020.0190.011
10乳化炸药kg50050019941-9941-
11非电毫秒雷管个5005008116116-116116-
12阻燃电线m700101299-99-
13其他材料费元780100135.314.910.835.314.910.8
14气腿式风动凿岩机台班80011033.724.83-3.694.83-
15风煤钻台班8001118--2.39--2.39
16 以内电动空压机台班80170451.321.680.291.321.680.29
17小型机具使用费元809900155.271.7-55.271.7-
18基价元9999001664962835738671164005866

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度(m)
5000以内5000以上,每增加1000
围岩级别
IV级V级VI级IV级V级VI级
131415161718
1人工工日100100136.737.952.91.42.32.6
28~12号铁丝kg20010211.91.8----
3钢管t20030080.0110.011----
4空心钢钎kg20090036.446.1---
5 个200900432----
6铁钉kg20090300.20.2----
7水 30050042525----
8原木 40030010.0220.0210.011---
9锯材 40030020.020.0190.011---
10乳化炸药kg50050019941----
11非电毫秒雷管个5005008116116----
12阻燃电线m700101299----
13其他材料费元780100135.314.910.8---
14气腿式风动凿岩机台班80011033.694.83-0.070.08-

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度(m)
5000以内5000以上,每增加1000
围岩级别
IV级V级VI级IV级V级VI级
131415161718
15风煤钻台班8001118--2.39--0.03
16 以内电动空压机台班80170451.321.680.290.020.030.01
17小型机具使用费元809900155.271.7----
18基价元9999001679664955993164267284

II. 出 渣

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度(m)
1000以内2000以内3000以内
围岩级别
IV~V级VI级IV~V级VI级IV~V级VI级
192021222324
1人工工日10010011.31.61.31.61.31.6
2 以内轮胎式防爆型装载机台班80010510.280.170.290.170.30.19
315t以内防爆型自卸汽车台班80070220.630.510.750.630.870.72
4基价元99990011036836116195012851057

续前页

单位: \(100\mathrm{m}^{3}\) 自然密实土、石

顺序号项目单位代号隧道长度(m)
4000以内5000以内5000以上,每增加1000
围岩级别
IV~V级VI级IV~V级VI级IV~V级VI级
252627282930
1人工工日10010011.31.61.31.60.81
2 以内轮胎式防爆型装载机台班80010510.30.20.310.22--
315t以内防爆型自卸汽车台班80070221.10.91.341.10.110.09
4基价元99990011503123817421449189192

3-4-4 瓦斯隧道钢支撑
工程内容 1) 下料, 成型, 钻孔, 冷连接, 修正; 2) 安装就位, 紧固螺栓; 3) 拆除, 整理, 堆放。
单位:1t 钢架

顺序号项目单位代号制作、安装(冷连接)每增加一次安装每增加一次拆除
型钢钢架
123
1人工工日100100112.461.7
2HRB400钢筋t20010020.117--
3型钢t20030040.96--
4钢板t20030050.1--
5电焊条kg20090114.2--
6铁件kg200902819.1--
7其他材料费元7801001117.4--
84t以内防爆型载货汽车台班80070210.51--
932kV·A以内交流电弧焊机台班80150280.99--
10小型机具使用费元80990014.9--
11基价元99990016088638181

注:临时钢支撑应根据下表规定的周转次数编制预算;如由于工程规模或工期限制达不到规定的周转次数,可按施工组织设计的工程量编制预算,并按下表规定的回收率计算回收金额。连拱隧道的中、侧导洞临时钢支撑可由设计单位按实际回收率计算回收金额。

回收项目周转次数计算基数
5040302010
型钢、钢板、钢筋-30%50%65%80%材料原价

3-4-5 瓦斯隧道管棚、小导管
工程内容 管棚:场地清理,搭、拆脚手架,布眼、钻孔、清孔,钢管制作、运输、就位、顶进。超前小导管:搭、拆脚手架,布眼、钻孔、清孔,钢管制作、运输、就位、顶管。注浆:浆液制作、注浆、检查、堵孔。
单位:表列单位

顺序号项目单位代号管棚(管径:mm)超前小导管注浆
80108水泥浆水泥水玻璃浆
10m100m
12345
1人工工日10010012.83.316.312.713.3
2水泥浆(32.5) 1501021---(10.50)-
3水泥水玻璃浆 1501023----(10.50)
4钢管t20030080.080.1610.355--
5空心钢钎kg2009003--3.8--
6 以内合金钻头个2009004--2--
7 以内合金钻头个20090050.180.2---
8水 300500422986
9锯材 40030020.030.03---
10水玻璃kg5009011----3106.8
11磷酸二氢钠kg5009017----73.3

续前页

单位:表列单位

顺序号项目单位代号管棚(管径:mm)超前小导管注浆
80108水泥浆水泥水玻璃浆
10m100m
12345
1232.5级水泥t5509001---7.8725.462
13其他材料费元780100148.558.319.44.55
14风煤钻台班8001118--3.75--
15全液压履带钻机ZYL-3200台班80011200.510.73---
164t以内防爆型载货汽车台班80070210.020.02-0.340.26
171t以内防爆型机动翻斗车台班8007049--0.2--
18 以内电动空压机台班80170450.550.790.92--
19小型机具使用费元80990012430.519.461.7127.7
20基价元999900114502151419140309762

3-4-6 瓦斯隧道喷射混凝土
工程内容 冲洗岩面,安、拆、移机具设备,混凝土及钢钎混凝土上料、喷射、养护,冲洗机具,移动喷浆架。
单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号气密性混凝土钢纤维混凝土
12
1人工工日100100119.223.9
2喷C25-32.5-2 1503122(12.00)-
3钢纤维t2001020-0.464
4水 30050042222
5锯材 40030020.110.01
6气密剂kg5003007380-
7中(粗)砂 55030056.787.2
8碎石(2cm) 55050126.76.84
932.5级水泥t55090015.4295.628
10其他材料费元7801001347.9347.9
11混凝土防爆型喷射机台班80050121.51.9
12 以内机动空压机台班80170491.421.64
13小型机具使用费元809900187.287.2
14基价元9999001816510147

3-4-7 瓦斯隧道现浇混凝土衬砌

工程内容 模板台车浇筑混凝土:1)清理岩面及基底;2)台车就位、调整、挡头板制作、安装、拆除、修理、涂脱模剂、堆放、台车维护;3)混凝土浇筑、捣固及养护。

模架浇筑混凝土:1)清理岩面及基底;2)模架制作、安装、拆除、移动;3)模板制作、安装、拆除、修理、涂脱模剂、堆放;4)混凝土浇筑、捣固及养护。

混凝土仰拱:1)清理岩面及基底;2)挡头板制作、安装、拆除、修理、涂脱模剂、堆放;3)混凝土浇筑、捣固及养护。

仰拱回填:1) 清理基底、模板制作、安装;2) 混凝土浇筑、捣固;3) 脱模、保养、堆放,混凝土养护。

瓦斯隔离板;1)搭、拆、移工作平台;2)基面处理,钻孔,钉锚固钉;3)下料,运至施工现场,拼接就位链接。

钢筋:除锈、制作、运输、绑扎、电焊。

单位:表列单位

顺序号项目单位代号现浇混凝土瓦斯隔离板衬砌钢筋
模筑仰拱仰拱回填
模板台车模架
1t
123456
1人工工日10010016.315.34.54.34.112.4
2泵C15-32.5-4 1503081---(10.40)--
3泵C25-32.5-4 1503083(11.70)(11.70)(10.40)---
4HRB400钢筋t2001002-----1.025
58~12号铁丝kg2001021-1.8----
620~22号铁丝kg2001022-----3.9
7型钢t2003004-0.008----

续前页

单位:表列单位

顺序号项目单位代号现浇混凝土瓦斯隔离板衬砌钢筋
模筑仰拱仰拱回填
模板台车模架
1t
123456
8钢板t2003005-0.028----
9钢模板t20030250.056-----
10电焊条kg2009011-----4.3
11铁件kg2009028-8----
12铁钉kg2009030-0.1----
13水 300500411121111--
14原木 4003001-0.018----
15锯材 40030020.0170.020.022---
16枕木 40030030.013-----
17气密剂kg5003007283.4283.4251.9204.5--
18中(粗)砂 55030056.796.796.036.14--
19碎石(4cm) 55050138.548.547.598.01--
2032.5级水泥t55090014.0484.0483.5982.921--
21橡胶瓦斯隔离板 6009008----106-
22其他材料费元78010017.619.954.7180.2-
23设备摊销费元7901001206.8-----

续前页

单位:表列单位

顺序号项目单位代号现浇混凝土瓦斯隔离板衬砌钢筋
模筑仰拱仰拱回填
模板台车模架
1t
123456
24 以内混凝土输送泵台班80050510.120.180.130.13--
254t以内防爆型载货汽车台班8007021-0.07----
2632kV·A以内交流电弧焊机台班8015028-----0.9
27小型机具使用费元80990017.455.76.43130.1
28基价元9999001484355953759340146344886

3-4-8 瓦斯隧道正洞通风

工程内容 通风机、风管搬运、安装、调试、使用、维护及拆除。

X

单位:每 100 延米洞身长

顺序号项目单位代号隧道长度(m)
1000以内2000以内3000以内4000以内5000以内5000以上,每增加1000
123456
1人工工日1001001239.6311.6339.3351367.810.9
2其他材料费元78010012069.92141.72258.32372.82499523.3
310m以内高空作业车台班80090460.310.310.310.310.31-
4200kW以内轴流式通风机台班8023008139.1154.51171.14185.19194.4516.83
5基价元999900119596222232824550526385927697322041

3-4-9 瓦斯隧道正洞高压风水管、照明、电线路
工程内容 高压风、水管,照明、动力电线路、照明器材选配料,搬运、安装、铺设、调试,使用,维护及拆除。
单位:每 100 延米洞身长

顺序号项目单位代号隧道长度(m)
1000以内2000以内3000以内4000以内5000以内5000以上,每增加1000
123467
1人工工日1001001254.3300.4354.8419.4559.716.9
2钢管t20030080.4420.7570.8491.2441.7830.243
3电kW·h3005002619880371042013241180251471
4阻燃电缆m70010118824407612
5阻燃电线m7001012396878791031
6其他材料费元78010011284.51491.81856.61979.82291.359.4
7小型机具使用费元80990015487.46028.47409.67704.88648.977.1
8基价元999900141458500846087573030974394816

3-4-10 瓦斯隧道施工监测监控系统
工程内容 设备安装、调试,设备自检,系统运营试验、记录数据、整理资料,设备维修与拆除。
单位: 1 套

顺序号项目单位代号瓦斯监测系统人员管理系统放炮连锁系统视频监控及语音广播系统煤与瓦斯突出实时诊断系统瓦斯监测系统人员管理系统视频监控及语音广播系统
1000m以内每增加1000m
12345678
1人工工日100100132.724.217.724.15116.412.112.1
2其他材料费元78010013746818371.8441.714480.12047.68009.716019.413252.4
3设备摊销费元790100171965.8123846.238888.948247.9234017.1---
4小型机具使用费元8099001128.585.710.978.7177.8---
5基价元9999001113038144876412236536824166397531730514538

[Unreadable]

第四章 桥涵工程

说明

本章定额包括开挖基坑,围堰、筑岛及沉井,打桩,灌注桩,砌筑,现浇混凝土及钢筋混凝土,预制、安装混凝土及钢筋混凝土构件,构件运输,拱盔、支架,钢结构和杂项工程等项目。

一、混凝土工程

  1. 定额中混凝土强度等级均按一般图纸选用,其施工方法除小型构件采用人拌人捣外,其他均按机拌机捣计算。

  2. 定额中混凝土工程除大型预制构件底座、混凝土搅拌站安装、拆除和钢桁架桥式码头项目中已考虑混凝土的拌和费用外,其他混凝土项目中均未考虑混凝土的拌和费用,应按有关定额另行计算。

  3. 定额中混凝土均按露天养护考虑,如采用蒸汽养护时,应从各有关定额中按每 \(10 ~m^{3}\) 扣减人工 1.0 个工日及其他材料费 4 元,并按蒸汽养护有关定额计算。

  4. 定额中采用泵送混凝土的项目均已包括水平和向上垂直泵送所消耗的人工、机械,当水平泵送距离超过定额综合范围时,可按下表增列人工及机械消耗量。向上垂直泵送不得调整。

项目定额综合的水平泵送距离(m)每100m3混凝土每增加水平距离50m增列数量
人工(工日)混凝土输送泵(台班)
基础灌注桩1001.080.24
其他1000.890.16
上、下部构造501.970.32
桥面铺装2501.970.32
  1. 混凝土中的钢板、型钢、钢管等预埋件,均作为附属材料列入混凝土定额内。连接用的钢板、型钢等则包括在安装定额内。

  2. 大体积混凝土项目必须采用埋设冷却管来降低混凝土水化热时,可根据实际需要另行计算。

  3. 除另有说明外, 混凝土定额中均已综合脚手架、上下架、爬梯及安全围护等搭、拆及摊销费用, 使用定额时不得另行计算。

二、钢筋工程

  1. 定额中凡钢筋直径在 10mm 以上的接头,除注明为钢套筒连接外,均采用电弧搭接焊或电阻对接焊。

  2. 定额中的钢筋按选用图纸分为 HPB300、HRB400;设计中采用 HRB500 时,可将定额中的 HRB400 抽换为 HRB500。当设计图纸的钢筋比例与定额有出入时,可调整钢筋品种的比例。

  3. 定额中的钢筋是按一般定尺长度计算的; 当设计提供的钢筋连接用钢套筒数量与定额有出入时, 可按设计数量调整定额中的钢套筒消耗, 其他消耗不调整。

三、模板工程

  1. 模板不单列项目。混凝土工程中所需的模板包括钢模板、组合钢模板、木模板,均按其周转摊销量计入混凝土定额中。
  1. 定额中的模板均为常规模板;当设计或施工对混凝土结构的外观有特殊要求需要对模板进行特殊处理时,可根据定额中所列的混凝土模板接触面积增列相应的特殊模板材料的费用。

  2. 定额中所列的钢模板材料指工厂加工的适用于某种构件的定型钢模板,其质量包括立模所需的钢支撑及有关配件;组合钢模板材料指市场供应的各种型号的组合钢模板,其质量仅为组合钢模板的质量,不包括立模所需的支撑、拉杆等配件,定额中已计入所需配件材料的摊销量;木模板按工地制作编制,定额中将制作所需工、料、机械台班消耗按周转摊销量计算。

4. 定额中均已包括各种模板的维修、保养所需的工、料及费用。

四、设备摊销费

定额中设备摊销费的设备指属于固定资产的金属设备,包括万能杆件、装配式钢桥桁架及有关配件拼装的金属架桥设备。挂篮、移动模架、导梁设备摊销费按设备质量每吨每月180元计算,其他设备摊销费按设备质量每吨每月140元(除设备本身折旧费用,还包括设备的维修、保养等费用)。各项目中凡注明允许调整的,可按计划使用时间调整。

五、工程量计算一般规则

  1. 现浇混凝土、预制混凝土、构件安装的工程量为构筑物或预制构件的实际体积,不包括其中空心部分的体积,钢筋混凝土项目的工程量不扣除钢筋(钢丝、钢绞线)、预埋件和预留孔道所占的体积。

  2. 构件安装定额中在括号内所列的构件体积数量, 表示安装时需要备制的构件数量。

  3. 钢筋工程量为钢筋的设计质量,定额中已计入施工操作损耗,一般钢筋因接长所需增加的钢筋质量已包括在定额中,不得将这部分质量计入钢筋设计质量内。但对于某些特殊的工程,必须在施工现场分段施工采用搭接接长时,其搭接长度的钢筋质量未包括在定额中,应在钢筋的设计质量内计算。

第一节 开挖基坑

说明

  1. 干处挖基指开挖无地面水及地下水位以上部分的土壤,湿处挖基指开挖在施工水位以下部分的土壤。挖基坑石方、淤泥、流沙不分干处、湿处均采用同一定额。

  2. 开挖基坑土、石方运输按弃土于坑外 10m 范围内考虑;当坑上水平运距超过 10m 时,另按路基土、石方增运定额计算。

  3. 基坑深度为坑的顶面中心高程至底面的数值。在同一基坑内,不论开挖哪一深度均执行该基坑的全深度定额。

  4. 开挖基坑定额中已综合了基底夯实、基坑回填及检平石质基底用工,湿处挖基还包括挖边沟、挖集水井及排水作业用工,使用定额时,不得另行计算。

  5. 开挖基坑定额中不包括挡土板,需要时应据实按有关定额另行计算。

  6. 机械挖基定额中已综合了基底高程以上 20cm 范围内采用人工开挖和基底修整用工。

  7. 本节基坑开挖定额均按原土回填考虑;当采用取土回填时,应按路基工程有关定额另计取土费用。

  8. 挖基定额中未包括水泵台班,挖基及基础、墩台修筑需要排水时按基坑排水定额计算。

  9. 工程量计算规则:

(1) 基坑开挖工程量按基坑容积计算。其计算公式如下:

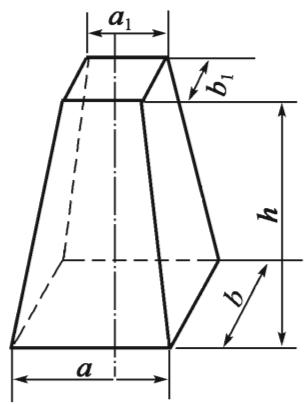

\[ V = \frac {h}{6} \times \left[ a b + \left(a + a _ {1}\right) \left(b + b _ {1}\right) + a _ {1} b _ {1} \right] \quad (\text {基坑为平截方锥时}) \]
\[ V = \frac {\pi h}{3} \times (R ^ {2} + R r + r ^ {2}) \]

(基坑为截头圆锥时)

(2) 基坑挡土板的支挡面积, 按坑内需支挡的实际侧面积计算。

  1. 基坑水泵台班消耗,可根据覆盖层土壤类别和施工水位高度采用表列数值计算:

(1)墩(台)基坑水泵台班消耗 = 湿处挖基工程量 × 挖基水泵台班 + 墩(台)座数 × 修筑水泵台班。

(2) 基坑水泵台班消耗表中水位高度栏中“地面水”适用于围堰内挖基, 水位高度指施工水位至坑顶的高度, 其水泵消耗台班已包括排除地下水所需台班数量, 不得再按“地下水”加计水泵台班; “地下水”适用于岸滩湿处的挖基, 水位高度指施工水位至坑底的高度, 其工程量应为施工水位以下的湿处挖基工程数量, 施工水位至坑顶部分的挖基, 应按干处挖基对待, 不计水泵台班。

(3) 表列水泵台班均为 \(\phi150mm\) 水泵。

基坑水泵台班消耗

覆盖层土壤类别水位高度(m)河中桥墩靠岸墩台
挖基(10m3)每座墩(台)修筑水泵台班挖基(10m3)每座墩(台)修筑水泵台班
基坑深3m以内基坑深6m以内基坑深3m以内基坑深6m以内
I1.亚黏土2.粉砂土3.较密实的细砂土(0.10~0.25mm颗粒含量占多数)4.松软的黄土5.有透水孔道的黏土地面水4以内0.176.829.750.114.396.34
3以内0.145.367.800.093.414.88
2以内0.114.886.820.073.174.39
1以内0.14.396.340.062.933.90
地下水6以内0.07-4.880.05-3.41
3以内0.063.413.410.042.442.44
II1.中类砂土(0.25~0.50mm颗粒含量占多数)2.紧密的颗粒较细的砂砾石层3.有裂缝透水的岩层地面水4以内0.4914.5122.460.329.2914.51
3以内0.4010.7616.850.266.9710.76
2以内0.327.4912.640.214.648.42
1以内0.285.629.830.173.726.55
地下水6以内0.21-6.550.14-4.21
3以内0.173.744.210.112.322.81

续前页

覆盖层土壤类别水位高度(m)河中桥墩靠岸墩台
挖基(10m3)每座墩(台)修筑水泵台班挖基(10m3)每座墩(台)修筑水泵台班
基坑深3m以内基坑深6m以内基坑深3m以内基坑深6m以内
III1.粗粒砂(0.50~1.00mm颗粒含量占多数)2.砂砾石层(砾石含量大于50%)3.透水岩石并有泉眼地面水4以内0.9427.6842.430.6117.8727.68
3以内0.7620.1032.160.5012.9520.99
2以内0.6214.7324.110.419.3815.63
1以内0.5310.7219.210.357.1512.50
地下水6以内0.40-9.830.26-6.26
3以内0.324.464.910.213.123.12
IV1.砂卵石层(平均颗粒大于50mm)2.漂石层有较大的透水孔道3.有溶洞、溶槽的岩石并有泉眼、涌水现象地面水4以内1.3740.7361.520.8926.4340.01
3以内1.1129.4746.460.7119.0730.11
2以内0.9121.2335.280.5913.8722.80
1以内0.7815.6027.530.59.9618.06
地下水6以内0.58-14.190.37-9.04
3以内0.476.506.890.314.334.30

注:如钢板桩围堰打进覆盖层,则表列台班数量乘以系数0.7。

4-1-1 人工挖基坑土、石方
工程内容 1)人工挖土或人工打眼、装药、爆破石方,清运土、石渣出坑外;2)安装、拆除简单脚手架及整修运土、石渣便道;3)清理、整平、夯实土质基底,检平石质基底;4)挖排水沟及集水井;5)取上回填、铺平、洒水、夯实。
单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号土方淤泥流沙石方
干处湿处
基坑深(m)
3以内6以内3以内6以内
1234567
1人工工日1001001269.5325.8359.3411.4534.8710.1383.1
2空心钢钎kg2009003------13.8
3 以内合金钻头个2009004------21.4
4硝铵炸药kg5005002------157.1
5非电毫秒雷管个5005008------201
6导爆索m5005009------90.8
7其他材料费元7801001------22
8 以内机动空压机台班8017047------11.81
9小型机具使用费元8099001------340.2
10基价元999900128642346263818643724568397546948070

注:基坑挖深超过6m时,每加深1m,按挖基6m以内人工消耗量干处递增5%,湿处递增10%。

4-1-2 人工挖卷扬机吊运基坑土、石方
工程内容 1) 人工挖土或人工打眼开炸石方;2) 装土、石方卷扬机,吊运土、石出坑外;3) 清理、整平、夯实土质基底,检平石质基底;4) 挖排水沟及集水井;5) 搭、拆脚手架,移动卷扬机及整修运土、石渣便道;6) 取土回填、铺平、洒水、夯实。
单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号土方石方
干处湿处
123
1人工工日1001001218.2309251.3
2空心钢钎kg2009003--13.8
3 以内合金钻头个2009004--21
4硝铵炸药kg5005002--157.1
5非电毫秒雷管个5005008--201
6导爆索m5005009--90.8
7其他材料费元7801001--22
830kN以内单筒慢动卷扬机台班800908011.8811.8846.09
9 以内机动空压机台班8017047--11.81
10小型机具使用费元8099001--340.2
11基价元9999001250203467041149

4-1-3 机械挖基坑土、石方

工程内容 锚碇基坑非放坡开挖:1)打眼、装药、爆破;2)挖、装、吊土或石渣至坑外;3)搭、拆脚手架;4)清理、整平、夯实土质基底,检平石质基底。

锚碇基坑放坡开挖:1)打眼、装药、爆破;2)挖及推土或石渣至坑外;3)搭、拆脚手架及整修运土、石渣便道;4)清理、整平、夯实土质基底,检平石质基底;5)取土回填、铺平、洒水、夯实。

其他基坑开挖:1)安、移、拆卷扬机;2)打眼、装药、爆破;3)抓、挖至坑外及人工清运石渣出坑外;4)搭、拆脚手架及整修运土、石渣便道;5)清理、整平、夯实土质基底,检平石质基底;6)取土回填、铺平、洒水、夯实。

单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号单个基坑体积 以内
土方石方
卷扬机(配抓斗)挖掘机(斗容量: )
0.6以内1.0以内2.0以内
12345
1人工工日1001001146.5111.8110.2109.2237.3
2空心钢钎kg2009003----13.8
3 以内合金钻头个2009004----21
4硝铵炸药kg5005002----157.1
5非电毫秒雷管个5005008----201
6导爆索m5005009----90.8
7其他材料费元7801001----22

续前页

单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号单个基坑体积 以内
土方石方
卷扬机(配抓斗)挖掘机(斗容量: )
0.6以内1.0以内2.0以内
12345
8 以内履带式液压单斗挖掘机台班8001025-3.25---
9 以内履带式机械单斗挖掘机台班8001035--2.66-3.46
10 以内履带式机械单斗挖掘机台班8001037---1.66-
1130kN以内单筒慢动卷扬机台班800908020----
12 以内机动空压机台班8017049----7
13小型机具使用费元8099001625.3---340.2
14基价元99990011927614588145111433137722

交通达 浏

续前页

单位: \(1000\mathrm{m}^{3}\)

顺序号项目单位代号单个基坑体积 以上锚碇基坑开挖
土方石方土方石方
挖掘机(斗容量: )放坡开挖非放坡开挖放坡开挖非放坡开挖
0.6以内1.0以内2.0以内
678910111213
1人工工日100100198.997.496.2218.339.940.6157.9175
2空心钢钎kg2009003---13.8--13.813.8
3 以内合金钻头个2009004---21--2121
4硝铵炸药kg5005002---157.1--157.1157.1
5非电毫秒雷管个5005008---201--201201
6导爆索m5005009---90.8--90.890.8
7其他材料费元7801001---22-136.82222
875kW以内履带式推土机台班8001002----0.27---
9 以内履带式液压单斗挖掘机台班80010253.27-------
10 以内履带式机械单斗挖掘机台班8001035-2.67-3.29-2.15-3.23
11 以内履带式机械单斗挖掘机台班8001037--1.67-1.3-1.83-
1212t以内80m高塔式起重机台班8009055-----1.83-2.97
13 以内机动空压机台班8017049---7--77
14小型机具使用费元8099001---340.2197.731.2340.2340.2
15基价元999900113233131611296535524681193152864735030

注:锚碇基坑开挖土、石方的坑外运输应按路基土、石方自卸汽车运输定额另行计算,除放坡方式开挖石方需另计装车费用外,其他均不得再计装车的费用。

4-1-4 基坑挡土板
工程内容 1) 搭建、拆除简单脚手架;2) 人工夯打挡土桩;3) 挡土板制作、安装、拆除。
单位: \(100\mathrm{m}^2\)

顺序号项目单位代号基坑挡土板
湿处干处
12
1人工工日10010011110.3
2铁件kg20090286.26.2
3原木 40030010.560.56
4锯材 40030021.491.29
5其他材料费元78010016.66.6
6基价元999900141643789

第二节 围堰、筑岛及沉井工程

说明

  1. 围堰定额适用于挖基围堰和筑岛围堰。

  2. 草土、塑料编织袋、竹笼、木笼铁丝围堰定额中已包括 50m 以内人工挖运土方的工日数量, 定额括号内所列 “土” 的数量不计价, 仅限于取土运距超过 50m 时, 按人工挖运土方的增运定额, 增加运输用工。

  3. 沉井制作分钢筋混凝土重力式沉井、钢丝网水泥薄壁浮运沉井、钢壳浮运沉井三种。沉井浮运、落床、下沉、填塞定额,均适用于以上三种沉井。

  4. 沉井下沉用的工作台、三脚架、运土坡道、卷扬机工作台均已包括在定额中。井下爆破材料除硝铵炸药外,其他列入“其他材料费”中。

  5. 沉井下水轨道的钢轨、枕木、铁件按周转摊销量计入定额中, 定额还综合了轨道的基础及围堰等的工、料, 使用定额时, 不得另行计算。但轨道基础的开挖工作本章定额中未计入, 需要时按有关定额另行计算。

  6. 沉井浮运定额仅适用于只有一节的沉井或多节沉井的底节, 分节施工的沉井除底节外的其余各节的浮运、接高均应执行沉井接高定额。

  7. 导向船、定位船船体本身加固所需的工、料、机消耗及沉井定位落床所需的锚绳均已综合在定额中, 使用定额时, 不得另行计算。

  8. 无导向船定位落床定额已将所需地笼、锚等的工、料、机消耗综合在定额中, 使用定额时, 不得另行计算。有导向船定位落床定额未综合锚碇系统, 应根据施工组织设计的需要按有关定额另行计算。

  9. 锚碇系统定额均已将锚链的消耗计入定额中,并已将抛锚、起锚所需的工、料、机消耗综合在定额中,使用定

额时,不得随意进行抽换。

  1. 钢壳沉井接高所需的吊装设备本章定额中未计入,需要时应按金属设备吊装定额另行计算。

  2. 钢壳沉井作双壁钢围堰使用时,应按施工组织设计计算回收,但回收部分的拆除所需的工、料、机消耗本章定额未计入,需要时应根据实际情况按有关定额另行计算。

  3. 沉井下沉定额中的软质岩石指饱和单轴极限抗压强度在 40MPa 以下的各类松软的岩石,硬质岩石指饱和单轴极限抗压强度在 40MPa 以上的各类较坚硬和坚硬的岩石。

  4. 地下连续墙定额中未包括施工便道、挡水帷幕、注浆加固等,需要时应根据施工组织设计另行计算。挖出的土石方或凿铣的泥渣如需要外运,应按路基工程中相关定额进行计算。

  5. 工程量计算规则:

(1)草土、塑料编织袋、竹笼围堰长度按围堰中心长度计算,高度按施工水深加0.5m计算。木笼铁丝围堰实体为木笼所包围的体积。

(2)套箱围堰的工程量为套箱金属结构的质量。套箱整体下沉时悬吊平台的钢结构及套箱内支撑的钢结构均已综合在定额中,不得作为套箱工程量进行计算。

(3) 沉井制作的工程量: 重力式沉井为设计图纸井壁及隔墙混凝土数量; 钢丝网水泥薄壁浮运沉井为刃脚及骨架钢材的质量, 但不包括铁丝网的质量; 钢壳沉井的工程量为钢材的总质量。

(4) 沉井下沉定额的工程量按沉井刃脚外缘所包围的面积乘以沉井刃脚下沉入土深度计算。沉井下沉按土、石所在的不同深度分别采用不同下沉深度的定额。定额中的下沉深度指沉井顶面到作业面的高度。定额中已综合了溢流(翻砂)的数量,不得另加工程量。

(5) 沉井浮运、接高、定位落床定额的工程量为沉井刃脚外缘所包围的面积, 分节施工的沉井接高的工程量应按各节沉井接高工程量之和计算。

(6)锚碇系统定额的工程量指锚碇的数量,按施工组织设计的需要量计算。

(7)地下连续墙导墙的工程量按设计需要设置导墙的混凝土体积计算;成槽和墙体混凝土的工程量按地下连续墙设计长度、厚度和深度的乘积计算;锁口管吊拔和清底置换的工程量按地下连续墙的设计槽段数(指槽壁单元槽段)计算;内衬的工程量按设计需要的内衬混凝土体积计算。

交通运输部信息公 浏览专用

4-2-1 草土围堰

工程内容 1) 人工挖土; 2) 填筑铺草; 3) 夯实土坝; 4) 拆除清理。

单位:10m 围堰

顺序号项目单位代号围堰高度(m)
1.01.21.5
123
1人工工日10010018.414.227
2土 5501002(26.78)(43.43)(78.00)
3其他材料费元7801001152.6190.9267.2
4基价元9999001104517003137

注:围堰高度与定额不同时,可内插计算。

4-2-2 编织袋围堰
工程内容 1) 人工挖运土;2) 装袋、缝口、运输、堆筑;3) 中间填土夯实;4) 拆除清理。
单位:10m 围堰

顺序号项目单位代号围堰高度(m)
1.01.21.51.82.02.22.52.73.0
123456789
1人工工日10010015.97.811.816.521.42634.741.854
2塑料编织袋个50010522603585437419501139149817812255
3土 5501002(17.16)(22.71)(33.54)(45.30)(57.20)(68.41)(88.40)(104.39)(130.26)
4基价元9999001100413482041282836524415586070259009

注:围堰高度与定额不同时,可内插计算。

4-2-3 竹笼围堰

工程内容 1)选竹、劈竹、制篾、编笼;2)运石、装笼安放;3)挖运土填心夯实;4)拆除清理。

顺序号项目单位代号围堰高度(m)
1.52.53.54.05.0
12345
1人工工日10010018.728.559.280.1139.5
28~12号铁丝kg200102115.816.325.281.2108.9
3铁钉kg20090300.40.5
4原木m340030010.120.180.220.320.44
5锯材m340030020.090.12
6毛竹根40050015387123280350
7土m35501002(6.69)(35.66)(76.97)(85.59)(132.25)
8大卵石m3550500814.4232.0456.0876.91128.18
9基价元999900131087086126831982031108

注:围堰高度与定额不同时,可内插计算。

4-2-4 木笼铁丝围堰
工程内容 1) 木笼制作、安装;2) 编铁丝网;3) 填石安放就位;4) 拆除清理。
单位: \(10m^{3}\) 围堰

顺序号项目单位代号围堰高度(m)
1.52.53.03.5
1234
1人工工日10010019.110.611.812.6
28~12号铁丝kg200102168.747.744.943.9
3铁件kg20090284.53.52.92.6
4原木 40030010.20.180.160.14
5大卵石 550500810.210.210.210.2
6基价元99990012197223523222376

注:围堰高度与定额不同时,可内插计算。

4-2-5 筑岛填心

工程内容 1) 挖运土、砂、砂砾;2) 填筑、夯实及拆除清理。

X

单位: \(100m^{3}\) 筑岛实体

顺序号项目单位代号人工筑岛机械筑岛
填土填砂填土填砂
1234
1人工工日100100122.919.34.32.1
2土 5501002(105.00)-(105.00)-
3砂 5503004-(144.31)-(144.31)
475kW以内履带式推土机台班8001002--0.310.32
5基价元999900124342051731506

4-2-6 套箱围堰

工程内容 1) 底部金属结构制作、安装;2) 侧面及内部万能杆件、支撑架拼装、拆除;3) 悬吊系统制作、安装、拆除;4) 套箱整体悬吊定位、下沉。

单位:10t 钢套箱

顺序号项目单位代号钢套箱
有底模无底模
12
1人工工日1001001167.7157.2
2预应力粗钢筋t20010060.06-
3钢丝绳t20010190.0010.001
4型钢t20030040.5410.583
5钢板t20030050.270.117
6圆钢t20030060.076-
7钢管t20030080.036-
8钢套箱t20030235.1522.727
9电焊条kg200901111.36.6
10铁件kg20090287.80.3
11原木 40030010.060.05
12碎石 5505016-7.42
13其他材料费元7801001371.6235.4

单位:10t 钢套箱

续前页

顺序号项目单位代号钢套箱
有底模无底模
12
14设备摊销费元79010016793.23799.6
1550t以内履带式起重机台班80090071.931.35
16 台班80130110.85
1732kV·A以内交流电弧焊机台班80150280.560.16
18294kW以内内燃拖轮台班80190060.570.57
19400t以内工程驳船台班80190252.791.96
20潜水设备台班80250011.192.93
21小型机具使用费元809900184.564.5
22基价元99990015894842792

注:本章定额仅适用于水深在10m以内的单壁钢套箱围堰。

4-2-7 沉井制作及拼装
工程内容 1) 脚手架、轻型上下架、底垫木的搭设、拆除;2) 钢筋及刃脚、骨架的制作、绑扎、焊接;3) 组合钢模组拼拆、安装、拆除、修理、涂脱模剂、堆放;4) 混凝土浇筑、捣固及养护;5) 钢丝网水泥薄壁浮运沉井钢丝网的铺贴固定及井壁、隔板水泥砂浆抹面;6) 钢壳沉井拼装,刃脚压浆及灌水试验;7) 拼装船杆件制作、安装、拆除,船舱加固,脚手架搭设、拆除。
单位:表列单位

顺序号项目单位代号重力式沉井制作钢丝网水泥薄壁浮运沉井钢壳沉井拼装船拼装、拆除
混凝土钢筋制作刃脚及骨架钢材船上拼装船坞拼装
1t 底面积1t钢材10t钢沉井1次
1234567
1人工工日10010019.34.637.58.7120115.4223
2M40水泥砂浆 1501010--(2.12)----
3普C20-32.5-4 1503032(10.20)-(0.12)----
4HPB300钢筋t2001001-0.0530.183----
5HRB400钢筋t2001002-0.972-0.089---
68~12号铁丝kg20010210.1-0.2----
720~22号铁丝kg2001022-2.4507.30.4---
8型钢t20030040.03-0.0250.929--1.669
9钢板t2003005---0.039--0.664
10钢管t20030080.004-0.01----

续前页

单位:表列单位

顺序号项目单位代号重力式沉井制作钢丝网水泥薄壁浮运沉井钢壳沉井拼装船拼装、拆除
混凝土钢筋制作刃脚及骨架钢材船上拼装船坞拼装
1t 底面积1t钢材10t钢沉井1次
1234567
11钢壳沉井t2003024----1010-
12组合钢模板t20030260.015------
13电焊条kg20090110.62.93.710.68080160
14铁件kg20090286.6-0.4-2020336
15铁钉kg20090300.1-0.2----
16水 300500412-10----
17原木 40030010.03-----8.68
18锯材 40030020.02-0.15-0.80.84.4
19中(粗)砂 55030055-2.07-0.10.1-
20碎石(4cm) 55050138.57-0.1----
2132.5级水泥t55090013.04-1.647-0.080.08-
22其他材料费元780100116.5-6.25.8175175610.3
2325t以内轮胎式起重机台班8009021----1.131.133.14
2420t以内汽车式起重机台班80090290.34-0.01-0.510.513.24
2550kN以内单筒慢动卷扬机台班8009081-0.21-----

续前页

单位:表列单位

顺序号项目单位代号重力式沉井制作钢丝网水泥薄壁浮运沉井钢壳沉井拼装船拼装、拆除
混凝土钢筋制作刃脚及骨架钢材船上拼装船坞拼装
1t 底面积1t钢材10t钢沉井1次
1234567
2632kV·A以内交流电弧焊机台班80150280.050.430.821.218.088.0815.18
27 以内机动空压机台班8017049----1.351.35-
28294kW以内内燃拖轮台班8019006----0.14-2.14
29400t以内工程驳船台班8019025----5.98-24.75
30小型机具使用费元80990016.57.97.413.726.826.8482.3
31基价元99990013872397483064913661116314578521

注:1.钢丝网水泥薄壁浮运沉井的制作包括平、刃脚混凝土及砂浆抹面。
2. 船坞拼装钢壳沉井的船坞开挖及排水工程应按相应定额另行计算。

在

4-2-8 沉井浮运、定位落床

工程内容 导向船联结梁: 设备进场、清理、编号, 万能杆件桁架拼装, 导向船及万能杆件联结梁支座的布置、拼装、底座焊接加拼装、维护与拆除。

下水轨道:铺设轨道,校下轨距,拆除轨道。

沉井下水:拆除制动设备,下滑,下水,浮起。

无导向船浮运:地笼制作、埋设、船坞注水,沉井浮起并运到墩位。

有导向船浮运:套进导向船,固定位置,浮运到墩位。

沉井接高: 沉井装船, 固定, 浮运到墩位, 起吊, 对接, 校正位置。

定位落床:定位船、导向船设备安、拆及定位船、导向船的定位,沉井定位落床。

锚碇系统: 制锚、抛锚、起锚的全部操作。

井壁混凝土: 混凝土运输、浇注、捣固及养护。

I.浮运

单位:表列单位

顺序号项目单位代号导向船联结梁沉井下水沉井浮运沉井接高
下水轨道沉井下水无导向船有导向船
10t 沉井底面积
123456
1人工工日100100124.88.83.832.63.8
2HRB400钢筋t2001002--0.0030.006--
3钢丝绳t20010190.0070.0010.0090.0220.0090.008
4型钢t20030040.325-0.002-0.0730.011
5钢板t20030050.009----0.001

续前页

单位:表列单位

顺序号项目单位代号导向船联结梁沉井下水沉井浮运沉井接高
下水轨道沉井下水无导向船有导向船
10t 沉井底面积
123456
6钢轨t2003007-0.04---
7电焊条kg20090115.10.3-0.4-
8铁件kg200902859.50.51.20.11.8-
9原木 4003001--0.010.01--
10锯材 4003002--0.06-0.060.01
11枕木 4003003-0.27----
12中(粗)砂 5503005-1.020.050.09--
13片石 5505005-0.580.490.51--
14碎石(4cm) 5505013-1.620.080.16--
1532.5级水泥t5509001-0.1890.030.057--
16其他材料费元780100117.5128.63.44.659.729.2
17设备摊销费元79010017200----22.1
1830t以内平板拖车组台班80070250.15-----
1950t以内汽车式起重机台班80090330.48-----
2050kN以内单筒慢动卷扬机台班8009081-0.040.140.21-0.29
21 电动单级离心水泵台班8013003-0.46----
2232kV·A以内交流电弧焊机台班80150281.99-0.06-0.1-

续前页

单位:表列单位

顺序号项目单位代号导向船联结梁沉井下水沉井浮运沉井接高
下水轨道沉井下水无导向船有导向船
10t 沉井底面积
123456
23294kW以内内燃拖轮台班8019006--0.070.150.070.18
24400t以内工程驳船台班8019025--0.15-0.310.84
25600t以内工程驳船台班80190274.25-----
26小型机具使用费元809900116.50.23.10.50.48.2
27基价元9999001152312021934103310761434

II. 定位落床

单位: \(10m^{2}\) 沉井底面积

顺序号项目单位代号无导向船有导向船
水深(m)
10以内20以内40以内
78910
1人工工日100100124.438.545.762.2
2普C20-32.5-4 1503032(0.31)---
3HRB400钢筋t20010020.01---
4钢丝绳t20010190.0210.1130.321.277
520~22号铁丝kg20010220.1---
6型钢t2003004-0.0280.130.498
7钢板t2003005-0.1960.2510.674
8电焊条kg2009011-4.95.914.7
9铁件kg20090280.11.72.46.2
10原木 40030010.01--0.01
11锯材 40030020.010.040.040.11
12中(粗)砂 55030050.15---
13片石 55050050.550.210.290.38
14碎石(4cm) 55050130.26---
1532.5级水泥t55090010.092---
16其他材料费元78010014.3148.3188.4278.1
1715t以内履带式起重机台班8009002-0.110.180.38

续前页

单位: \(10m^{2}\) 沉井底面积

顺序号项目单位代号无导向船有导向船
水深(m)
10以内20以内40以内
78910
1850kN以内单筒慢动卷扬机台班80090810.430.120.210.24
1950kN以内双筒快动卷扬机台班8009102-0.230.470.7
20 台班80130030.670.330.671
2132kV·A以内交流电弧焊机台班8015028-0.620.741.79
22 台班8017049-0.050.090.14
23294kW以内内燃拖轮台班80190060.520.420.480.69
24400t以内工程驳船台班8019025-1.411.822.33
25小型机具使用费元80990010.99.817.130.9
26基价元9999001457079051106922911

交通达 浏

III.锚碇系统

单位: 1 个

顺序号项目单位代号钢筋混凝土锚铁锚
锚体质量(t)
15253545
1112131415
1人工工日100100159.86776.588.236.4
2普C20-32.5-8 1503052(6.50)(10.50)(15.30)(19.40)-
3HRB400钢筋t20010020.5021.4251.9682.306-
4钢丝绳t20010190.20.20.6290.6290.629
520~22号铁丝kg20010222.57.19.811.5-
6型钢t20030040.35----
7钢板t2003005-0.3360.3790.526-
8电焊条kg20090113.18.912.314.4-
9锚链t20090270.30.811.6111.8010.79
10铁件kg20090289.215.121.426.70.5
11水 30050048131823-
12原木 40030010.010.020.030.03-
13锯材 40030020.140.240.330.410.01
14中(粗)砂 55030053.515.678.2610.48-
15碎石(8cm) 55050155.338.6112.5515.91-
1632.5级水泥t55090011.8332.9614.3155.471-
17其他材料费元780100122.735.860.660.63.8

续前页

单位: 1 个

顺序号项目单位代号钢筋混凝土锚铁锚
锚体质量(t)
15253545
1112131415
18设备摊销费元7901001241.8241.8241.8241.88400
1925t以内履带式起重机台班80090040.951.420.48-0.42
2040t以内履带式起重机台班8009006--0.911.61-
2150kN以内单筒慢动卷扬机台班80090810.761.381.674.991.72
2250kN以内双筒快动卷扬机台班80091021.881.882.452.451.27
2332kV·A以内交流电弧焊机台班80150280.250.710.981.15-
24221kW以内内燃拖轮台班80190051.391.742.062.271.25
25400t以内工程驳船台班80190251.863.384.485.822.28
26小型机具使用费元809900160.170.180.287.454.8
27基价元99990012005930883455885297726962

IV. 井壁混凝土

单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号非泵送泵送
普通混凝土水下混凝土普通混凝土水下混凝土
16171819
1人工工日10010017.17.61.42.5
2普C20-32.5-4 1503032(10.20)--
3泵C20-32.5-4 1503082-(10.40)-
4水C20-32.5-4 1503100-(10.20)-(10.40)
5水 3005004122192
6中(粗)砂 550300555.36.145.41
7碎石(4cm) 55050138.577.247.87.38
832.5级水泥t55090013.043.7543.383.827
9其他材料费元780100121.821.8
10设备摊销费元7901001-37.9-37.9
1160 以内混凝土输送泵台班8005051--0.080.08
1250kN以内单筒慢动卷扬机台班80090810.620.620.060.06
13 电动单级离心水泵台班80130030.35-0.35-
14小型机具使用费元80990016.41.25.2-
15基价元99990013066320526202710

注:1. 导向船联结梁设备摊销费是按施工期4个月编制的;当实际施工期与定额不同时,可按实际工期进行调整。
2. 钢筋混凝土锚碇自重与定额不同时, 按相近锚体质量定额执行, 可按锚体体积比例抽换定额中的水泥、中(粗)砂、碎石的数量, 但其他数量均不得调整。
3. 铁锚定额是按锚体质量为 5t 的锚碇并按每基础次使用 12 个月编制的;当锚碇的实际质量及使用期与定额不同时,可按实际数量调整定额中的设备摊销费。

4-2-9 沉井下沉

工程内容 1) 搭设、拆除工作平台、三脚架、运土木便道;2) 安装、拆除卷扬机、抽水机及下井工作软梯;3) 井内抽水,人工挖土、石,卷扬机提升,人工运弃土、石至井外;4) 卷扬机带抓斗捞土或在船上履带式起重机带抓斗抓土并配潜水泵及高压水泵射水下沉,将土、砂运出井外;5) 清理刃脚,保持井位正确;6) 静水下沉中爆破岩石。

I. 抽水下沉
单位: \(10m^{3}\) 实体

顺序号项目单位代号人工开挖机械抽水卷扬机提升出土
下沉深度(m)
5以内
砂土、黏土砂砾砾(卵)石软质岩石硬质岩石
12345
1人工工日100100171315.819.824.4
2钢钎kg2009002----1.8
3原木 40030010.010.010.010.010.01
4锯材 40030020.020.020.020.020.02
5硝铵炸药kg5005002----12.3
6其他材料费元78010010.50.50.50.529.9
730kN以内单筒慢动卷扬机台班80090800.571.061.31.692.17
8 台班80130031.442.653.224.215.43
9基价元999900110831971238830163943
1人工工日1001001101619.522.227.3
2钢钎kg2009002----1.8
3原木 40030010.010.010.010.010.01
4锯材 40030020.020.020.020.020.02
5硝铵炸药kg5005002----12.3
6其他材料费元78010010.50.50.50.529.9
730kN以内单筒慢动卷扬机台班80090800.821.311.61.882.43
8 台班80130032.053.283.994.726.08
9基价元999900115292419293933744385

行

顺序号项目单位代号人工开挖机械抽水卷扬机提升出土
下沉深度(m)
15以内
砂土、黏土砂砾砾(卵)石软质岩石硬质岩石
1112131415
1人工工日1001001142631.639.448.6
2钢钎kg2009002----1.8
3原木 40030010.010.010.010.010.01
4锯材 40030020.020.020.020.020.02
5硝铵炸药kg5005002----12.3
6其他材料费元78010010.50.50.50.529.9
730kN以内单筒慢动卷扬机台班80090801.132.122.583.364.32
8 台班80130032.855.36.468.410.83
9基价元999900121173899473259627626

在

Ⅱ. 静水下沉
单位: \(10m^{3}\) 实体

顺序号项目单位代号卷扬机带抓斗捞土
下沉深度(m)
10以内
砂土、黏土砂砾砾(卵)石软质岩石硬质岩石
1617181920
1人工工日10010013.446.710.315.1
2钢钎kg2009002----1.0
3 以内合金钻头个2009004----1
4原木 40030010.010.010.010.020.03
5锯材 40030020.010.010.020.030.04
6硝铵炸药kg5005002----25
7其他材料费元78010010.20.30.82.920.2
825t以内履带式起重机台班8009004-----
950kN以内双筒快动卷扬机台班80091020.330.390.661.011.48
10 电动多级水泵( )台班80130130.340.40.671.041.52
11 以内机动空压机台班8017049----0.41
12221kW以内内燃拖轮台班8019005-----
13200t以内工程驳船台班8019023-----
14潜水设备台班80250010.40.470.81.231.81
15小型机具使用费元80990011.823.55.322.7
16基价元9999001841985165525544403

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号卷扬机带抓斗捞土
下沉深度(m)
20以内
砂土、黏土砂砾砾(卵)石软质岩石硬质岩石
2122232425
1人工工日10010013.74.47.412.117.7
2钢钎kg2009002----1.0
3 以内合金钻头个2009004----1
4原木 40030010.010.010.010.020.03
5锯材 40030020.010.010.020.030.04
6硝铵炸药kg5005002----25
7其他材料费元78010010.20.30.82.920.2
850kN以内双筒快动卷扬机台班80091020.470.430.731.181.73
9 电动单级离心水泵台班80130030.440.530.891.442.11
10 电动多级水泵( )台班80130130.490.580.981.582.32
11 以内机动空压机台班80170490.230.290.480.771.14
12221kW以内内燃拖轮台班8019005-----
13200t以内工程驳船台班8019023-----
14潜水设备台班80250010.440.530.891.441.69
15小型机具使用费元809900120.724.641.667.6114.1
16基价元999900112471460244939715970

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号卷扬机带抓斗捞土
下沉深度(m)
30以内
砂土、黏土砂砾砾(卵)石软质岩石硬质岩石
2627282930
1人工工日10010014.258.614.421.1
2钢钎kg2009002----1.0
3 以内合金钻头个2009004----1
4原木 40030010.010.010.010.020.03
5锯材 40030020.010.010.020.030.04
6硝铵炸药kg5005002----25
7其他材料费元78010010.20.30.82.920.2
825t以内履带式起重机台班8009004-----
950kN以内双筒快动卷扬机台班80091020.470.50.851.432.1
10 电动单级离心水泵台班80130031.011.212.053.445.04
11 电动多级水泵( )台班80130130.630.751.282.153.15
12 以内机动空压机台班80170490.590.721.212.042.99
13潜水设备台班80250010.410.60.831.392.04
14小型机具使用费元80990014958.298.8166258.1
15基价元999900117182097346358168889

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号卷扬机带抓斗捞土
下沉深度(m)
40以内
砂土、黏土砂砾砾(卵)石软质岩石硬质岩石
3132333435
1人工工日10010016.47.612.91826.3
2钢钎kg2009002----1.0
3 以内合金钻头个2009004----1
4原木 40030010.010.010.010.020.03
5锯材 40030020.010.010.020.030.04
6硝铵炸药kg5005002----25
7其他材料费元78010010.20.30.82.920.2
825t以内履带式起重机台班8009004-----
950kN以内双筒快动卷扬机台班80091020.630.751.271.772.61
10 电动单级离心水泵台班80130031.521.813.074.296.28
11 电动多级水泵( )台班80130130.951.131.922.683.92
12 以内机动空压机台班80170490.971.161.942.713.99
13潜水设备台班80250010.610.731.231.732.52
14小型机具使用费元809900178.893.6160.3223.7340.2
15基价元9999001262231195265737011158

单位: \(10m^{3}\) 实体

续前页

顺序号项目单位代号履带式起重机带抓斗捞土
砂土、黏土、砂砾
36
1人工工日10010010.5
2锯材 40030020.01
3其他材料费元78010010.5
425t以内履带式起重机台班80090040.49
5 台班80130031.05
6 台班80130130.49
7 台班80170490.71
8221kW以内内燃拖轮台班80190050.05
9200t以内工程驳船台班80190231.23
10潜水设备台班80250010.41
11小型机具使用费元809900139
12基价元99990012077

注:1. 沉井下沉应按土、石所在的不同深度分别采用不同的下沉深度定额,如沉井下沉在 5m 以内的土、石应采用下沉深度 0~5m 的定额;当沉井继续下沉到 10m 以内时,对于超过 5m 的土、石应执行下沉深度 5~10m 的定额。
2. 当下沉深度超过 40m 时, 按每增加 10m 为一档, 每增加一档按下沉深度 30\~40m 定额的人工、机械分不同地质乘以下列系数进行计算:

地质分类砂土、黏土砂砾砾(卵)石软质岩石硬质岩石
系数1.51.51.51.31.2

4-2-10 沉井填塞

工程内容 1) 混凝土运输、浇筑、捣固及养护;2) 钢筋除锈、制作、焊接和绑扎;3) 安装、拆除灌注混凝土的导管及漏斗;4) 脚手架、踏步的搭设、拆除;5) 填心、填料的夯实。

I. 封底

单位: \(10m^{3}\) 实体

顺序号项目单位代号非泵送泵送
水下混凝土普通混凝土水下混凝土普通混凝土
1234
1人工工日10010015.49.31.12.1
2普C20-32.5-4 1503032-(10.20)--
3泵C20-32.5-4 1503082---(10.40)
4水C20-32.5-4 1503100(10.20)-(10.40)-
5水 3005004212218
6中(粗)砂 55030055.305.005.416.14
7碎石(4cm) 55050137.248.577.387.8
832.5级水泥t55090013.7543.043.8273.38
9其他材料费元7801001-2-2
10设备摊销费元79010017.2-7.2-
1160 以内混凝土输送泵台班8005051--0.130.13
1220t以内汽车式起重机台班80090290.510.64--
13小型机具使用费元80990012.212.1-9.2
14基价元99990013449392225812698

II. 填 心
单位: \(10m^{3}\) 实体

顺序号项目单位代号混凝土片石混凝土片石掺砂砂砾砂
56789
1人工工日10010013.43.44.63.83.3
2片C10-32.5-8 1503001-(10.20)---
3普C15-32.5-8 1503051(10.20)----
4水 30050041212---
5中(粗)砂 55030055.615.03.9-13
6砂砾 5503007---12.75-
7片石 5505005-2.1910.2--
8碎石(8cm) 55050158.477.24---
932.5级水泥t55090012.5811.84---
10其他材料费元780100122---
1120t以内汽车式起重机台班80090290.210.19---
12小型机具使用费元809900110.28.8---
13基价元99990012643237314739981487

Ⅲ. 封 顶

单位:表列单位

顺序号项目单位代号混凝土钢筋
有底板无底板
1t
101112
1人工工日10010017.75.85.1
2普C25-32.5-4 1503033(10.20)(10.20)-
3HRB400钢筋t2001002--1.025
420~22号铁丝kg2001022--3
5型钢t20030040.032--
6电焊条kg2009011--3.4
7铁件kg20090285.7--
8铁钉kg20090300.1--
9水 30050041212-
10锯材 40030020.24--
11中(粗)砂 55030054.94.9-
12碎石(4cm) 55050138.478.47-
1332.5级水泥t55090013.4173.417-
14其他材料费元780100122-
1520t以内汽车式起重机台班80090290.220.22-
1632kV·A以内交流电弧焊机台班8015028--0.43
17小型机具使用费元809900110.310.38
18基价元9999001384031393992

4-2-11 地下连续墙

工程内容 导墙开挖:1)放样,挖土,整修;2)浇筑混凝土基座;3)沟槽排水。

导墙混凝土:1)模板制作、安装、拆除、修理、涂脱模剂、清理堆放;2)混凝土浇筑、捣固及养护。

挖土成槽:1)机具定位;2)安放跑板导轨;3)制浆、输送、循环分离泥浆;4)钻孔、挖土槽,护土成槽,护壁整修测量;

铣削成槽:1)机具定位;2)制浆、输送、循环分离泥浆;3)铣削成槽,护壁整修测量。

凿铣成槽:1)机具定位;2)制浆、输送、循环分离泥浆;3)先凿后铣成槽,护壁整修测量。

锁口管吊拔:1)锁口管对接组装;2)入槽就位;3)浇筑混凝土过程中上下移动;4)拔除、拆卸、冲洗堆放。

清底置换:1)地下墙接缝清刷;2)空压机吹气搅拌泥浆;3)清底置换。

内衬混凝土:1) 浇捣架就位;2) 导管安设、拆除;3) 混凝土浇筑、捣固及养护。

连续墙混凝土:1)浇捣架就位;2)导管安设、拆除;3)混凝土浇筑、捣固及养护;4)吸泥浆入池。

钢筋:1)制作、成型、试拼装;2)预埋件安装;3)钢筋吊运入槽、就位、对接、固定。

I.导墙

单位:表列单位

顺序号项目单位代号开挖混凝土钢筋
1t
123
1人工工日10010010.614.78.8
2普C20-32.5-4 1503032(0.38)--
3泵C20-32.5-4 1503082-(10.40)-
4HRB400钢筋t2001002--1.025

续前页

单位:表列单位

顺序号项目单位代号开挖混凝土钢筋
1t
123
520~22号铁丝kg2001022--2.9
6钢模板t2003025-0.015-
7电焊条kg2009011--5.1
8铁件kg2009028-35.4-
9水 3005004-12-
10锯材 4003002-0.17-
11中(粗)砂 55030050.196.14-
12碎石(4cm) 55050130.327.8-
1332.5级水泥t55090010.1133.38-
14其他材料费元78010010.111.3-
15 以内履带式机械单斗挖掘机台班80010350.07--
16 以内混凝土输送泵台班8005051-0.11-
1732kV·A以内交流电弧焊机台班8015028--1.79
18小型机具使用费元8099001--19.1
19基价元999900121744924656

II. 成 槽

单位:表列单位

顺序号项目单位代号挖土成槽锁口管吊拔铣削成槽凿铣成槽
履带式液压抓斗二钻一抓
槽深(m)I期槽II期槽
15以内25以内35以内25以内15以内25以内35以内
1段
45678910111213
1人工工日10010016.97.88.88.79.912.815.813.135.7217.1
2电焊条kg2009011-------5.26.88.1
3水 30050048889234---
4黏土 5501003-------3.094.034.43
5膨润土kg5501004603603603725.6---6454.97586.88533.5
6其他材料费元7801001152.2152.2152.2183.3736.9982.51473.8414420.1414
7设备摊销费元7901001----319.1532819.9---
8 以内轮胎式装载机台班8001047-------0.180.290.7
910t以内自卸汽车台班80070150.260.380.50.38------
1015t以内履带式起重机台班8009002----0.65-----
1140t以内履带式起重机台班8009006-----0.780.870.170.270.65
1250t以内履带式起重机台班8009007-------0.160.270.65
13 以内冲击反循环钻机台班8011032---0.09------
14泥浆制作循环设备台班80110550.260.370.490.37---1.261.8613.45

续前页

单位:表列单位

顺序号项目单位代号挖土成槽锁口管吊拔铣削成槽凿铣成槽
履带式液压抓斗二钻一抓
槽深(m)I期槽II期槽
15以内25以内35以内25以内15以内25以内35以内
1段
45678910111213
15铣槽机台班8011067-------1.953.023.88
16履带式液压抓斗成槽机台班80110680.280.40.53-------
17履带式绳索抓斗成槽机台班8011069---0.4------
18液压冲击重凿机台班8011070---------9.86
19锁口管顶升机台班8011071----0.690.881.09---
2032kV·A以内交流电弧焊机台班8015028-------0.991.622.58
21小型机具使用费元809900122.322.322.322.3---5.518.47.4
22基价元999900124833049365834203178463560232996445979128780

存

III. 内衬及墙体

单位:表列单位

顺序号项目单位代号内衬连续墙
混凝土钢筋清底置换墙身混凝土钢筋
槽深(m)
15以内30以内30以上
1t1段 1t
14151617181920
1人工工日10010013.83.610.74.98.79.410.1
2泵C25-32.5-4 1503083(10.40)------
3水C25-32.5-4 1503101---(12.13)---
4HRB400钢筋t2001002-1.025--1.0251.0251.025
520~22号铁丝kg2001022-0.3--2.92.92.9
6型钢t20030040.016------
7钢模板t20030250.007------
8电焊条kg2009011-2.9--7.98.18.2
9铁件kg200902814.4---46.546.946.9
10水 300500418-36---
11锯材 40030020.04------
12膨润土kg5501004--200----
13中(粗)砂 55030056.03--6.19---
14碎石(4cm) 55050137.59--8.37---
1532.5级水泥t55090013.869--5.18---

续前页

单位:表列单位

顺序号项目单位代号内衬连续墙
混凝土钢筋清底置换墙身混凝土钢筋
槽深(m)
15以内30以内30以上
1t1段 1t
14151617181920
16其他材料费元780100157.16.750.520.6117.9117.9117.9
17设备摊销费元7901001---16.8---
18 以内混凝土输送泵台班80050510.1--0.08---
1915t以内履带式起重机台班8009002-----0.10.1
2040t以内履带式起重机台班80090060.030.020.870.10.110.05-
2150t以内履带式起重机台班8009007------0.06
22 以内泥浆泵台班8013024--20.18---
2332kV·A以内交流电弧焊机台班8015028-0.36--1.021.331.34
2475kV·A以内交流对焊机台班8015047----0.20.270.27
25 以内机动空压机台班8017049--1.8----
26小型机具使用费元809900112.830.7--7.47.47.4
27基价元99990013282386143643717504151935309

第三节 打桩工程

说明

  1. 本章定额适用于陆地上、打桩工作平台上、船上打桥涵墩台基础桩,以及其他基础工程和临时工程中的打桩工作。

  2. 土质划分: 打桩工程土壤分为 I、II 两组。

I 组土——较易穿过的土壤,如轻亚黏土、亚黏土、砂类土、腐殖土、湿的及松散的黄土等。

II 组土——较难穿过的土壤,如黏土、干的固结黄土、砂砾、砾石、卵石等。

当穿过两组土层时,如打入 II 组土各层厚度之和大于或等于土层总厚度的 50% 或打入 II 组土连续厚度大于 1.5m,按 II 组土计;不足上述厚度时,则按 I 组土计。

  1. 打桩定额中, 均按在已搭好的工作平台上操作, 但未包括打桩用的工作平台的搭设和拆除等的工、料消耗, 需要时应按打桩工作平台定额另行计算。

  2. 打桩定额中已包括打导桩、打送桩及打桩架的安、拆工作,并将打桩架、送桩、导桩及导桩夹木等的工、料按摊销方式计入定额中,编制预算时,不得另行计算。但定额中均未包括拔桩。破桩头工作,已计入承台定额中。

  3. 打桩定额均为打直桩, 如打斜桩时, 机械乘以系数 1.20, 人工乘以系数 1.08。

  4. 利用打桩时所搭设的工作平台拔桩时,不得另计搭设工作平台的工、料消耗。如需搭设工作平台,可根据施工组织设计规定的面积,按打桩工作平台人工消耗的50%计算人工消耗,但各种材料一律不计。

  5. 打每组钢板桩时,所用的夹板材料及钢板桩的截头、连接(接头)、整形等的材料已按摊销方式,将其工、料计入定额中,使用定额时,不得另行计算。

  1. 钢板桩木支撑的制作、试拼、安装的工、料消耗,均已计入打桩定额中,拆除的工、料消耗已计入拔桩定额中。

  2. 打钢板桩、钢管桩定额中未包括钢板桩、钢管桩的防锈工作,如需进行防锈处理,另按相应定额计算。

  3. 打钢管桩工程如设计钢管桩数量与本章定额不相同时, 可按设计数量抽换定额中的钢管桩消耗, 但定额中的其他消耗量不变。

11. 工程量计算规则:

(1)打预制钢筋混凝土方桩和管桩的工程量,应根据设计尺寸及长度以体积计算(管桩的空心部分应予以扣除)。设计中规定凿去的桩头部分的数量,应计入设计工程量内。

(2)钢筋混凝土方桩的预制工程量,应为打桩定额中括号内的备制数量。

(3) 拔桩工程量按实际需要数量计算。

(4)打钢板桩的工程量按设计需要的钢板桩质量计算。

(5)打桩用的工作平台的工程量,按施工组织设计所需的面积计算。

(6)船上打桩工作平台的工程量,根据施工组织设计,按一座桥梁实际需要打桩机的台数和每台打桩机需要的船上工作平台面积的总和计算。

4-3-1 打钢筋混凝土方桩及接头
工程内容 1) 安装、拆除、移动及固定桩架;2) 移动和固定船只;3) 方桩装、卸和运输;4) 吊桩、定位、固定;5) 设置桩垫;6) 打桩和打送桩。
单位: \(10\mathrm{m}^3\)

顺序号项目单位代号柴油打桩机打桩
陆地工作平台水中工作平台
基桩排架桩基桩排架桩
I组土II组土I组土II组土I组土II组土I组土II组土
12345678
1人工工日10010019.813.69.613.111.215.310.814.7
2钢丝绳t20010190.0010.0010.0010.0010.0010.0010.0010.001
3锯材 40030020.020.020.020.020.020.020.020.02
4其他材料费元780100144.144.157.557.544.144.157.557.5
512t以内汽车式起重机台班8009027-----0.14--
620t以内汽车式起重机台班8009029----0.14-0.140.14
71.8t以内导杆式柴油打桩机台班80110041.662.351.522.171.842.621.692.41
8221kW以内内燃拖轮台班8019005----0.420.60.390.55
9300t以内工程驳船台班8019024----0.861.220.781.12
10基价元999900123873317227331404020550237875202

续前页

单位:表列单位

顺序号项目单位代号柴油打桩机打桩接头
船上工作平台法兰盘接头硫黄胶泥接头
基桩排架桩
I组土II组土I组土II组土
10个
91011121314
1人工工日100100115.621.614.920.55.85.8
2钢丝绳t20010190.0010.0010.0010.001--
3电焊条kg2009011----11-
4铁件kg2009028----597.7-
5石油沥青t3001001----0.093-
6锯材 40030020.020.020.020.02--
7其他材料费元780100144.144.157.557.532.1862.6
820t以内汽车式起重机台班80090290.140.140.140.14--
91.8t以内导杆式柴油打桩机台班80110042.663.792.463.50.740.74
1032kV·A以内交流电弧焊机台班8015028----0.37-
11221kW以内内燃拖轮台班80190050.711.010.650.93--
12300t以内工程驳船台班80190243.715.293.424.89--
13基价元9999001657591936145857644732043

注:1. 本章定额为不射水打桩,如为射水打桩,按相应定额人工及机械台班消耗乘以系数0.98,并按打桩机台班数量增加多级水泵台班,其余不变。
2. 接头定额指考虑在打桩时接桩, 如在场地预先接桩, 应扣除打桩机台班, 人工乘以系数 0.5, 其余不变。
3. 接头分两种方式编制, 只能根据具体情况选用其中一种。

4-3-2 打钢筋混凝土管桩、接头及填心
工程内容 1) 安装、拆除、移动及固定桩架;2) 移动和固定船只;3) 管桩装、卸和运输;4) 吊桩、定位、固定;5) 设置桩垫;6) 打桩和打送桩;7) 冲洗管桩内芯及混凝土填心。
单位:表列单位

顺序号项目单位代号柴油打桩机打桩管桩接头管桩填心
陆地工作平台水中工作平台船上工作平台
I组土II组土I组土II组土I组土II组土
10个
12345678
1人工工日10010011621.517.323.423.332.18.915.9
2普C15-32.5-4 1503031-------(10.20)
3电焊条kg2009011------9.8-
4铁件kg2009028------66.8-
5石油沥青t3001001------0.14-
6水 3005004-------2
7锯材 40030020.120.180.120.180.120.18--
8中(粗)砂 5503005-------5.1
9碎石(4cm) 5505013-------8.67
1032.5级水泥t5509001-------2.754
11其他材料费元780100132.832.832.832.832.832.8659.4

续前页

单位:表列单位

顺序号项目单位代号柴油打桩机打桩管桩接头管桩填心
陆地工作平台水中工作平台船上工作平台
I组土II组土I组土II组土I组土II组土
10个
12345678
1225t以内轮胎式起重机台班80090210.10.10.490.650.10.1-0.52
132.5t以内轨道式柴油打桩机台班80110051.452.081.612.312.333.350.89-
14 电动多级水泵( )台班8013011-------1.62
1532kV·A以内交流电弧焊机台班8015028------0.55-
16221kW以内内燃拖轮台班8019005--0.430.620.721.04--
17300t以内工程驳船台班8019024--0.981.414.286.16--
18基价元9999001411056866184866389711270533794740

注:1. 本章定额为不射水打桩,如为射水打桩,按打桩机台班数量增加多级高压水泵台班,其余不变。
2. 接头定额指考虑在打桩时接桩,如在场地预先接桩,应扣除打桩机台班,人工乘以系数 0.5,其余不变。

  1. 接桩法兰盘包括在预制钢筋混凝土管桩中。

4-3-3 打钢管桩、接头

工程内容 1) 安装、拆除、移动及固定桩架;2) 移动和固定船只;3) 管桩装、卸和运输;4) 吊桩、定位、固定;5) 设置桩垫;6) 打桩和打送桩。

I. 在陆地工作平台上打桩

单位:表列单位

顺序号项目单位代号电动卷扬机打桩振动打拔桩锤打桩钢管桩接头
桩径40cm以内桩径60cm以内
桩长25m以内桩长30m以内桩长40m以内
I组土II组土I组土II组土I组土II组土
10根10个
1234567
1人工工日100100129.835.121.226.125.431.821.2
2型钢t20030040.0040.004-----
3钢板t20030050.0020.002----0.353
4钢管桩t200302119.2419.2436.37536.37550.92550.925-
5电焊条kg200901117.117.117.217.228.528.541.2
6铁件kg20090280.20.2141.1141.1141.1141.1-
7铁钉kg200903088.988.90.40.40.40.4-
8原木 40030010.260.264.774.774.774.77-
9锯材 40030020.780.920.610.750.610.76-
10其他材料费元7801001172.2172.2168.3168.3282.8282.833.3
1150t以内履带式起重机台班8009007--2.152.642.573.222.15

续前页

单位:表列单位

顺序号项目单位代号电动卷扬机打桩振动打拔桩锤打桩钢管桩接头
桩径40cm以内桩径60cm以内
桩长25m以内桩长30m以内桩长40m以内
I组土II组土I组土II组土I组土II组土
10根10个
1234567
1250kN以内单筒慢动卷扬机台班80090812.062.42-----
13600kN以内振动打拔桩锤台班8011014--2.12.592.523.15-
1432kV·A以内交流电弧焊机台班80150282.162.552.222.742.663.334.44
15小型机具使用费元809900112.314.510.412.817.321.656.8
16基价元999900196594975041870881891752572772599628489

II. 在水中工作平台上打桩
单位:表列单位

顺序号项目单位代号电动卷扬机打桩振动打拔桩锤打桩钢管桩接头
桩径40cm以内桩径60cm以内桩径80cm以内
桩长30m以内桩长40m以内
I组土II组土I组土II组土I组土II组土
10根10个
891011121314
1人工工日100100146.153.335.344.139.850.931.8
2型钢t20030040.0050.005-----
3钢板t20030050.0020.002----0.353
4钢管桩t200302124.0524.0550.92550.92568.1868.18-
5电焊条kg200901114.414.458.258.259.759.761.2
6铁件kg2009028141.1141.1141.1141.1141.1141.1-
7铁钉kg20090300.40.40.40.40.40.4-
8原木 40030014.774.774.774.774.774.77-
9锯材 40030020.610.730.610.760.610.78-
10其他材料费元7801001143.5143.5296.7296.733033033.3
1150t以内履带式起重机台班8009007--2.833.543.224.122.57
1250kN以内单筒慢动卷扬机台班80090811.712.05-----
13600kN以内振动打拔桩锤台班8011014--2.773.473.154.03-

续前页

单位:表列单位

顺序号项目单位代号电动卷扬机打桩振动打拔桩锤打桩钢管桩接头
桩径40cm以内桩径60cm以内桩径80cm以内
桩长30m以内桩长40m以内
I组土II组土I组土II组土I组土II组土
10根10个
891011121314
1432kV·A以内交流电弧焊机台班80150281.82.162.933.673.334.265.33
15221kW以内内燃拖轮台班80190050.250.30.450.60.70.99-
16200t以内工程驳船台班80190230.570.691.021.361.772.26-
17小型机具使用费元809900110.212.218.523.13038.470.6
18基价元999900112720012840926044226396434387034852810657

III. 在船上工作平台上打桩
单位:表列单位

顺序号项目单位代号电动卷扬机打桩振动打拔桩锤打桩钢管桩接头
桩径60cm以内桩径80cm以内桩径120cm以内
桩长30m以内桩长40m以内桩长50m以内
I组土II组土I组土II组土I组土II组土
10根10个
15161718192021
1人工工日100100153.866.142.454.3537042.4
2型钢t20030040.2470.2470.2470.2470.2470.247-
3钢板t2003005------0.412
4钢管桩t200302136.37536.37558.4458.44117.4117.4-
5电焊条kg200901141.541.566.666.625.625.679.6
6铁件kg200902885.185.1136.7136.7136.7136.7-
7铁钉kg20090300.40.40.60.60.60.6-
8原木 40030015.225.225.225.225.225.22-
9锯材 40030021.722.111.722.21.722.27-
10其他材料费元780100132.132.151.751.761.661.691.4
1150t以内履带式起重机台班8009007--3.434.39--2.57
1280t以内履带式起重机台班8009010----4.45.81-
1350kN以内单筒慢动卷扬机台班80090811.111.37-----

续前页

单位:表列单位

顺序号项目单位代号电动卷扬机打桩振动打拔桩锤打桩钢管桩接头
桩径60cm以内桩径80cm以内桩径120cm以内
桩长30m以内桩长40m以内桩长50m以内
I组土II组土I组土II组土I组土II组土
10根10个
15161718192021
14600kN以内振动打拔桩锤台班8011014--3.364.3---
15900kN以内振动打拔桩锤台班8011015----4.495.92-
1632kV·A以内交流电弧焊机台班80150281.171.263.113.983.895.134.66
17294kW以内内燃拖轮台班80190060.320.391.952.51.952.58-
18400t以内工程驳船台班80190251.892.325.487.016.859.044.11
19小型机具使用费元809900136.244.548.261.770.793.498.8
20基价元999900118955019186630737631411659387060463913484

在

4-3-4 钢管桩填心
工程内容 1) 安、拆导管;2) 钢管桩内填心。
单位: \(10\mathrm{m}^3\)

顺序号项目单位代号混凝土土砂砾碎石
1234
1人工工日10010019.21.81.71.6
2普C20-32.5-4 1503032(10.20)---
3水 30050043---
4中(粗)砂 55030055---
5砂砾 5503007--12.8-
6碎石(4cm) 55050138.57--12.8
732.5级水泥155090013.04---
8其他材料费元78010011.9---
9设备摊销费元790100123.3---
1025t以内汽车式起重机台班80090300.430.080.130.13
11 台班80130111.62---
12小型机具使用费元80990012.71.81.81.3
13基价元999900140713029551454

4-3-5 打钢板桩

工程内容 安装、拆除、移动打桩机,制作导桩并打入土中,钢板桩木支撑制作、试拼、安装,钢板桩拼组,打、拔出导桩,50m内材料运输等全部工序。

单位:表列单位

顺序号项目单位代号电动卷扬机打桩振动打拔桩机打桩钢板桩接头
陆地工作平台水中工作平台船上工作平台
I组土II组土I组土II组土I组土II组土I组土II组土
10t10个
123456789
1人工工日100100132.638.921.925.628.134.331.137.33.4
2型钢t20030040.0020.002----0.0720.072-
3钢板t20030050.0010.001------0.363
4钢板桩t20030201.251.251.251.251.251.251.251.25-
5电焊条kg2009011--------32.5
6铁件kg200902846.252.238.844.238.844.273.4109.2-
7铁钉kg20090300.10.10.10.10.10.10.1--
8原木 40030011.331.331.311.311.311.311.421.42-
9锯材 40030020.40.430.170.20.170.20.460.58-
10其他材料费元780100148.348.344.944.944.944.94645.619.8
1112t以内汽车式起重机台班80090270.260.391.071.611.361.991.412-

续前页

单位:表列单位

顺序号项目单位代号电动卷扬机打桩振动打拔桩机打桩钢板桩接头
陆地工作平台水中工作平台船上工作平台
I组土II组土I组土II组土I组土II组土I组土II组土
10t10个
123456789
1250kN以内单筒慢动卷扬机台班80090814.776.24-------
13300kN以内振动打拔桩机台班8011008--0.991.50.991.491.11.66-
1432kV·A以内交流电弧焊机台班8015028--------2.74
15147kW以内内燃拖轮台班8019003----0.250.380.310.46-
16200t以内工程驳船台班8019023----0.630.961.882.83-
17小型机具使用费元8099001--79.779.779.779.779.779.73.3
18基价元999900112784138891215713585136031564515431179392363

续前页 单位: \(10m^{3}\) 实体 续前页 单位: \(10m^{3}\) 实体

4-3-6 拔钢板桩

工程内容 1) 准备拔桩工具;2) 安移拔桩机具,固定船只;3) 钢板桩支撑拆除、堆放;4) 系桩、拔桩;5) 运桩、堆放。

单位:10t 钢板桩

顺序号项目单位代号卷扬机拔桩振动打拔桩机拔桩
陆地工作平台水中工作平台船上工作平台
123
1人工工日100100118.321.310.5
212t以内汽车式起重机台班80090270.190.190.74
350kN以内单筒慢动卷扬机台班80090811.491.49-
4300kN以内振动打拔桩机台班8011008--0.7
5147kW以内内燃拖轮台班8019003-0.150.39
6200t以内工程驳船台班8019023-0.260.96
7基价元9999001236329813279

4-3-7 打桩工作平台

工程内容 1) 制桩、打桩、拔桩及制、安、拆简易打桩架;2) 移动、固定船只;3) 制、安、拆平台。

单位: \(100\mathrm{m}^2\)

顺序号项目单位代号陆地上打桩用水上打桩用船上打桩用
卷扬机打桩其他机械打桩卷扬机打桩其他机械打桩卷扬机打桩其他机械打桩
123456
1人工工日10010016.810.724.730.714.917.4
2型钢t20030040.2060.2630.7520.9710.4960.567
3电焊条kg2009011-0.11316.411.1
4铁件kg20090287.312.711.317.15.37.8
5铁钉kg20090302.52.52.52.52.62.6
6锯材 40030021.11.471.11.471.11.38
7其他材料费元78010010.40.750.481.322.1
8设备摊销费元7901001-174.11.4176.4-81.7
950kN以内单筒慢动卷扬机台班8009081--1.431.84--
1032kV·A以内交流电弧焊机台班8015028-0.011.291.620.050.05
11小型机具使用费元80990010.91.6146.7189.24.64.9
12基价元99990013146451877351012350346064

注:船上打桩工作平台所需驳船艘班,包括在打桩或拔桩的定额中。

第四节 灌注桩工程

说明

  1. 灌注桩造孔根据造孔的难易程度, 将土质分为八种:

(1)砂土:粒径不大于2mm的砂类土,包括淤泥、轻亚黏土。

(2) 黏土: 亚黏土、黏土、黄土, 包括土状风化。

(3)砂砾:粒径2\~20mm的角砾、圆砾含量(指质量比,下同)小于或等于50%,包括礓石及粒状风化。

(4)砾石:粒径 2 \~ 20mm 的角砾、圆砾含量大于 50%,有时还包括粒径 20 \~ 200mm 的碎石、卵石,其含量在 10% 以内,包括块状风化。

(5) 卵石: 粒径 20\~200mm 的碎石、卵石含量大于 10%, 有时还包括块石、漂石, 其含量在 10% 以内, 包括块状风化。

(6)软石:饱和单轴极限抗压强度在40MPa以下的各类松软的岩石,如盐岩,胶结不紧的砾岩、泥质页岩、砂岩,较坚实的泥灰岩、块石土及漂石土,软而节理较多的石灰岩等。

(7)次坚石:饱和单轴极限抗压强度在40\~100MPa的各类较坚硬的岩石,如硅质页岩,硅质砂岩,白云岩,石灰岩,坚实的泥灰岩,软玄武岩、片麻岩、正长岩、花岗岩等。

(8) 坚石: 饱和单轴极限抗压强度在 100MPa 以上的各类坚硬的岩石, 如硬玄武岩, 坚实的石灰岩、白云岩、大理岩、石英岩、闪长岩、粗粒花岗岩、正长岩等。

  1. 灌注桩成孔定额分为人工挖孔、卷扬机带冲击锥冲孔、冲击钻机冲孔、回旋钻机钻孔、潜水钻机钻孔、旋挖钻机钻孔、全套管钻机钻孔七种。定额中已按摊销方式计入钻架的制作、拼装、移位、拆除及钻头维修所耗用的工、料、机械台班数量,钻头的费用已计入设备摊销费中,使用本节定额时,不得另行计算。
  1. 灌注桩混凝土定额按机械拌和、工作平台上导管倾注水下混凝土编制, 定额中已包括混凝土灌注设备(如导管等)摊销的工、料费用及扩孔增加的混凝土数量, 使用定额时, 不得另行计算。

  2. 钢护筒定额中, 干处理设按护筒设计质量的周转摊销量计入定额中, 使用定额时, 不得另行计算。水中埋设按护筒全部设计质量计入定额中, 可根据设计确定的回收量按规定计算回收金额。

  3. 护筒定额中, 已包括陆地上埋设护筒用的黏土或水中埋设护筒定位用的导向架及钢质或钢筋混凝土护筒接头用的铁件、硫黄胶泥等埋设时用的材料、设备消耗, 使用定额时, 不得另行计算。

  4. 浮箱工作平台定额中, 每只浮箱的工作面积为 \(3m \times 6m = 18m^{2}\) 。

  5. 使用成孔定额时,应根据施工组织设计的需要合理选用定额子目,当不采用泥浆船的方式进行水中灌注桩施工时,除按 90kW 以内内燃拖轮数量的一半保留拖轮和驳船的数量外,其余拖轮和驳船的消耗应扣除。

  6. 在河滩、水中采用围堰筑岛方法施工或搭设的便桥与工作平台相连时,应采用陆地上成孔定额计算。

  7. 本章定额是按一般黏土造浆进行编制的, 当实际采用膨润土造浆时, 其膨润土的用量可按定额中黏土用量乘以系数进行计算。即:

\[ Q = 0. 0 9 5 \times V \]

式中:Q——膨润土的用量(t);

V——黏土的用量 \(\left(\mathrm{m}^{3}\right)\) 。

  1. 当设计桩径与定额采用桩径不同时, 可按下表系数调整:
计算基数桩径150cm以内桩径200cm以内桩径250cm以内
桩径(cm)120130140160170180190210220230240
调整系数冲击锥、冲击钻0.850.90.950.80.850.90.950.880.910.940.97
回旋钻-0.940.970.750.820.870.920.880.910.940.96

续前页

计算基数桩径300cm以内桩径350cm以内
桩径(cm)260270280290310320330340
调整系数回旋钻0.720.780.850.920.70.780.850.93
  1. 工程量计算规则:

(1)灌注桩成孔工程量按设计入土深度计算。定额中的孔深指护筒顶至桩底(设计高程)的深度。造孔定额中同一孔内的不同土质,不论其所在的深度如何,均采用总孔深定额。

(2)人工挖孔的工程量按护筒(护壁)外缘所包围的面积乘以设计孔深计算。

(3) 浇筑水下混凝土的工程量按设计桩径断面积乘以设计桩长计算, 不得将扩孔因素计入工程量。

(4)灌注桩工作平台的工程量按施工组织设计需要的面积计算。

(5)钢护筒的工程量按护筒的设计质量计算。设计质量为加工后的成品质量,包括加劲肋及连接用法兰盘等全部钢材的质量。当设计提供不出钢护筒的质量时,可参考下表的质量进行计算,桩径不同时可内插计算。

桩径(cm)100120150200250300350
护筒单位质量(kg/m)267.0390.0568.0919.01504.01961.02576.0

4-4-1 人工挖孔

工程内容 挖孔:1)人工挖土或打眼开炸石方,装土、石,清理、小量排水;2)卷扬机吊运土、石出孔,修整孔壁,检平石质基底;

3) 临时支撑及警戒防护等。

护壁:1)模板及支撑的制作、安装、拆除、涂脱模剂;2)混凝土的浇筑、捣固、养护。

单位: \(10\mathrm{m}^3\)

顺序号项目单位代号挖孔现浇混凝土护壁
孔深(m)
10以内10以上
砂(黏)土、砂砾砾(卵)石软石次坚石坚石砂(黏)土、砂砾砾(卵)石软石次坚石坚石
1234567891011
1人工工日10010015.87.18.612.622.57.79.411.516.829.919.9
2普C25-32.5-4 1503033----------(10.20)
3型钢t2003004----------0.032
4组合钢模板t2003026----------0.049
5钢钎kg2009002--0.220.350.52--0.220.350.52-
6铁件kg2009028----------32.07
7水 3005004----------13
8原木 4003001----------0.06
9硝铵炸药kg5005002--68.510--68.510-

续前页

单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号挖孔现浇混凝土护壁
孔深(m)
10以内10以上
砂(黏)土、砂砾砾(卵)石软石次坚石坚石砂(黏)土、砂砾砾(卵)石软石次坚石坚石
1234567891011
10非电毫秒雷管个5005008--14.220.123.6--14.220.123.6-
11导爆索m5005009--2535.441.7--2535.441.7-
12中(粗)砂 5503005----------4.9
13碎石(4cm) 5505013----------8.47
1432.5级水泥t5509001----------3.417
15其他材料费元7801001--53.450.555.3--46.650.555.354.8
1650kN以内单筒慢动卷扬机台班80090812.192.673.254.738.462.913.544.316.311.251.22
17 台班8017049--0.680.991.76--0.91.312.35-
18小型机具使用费元809900123.429.334.650.690.546.757.969.1100.8180.115.2
19基价元999900110171244222032075543136616672897420473245207

4-4-2 卷扬机带冲击锥冲孔
工程内容 1) 装、拆、移钻架, 安卷扬机, 串钢丝绳, 安滑轮; 2) 准备钻具、冲孔、提钻、出渣、加水、加黏土、清孔、量孔深。
单位:10m

顺序号项目单位代号桩径150cm以内孔深20m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
12345678
1人工工日100100112.914.123.832.340.543.656.772.1
2电焊条kg20090110.30.60.81.22.52.73.23.7
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050043126414141363636
5锯材 40030020.010.010.010.010.010.010.010.01
6黏土 550100310.5714141412.2712.2712.27
7其他材料费元78010011.71.71.71.71.71.71.71.7
8设备摊销费元7901001194.9200217.9225.6242.7252.8276.9291.5
9 以内履带式机械单斗挖掘机台班80010350.040.040.040.040.040.040.040.04
1010t以内载货汽车台班80070070.170.170.170.170.170.170.170.17
1116t以内汽车式起重机台班80090280.170.170.170.170.170.170.170.17
1250kN以内双筒快动卷扬机台班80091021.662.475.939.7213.3714.8820.7127.57
13泥浆分离器台班80110560.010.020.050.090.120.160.230.38
14泥浆搅拌机台班80110571.521.521.521.521.521.521.521.52

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深20m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
12345678
15 以内泥浆泵台班80130240.040.050.160.260.370.490.681.13
1642kV·A以内交流电弧焊机台班80150290.030.060.080.130.250.280.330.38
17小型机具使用费元80990010.40.40.40.40.40.40.40.4
18基价元99990012755305551557088898297301272516321

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
910111213141516
1人工工日100100112.614.326.137.847.648.564.692.7
2电焊条kg20090110.30.60.81.22.52.73.23.7
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050043126414141363636
5锯材 40030020.0070.0070.0070.0070.0070.0070.0070.007
6黏土 550100310.5714141412.2712.2712.27
7其他材料费元78010011.20.90.90.90.90.90.90.9
8设备摊销费元7901001194.9200218.3225.6242.7252.8276.9291.5
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.140.140.140.140.140.140.140.14
1116t以内汽车式起重机台班80090280.140.140.140.140.140.140.140.14
1250kN以内双筒快动卷扬机台班80091022.663.79.315.4220.5421.229.644.32
13泥浆分离器台班80110560.020.030.070.120.160.20.30.52
14泥浆搅拌机台班80110570.560.560.560.560.560.560.60.56
15 以内泥浆泵台班80130240.050.080.210.350.490.590.81.56
1642kV·A以内交流电弧焊机台班80150290.030.060.080.130.250.280.30.38
17小型机具使用费元80990010.30.30.30.30.30.30.30.3
18基价元9999001279932156092897311424117161570022760

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
1718192021222324
1人工工日100100112.51530.34658.960.481.9119.4
2电焊条kg20090110.30.60.81.22.52.73.23.7
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050043126414141363636
5锯材 40030020.0050.0050.0050.0050.0050.0050.0050.005
6黏土 550100310.5714141412.2712.2712.27
7其他材料费元78010010.90.90.90.90.90.90.90.9
8设备摊销费元7901001194.9200218.3225.6242.7252.8276.9291.5
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.10.10.10.10.10.10.10.1
1116t以内汽车式起重机台班80090280.10.10.10.10.10.10.10.1
1250kN以内双筒快动卷扬机台班80091023.374.7512.220.4227.1928.139.3558.98
13泥浆分离器台班80110560.020.040.10.160.210.260.370.69
14泥浆搅拌机台班80110570.560.560.560.560.560.560.560.56
15 以内泥浆泵台班80130240.070.110.290.470.640.791.12.08
1642kV·A以内交流电弧焊机台班80150290.030.060.080.130.250.280.330.38
17小型机具使用费元80990010.20.20.20.20.20.20.20.2
18基价元99990012903349872401109514308147452006129470

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深20m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
2526272829303132
1人工工日100100117.720.237.754.765.37296124.2
2电焊条kg20090110.30.70.91.42.833.64.1
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050045446727272636363
5锯材 40030020.0130.0130.0130.0130.0130.0130.0130.013
6黏土 550100318.712.424.924.924.921.8121.821.81
7其他材料费元78010011.71.71.71.71.71.71.71.7
8设备摊销费元7901001205.1210.3228.5235.9253263.2287.2301.8
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.120.120.120.120.120.120.120.12
1116t以内汽车式起重机台班80090280.120.120.120.120.120.120.120.12
1250kN以内双筒快动卷扬机台班80091023.395.112.5620.726.729.7241.4455.22
13泥浆分离器台班80110560.020.030.090.160.220.290.40.67
14泥浆搅拌机台班801105711111111
15 以内泥浆泵台班80130240.070.090.280.470.650.861.22.01
1642kV·A以内交流电弧焊机台班80150290.030.070.090.140.280.310.40.42
17小型机具使用费元80990010.50.50.50.50.50.50.50.5
18基价元99990013731436384381241815202167272244629304

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
3334353637383940
1人工工日100100117.921.243.766.180.183.3112.7164.1
2电焊条kg20090110.30.70.91.42.833.64.1
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050045446727272636363
5锯材 40030020.0090.0090.0090.0090.0090.0090.0090.009
6黏土 550100318.712.424.924.924.921.8121.8121.81
7其他材料费元78010011.21.21.21.21.21.21.21.2
8设备摊销费元7901001205.1210.3228.5235.9253263.1287.2301.8
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.080.080.080.080.080.080.080.08
1116t以内汽车式起重机台班80090280.080.080.080.080.080.080.080.08
1250kN以内双筒快动卷扬机台班80091024.346.4216.2327.0234.9736.0850.4475.54
13泥浆分离器台班80110560.030.050.120.210.290.350.490.93
14泥浆搅拌机台班801105711111111
15 以内泥浆泵台班80130240.090.140.370.630.861.051.472.78
1642kV·A以内交流电弧焊机台班80150290.030.070.090.140.280.310.360.42
17小型机具使用费元80990010.40.40.40.40.40.40.40.4
18基价元99990013929475399721522818892195482653838959

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
4142434445464748
1人工工日100100119.824.754.986.1101.8106.5145.7214.2
2电焊条kg20090110.30.70.91.42.833.64.1
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050045446727272636363
5锯材 40030020.0070.0070.0070.0070.0070.0070.0070.007
6黏土 550100318.712.424.924.924.921.8121.8121.81
7其他材料费元78010010.90.90.90.90.90.90.90.9
8设备摊销费元7901001205.1210.3228.5235.9253263.1287.2301.8
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1010t以内载货汽车台班80070070.060.060.060.060.060.060.060.06
1116t以内汽车式起重机台班80090280.060.060.060.060.060.060.060.06
1250kN以内双筒快动卷扬机台班80091025.78.622.237.1746.3347.8967.09100.59
13泥浆分离器台班80110560.040.060.170.280.380.470.651.23
14泥浆搅拌机台班801105711111111
15 以内泥浆泵台班80130240.120.190.510.841.141.41.963.69
1642kV·A以内交流电弧焊机台班80150290.030.070.090.140.280.310.360.42
17小型机具使用费元80990010.30.30.30.30.30.30.30.3
18基价元999900144425649126921997424154251163443450981

4-4-3 冲击钻机冲孔
工程内容 1) 装、拆、移钻架, 安卷扬机, 串钢丝绳, 安滑轮; 2) 准备钻具、冲孔、提钻、出渣、加水、加黏土、清孔、量孔深。
单位:10m

顺序号项目单位代号桩径100cm以内
孔深20m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
12345678
1人工工日100100110.611.218.22022.725.533.544.2
2电焊条kg20090110.30.60.71.12.22.42.93.3
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050041411181818161616
5锯材 40030020.0140.0140.0140.0140.0140.0140.0140.014
6黏土 55010034.673.116.236.236.235.455.455.45
7其他材料费元78010012.42.42.42.42.42.42.42.4
8设备摊销费元7901001128.9134.2153.8161.5178.6189.9214.5229.9
9 以内履带式机械单斗挖掘机台班80010350.040.040.040.040.040.040.040.04
1010t以内载货汽车台班80070070.230.230.230.230.230.230.230.23
1116t以内汽车式起重机台班80090280.230.230.230.230.230.230.230.23
12JK8型冲击钻机台班80110291.42.025.457.198.7210.314.6920.63
13泥浆分离器台班80110560.0040.010.020.040.040.060.090.15
14泥浆搅拌机台班80110570.250.250.250.250.250.250.250.25
15 以内泥浆泵台班80130240.010.020.060.110.130.190.270.46
1642kV·A以内交流电弧焊机台班80150290.030.060.070.110.220.240.290.33
17基价元99990012662307959127157838896321311017807

续前页 单位:10m 续前页

单位:10m

顺序号项目单位代号桩径100cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
910111213141516
1人工工日100100110.210.818.320.62428.939.153
2电焊条kg20090110.30.60.71.12.22.42.93.3
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050041411181818161616
5锯材 40030020.010.010.010.010.010.010.010.01
6黏土 55010034.673.116.236.236.235.455.455.45
7其他材料费元78010011.71.71.71.71.71.71.71.7
8设备摊销费元7901001128.9134.2153.8161.5178.6189.9214.5229.9
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.170.170.170.170.170.170.170.17
1116t以内汽车式起重机台班80090280.170.170.170.170.170.170.170.17
12JK8型冲击钻机台班80110291.952.626.498.310.1412.9618.5926.04
13泥浆分离器台班80110560.010.010.030.040.050.080.120.19
14泥浆搅拌机台班80110570.250.250.250.250.250.250.250.25
15 以内泥浆泵台班80130240.020.030.080.130.160.250.350.58
1642kV·A以内交流电弧焊机台班80150290.030.060.070.110.220.240.290.33
17基价元999900128263270641877539245114471588921820

续前页

单位:10m

顺序号项目单位代号桩径100cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
1718192021222324
1人工工日10010011010.314.82124.530.241.954.2
2电焊条kg20090110.30.60.71.12.22.42.93.3
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050041411181818161616
5锯材 40030020.0070.0070.0070.0070.0070.0070.0070.007
6黏土 55010034.673.116.236.236.235.455.455.45
7其他材料费元78010011.21.21.21.21.21.21.21.2
8设备摊销费元7901001128.9134.2153.8161.5178.6189.9214.5229.9
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1010t以内载货汽车台班80070070.130.130.130.130.130.130.130.13
1116t以内汽车式起重机台班80090280.130.130.130.130.130.130.130.13
12JK8型冲击钻机台班80110292.183.076.079.311.414.6321.0527.84
13泥浆分离器台班80110560.010.010.040.060.070.110.150.25
14泥浆搅拌机台班80110570.250.250.250.250.250.250.250.25
15 以内泥浆泵台班80130240.020.040.110.170.20.320.460.75
1642kV·A以内交流电弧焊机台班80150290.030.060.070.110.220.240.290.33
17基价元999900128553398573183139968125051757822983

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深20m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
2526272829303132
1人工工日100100111.612.318.924.127.733.744.255.6
2电焊条kg20090110.30.60.81.22.52.73.23.7
3铁件kg20090280.30.30.30.30.30.30.30.3
4水 30050043126414141363636
5锯材 40030020.0180.0180.0180.0180.0180.0180.0180.018
6黏土 550100310714141412.2712.2712.27
7其他材料费元78010012.82.82.82.82.82.82.82.8
8设备摊销费元7901001165.8172.6197.8207.7229.9244.2276.1295.8
9 以内履带式机械单斗挖掘机台班80010350.040.040.040.040.040.040.040.04
1010t以内载货汽车台班80070070.250.250.250.250.250.250.250.25
1116t以内汽车式起重机台班80090280.250.250.250.250.250.250.250.25
12JK8型冲击钻机台班80110291.852.59710.5613.0915.9522.830.19
13泥浆分离器台班80110560.010.020.050.080.10.140.210.35
14泥浆搅拌机台班80110570.560.560.560.560.560.560.560.56
15 以内泥浆泵台班80130240.030.050.140.250.290.430.621.04
1642kV·A以内交流电弧焊机台班80150290.030.060.080.130.250.280.330.38
17基价元9999001326337447202989211823141681939725115

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
3334353637383940
1人工工日10010011213.420.22731.237.851.264.7
2电焊条kg20090110.30.60.81.22.52.73.23.7
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050043126414141363636
5锯材 40030020.0130.0130.0130.0130.0130.0130.0130.013
6黏土 550100310714141412.2712.2712.27
7其他材料费元780100122222222
8设备摊销费元7901001165.8172.6197.8207.7229.9244.2276.1295.8
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.170.170.170.170.170.170.170.17
1116t以内汽车式起重机台班80090280.170.170.170.170.170.170.170.17
12JK8型冲击钻机台班80110292.183.257.0810.8113.1216.9224.2831.73
13泥浆分离器台班80110560.010.020.060.10.120.180.260.43
14泥浆搅拌机台班80110570.560.560.560.560.560.560.560.56
15 以内泥浆泵台班80130240.040.070.180.290.350.550.791.3
1642kV·A以内交流电弧焊机台班80150290.030.060.080.130.250.280.330.38
17基价元99990013345409672471021012082150632091526928

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
4142434445464748
1人工工日100100111.412.421.229.534.642.859.275.7
2电焊条kg20090110.30.60.81.22.52.73.23.7
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050043126414141363636
5锯材 40030020.0090.0090.0090.0090.0090.0090.0090.009
6黏土 550100310714141412.2712.2712.27
7其他材料费元78010011.41.41.41.41.41.41.41.4
8设备摊销费元7901001165.8172.6197.8207.7229.9244.2276.1295.8
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.130.130.130.130.130.130.130.13
1116t以内汽车式起重机台班80090280.130.130.130.130.130.130.130.13
12JK8型冲击钻机台班80110292.613.648.4613.0715.8620.5429.5538.7
13泥浆分离器台班80110560.020.030.080.130.150.240.350.56
14泥浆搅拌机台班80110570.560.560.560.560.560.560.560.56
15 以内泥浆泵台班80130240.050.090.250.380.460.711.041.69
1642kV·A以内交流电弧焊机台班80150290.030.060.080.130.250.280.330.38
17基价元99990013464415181091175314006176952486232238

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深50m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
4950515253545556
1人工工日100100111.813.921.931.337.246.665.183.8
2电焊条kg20090110.30.60.81.22.52.73.23.7
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050043126414141363636
5锯材 40030020.0070.0070.0070.0070.0070.0070.0070.007
6黏土 550100310714141412.2712.2712.27
7其他材料费元78010011.11.11.11.11.11.11.11.1
8设备摊销费元7901001165.8172.6197.8207.7229.9244.2276.1295.8
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.10.10.10.10.10.10.10.1
1116t以内汽车式起重机台班80090280.10.10.10.10.10.10.10.1
12JK8型冲击钻机台班80110293.274.849.5314.7617.9823.2733.5243.84
13泥浆分离器台班80110560.020.040.10.140.180.280.40.66
14泥浆搅拌机台班80110570.560.560.560.560.560.560.560.56
15 以内泥浆泵台班80130240.070.110.290.430.540.831.21.97
1642kV·A以内交流电弧焊机台班80150290.030.060.080.130.250.280.330.38
17基价元99990013842496587711289215496196822781036154

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深20m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
5758596061626364
1人工工日100100116.316.926.433.63844.95973.6
2电焊条kg20090110.30.70.91.42.833.64.1
3铁件kg20090280.40.40.40.40.40.40.40.4
4水 30050045446727272636363
5锯材 40030020.0230.0230.0230.0230.0230.0230.0230.023
6黏土 550100318.6612.424.924.924.921.8121.8121.81
7其他材料费元780100133333333
8设备摊销费元7901001227.4236.8271.1284.6315.4334.7378.6405.7
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.20.20.20.20.20.20.20.2
1116t以内汽车式起重机台班80090280.20.20.20.20.20.20.20.2
12JK10型冲击钻机台班80110302.143.037.6411.5814.0118.0925.8933.97
13泥浆分离器台班80110560.020.030.090.150.170.260.370.61
14泥浆搅拌机台班801105711111111
15 以内泥浆泵台班80130240.050.090.260.440.510.771.11.84
1642kV·A以内交流电弧焊机台班80150290.030.070.090.140.280.310.360.42
17基价元99990014359497594811305515290189032595533404

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
6566676869707172
1人工工日100100114.715.92837.34352.170.489.5
2电焊条kg20090110.30.70.91.42.833.64.1
3铁件kg20090280.30.30.30.30.30.30.30.3
4水 30050045446727272636363
5锯材 40030020.0160.0160.0160.0160.0160.0160.0160.016
6黏土 550100318.6612.424.924.924.921.8121.8121.81
7其他材料费元78010012.12.12.12.12.12.12.12.1
8设备摊销费元7901001227.4236.8271.1284.6315.4334.7378.6405.7
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.140.140.140.140.140.140.140.14
1116t以内汽车式起重机台班80090280.140.140.140.140.140.140.140.14
12JK10型冲击钻机台班80110302.733.829.6514.7817.9423.233.3443.85
13泥浆分离器台班80110560.020.040.110.170.210.330.470.77
14泥浆搅拌机台班801105711111111
15 以内泥浆泵台班80130240.070.120.330.510.630.981.42.31
1642kV·A以内交流电弧焊机台班80150290.030.070.090.140.280.310.360.42
17基价元999900144865311109461556118458231523229641965

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
7374757677787980
1人工工日100100117.316.231.643.751.16387111.7
2电焊条kg20090110.30.70.91.42.833.64.1
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050045446727272636363
5锯材 40030020.0120.0120.0120.0120.0120.0120.0120.012
6黏土 550100318.6612.424.924.924.921.8121.8121.81
7其他材料费元78010011.51.51.51.51.51.51.51.5
8设备摊销费元7901001227.4236.8271.1284.6315.4334.7378.6405.7
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1010t以内载货汽车台班80070070.10.10.10.10.10.10.10.1
1116t以内汽车式起重机台班80090280.10.10.10.10.10.10.10.1
12JK10型冲击钻机台班80110303.164.7512.3417.0120.6926.838.650.82
13泥浆分离器台班80110560.030.050.150.230.270.420.611
14泥浆搅拌机台班801105711111111
15 以内泥浆泵台班80130240.090.160.440.680.821.261.843.01
1642kV·A以内交流电弧焊机台班80150290.030.070.090.140.280.310.360.42
17基价元999900149825912131381776021200268123776849315

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深50m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
8182838485868788
1人工工日100100116.717.935.450.359.574.3103.7134.2
2电焊条kg20090110.30.70.91.42.833.64.1
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050045446727272636363
5锯材 40030020.0090.0090.0090.0090.0090.0090.0090.009
6黏土 550100318.6612.424.924.924.921.8121.8121.81
7其他材料费元78010011.21.21.21.21.21.21.21.2
8设备摊销费元7901001227.4236.8271.1284.6315.4334.7378.6405.7
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1010t以内载货汽车台班80070070.080.080.080.080.080.080.080.08
1116t以内汽车式起重机台班80090280.080.080.080.080.080.080.080.08
12JK10型冲击钻机台班80110304.376.0415.9124.5929.9338.8155.9573.7
13泥浆分离器台班80110560.040.060.170.260.320.490.711.17
14泥浆搅拌机台班801105711111111
15 以内泥浆泵台班80130240.120.190.510.770.961.472.133.5
1642kV·A以内交流电弧焊机台班80150290.030.070.090.140.280.310.360.42
17基价元999900157236952159832366828462363145154667594

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深60m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
8990919293949596
1人工工日100100116.720.538.255.466.178.1109.9142.9
2电焊条kg20090110.30.70.91.42.833.64.1
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050045446727272636363
5锯材 40030020.0080.0080.0080.0080.0080.0080.0080.008
6黏土 550100318.6612.424.924.924.921.8121.8121.81
7其他材料费元780100111111111
8设备摊销费元7901001227.4236.8271.1284.6315.4334.7378.6405.7
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1010t以内载货汽车台班80070070.070.070.070.070.070.070.070.07
1116t以内汽车式起重机台班80090280.070.070.070.070.070.070.070.07
12JK10型冲击钻机台班80110305.067.7517.3326.8332.6939.7657.3475.56
13泥浆分离器台班80110560.050.070.20.310.380.580.851.39
14泥浆搅拌机台班801105711111111
15 以内泥浆泵台班80130240.140.210.610.931.141.752.554.18
1642kV·A以内交流电弧焊机台班80150290.030.070.090.140.280.310.360.42
17基价元999900161898394172782579531116374665331570055

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深20m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
979899100101102103104
1人工工日100100119.718.727.435.340.147.663.279.3
2电焊条kg20090110.40.811.533.33.94.5
3铁件kg20090280.50.50.50.50.50.50.50.5
4水 30050046857909090797979
5锯材 40030020.0240.0240.0240.0240.0240.0240.0240.024
6黏土 550100323.3315.631.1231.1231.1227.2627.2627.26
7其他材料费元78010012.52.52.52.52.52.52.52.5
8设备摊销费元7901001268.4279.5319.9335.9372.4395.1447479
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.110.110.110.110.110.110.110.11
1116t以内汽车式起重机台班80090280.110.110.110.110.110.110.110.11
12JK10型冲击钻机台班80110302.993.949.7314.1616.8721.7331.1940.96
13泥浆分离器台班80110560.020.040.110.180.210.320.460.77
14泥浆搅拌机台班80110571.251.251.251.251.251.251.251.25
15 以内泥浆泵台班80130240.060.120.320.550.640.961.372.31
1642kV·A以内交流电弧焊机台班80150290.040.080.10.150.310.340.40.46
17基价元999900153245797111011510717598218243022139080

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
105106107108109110111112
1人工工日100100120.918.131.442.34959.480.8103
2电焊条kg20090110.40.811.533.33.94.5
3铁件kg20090280.30.30.30.30.30.30.30.3
4水 30050046857909090797979
5锯材 40030020.0170.0170.0170.0170.0170.0170.0170.017
6黏土 550100323.3315.631.1231.1231.1227.2627.2627.26
7其他材料费元78010011.71.71.71.71.71.71.71.7
8设备摊销费元7901001268.4279.5319.9335.9372.4395.1447479
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.080.080.080.080.080.080.080.08
1116t以内汽车式起重机台班80090280.080.080.080.080.080.080.080.08
12JK10型冲击钻机台班80110303.554.8111.711821.8828.2740.6853.54
13泥浆分离器台班80110560.030.050.140.210.260.410.580.96
14泥浆搅拌机台班80110571.251.251.251.251.251.251.251.25
15 以内泥浆泵台班80130240.090.150.410.640.791.231.752.89
1642kV·A以内交流电弧焊机台班80150290.040.080.10.150.310.340.40.46
17基价元999900157856281128611846321985276203870350418

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
113114115116117118119120
1人工工日100100120.9193650.158.872.5100.4129.2
2电焊条kg20090110.40.811.533.33.94.5
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050046857909090797979
5锯材 40030020.0120.0120.0120.0120.0120.0120.0120.012
6黏土 550100323.3315.631.1231.1231.1227.2627.2627.26
7其他材料费元78010011.21.21.21.21.21.21.21.2
8设备摊销费元7901001268.4279.5319.9335.9372.4395.1447479
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1010t以内载货汽车台班80070070.050.050.050.050.050.050.050.05
1116t以内汽车式起重机台班80090280.050.050.050.050.050.050.050.05
12JK10型冲击钻机台班80110303.996.0515.0523.2228.2736.5652.769.42
13泥浆分离器台班80110560.040.070.180.280.340.530.771.26
14泥浆搅拌机台班80110571.251.251.251.251.251.251.251.25
15 以内泥浆泵台班80130240.120.20.550.851.021.582.313.77
1642kV·A以内交流电弧焊机台班80150290.040.080.10.150.310.340.40.46
17基价元999900160417191156402290727454347954921964420

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深50m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
121122123124125126127128
1人工工日100100122.421.238.254.564.580.6112.7146.1
2电焊条kg20090110.40.811.533.33.94.5
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050046857909090797979
5锯材 40030020.010.010.010.010.010.010.010.01
6黏土 550100323.3315.631.1231.1231.1227.2627.2627.26
7其他材料费元780100111111111
8设备摊销费元7901001268.4279.5319.9335.9372.4395.1447479
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1010t以内载货汽车台班80070070.040.040.040.040.040.040.040.04
1116t以内汽车式起重机台班80090280.040.040.040.040.040.040.040.04
12JK10型冲击钻机台班80110305.077.7417.2726.7332.5742.1560.880.1
13泥浆分离器台班80110560.050.080.210.320.40.610.881.46
14泥浆搅拌机台班80110571.251.251.251.251.251.251.251.25
15 以内泥浆泵台班80130240.150.230.640.961.21.842.664.38
1642kV·A以内交流电弧焊机台班80150290.040.080.10.150.310.340.40.46
17基价元999900169248568174062580231058395705620273774

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深60m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
129130131132133134135136
1人工工日100100124.922.140.859.370.889.2125.8163.7
2电焊条kg20090110.40.811.533.33.94.5
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050046857909090797979
5锯材 40030020.0080.0080.0080.0080.0080.0080.0080.008
6黏土 550100323.3315.631.1231.1231.1227.2627.2627.26
7其他材料费元78010010.80.80.80.80.80.80.80.8
8设备摊销费元7901001268.4279.5319.9335.9372.4395.1447479
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1010t以内载货汽车台班80070070.040.040.040.040.040.040.040.04
1116t以内汽车式起重机台班80090280.040.040.040.040.040.040.040.04
12JK10型冲击钻机台班80110305.848.9719.5930.3536.9847.8869.0991.06
13泥浆分离器台班80110560.060.090.250.390.480.731.061.74
14泥浆搅拌机台班80110571.251.251.251.251.251.251.251.25
15 以内泥浆泵台班80130240.180.260.761.171.432.193.185.23
1642kV·A以内交流电弧焊机台班80150290.040.080.10.150.310.340.40.46
17基价元999900177289518193232888334851445646350583521

4-4-4 回旋钻机钻孔

工程内容 1) 安、拆岸上泥浆循环系统并造浆;2) 准备钻具,装、拆、移钻架及钻机,安、拆钻杆及钻头;3) 钻进、压泥浆、浮渣、清理泥浆池沉渣;4) 清孔。

I. 陆地上钻孔
单位:10m

顺序号项目单位代号桩径100cm以内孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
12345678
1人工工日10010017.17.19.412.113.615.419.824.9
2电焊条kg20090110.10.20.30.50.911.21.4
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050041311171717151515
5锯材 40030020.0060.0060.0060.0060.0060.0060.0060.006
6黏土 55010034.472.985.965.965.965.225.225.22
7其他材料费元78010011.21.21.21.21.21.21.21.2
8设备摊销费元79010019.710.711.413.222.824.930.434.2
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.10.10.10.10.10.10.10.1
1116t以内汽车式起重机台班80090280.10.10.10.10.10.10.10.1
12 以内回旋钻机台班80110351.121.2522.963.764.646.488.64

续前页

单位:10m

顺序号项目单位代号桩径100cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
12345678
13泥浆分离器台班80110560.090.090.120.140.150.170.180.2
14泥浆搅拌机台班80110570.240.240.240.240.240.240.240.24
1542kV·A以内交流电弧焊机台班80150290.010.030.030.050.10.110.130.15
16基价元99990012668282641465742700683821134314812

续前页

单位:10m

顺序号项目单位代号桩径100cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
910111213141516
1人工工日10010016.46.4912.113.615.22025.5
2电焊条kg20090110.10.20.30.50.911.21.4
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050041311171717151515
5锯材 40030020.0050.0050.0050.0050.0050.0050.0050.005
6黏土 55010034.472.985.965.965.965.225.225.22
7其他材料费元78010010.90.90.90.90.90.90.90.9
8设备摊销费元79010019.710.711.413.222.824.930.434.2
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1015t以内载货汽车台班80070090.070.070.070.070.070.070.070.07
1116t以内汽车式起重机台班80090280.080.080.080.080.080.080.080.08
12 以内回旋钻机台班80110351.281.412.163.524.164.886.969.28
13泥浆分离器台班80110560.080.080.090.110.120.130.140.16
14泥浆搅拌机台班80110570.240.240.240.240.240.240.240.24
1542kV·A以内交流电弧焊机台班80150290.010.020.030.050.090.10.120.14
16基价元99990012744290042466423746986041193115658
顺序号项目单位代号桩径120cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
1718192021222324
1人工工日10010016.96.99.512.514.216.120.726.1
2电焊条kg20090110.10.20.30.511.11.31.5
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050041916252525222222
5锯材 40030020.0060.0060.0060.0060.0060.0060.0060.006
6黏土 55010036.444.38.598.598.597.537.537.53
7其他材料费元78010011.11.11.11.11.11.11.11.1
8设备摊销费元790100111.712.813.715.827.429.836.541
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.070.070.070.070.070.070.070.07
1116t以内汽车式起重机台班80090280.080.080.080.080.080.080.080.08
12 以内回旋钻机台班80110351.311.442.433.784.595.587.8310.44
13泥浆分离器台班80110560.080.080.090.110.120.130.140.16
14泥浆搅拌机台班80110570.350.350.350.350.350.350.350.35
1542kV·A以内交流电弧焊机台班80150290.010.020.030.050.10.110.130.15
16基价元99990012905305147436896819897221325817365
1人工工日10010016.76.79.613.115.517.723.629.9
2电焊条kg20090110.10.30.30.511.11.31.6
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050041916252525222222
5锯材 40030020.0050.0050.0050.0050.0050.0050.0050.005
6黏土 55010036.444.38.598.598.597.537.537.53
7其他材料费元78010010.90.90.90.90.90.90.90.9
8设备摊销费元790100111.712.813.715.827.429.836.541
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.060.060.060.060.060.060.060.06
1116t以内汽车式起重机台班80090280.060.060.060.060.060.060.060.06
12 以内回旋钻机台班80110351.41.532.614.325.496.579.4512.42
13泥浆分离器台班80110560.070.070.080.090.10.110.120.14
14泥浆搅拌机台班80110570.350.350.350.350.350.350.350.35
1542kV·A以内交流电弧焊机台班80150290.010.030.030.050.10.110.140.16
16基价元999900129693118496076479508111851571020399
1人工工日10010016.66.69.713.516.118.625.232
2电焊条kg20090110.10.30.40.51.11.21.41.6
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050041916252525222222
5锯材 40030020.0040.0040.0040.0040.0040.0040.0040.004
6黏土 55010036.444.38.598.598.597.537.537.53
7其他材料费元78010010.70.70.70.70.70.70.70.7
8设备摊销费元790100111.712.813.715.827.429.836.541
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1015t以内载货汽车台班80070090.050.050.050.050.050.050.050.05
1116t以内汽车式起重机台班80090280.050.050.050.050.050.050.050.05
12 以内回旋钻机台班80110351.491.712.794.685.947.210.3513.59
13泥浆分离器台班80110560.060.060.070.080.090.10.110.12
14泥浆搅拌机台班80110570.350.350.350.350.350.350.350.35
1542kV·A以内交流电弧焊机台班80150290.010.030.040.050.110.120.140.16
16基价元9999001304433145180813910145120961705722157
顺序号项目单位代号桩径150cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
4142434445464748
1人工工日100100187.811.214.616.717.62329.1
2电焊条kg20090110.10.30.40.61.11.21.41.7
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050042925393939343434
5锯材 40030020.0120.0120.0120.0120.0120.0120.0120.012
6黏土 550100310.066.7113.4213.4213.4211.7611.7611.76
7其他材料费元78010011.61.61.61.61.61.61.61.6
8设备摊销费元790100115.617.118.22134.237.345.651.3
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.060.060.060.060.060.060.060.06
1116t以内汽车式起重机台班80090280.070.070.070.070.070.070.070.07
12 以内回旋钻机台班80110351.481.72.844.635.676.248.9812
13泥浆分离器台班80110560.080.080.090.110.120.130.140.16
14泥浆搅拌机台班80110570.540.540.540.540.540.540.540.54
1542kV·A以内交流电弧焊机台班80150290.010.030.040.060.110.120.140.17
16基价元9999001333835715592838110036108771515919897
1人工工日10010017.77.511.315.518.120.727.835.3
2电焊条kg20090110.20.30.40.61.21.31.61.8
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050042925393939343434
5锯材 40030020.0080.0080.0080.0080.0080.0080.0080.008
6黏土 550100310.066.7113.4213.4213.4211.7611.7611.76
7其他材料费元78010011.11.11.11.11.11.11.11.1
8设备摊销费元790100115.617.118.22134.237.345.651.3
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1015t以内载货汽车台班80070090.040.040.040.040.040.040.040.04
1116t以内汽车式起重机台班80090280.040.040.040.040.040.040.040.04
12 以内回旋钻机台班80110351.661.83.155.136.397.7411.1614.76
13泥浆分离器台班80110560.060.060.070.080.090.10.110.12
14泥浆搅拌机台班80110570.540.540.540.540.540.540.540.54
1542kV·A以内交流电弧焊机台班80150290.020.030.040.060.120.130.160.18
16基价元9999001347735985945907011078131501853124192
1人工工日10010017.97.812.217.120.323.632.140.4
2电焊条kg20090110.20.30.40.71.31.51.72
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050042925393939343434
5锯材 40030020.0060.0060.0060.0060.0060.0060.0060.006
6黏土 550100310.066.7113.4213.4213.4211.7611.7611.76
7其他材料费元78010010.80.80.80.80.80.80.80.8
8设备摊销费元790100115.617.118.22134.237.345.651.3
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1015t以内载货汽车台班80070090.030.030.030.030.030.030.030.03
1116t以内汽车式起重机台班80090280.030.030.030.030.030.030.030.03
12 以内回旋钻机台班80110351.892.163.696.037.569.2713.4117.37
13泥浆分离器台班80110560.060.060.070.080.080.090.10.11
14泥浆搅拌机台班80110570.540.540.540.540.540.540.540.54
1542kV·A以内交流电弧焊机台班80150290.020.030.040.070.130.150.170.2
16基价元99990013785409267451043312863154972199428228
顺序号项目单位代号桩径200cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
6566676869707172
1人工工日100100110.29.61417.819.921.126.733
2电焊条kg20090110.20.30.40.71.31.41.72
3铁件kg20090280.30.30.30.30.30.30.30.3
4水 30050045143686868595959
5锯材 40030020.0150.0150.0150.0150.0150.0150.0150.015
6黏土 550100317.511.6723.3523.3523.3520.4520.4520.45
7其他材料费元78010011.71.71.71.71.71.71.71.7
8设备摊销费元790100119.621.422.826.345.649.760.868.4
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1015t以内载货汽车台班80070090.060.060.060.060.060.060.060.06
1116t以内汽车式起重机台班80090280.070.070.070.070.070.070.070.07
12 以内回旋钻机台班80110361.611.813.044.945.996.849.6912.92
13泥浆分离器台班80110560.080.080.090.110.120.130.140.16
14泥浆搅拌机台班80110570.940.940.940.940.940.940.940.94
1542kV·A以内交流电弧焊机台班80150290.020.030.040.070.130.150.170.2
16基价元99990015131539986421302515476173302388431308
1人工工日10010019.99.414.218.721.222.829.537.1
2电焊条kg20090110.20.40.50.71.41.61.92.2
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050045143686868595959
5锯材 40030020.0070.010.010.010.010.010.010.01
6黏土 550100317.511.6723.3523.3523.3520.4520.4520.45
7其他材料费元78010011.21.21.21.21.21.21.21.2
8设备摊销费元790100119.621.422.826.345.649.760.868.4
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1015t以内载货汽车台班80070090.040.040.040.040.040.040.040.04
1116t以内汽车式起重机台班80090280.040.040.040.040.040.040.040.04
12 以内回旋钻机台班80110361.8123.525.87.038.0811.515.3
13泥浆分离器台班80110560.060.060.070.080.090.10.110.12
14泥浆搅拌机台班80110570.940.940.940.940.940.940.940.94
1542kV·A以内交流电弧焊机台班80150290.020.040.050.070.150.160.190.22
16基价元99990015445571096001484117716200272788836633
1人工工日100100110.19.71520.323.325.132.942
2电焊条kg20090110.20.40.50.81.61.722.4
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050045143686868595959
5锯材 40030020.010.010.010.010.010.010.010.01
6黏土 550100317.511.6723.3523.3523.3520.4520.4520.45
7其他材料费元78010010.90.90.90.90.90.90.90.9
8设备摊销费元790100119.621.422.826.345.649.760.868.4
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1015t以内载货汽车台班80070090.030.030.030.030.030.030.030.03
1116t以内汽车式起重机台班80090280.030.030.030.030.030.030.030.03
12 以内回旋钻机台班80110362.112.384.096.758.279.4113.417.96
13泥浆分离器台班80110560.060.060.070.080.080.090.10.11
14泥浆搅拌机台班80110570.940.940.940.940.940.940.940.94
1542kV·A以内交流电弧焊机台班80150290.020.040.050.080.160.170.210.24
16基价元999900160766514108521697420502230213218942677

II. 水中平台上钻孔 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深100m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
8990919293949596
1人工工日100100110.710.416.322.826.428.738.149
2电焊条kg20090110.20.40.60.81.71.92.22.6
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050045143686868595959
5锯材 40030020.0060.0060.0060.0060.0060.0060.0060.006
6黏土 550100317.511.6723.3523.3523.3520.4520.4520.45
7其他材料费元78010010.70.70.70.70.70.70.70.7
8设备摊销费元790100119.621.422.826.345.649.760.868.4
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1015t以内载货汽车台班80070090.030.030.030.030.030.030.030.03
1116t以内汽车式起重机台班80090280.030.030.030.030.030.030.030.03
12 以内回旋钻机台班80110362.472.854.858.179.9811.416.1521.66
13泥浆分离器台班80110560.060.060.070.070.080.090.10.11
14泥浆搅拌机台班80110570.940.940.940.940.940.940.940.94
1542kV·A以内交流电弧焊机台班80150290.020.040.060.090.170.190.220.26
16基价元999900168837561125702018924390275483846751128
顺序号项目单位代号桩径250cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
979899100101102103104
1人工工日100100111.81116.420.823.424.831.539.2
2电焊条kg20090110.20.40.50.71.51.61.92.2
3铁件kg20090280.30.30.30.30.30.30.30.3
4水 30050046454858585747474
5锯材 40030020.0160.0160.0160.0160.0160.0160.0160.016
6黏土 550100321.8714.5929.1729.1729.1725.5625.5625.56
7其他材料费元78010011.61.61.61.61.61.61.61.6
8设备摊销费元790100125.427.829.734.25762.17685.5
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.060.060.060.060.060.060.060.06
1116t以内汽车式起重机台班80090280.060.060.060.060.060.060.060.06
12 以内回旋钻机台班80110362.042.313.996.417.889.0312.7117.01
13泥浆分离器台班80110560.080.080.090.110.120.130.140.16
14泥浆搅拌机台班80110571.171.171.171.171.171.171.171.17
1542kV·A以内交流电弧焊机台班80150290.020.040.050.070.150.160.190.22
16基价元999900163196693110301655819947224323083840641
1人工工日100100111.610.916.822.225.327.135.244.3
2电焊条kg20090110.20.40.50.81.61.72.12.4
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050046454858585747474
5锯材 40030020.0110.0110.0110.0110.0110.0110.0110.011
6黏土 550100321.8714.5929.1729.1729.1725.5625.5625.56
7其他材料费元78010011.11.11.11.11.11.11.11.1
8设备摊销费元790100125.427.829.734.25762.17685.5
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1015t以内载货汽车台班80070090.040.040.040.040.040.040.040.04
1116t以内汽车式起重机台班80090280.040.040.040.040.040.040.040.04
12 以内回旋钻机台班80110362.312.634.627.569.3510.6115.2320.27
13泥浆分离器台班80110560.060.060.070.080.090.10.110.12
14泥浆搅拌机台班80110571.171.171.171.171.171.171.171.17
1542kV·A以内交流电弧焊机台班80150290.020.040.050.080.160.180.210.24
16基价元999900167947282123191903523144259033641647906

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深80m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
113114115116117118119120
1人工工日10010011211.417.824.227.829.939.450.2
2电焊条kg20090110.20.40.60.91.71.92.32.6
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050046454858585747474
5锯材 40030020.0080.0080.0080.0080.0080.0080.0080.008
6黏土 550100321.8714.5929.1729.1729.1725.5625.5625.56
7其他材料费元78010010.80.80.80.80.80.80.80.8
8设备摊销费元790100125.427.829.734.25762.17685.5
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1015t以内载货汽车台班80070090.030.030.030.030.030.030.030.03
1116t以内汽车式起重机台班80090280.030.030.030.030.030.030.030.03
12 以内回旋钻机台班80110362.743.155.368.9310.9212.3917.7523.73
13泥浆分离器台班80110560.060.060.070.080.080.090.10.11
14泥浆搅拌机台班80110571.171.171.171.171.171.171.171.17
1542kV·A以内交流电弧焊机台班80150290.020.040.060.090.180.190.230.26
16基价元999900177088395139452208026657298834208955718

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深100m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
121122123124125126127128
1人工工日100100112.41219.927.231.534.445.758.7
2电焊条kg20090110.20.50.60.91.92.12.42.8
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050046454858585747474
5锯材 40030020.0060.0060.0060.0060.0060.0060.0060.006
6黏土 550100321.8714.5929.1729.1729.1725.5625.5625.56
7其他材料费元78010010.60.60.60.60.60.60.60.6
8设备摊销费元790100125.427.829.734.25762.17685.5
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1015t以内载货汽车台班80070090.020.020.020.020.020.020.020.02
1116t以内汽车式起重机台班80090280.020.020.020.020.020.020.020.02
12 以内回旋钻机台班80110363.153.576.6210.7113.1315.0221.4228.67
13泥浆分离器台班80110560.060.060.070.070.080.090.10.11
14泥浆搅拌机台班80110571.171.171.171.171.171.171.171.17
1542kV·A以内交流电弧焊机台班80150290.020.050.060.090.190.210.250.28
16基价元999900185829313167702608031635358245038766896
顺序号项目单位代号桩径300cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
129130131132133134135136
1人工工日100100112.711.717.221.123.925.431.238.6
2电焊条kg20090110.20.40.50.81.61.82.12.4
3铁件kg20090280.30.30.30.30.30.30.30.3
4水 30050047563999999878787
5锯材 40030020.0170.0170.0170.0170.0170.0170.0170.017
6黏土 550100325.6617.1234.2334.2334.2329.9929.9929.99
7其他材料费元78010011.71.71.71.71.71.71.71.7
8设备摊销费元790100135.138.54147.468.474.691.2102.6
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.070.070.070.070.070.070.070.07
1116t以内汽车式起重机台班80090280.070.070.070.070.070.070.070.07
12 以内回旋钻机台班80110371.7423.335.326.657.7910.7414.44
13泥浆分离器台班80110560.080.080.090.110.120.130.140.16
14泥浆搅拌机台班80110571.381.381.381.381.381.381.381.38
1542kV·A以内交流电弧焊机台班80150290.020.040.050.080.160.180.210.25
16基价元9999001968710562171022599331988369245010066634
1人工工日100100112.411.517.421.925.127.333.842.4
2电焊条kg20090110.20.40.60.91.822.32.7
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050047563999999878787
5锯材 40030020.0120.0120.0120.0120.0120.0120.0120.012
6黏土 550100325.6617.1234.2334.2334.2329.9929.9929.99
7其他材料费元78010011.11.11.11.11.11.11.11.1
8设备摊销费元790100135.138.54147.468.474.691.2102.6
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.050.050.050.050.050.050.050.05
1116t以内汽车式起重机台班80090280.050.050.050.050.050.050.050.05
12 以内回旋钻机台班80110371.92.193.715.997.69.1212.3516.72
13泥浆分离器台班80110560.060.060.070.080.090.10.110.12
14泥浆搅拌机台班80110571.381.381.381.381.381.381.381.38
1542kV·A以内交流电弧焊机台班80150290.020.040.060.090.180.20.230.27
16基价元99990011027811291186852886736096427215716176664

续前页

单位:10m

顺序号项目单位代号桩径300cm以内
孔深80m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
145146147148149150151152
1人工工日100100112.511.718.123.526.528.536.345.8
2电焊条kg20090110.20.50.611.92.12.52.9
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050047563999999878787
5锯材 40030020.0090.0090.0090.0090.0090.0090.0090.009
6黏土 550100325.6617.1234.2334.2334.2329.9929.9929.99
7其他材料费元78010010.90.90.90.90.90.90.90.9
8设备摊销费元790100135.138.54147.468.474.691.2102.6
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.030.030.030.030.030.030.030.03
1116t以内汽车式起重机台班80090280.040.040.040.040.040.040.040.04
12 以内回旋钻机台班80110372.172.474.287.038.559.8813.8718.62
13泥浆分离器台班80110560.060.060.070.080.080.090.10.11
14泥浆搅拌机台班80110571.381.381.381.381.381.381.381.38
1542kV·A以内交流电弧焊机台班80150290.020.050.070.10.20.220.260.29
16基价元99990011140312472211493342440248460446385385064

续前页

单位:10m

顺序号项目单位代号桩径300cm以内
孔深100m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
153154155156157158159160
1人工工日10010011312.219.225.329.832.141.853.5
2电焊条kg20090110.30.50.71.12.12.32.73.2
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050047563999999878787
5锯材 40030020.0070.0070.0070.0070.0070.0070.0070.007
6黏土 550100325.6617.1234.2334.2334.2329.9929.9929.99
7其他材料费元78010010.70.70.70.70.70.70.70.7
8设备摊销费元790100135.138.54147.468.474.691.2102.6
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.030.030.030.030.030.030.030.03
1116t以内汽车式起重机台班80090280.030.030.030.030.030.030.030.03
12 以内回旋钻机台班80110372.472.854.948.0810.2611.7816.7222.61
13泥浆分离器台班80110560.060.060.070.070.080.090.10.11
14泥浆搅拌机台班80110571.381.381.381.381.381.381.381.38
1542kV·A以内交流电弧焊机台班80150290.030.050.070.110.210.230.280.32
16基价元999900112719141252405638060478525448776535102825

续前页

单位:10m

顺序号项目单位代号桩径300cm以内
孔深130m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
161162163164165166167168
1人工工日100100113.412.720.22732.136.548.662.9
2电焊条kg20090110.30.60.81.12.32.52.93.4
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050047563999999878787
5锯材 40030020.0050.0050.0050.0050.0050.0050.0050.005
6黏土 550100325.6617.1234.2334.2334.2329.9929.9929.99
7其他材料费元78010010.50.50.50.50.50.50.50.5
8设备摊销费元790100135.138.54147.468.474.691.2102.6
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.020.020.020.020.020.020.020.02
1116t以内汽车式起重机台班80090280.020.020.020.020.020.020.020.02
12 以内回旋钻机台班80110372.783.235.519.0311.5914.1620.2427.46
13泥浆分离器台班80110560.060.060.070.070.080.080.090.1
14泥浆搅拌机台班80110571.381.381.381.381.381.381.381.38
1542kV·A以内交流电弧焊机台班80150290.030.060.080.110.230.250.30.34
16基价元999900114056157722656442253537286504292188124403
顺序号项目单位代号桩径350cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
169170171172173174175176
1人工工日100100114.913.419.923.32627.634.340.7
2电焊条kg20090110.20.40.60.91.71.92.22.6
3铁件kg20090280.40.40.40.40.40.40.40.4
4水 300500410286135135135118118118
5锯材 40030020.020.020.020.020.020.020.020.02
6黏土 550100334.9323.346.646.646.640.8240.8240.82
7其他材料费元78010011.71.71.71.71.71.71.71.7
8设备摊销费元79010014144.947.955.279.787106.3119.7
9 以内履带式机械单斗挖掘机台班80010350.040.040.040.040.040.040.040.04
1015t以内载货汽车台班80070090.060.060.060.060.060.060.060.06
1116t以内汽车式起重机台班80090280.060.060.060.060.060.060.060.06
12 以内回旋钻机台班80110381.823.45.26.7811.615
13泥浆分离器台班80110560.080.080.090.110.120.130.140.16
14泥浆搅拌机台班80110571.881.881.881.881.881.881.881.88
1542kV·A以内交流电弧焊机台班80150290.020.040.060.090.170.190.230.26
16基价元999900115045160792673139386499495888584170108057
1人工工日100100114.613.1202427.129.43744.4
2电焊条kg20090110.20.50.60.91.92.12.52.8
3铁件kg20090280.30.30.30.30.30.30.30.3
4水 300500410286135135135118118118
5锯材 40030020.0130.0130.0130.0130.0130.0130.0130.013
6黏土 550100334.9323.346.646.646.640.8240.8240.82
7其他材料费元78010011.21.21.21.21.21.21.21.2
8设备摊销费元79010014144.947.955.279.787106.3119.7
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.040.040.040.040.040.040.040.04
1116t以内汽车式起重机台班80090280.040.040.040.040.040.040.040.04
12 以内回旋钻机台班80110381.972.23.85.97.69.313.417.3
13泥浆分离器台班80110560.060.060.070.080.090.10.110.12
14泥浆搅拌机台班80110571.881.881.881.881.881.881.881.88
1542kV·A以内交流电弧焊机台班80150290.020.050.060.10.190.210.250.29
16基价元999900116102173442939944161561336786996659124058
1人工工日100100114.813.420.825.628.530.639.647.7
2电焊条kg20090110.30.50.712.12.32.73.1
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 300500410286135135135118118118
5锯材 40030020.010.010.010.010.010.010.010.01
6黏土 550100334.9323.346.646.646.640.8240.8240.82
7其他材料费元78010010.90.90.90.90.90.90.90.9
8设备摊销费元79010014144.947.955.279.787106.3119.7
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.030.030.030.030.030.030.030.03
1116t以内汽车式起重机台班80090280.030.030.030.030.030.030.030.03
12 以内回旋钻机台班80110382.22.54.478.510.114.919.3
13泥浆分离器台班80110560.060.060.070.080.080.090.10.11
14泥浆搅拌机台班80110571.881.881.881.881.881.881.881.88
1542kV·A以内交流电弧焊机台班80150290.030.050.070.10.210.230.270.31
16基价元9999001176701939633552518056239373427107137138019

续前页

单位:10m

顺序号项目单位代号桩径350cm以内
孔深100m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
193194195196197198199200
1人工工日100100115.213.921.827.131.434.245.255.4
2电焊条kg20090110.30.60.71.12.22.52.93.4
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 300500410286135135135118118118
5锯材 40030020.0080.0080.0080.0080.0080.0080.0080.008
6黏土 550100334.9323.346.646.646.640.8240.8240.82
7其他材料费元78010010.70.70.70.70.70.70.70.7
8设备摊销费元79010014144.947.955.279.787106.3119.7
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.020.020.020.020.020.020.020.02
1116t以内汽车式起重机台班80090280.020.020.020.020.020.020.020.02
12 以内回旋钻机台班80110382.552.957.910.112.11823.4
13泥浆分离器台班80110560.060.060.070.070.080.090.10.11
14泥浆搅拌机台班80110571.881.881.881.881.881.881.881.88
1542kV·A以内交流电弧焊机台班80150290.030.060.080.110.230.250.290.34
16基价元9999001200752215637727580757359087425128846166771

续前页

单位:10m

顺序号项目单位代号桩径350cm以内
孔深130m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
201202203204205206207208
1人工工日100100115.614.422.928.933.838.552.264.5
2电焊条kg20090110.30.60.81.22.42.73.13.6
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 300500410286135135135118118118
5锯材 40030020.0060.0060.0060.0060.0060.0060.0060.006
6黏土 550100334.9323.346.646.646.640.8240.8240.82
7其他材料费元78010010.60.60.60.60.60.60.60.6
8设备摊销费元79010014144.947.955.279.787106.3119.7
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1015t以内载货汽车台班80070090.020.020.020.020.020.020.020.02
1116t以内汽车式起重机台班80090280.020.020.020.020.020.020.020.02
12 以内回旋钻机台班80110382.93.35.78.911.514.521.928.4
13泥浆分离器台班80110560.060.060.070.070.080.080.090.1
14泥浆搅拌机台班80110571.881.881.881.881.881.881.881.88
1542kV·A以内交流电弧焊机台班80150290.030.060.080.120.240.270.320.36
16基价元99990012250024932426136508283388104239156174201818
顺序号项目单位代号桩径100cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
209210211212213214215216
1人工工日10010018.18.110.41314.616.320.825.8
2电焊条kg20090110.10.20.30.50.911.21.4
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050041311171717151515
5锯材 40030020.0060.0060.0060.0060.0060.0060.0060.006
6黏土 55010034.472.985.965.965.965.225.225.22
7其他材料费元78010011.21.21.21.21.21.21.21.2
8设备摊销费元79010019.710.711.413.222.824.930.434.2
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.330.330.330.330.330.330.330.33
11 以内回旋钻机台班80110351.161.252.123.253.994.86.678.87
12泥浆分离器台班80110560.090.090.120.140.150.170.180.2
13泥浆搅拌机台班80110570.240.240.240.240.240.240.240.24

续前页

单位:10m

顺序号项目单位代号桩径100cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
209210211212213214215216
1442kV·A以内交流电弧焊机台班80150290.010.020.030.050.090.10.120.14
1588kW以内内燃拖轮台班80190021.161.161.161.161.161.161.161.16
16100t以内工程驳船台班80190211.131.241.9533.745.928.3613.39
17基价元999900143594476605480089298108591419618379

续前页

单位:10m

顺序号项目单位代号桩径100cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
217218219220221222223224
1人工工日10010017.17.29.813.114.715.920.826.3
2电焊条kg20090110.10.20.30.50.911.21.4
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050041311171717151515
5锯材 40030020.0050.0050.0050.0050.0050.0050.0050.005
6黏土 55010034.472.985.965.965.965.225.225.22
7其他材料费元78010010.90.90.90.90.90.90.90.9
8设备摊销费元79010019.710.711.413.222.824.930.434.2
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.240.240.240.240.240.240.240.24
11 以内回旋钻机台班80110351.331.462.363.744.485.057.159.59
12泥浆分离器台班80110560.080.080.090.110.120.130.140.16
13泥浆搅拌机台班80110570.240.240.240.240.240.240.240.24
1442kV·A以内交流电弧焊机台班80150290.010.020.030.050.090.10.120.14
1588kW以内内燃拖轮台班80190021.121.121.121.121.121.121.121.12
16100t以内工程驳船台班80190211.51.662.74.285.258.4412.0719.44
17基价元9999001439045786263869910020113351518320053

续前页

单位:10m

顺序号项目单位代号桩径120cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
225226227228229230231232
1人工工日10010017.77.610.413.515.216.821.526.9
2电焊条kg20090110.10.20.30.511.11.31.5
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050041916252525222222
5锯材 40030020.0060.0060.0060.0060.0060.0060.0060.006
6黏土 55010036.444.38.598.598.597.537.537.53
7其他材料费元78010011.11.11.11.11.11.11.11.1
8设备摊销费元790100111.712.813.715.827.429.836.541
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.240.240.240.240.240.240.240.24
11 以内回旋钻机台班80110351.351.522.413.884.665.527.5910.09
12泥浆分离器台班80110560.080.080.090.110.120.130.140.16
13泥浆搅拌机台班80110570.350.350.350.350.350.350.350.35
1442kV·A以内交流电弧焊机台班80150290.010.020.030.050.10.110.130.15
1588kW以内内燃拖轮台班80190021.091.091.091.091.091.091.091.09
16100t以内工程驳船台班80190211.621.82.934.655.829.513.7822.98
17基价元9999001452147346463901810435122421611621301

续前页

单位:10m

顺序号项目单位代号桩径120cm以内
孔深50m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
233234235236237238239240
1人工工日10010017.37.310.313.916.418.424.330.6
2电焊条kg20090110.10.30.30.511.11.31.6
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050041916252525222222
5锯材 40030020.0050.0050.0050.0050.0050.0050.0050.005
6黏土 55010036.444.38.598.598.597.537.537.53
7其他材料费元78010010.90.90.90.90.90.90.90.9
8设备摊销费元790100111.712.813.715.827.429.836.541
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.190.190.190.190.190.190.190.19
11 以内回旋钻机台班80110351.471.642.684.315.436.479.1412.07
12泥浆分离器台班80110560.070.070.080.090.10.110.120.14
13泥浆搅拌机台班80110570.350.350.350.350.350.350.350.35
1442kV·A以内交流电弧焊机台班80150290.010.030.030.050.10.110.140.16
1588kW以内内燃拖轮台班801900211111111
16100t以内工程驳船台班80190212.082.323.876.3813.1618.8130.93
17基价元9999001454847836788970211732140221901625264

续前页

单位:10m

顺序号项目单位代号桩径120cm以内
孔深60m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
241242243244245246247248
1人工工日10010017.17.110.314.21719.225.732.6
2电焊条kg20090110.10.30.40.51.11.21.41.6
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050041916252525222222
5锯材 40030020.0040.0040.0040.0040.0040.0040.0040.004
6黏土 55010036.444.38.598.598.597.537.537.53
7其他材料费元78010010.70.70.70.70.70.70.70.7
8设备摊销费元790100111.712.813.715.827.429.836.541
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1016t以内汽车式起重机台班80090280.160.160.160.160.160.160.160.16
11 以内回旋钻机台班80110351.641.822.824.625.816.939.9213
12泥浆分离器台班80110560.060.060.070.080.090.10.110.12
13泥浆搅拌机台班80110570.350.350.350.350.350.350.350.35
1442kV·A以内交流电弧焊机台班80150290.010.030.040.050.110.120.140.16
1588kW以内内燃拖轮台班80190020.890.890.890.890.890.890.890.89
16100t以内工程驳船台班80190212.442.744.617.559.6215.9322.9437.68
17基价元99990014639489569141015312362149332060127459

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
249250251252253254255256
1人工工日10010018.58.311.715.217.418.123.529.7
2电焊条kg20090110.10.30.40.61.11.21.41.7
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050042925393939343434
5锯材 40030020.0120.0120.0120.0120.0120.0120.0120.012
6黏土 550100310.066.7113.4213.4213.4211.7611.7611.76
7其他材料费元78010011.61.61.61.61.61.61.61.6
8设备摊销费元790100115.617.118.22134.237.345.651.3
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.240.240.240.240.240.240.240.24
11 以内回旋钻机台班80110351.531.712.794.55.586.038.6411.52
12泥浆分离器台班80110560.080.080.090.110.120.130.140.16
13泥浆搅拌机台班80110570.540.540.540.540.540.540.540.54
1442kV·A以内交流电弧焊机台班80150290.010.030.040.060.110.120.140.17
1588kW以内内燃拖轮台班80190020.940.940.940.940.940.940.940.94
16100t以内工程驳船台班80190212.42.674.377.018.8114.3720.7134.61
17基价元99990014899511472801032412284136821863325044

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深60m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
257258259260261262263264
1人工工日100100187.911.715.918.62128.235.7
2电焊条kg20090110.20.30.40.61.21.31.61.8
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050042925393939343434
5锯材 40030020.0080.0080.0080.0080.0080.0080.0080.008
6黏土 550100310.066.7113.4213.4213.4211.7611.7611.76
7其他材料费元78010011.11.11.11.11.11.11.11.1
8设备摊销费元790100115.617.118.22134.237.345.651.3
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1016t以内汽车式起重机台班80090280.160.160.160.160.160.160.160.16
11 以内回旋钻机台班80110351.711.893.245.226.487.7411.2514.85
12泥浆分离器台班80110560.060.060.070.080.090.10.110.12
13泥浆搅拌机台班80110570.540.540.540.540.540.540.540.54
1442kV·A以内交流电弧焊机台班80150290.020.030.040.060.120.130.160.18
1588kW以内内燃拖轮台班80190020.780.780.780.780.780.780.780.78
16100t以内工程驳船台班80190213.974.497.6112.4215.5225.6637.1962.54
17基价元99990015022527780391180514237175162456533601

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深80m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
265266267268269270271272
1人工工日10010018.18.112.517.420.623.832.440.7
2电焊条kg20090110.20.30.40.71.31.51.72
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050042925393939343434
5锯材 40030020.0060.0060.0060.0060.0060.0060.0060.006
6黏土 550100310.066.7113.4213.4213.4211.7611.7611.76
7其他材料费元78010010.80.80.80.80.80.80.80.8
8设备摊销费元790100115.617.118.22134.237.345.651.3
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1016t以内汽车式起重机台班80090280.120.120.120.120.120.120.120.12
11 以内回旋钻机台班80110351.932.213.866.267.829.4813.7117.85
12泥浆分离器台班80110560.060.060.070.080.080.090.10.11
13泥浆搅拌机台班80110570.540.540.540.540.540.540.540.54
1442kV·A以内交流电弧焊机台班80150290.020.030.040.070.130.150.170.2
1588kW以内内燃拖轮台班80190020.650.650.650.650.650.650.650.65
16100t以内工程驳船台班80190215.346.0610.517.1521.4836.0352.1587.86
17基价元99990015329575691611381516863213563013241363

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
273274275276277278279280
1人工工日100100110.61014.518.420.521.527.133.5
2电焊条kg20090110.20.30.40.71.31.41.72
3铁件kg20090280.30.30.30.30.30.30.30.3
4水 30050045143686868595959
5锯材 40030020.0150.0150.0150.0150.0150.0150.0150.015
6黏土 550100317.511.6723.3523.3523.3520.4520.4520.45
7其他材料费元78010011.71.71.71.71.71.71.71.7
8设备摊销费元790100119.621.422.826.345.649.760.868.4
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1016t以内汽车式起重机台班80090280.240.240.240.240.240.240.240.24
11 以内回旋钻机台班80110361.731.922.674.625.646.258.8111.72
12泥浆分离器台班80110560.080.080.090.110.120.130.140.16
13泥浆搅拌机台班80110570.940.940.940.940.940.940.940.94
1442kV·A以内交流电弧焊机台班80150290.020.030.040.070.130.150.170.2
1588kW以内内燃拖轮台班80190020.630.630.630.630.630.630.630.63
16100t以内工程驳船台班80190210.110.110.110.110.110.110.110.11
17200t以内工程驳船台班80190232.622.965.128.3910.9518.1526.2143.91
18基价元99990016802712398491506118010209162862939266

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深60m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
281282283284285286287288
1人工工日100100110.19.614.519.121.723.129.837.4
2电焊条kg20090110.20.40.50.71.41.61.92.2
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050045143686868595959
5锯材 40030020.010.010.010.010.010.010.010.01
6黏土 550100317.511.6723.3523.3523.3520.4520.4520.45
7其他材料费元78010011.21.21.21.21.21.21.21.2
8设备摊销费元790100119.621.422.826.345.649.760.868.4
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1016t以内汽车式起重机台班80090280.160.160.160.160.160.160.160.16
11 以内回旋钻机台班80110362.022.223.845.586.847.7410.9814.58
12泥浆分离器台班80110560.060.060.070.080.090.10.110.12
13泥浆搅拌机台班80110570.940.940.940.940.940.940.940.94
1442kV·A以内交流电弧焊机台班80150290.020.040.050.070.150.160.190.22
1588kW以内内燃拖轮台班80190020.470.470.470.470.470.470.470.47
16100t以内工程驳船台班80190210.070.070.070.070.070.070.070.07
17200t以内工程驳船台班80190233.744.247.4512.3816.2227.0739.3365.85
18基价元999900173237713125231772921516258653603250158

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深80m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
289290291292293294295296
1人工工日100100110.39.915.320.623.725.333.242.2
2电焊条kg20090110.20.40.50.81.61.722.4
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050045143686868595959
5锯材 40030020.0070.0070.0070.0070.0070.0070.0070.007
6黏土 550100317.511.6723.3523.3523.3520.4520.4520.45
7其他材料费元78010010.90.90.90.90.90.90.90.9
8设备摊销费元790100119.621.422.826.345.649.760.868.4
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1016t以内汽车式起重机台班80090280.120.120.120.120.120.120.120.12
11 以内回旋钻机台班80110362.232.533.86.227.698.6412.2716.42
12泥浆分离器台班80110560.060.060.070.080.080.090.10.11
13泥浆搅拌机台班80110570.940.940.940.940.940.940.940.94
1442kV·A以内交流电弧焊机台班80150290.020.040.050.080.160.170.210.24
1588kW以内内燃拖轮台班80190020.390.390.390.390.390.390.390.39
16100t以内工程驳船台班80190210.060.060.060.060.060.060.060.06
17200t以内工程驳船台班80190235.296.0210.6517.7423.3938.9156.6895.36
18基价元999900179888648130922026424933304294274260822

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深100m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
297298299300301302303304
1人工工日100100110.810.516.52326.728.838.349.2
2电焊条kg20090110.20.40.60.81.71.92.22.6
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050045143686868595959
5锯材 40030020.0060.0060.0060.0060.0060.0060.0060.006
6黏土 550100317.511.6723.3523.3523.3520.4520.4520.45
7其他材料费元78010010.70.70.70.70.70.70.70.7
8设备摊销费元790100119.621.422.826.345.649.760.868.4
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1016t以内汽车式起重机台班80090280.10.10.10.10.10.10.10.1
11 以内回旋钻机台班80110362.622.914.497.529.1610.3714.6919.78
12泥浆分离器台班80110560.060.060.070.070.080.090.10.11
13泥浆搅拌机台班80110570.940.940.940.940.940.940.940.94
1442kV·A以内交流电弧焊机台班80150290.020.040.060.090.170.190.220.26
1588kW以内内燃拖轮台班80190020.340.340.340.340.340.340.340.34
16100t以内工程驳船台班80190210.040.040.040.040.040.040.040.04
17200t以内工程驳船台班80190237.338.3714.5924.4232.0753.577.9130.61
18基价元999900192219938154432460730137375225289076200

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
305306307308309310311312
1人工工日100100112.111.316.621.323.925.131.839.6
2电焊条kg20090110.20.40.50.71.51.61.92.2
3铁件kg20090280.30.30.30.30.30.30.30.3
4水 30050046454858585747474
5锯材 40030020.0160.0160.0160.0160.0160.0160.0160.016
6黏土 550100321.8714.5929.1729.1729.1725.5625.5625.56
7其他材料费元78010011.61.61.61.61.61.61.61.6
8设备摊销费元790100125.427.829.734.25762.17685.5
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.230.230.230.230.230.230.230.23
11 以内回旋钻机台班80110362.212.423.695.967.288.1311.5315.41
12泥浆分离器台班80110560.080.080.090.110.120.130.140.16
13泥浆搅拌机台班80110571.171.171.171.171.171.171.171.17
1442kV·A以内交流电弧焊机台班80150290.020.040.050.070.150.160.190.22
1588kW以内内燃拖轮台班80190020.440.440.440.440.440.440.440.44
16100t以内工程驳船台班80190210.080.080.080.080.080.080.080.08
17200t以内工程驳船台班80190233.513.976.8811.2714.7424.3835.3159.4
18基价元999900180718421125291873722571265183673050936

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深60m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
313314315316317318319320
1人工工日100100111.811.117.122.625.727.335.544.6
2电焊条kg20090110.20.40.50.81.61.72.12.4
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050046454858585747474
5锯材 40030020.0110.0110.0110.0110.0110.0110.0110.011
6黏土 550100321.8714.5929.1729.1729.1725.5625.5625.56
7其他材料费元78010011.11.11.11.11.11.11.11.1
8设备摊销费元790100125.427.829.734.25762.17685.5
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1016t以内汽车式起重机台班80090280.160.160.160.160.160.160.160.16
11 以内回旋钻机台班80110362.422.734.166.998.519.6413.818.33
12泥浆分离器台班80110560.060.060.070.080.090.10.110.12
13泥浆搅拌机台班80110571.171.171.171.171.171.171.171.17
1442kV·A以内交流电弧焊机台班80150290.020.040.050.080.160.180.210.24
1588kW以内内燃拖轮台班80190020.360.360.360.360.360.360.360.36
16100t以内工程驳船台班80190210.060.060.060.060.060.060.060.06
17200t以内工程驳船台班80190235.626.3911.2318.6724.5540.7559.699.7
18基价元999900187519387143252245027281332904697766171

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深80m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
321322323324325326327328
1人工工日100100112.111.618.124.528.230.139.550.4
2电焊条kg20090110.20.40.60.91.71.92.32.6
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050046454858585747474
5锯材 40030020.0080.0080.0080.0080.0080.0080.0080.008
6黏土 550100321.8714.5929.1729.1729.1725.5625.5625.56
7其他材料费元78010010.80.80.80.80.80.80.80.8
8设备摊销费元790100125.427.829.734.25762.17685.5
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1016t以内汽车式起重机台班80090280.120.120.120.120.120.120.120.12
11 以内回旋钻机台班80110362.843.154.918.1310.0211.2515.9821.46
12泥浆分离器台班80110560.060.060.070.080.080.090.10.11
13泥浆搅拌机台班80110571.171.171.171.171.171.171.171.17
1442kV·A以内交流电弧焊机台班80150290.020.040.060.090.180.190.230.26
1588kW以内内燃拖轮台班80190020.290.290.290.290.290.290.290.29
16100t以内工程驳船台班80190210.040.040.040.040.040.040.040.04
17200t以内工程驳船台班80190237.588.6415.2725.4933.6355.9681.57137.34
18基价元9999001996410684167572639832556401435662581416

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深100m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
329330331332333334335336
1人工工日100100112.512.120.127.431.834.545.958.9
2电焊条kg20090110.20.50.60.91.92.12.42.8
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050046454858585747474
5锯材 40030020.0060.0060.0060.0060.0060.0060.0060.006
6黏土 550100321.8714.5929.1729.1729.1725.5625.5625.56
7其他材料费元78010010.60.60.60.60.60.60.60.6
8设备摊销费元790100125.427.829.734.25762.17685.5
9 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.020.02
1016t以内汽车式起重机台班80090280.090.090.090.090.090.090.090.09
11 以内回旋钻机台班80110363.33.746.3410.212.4714.2620.227.13
12泥浆分离器台班80110560.060.060.070.070.080.090.10.11
13泥浆搅拌机台班80110571.171.171.171.171.171.171.171.17
1442kV·A以内交流电弧焊机台班80150290.020.050.060.090.190.210.250.28
1588kW以内内燃拖轮台班80190020.270.270.270.270.270.270.270.27
16100t以内工程驳船台班80190210.030.030.030.030.030.030.030.03
17200t以内工程驳船台班801902310.7412.2621.7636.4148.5280.7117.87197.19
18基价元999900111598127042131133344412455223973982107166

续前页

单位:10m

顺序号项目单位代号桩径300cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
337338339340341342343344
1人工工日1001001131217.621.624.525.731.539
2电焊条kg20090110.20.40.50.81.61.82.12.4
3铁件kg20090280.30.30.30.30.30.30.30.3
4水 30050047563999999878787
5锯材 40030020.0170.0170.0170.0170.0170.0170.0170.017
6黏土 550100325.6617.1234.2334.2334.2329.9929.9929.99
7其他材料费元78010011.71.71.71.71.71.71.71.7
8设备摊销费元790100135.138.54147.468.474.691.2102.6
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.260.260.260.260.260.260.260.26
11 以内回旋钻机台班80110371.92.13.245.136.577.4710.2613.77
12泥浆分离器台班80110560.080.080.090.110.120.130.140.16
13泥浆搅拌机台班80110571.381.381.381.381.381.381.381.38
1442kV·A以内交流电弧焊机台班80150290.020.040.050.080.160.180.210.25
1588kW以内内燃拖轮台班80190020.540.540.540.540.540.540.540.54
16100t以内工程驳船台班80190210.080.080.080.080.080.080.080.08
17200t以内工程驳船台班80190235.616.3310.8317.4622.2436.2452.987.47
18基价元99990011234113119198472977337291442376037683671

续前页

单位:10m

顺序号项目单位代号桩径300cm以内
孔深60m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
345346347348349350351352
1人工工日100100112.611.717.622.325.527.43442.6
2电焊条kg20090110.20.40.60.91.822.32.7
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050047563999999878787
5锯材 40030020.0120.0120.0120.0120.0120.0120.0120.012
6黏土 550100325.6617.1234.2334.2334.2329.9929.9929.99
7其他材料费元78010011.11.11.11.11.11.11.11.1
8设备摊销费元790100135.138.54147.468.474.691.2102.6
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.170.170.170.170.170.170.170.17
11 以内回旋钻机台班80110372.12.33.65.857.388.6411.7915.93
12泥浆分离器台班80110560.060.060.070.080.090.10.110.12
13泥浆搅拌机台班80110571.381.381.381.381.381.381.381.38
1442kV·A以内交流电弧焊机台班80150290.020.040.060.090.180.20.230.27
1588kW以内内燃拖轮台班80190020.390.390.390.390.390.390.390.39
16100t以内工程驳船台班80190210.050.050.050.050.050.050.050.05
17200t以内工程驳船台班80190237.158.1314.0822.9229.0648.8569.87115.86
18基价元99990011321214057218163382542057518727057899159

续前页

单位:10m

顺序号项目单位代号桩径300cm以内
孔深80m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
353354355356357358359360
1人工工日100100112.711.818.323.826.828.636.546
2电焊条kg20090110.20.50.611.92.12.52.9
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 30050047563999999878787
5锯材 40030020.0090.0090.0090.0090.0090.0090.0090.009
6黏土 550100325.6617.1234.2334.2334.2329.9929.9929.99
7其他材料费元78010010.90.90.90.90.90.90.90.9
8设备摊销费元790100135.138.54147.468.474.691.2102.6
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.130.130.130.130.130.130.130.13
11 以内回旋钻机台班80110372.32.64.056.758.199.3613.1417.73
12泥浆分离器台班80110560.060.060.070.080.080.090.10.11
13泥浆搅拌机台班80110571.381.381.381.381.381.381.381.38
1442kV·A以内交流电弧焊机台班80150290.020.050.070.10.20.220.260.29
1588kW以内内燃拖轮台班80190020.320.320.320.320.320.320.320.32
16100t以内工程驳船台班80190210.040.040.040.040.040.040.040.04
17200t以内工程驳船台班80190239.2510.5418.3430.3538.5264.5392.79155.46
18基价元999900114409157502461439313475835836581471115704

续前页

单位:10m

顺序号项目单位代号桩径300cm以内
孔深100m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
361362363364365366367368
1人工工日100100113.112.419.425.63032.341.953.7
2电焊条kg20090110.30.50.71.12.12.32.73.2
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050047563999999878787
5锯材 40030020.0070.0070.0070.0070.0070.0070.0070.007
6黏土 550100325.6617.1234.2334.2334.2329.9929.9929.99
7其他材料费元78010010.70.70.70.70.70.70.70.7
8设备摊销费元790100135.138.54147.468.474.691.2102.6
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.10.10.10.10.10.10.10.1
11 以内回旋钻机台班80110372.734.687.659.8111.2515.8421.51
12泥浆分离器台班80110560.060.060.070.070.080.090.10.11
13泥浆搅拌机台班80110571.381.381.381.381.381.381.381.38
1442kV·A以内交流电弧焊机台班80150290.030.050.070.110.210.230.280.32
1588kW以内内燃拖轮台班80190020.270.270.270.270.270.270.270.27
16100t以内工程驳船台班80190210.030.030.030.030.030.030.030.03
17200t以内工程驳船台班801902311.7313.423.3938.3149.0582.29120.19199.74
18基价元999900116607180492842344977570217058499421142179

续前页

单位:10m

顺序号项目单位代号桩径300cm以内
孔深130m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
369370371372373374375376
1人工工日100100113.512.820.427.232.436.648.763
2电焊条kg20090110.30.60.81.12.32.52.93.4
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 30050047563999999878787
5锯材 40030020.0050.0050.0050.0050.0050.0050.0050.005
6黏土 550100325.6617.1234.2334.2334.2329.9929.9929.99
7其他材料费元78010010.50.50.50.50.50.50.50.5
8设备摊销费元790100135.138.54147.468.474.691.2102.6
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.080.080.080.080.080.080.080.08
11 以内回旋钻机台班801103733.45.318.5511.0713.4119.1726.1
12泥浆分离器台班80110560.060.060.070.070.080.080.090.1
13泥浆搅拌机台班80110571.381.381.381.381.381.381.381.38
1442kV·A以内交流电弧焊机台班80150290.030.060.080.110.230.250.30.34
1588kW以内内燃拖轮台班80190020.230.230.230.230.230.230.230.23
16100t以内工程驳船台班80190210.020.020.020.020.020.020.020.02
17200t以内工程驳船台班801902314.6216.7129.3147.6761.52102.55151.21251.46
18基价元9999001184882044932435509486529384579121004173905

续前页

单位:10m

顺序号项目单位代号桩径350cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
377378379380381382383384
1人工工日100100115.213.620.223.626.427.834.641
2电焊条kg20090110.20.40.60.91.71.92.22.6
3铁件kg20090280.40.40.40.40.40.40.40.4
4水 300500410286135135135118118118
5锯材 40030020.020.020.020.020.020.020.020.02
6黏土 550100334.9323.346.646.646.640.8240.8240.82
7其他材料费元78010011.71.71.71.71.71.71.71.7
8设备摊销费元79010014144.947.955.279.787106.3119.7
9 以内履带式机械单斗挖掘机台班80010350.040.040.040.040.040.040.040.04
1016t以内汽车式起重机台班80090280.230.230.230.230.230.230.230.23
11 以内回旋钻机台班80110381.92.13.55.36.88.111.715.1
12泥浆分离器台班80110560.080.080.090.110.120.130.140.16
13泥浆搅拌机台班80110571.881.881.881.881.881.881.881.88
1442kV·A以内交流电弧焊机台班80150290.020.040.060.090.170.190.230.26
1588kW以内内燃拖轮台班80190020.470.470.470.470.470.470.470.47
16100t以内工程驳船台班80190210.070.070.070.070.070.070.070.07
17200t以内工程驳船台班80190237.027.9413.6621.1827.1844.6865.57106.11
18基价元999900117922191473106045360572456998599849132599

续前页

单位:10m

顺序号项目单位代号桩径350cm以内
孔深60m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
385386387388389390391392
1人工工日100100114.813.320.324.327.429.637.244.6
2电焊条kg20090110.20.50.60.91.92.12.52.8
3铁件kg20090280.30.30.30.30.30.30.30.3
4水 300500410286135135135118118118
5锯材 40030020.0130.0130.0130.0130.0130.0130.0130.013
6黏土 550100334.9323.346.646.646.640.8240.8240.82
7其他材料费元78010011.21.21.21.21.21.21.21.2
8设备摊销费元79010014144.947.955.279.787106.3119.7
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.160.160.160.160.160.160.160.16
11 以内回旋钻机台班801103822.33.96.17.79.413.417.4
12泥浆分离器台班80110560.060.060.070.080.090.10.110.12
13泥浆搅拌机台班80110571.881.881.881.881.881.881.881.88
1442kV·A以内交流电弧焊机台班80150290.020.050.060.10.190.210.250.29
1588kW以内内燃拖轮台班80190020.370.370.370.370.370.370.370.37
16100t以内工程驳船台班80190210.050.050.050.050.050.050.050.05
17200t以内工程驳船台班80190239.8211.1919.5130.4438.8865.8994.8153.77
18基价元9999001189622098134865526986583483465117894158867

续前页

单位:10m

顺序号项目单位代号桩径350cm以内
孔深80m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
393394395396397398399400
1人工工日100100114.913.62125.828.830.739.847.9
2电焊条kg20090110.30.50.712.12.32.73.1
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 300500410286135135135118118118
5锯材 40030020.010.010.010.010.010.010.010.01
6黏土 550100334.9323.346.646.646.640.8240.8240.82
7其他材料费元78010010.90.90.90.90.90.90.90.9
8设备摊销费元79010014144.947.955.279.787106.3119.7
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.120.120.120.120.120.120.120.12
11 以内回旋钻机台班80110382.32.64.57.18.610.21519.3
12泥浆分离器台班80110560.060.060.070.080.080.090.10.11
13泥浆搅拌机台班80110571.881.881.881.881.881.881.881.88
1442kV·A以内交流电弧焊机台班80150290.030.050.070.10.210.230.270.31
1588kW以内内燃拖轮台班80190020.290.290.290.290.290.290.290.29
16100t以内工程驳船台班80190210.030.030.030.030.030.030.030.03
17200t以内工程驳船台班801902312.4314.1924.8539.4450.4385.19123.11201.72
18基价元9999001214572357940065615087451093122135133182520

续前页

单位:10m

顺序号项目单位代号桩径350cm以内
孔深100m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
401402403404405406407408
1人工工日100100115.3142227.331.634.345.355.5
2电焊条kg20090110.30.60.71.12.22.52.93.4
3铁件kg20090280.20.20.20.20.20.20.20.2
4水 300500410286135135135118118118
5锯材 40030020.0080.0080.0080.0080.0080.0080.0080.008
6黏土 550100334.9323.346.646.646.640.8240.8240.82
7其他材料费元78010010.70.70.70.70.70.70.70.7
8设备摊销费元79010014144.947.955.279.787106.3119.7
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.090.090.090.090.090.090.090.09
11 以内回旋钻机台班80110382.62.95.1810.212.218.123.5
12泥浆分离器台班80110560.060.060.070.070.080.090.10.11
13泥浆搅拌机台班80110571.881.881.881.881.881.881.881.88
1442kV·A以内交流电弧焊机台班80150290.030.060.080.110.230.250.290.34
1588kW以内内燃拖轮台班80190020.250.250.250.250.250.250.250.25
16100t以内工程驳船台班80190210.030.030.030.030.030.030.030.03
17200t以内工程驳船台班801902315.5417.7331.1348.963.06106.64156.59254.51
18基价元99990012414826367455606979388404111756164097223430

续前页

单位:10m

顺序号项目单位代号桩径350cm以内
孔深130m以内
砂土黏土砂砾砾石卵石软石次坚石坚石
409410411412413414415416
1人工工日100100115.714.52329.13438.652.364.7
2电焊条kg20090110.30.60.81.22.42.73.13.6
3铁件kg20090280.10.10.10.10.10.10.10.1
4水 300500410286135135135118118118
5锯材 40030020.0060.0060.0060.0060.0060.0060.0060.006
6黏土 550100334.9323.346.646.646.640.8240.8240.82
7其他材料费元78010010.60.60.60.60.60.60.60.6
8设备摊销费元79010014144.947.955.279.787106.3119.7
9 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.030.03
1016t以内汽车式起重机台班80090280.070.070.070.070.070.070.070.07
11 以内回旋钻机台班80110382.93.35.7911.614.621.928.5
12泥浆分离器台班80110560.060.060.070.070.080.080.090.1
13泥浆搅拌机台班80110571.881.881.881.881.881.881.881.88
1442kV·A以内交流电弧焊机台班80150290.030.060.080.120.240.270.320.36
1588kW以内内燃拖轮台班80190020.20.20.20.20.20.20.20.2
16100t以内工程驳船台班80190210.020.020.020.020.020.020.020.02
17200t以内工程驳船台班801902319.0621.7838.460.2978.15130.89194.03315.56
18基价元999900126926299535126879215101426133797198854271760

4-4-5 潜水钻机钻孔

工程内容 1) 安、拆岸上泥浆循环系统并造浆;2) 准备钻具,装、拆、移钻架及钻机,安、拆钻杆及钻头;3) 钻进、压泥浆、浮渣、清理泥浆池沉渣;4) 清孔。

I. 陆地上钻孔

单位:10m

顺序号项目单位代号桩径200cm以内孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石
1234567
1人工工日10010015.35.55.98.310.31114.5
2电焊条kg20090110.20.30.40.71.31.41.7
3水 300500454545454535454
4黏土 55010035.835.835.835.838.725.835.83
5其他材料费元78010010.40.40.40.40.40.40.4
6设备摊销费元790100119.621.422.826.345.649.760.8
7 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.03
815t以内载货汽车台班80070090.030.030.030.030.030.030.03
940t以内履带式起重机台班80090060.830.891.062.052.693.755.49
10 以内潜水钻机台班80110430.981.061.272.483.283.885.68
11泥浆分离器台班80110560.060.060.0740.0870.0950.1030.113

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石
1234567
12泥浆搅拌机台班80110570.940.940.940.940.940.940.94
1342kV·A以内交流电弧焊机台班80150290.020.030.040.070.130.150.17
14基价元99990013854410247548496110531360319521

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石
891011121314
1人工工日10010015.35.55.98.610.811.715.7
2电焊条kg20090110.20.30.40.71.31.41.7
3水 300500454545454535454
4黏土 55010035.835.835.835.838.725.835.83
5其他材料费元78010010.30.30.30.30.30.30.3
6设备摊销费元790100119.621.422.826.345.649.760.8
7 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.02
815t以内载货汽车台班80070090.020.020.020.020.020.020.02
940t以内履带式起重机台班80090060.870.951.132.252.984.196.17
10 以内潜水钻机台班80110431.051.131.362.743.644.346.4
11泥浆分离器台班80110560.0480.0480.0580.0690.0750.0810.089
12泥浆搅拌机台班80110570.940.940.940.940.940.940.94
1342kV·A以内交流电弧焊机台班80150290.020.030.040.070.130.150.17
14基价元99990014006428149819229121041505421807

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深50m以内
砂土黏土砂砾砾石卵石软石次坚石
15161718192021
1人工工日10010015.55.76.19.211.712.817.4
2电焊条kg20090110.20.30.50.71.41.51.8
3水 300500454545454535454
4黏土 55010035.835.835.835.838.725.835.83
5其他材料费元78010010.20.20.20.20.20.20.2
6设备摊销费元790100119.621.422.826.345.649.760.8
7 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.02
815t以内载货汽车台班80070090.020.020.020.020.020.020.02
940t以内履带式起重机台班80090060.961.041.242.533.374.757.05
10 以内潜水钻机台班80110431.161.261.53.094.134.927.32
11泥浆分离器台班80110560.0420.0420.0520.0610.0670.0720.079
12泥浆搅拌机台班80110570.940.940.940.940.940.940.94
1342kV·A以内交流电弧焊机台班80150290.020.030.050.070.140.150.18
14基价元999900143404650539710284135891694724796

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深60m以内
砂土黏土砂砾砾石卵石软石次坚石
22232425262728
1人工工日10010015.75.96.41012.814.119.4
2电焊条kg20090110.20.40.50.71.41.61.9
3水 300500454545454535454
4黏土 55010035.835.835.835.838.725.835.83
5其他材料费元78010010.20.20.20.20.20.20.2
6设备摊销费元790100119.621.422.826.345.649.760.8
7 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.02
815t以内载货汽车台班80070090.010.010.010.010.010.010.01
940t以内履带式起重机台班80090061.071.161.392.863.835.418.04
10 以内潜水钻机台班80110431.291.411.693.54.75.618.33
11泥浆分离器台班80110560.0390.0390.0480.0570.0620.0670.074
12泥浆搅拌机台班80110570.940.940.940.940.940.940.94
1342kV·A以内交流电弧焊机台班80150290.020.040.050.070.150.160.19
14基价元999900147295090595611526153231918428119
顺序号项目单位代号桩径250cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石
29303132333435
1人工工日100100166.26.69.211.412.216
2电焊条kg20090110.20.40.50.71.51.61.9
3水 300500467676767676767
4黏土 55010037.287.287.287.2810.97.287.28
5其他材料费元78010010.30.30.30.30.30.30.3
6设备摊销费元790100125.427.829.734.25762.176
7 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.03
815t以内载货汽车台班80070090.020.020.020.020.020.020.02
940t以内履带式起重机台班80090060.880.951.142.212.94.636.8
10 以内潜水钻机台班80110431.041.131.352.663.514.196.15
11泥浆分离器台班80110560.060.060.0740.0870.0950.1030.113
12泥浆搅拌机台班80110571.1741.1741.1741.1741.1741.1741.174
1342kV·A以内交流电弧焊机台班80150290.020.040.050.070.150.160.19
14基价元99990014179446251609205119601555922379

续前页 单位:10m 续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石次坚石
36373839404142
1人工工日10010016.16.36.79.712.213.117.4
2电焊条kg20090110.20.40.50.71.51.61.9
3水 300500467676767676767
4黏土 55010037.287.287.287.2810.97.287.28
5其他材料费元78010010.20.20.20.20.20.20.2
6设备摊销费元790100125.427.829.734.25762.176
7 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.03
815t以内载货汽车台班80070090.010.010.010.010.010.010.01
940t以内履带式起重机台班80090060.941.021.212.433.234.546.7
10 以内潜水钻机台班80110431.121.221.462.973.944.76.95
11泥浆分离器台班80110560.0480.0480.0580.0690.0750.0810.089
12泥浆搅拌机台班80110571.1741.1741.1741.1741.1741.1741.174
1342kV·A以内交流电弧焊机台班80150290.020.040.050.070.150.160.19
14基价元999900143984711544210084132301640923776

单位:10m 续前页

顺序号项目单位代号桩径250cm以内
孔深50m以内
砂土黏土砂砾砾石卵石软石次坚石
43444546474849
1人工工日10010016.36.5710.413.214.219.2
2电焊条kg20090110.20.40.50.81.51.72
3水 300500467676767676767
4黏土 55010037.287.287.287.2810.97.287.28
5其他材料费元78010010.20.20.20.20.20.20.2
6设备摊销费元790100125.427.829.734.25762.176
7 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.02
815t以内载货汽车台班80070090.010.010.010.010.010.010.01
940t以内履带式起重机台班80090061.031.121.342.743.655.167.61
10 以内潜水钻机台班80110431.241.361.623.354.485.347.89
11泥浆分离器台班80110560.0420.0420.0520.0610.0670.0720.079
12泥浆搅拌机台班80110571.1741.1741.1741.1741.1741.1741.174
1342kV·A以内交流电弧焊机台班80150290.020.040.050.080.150.170.2
14基价元999900147395101591911236148411848026842

单位:10m 续前页

顺序号项目单位代号桩径250cm以内
孔深60m以内
砂土黏土砂砾砾石卵石软石次坚石
50515253545556
1人工工日10010016.56.87.411.214.315.721.4
2电焊条kg20090110.20.40.50.81.61.72.1
3水 300500467676767676767
4黏土 55010037.287.287.287.2810.97.287.28
5其他材料费元78010010.20.20.20.20.20.20.2
6设备摊销费元790100125.427.829.734.25762.176
7 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.02
815t以内载货汽车台班80070090.010.010.010.010.010.010.01
940t以内履带式起重机台班80090061.151.261.53.14.155.878.73
10 以内潜水钻机台班80110431.41.531.833.85.16.099.06
11泥浆分离器台班80110560.0390.0390.0480.0570.0620.0670.074
12泥浆搅拌机台班80110571.1741.1741.1741.1741.1741.1741.174
1342kV·A以内交流电弧焊机台班80150290.020.040.050.080.160.180.21
14基价元999900152035620654512598167272092130653

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深80m以内
砂土黏土砂砾砾石卵石软石次坚石
57585960616263
1人工工日10010017.37.68.313.417.319.326.8
2电焊条kg20090110.20.40.60.91.81.92.3
3水 300500467676767676767
4黏土 55010037.287.287.287.2810.97.287.28
5其他材料费元78010010.10.10.10.10.10.10.1
6设备摊销费元790100125.427.829.734.25762.176
7 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.02
815t以内载货汽车台班80070090.010.010.010.010.010.010.01
940t以内履带式起重机台班80090061.471.611.924.035.47.6811.42
10 以内潜水钻机台班80110431.81.972.324.976.667.9711.85
11泥浆分离器台班80110560.0360.0360.0440.0520.0570.0620.068
12泥浆搅拌机台班80110571.1741.1741.1741.1741.1741.1741.174
1342kV·A以内交流电弧焊机台班80150290.020.040.060.090.180.190.23
14基价元999900164236952807316150214862706439783

II. 水中平台上钻孔

单位:10m

续前页 单位:10m 续前页 单位:10m 续前页 单位:10m

顺序号项目单位代号桩径200cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石
64656667686970
1人工工日10010015.55.668.410.411.114.6
2电焊条kg20090110.20.30.40.71.31.41.7
3水 300500454545454535454
4黏土 55010035.835.835.835.838.725.835.83
5其他材料费元78010010.40.40.40.40.40.40.4
6设备摊销费元790100119.621.422.826.345.649.760.8
7 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.03
840t以内履带式起重机台班80090060.850.911.082.062.713.775.5
9 以内潜水钻机台班801104311.081.292.53.33.95.7
10泥浆分离器台班80110560.060.060.0740.0870.0950.1030.113
11泥浆搅拌机台班80110570.940.940.940.940.940.940.94
1242kV·A以内交流电弧焊机台班80150290.020.030.040.070.130.150.17
1388kW以内内燃拖轮台班80190020.270.270.270.270.270.270.27
14100t以内工程驳船台班80190210.050.050.050.050.050.050.05
15200t以内工程驳船台班80190231.451.561.873.74.97.8811.63
16基价元99990014521478355039631124651566622390
1人工工日10010015.45.668.710.911.815.8
2电焊条kg20090110.20.30.40.71.31.41.7
3水 300500454545454535454
4黏土 55010035.835.835.835.838.725.835.83
5其他材料费元78010010.30.30.30.30.30.30.3
6设备摊销费元790100119.621.422.826.345.649.760.8
7 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.02
840t以内履带式起重机台班80090060.890.961.142.262.994.26.19
9 以内潜水钻机台班80110431.061.151.372.753.654.356.41
10泥浆分离器台班80110560.0480.0480.0580.0690.0750.0810.089
11泥浆搅拌机台班80110570.940.940.940.940.940.940.94
1242kV·A以内交流电弧焊机台班80150290.020.030.040.070.130.150.17
1388kW以内内燃拖轮台班80190020.190.190.190.190.190.190.19
14100t以内工程驳船台班80190210.030.030.030.030.030.030.03
15200t以内工程驳船台班80190231.561.692.034.125.488.8913.18
16基价元999900145914898565410359135321722824932
1人工工日10010015.55.76.29.311.812.917.5
2电焊条kg20090110.20.30.50.71.41.51.8
3水 300500454545454535454
4黏土 55010035.835.835.835.838.725.835.83
5其他材料费元78010010.20.20.20.20.20.20.2
6设备摊销费元790100119.621.422.826.345.649.760.8
7 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.02
840t以内履带式起重机台班80090060.971.051.252.543.384.767.06
9 以内潜水钻机台班80110431.171.261.513.14.144.937.33
10泥浆分离器台班80110560.0420.0420.0520.0610.0670.0720.079
11泥浆搅拌机台班80110570.940.940.940.940.940.940.94
1242kV·A以内交流电弧焊机台班80150290.020.030.050.070.140.150.18
1388kW以内内燃拖轮台班80190020.150.150.150.150.150.150.15
14100t以内工程驳船台班80190210.030.030.030.030.030.030.03
15200t以内工程驳船台班80190231.731.882.254.666.2310.1315.11
16基价元999900148955220607611490151391934928287
1人工工日10010015.766.51012.814.119.4
2电焊条kg20090110.20.40.50.71.41.61.9
3水 300500454545454535454
4黏土 55010035.835.835.835.838.725.835.83
5其他材料费元78010010.20.20.20.20.20.20.2
6设备摊销费元790100119.621.422.826.345.649.760.8
7 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.02
840t以内履带式起重机台班80090061.071.171.42.873.845.418.05
9 以内潜水钻机台班80110431.31.421.73.514.715.628.34
10泥浆分离器台班80110560.0390.0390.0480.0570.0620.0670.074
11泥浆搅拌机台班80110570.940.940.940.940.940.940.94
1242kV·A以内交流电弧焊机台班80150290.020.040.050.070.150.160.19
1388kW以内内燃拖轮台班80190020.130.130.130.130.130.130.13
14100t以内工程驳船台班80190210.020.020.020.020.020.020.02
15200t以内工程驳船台班80190231.942.122.545.297.111.5817.27
16基价元999900153025728668512846170382186632058

续前页 单位:10m

顺序号项目单位代号桩径250cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石次坚石
92939495969798
1人工工日10010016.16.36.79.311.512.316.1
2电焊条kg20090110.20.40.50.71.51.61.9
3水 300500467676767676767
4黏土 55010037.287.287.287.2810.97.287.28
5其他材料费元78010010.30.30.30.30.30.30.3
6设备摊销费元790100125.427.829.734.25762.176
7 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.03
840t以内履带式起重机台班80090060.90.971.152.222.914.646.82
9 以内潜水钻机台班80110431.051.141.362.673.524.216.16
10泥浆分离器台班80110560.060.060.0740.0870.0950.1030.113
11泥浆搅拌机台班80110571.1741.1741.1741.1741.1741.1741.174
1242kV·A以内交流电弧焊机台班80150290.020.040.050.070.150.160.19
1388kW以内内燃拖轮台班80190020.170.170.170.170.170.170.17
14100t以内工程驳船台班80190210.040.040.040.040.040.040.04
15200t以内工程驳船台班80190231.561.682.014.015.38.5412.62
16基价元999900147445053580910292133291765425362
1人工工日10010016.26.46.89.812.313.117.5
2电焊条kg20090110.20.40.50.71.51.61.9
3水 300500467676767676767
4黏土 55010037.287.287.287.2810.97.287.28
5其他材料费元78010010.20.20.20.20.20.20.2
6设备摊销费元790100125.427.829.734.25762.176
7 以内履带式机械单斗挖掘机台班80010350.030.030.030.030.030.030.03
840t以内履带式起重机台班80090060.951.031.222.443.244.556.71
9 以内潜水钻机台班80110431.131.231.472.983.954.716.96
10泥浆分离器台班80110560.0480.0480.0580.0690.0750.0810.089
11泥浆搅拌机台班80110571.1741.1741.1741.1741.1741.1741.174
1242kV·A以内交流电弧焊机台班80150290.020.040.050.070.150.160.19
1388kW以内内燃拖轮台班80190020.120.120.120.120.120.120.12
14100t以内工程驳船台班80190210.030.030.030.030.030.030.03
15200t以内工程驳船台班80190231.681.842.184.475.959.6614.34
16基价元999900149295278608311226146961867527076
1人工工日10010016.36.57.110.413.214.319.3
2电焊条kg20090110.20.40.50.81.51.72
3水 300500467676767676767
4黏土 55010037.287.287.287.2810.97.287.28
5其他材料费元78010010.20.20.20.20.20.20.2
6设备摊销费元790100125.427.829.734.25762.176
7 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.02
840t以内履带式起重机台班80090061.041.131.352.753.665.167.62
9 以内潜水钻机台班80110431.251.371.623.364.495.357.9
10泥浆分离器台班80110560.0420.0420.0520.0610.0670.0720.079
11泥浆搅拌机台班80110571.1741.1741.1741.1741.1741.1741.174
1242kV·A以内交流电弧焊机台班80150290.020.040.050.080.150.170.2
1388kW以内内燃拖轮台班80190020.120.120.120.120.120.120.12
14100t以内工程驳船台班80190210.020.020.020.020.020.020.02
15200t以内工程驳船台班80190232.83.053.657.5910.1516.5224.52
16基价元999900155035920686213048172132224132366
1人工工日10010016.66.97.411.314.415.721.5
2电焊条kg20090110.20.40.50.81.61.72.1
3水 300500467676767676767
4黏土 55010037.287.287.287.2810.97.287.28
5其他材料费元78010010.20.20.20.20.20.20.2
6设备摊销费元790100125.427.829.734.25762.176
7 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.02
840t以内履带式起重机台班80090061.161.271.513.114.165.888.74
9 以内潜水钻机台班80110431.411.541.843.815.116.19.06
10泥浆分离器台班80110560.0390.0390.0480.0570.0620.0670.074
11泥浆搅拌机台班80110571.1741.1741.1741.1741.1741.1741.174
1242kV·A以内交流电弧焊机台班80150290.020.040.050.080.160.180.21
1388kW以内内燃拖轮台班80190020.120.120.120.120.120.120.12
14100t以内工程驳船台班80190210.020.020.020.020.020.020.02
15200t以内工程驳船台班80190234.224.615.511.4915.4325.1637.56
16基价元999900162886791790015274202632657439010

续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深80m以内
砂土黏土砂砾砾石卵石软石次坚石
120121122123124125126
1人工工日10010017.37.68.413.517.419.326.9
2电焊条kg20090110.20.40.60.91.81.92.3
3水 300500467676767676767
4黏土 55010037.287.287.287.2810.97.287.28
5其他材料费元78010010.10.10.10.10.10.10.1
6设备摊销费元790100125.427.829.734.25762.176
7 以内履带式机械单斗挖掘机台班80010350.020.020.020.020.020.020.02
840t以内履带式起重机台班80090061.481.621.924.045.417.6911.43
9 以内潜水钻机台班80110431.811.972.324.976.667.9711.86
10泥浆分离器台班80110560.0360.0360.0440.0520.0570.0620.068
11泥浆搅拌机台班80110571.1741.1741.1741.1741.1741.1741.174
1242kV·A以内交流电弧焊机台班80150290.020.040.060.090.180.190.23
1388kW以内内燃拖轮台班80190020.090.090.090.090.090.090.09
14100t以内工程驳船台班80190210.010.010.010.010.010.010.01
15200t以内工程驳船台班80190235.435.957.0715.0120.1533.0849.27
16基价元999900177308354971719544260033439850684

4-4-6 旋挖钻机钻孔

工程内容 干法钻孔:1)准备钻具,装、拆、移钻架及钻机,安、拆钻杆及钻头;2)钻进;3)清孔。

静浆护壁法钻孔:1)安、拆泥浆循环系统并制浆;2)准备钻具,装、拆、移钻架及钻机,安、拆钻杆及钻头;3)钻进;4)清理泥浆池沉渣;5)清孔。

I. 干法钻孔

单位:10m

顺序号项目单位代号桩径100cm以内
孔深20m以内
砂土黏土砂砾砾石卵石软石
123456
1人工工日10010010.20.30.30.411.2
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.040.040.040.040.040.04
525t以内汽车式起重机台班80090300.050.050.050.050.050.05
6SR280R旋挖钻机台班80110540.130.150.180.230.530.64
7基价元9999001114213051534192642795140

续前页

单位:10m

顺序号项目单位代号桩径100cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石
789101112
1人工工日10010010.30.30.40.51.11.3
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.040.040.040.040.040.04
525t以内汽车式起重机台班80090300.050.050.050.050.050.05
6SR280R旋挖钻机台班80110540.140.170.20.250.580.7
7基价元9999001122914581697209046725609

续前页

单位:10m

顺序号项目单位代号桩径100cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石
131415161718
1人工工日10010010.30.40.40.51.21.5
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.040.040.040.040.040.04
525t以内汽车式起重机台班80090300.040.040.040.040.040.04
6SR280R旋挖钻机台班80110540.150.180.210.270.640.76
7基价元9999001129215311760222951276074

续前页

单位:10m

顺序号项目单位代号桩径120cm以内
孔深20m以内
砂土黏土砂砾砾石卵石软石
192021222324
1人工工日10010010.30.40.40.61.31.6
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.050.050.050.050.050.05
525t以内汽车式起重机台班80090300.050.050.050.050.050.05
6SR280R旋挖钻机台班80110540.170.20.230.30.690.82
7基价元9999001147017091938249455446568

续前页

单位:10m

顺序号项目单位代号桩径120cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石
252627282930
1人工工日10010010.40.40.50.61.51.7
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.050.050.050.050.050.05
525t以内汽车式起重机台班80090300.050.050.050.050.050.05
6SR280R旋挖钻机台班80110540.180.220.250.330.760.91
7基价元9999001155718622101272361007266

续前页

单位:10m

顺序号项目单位代号桩径120cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石
313233343536
1人工工日10010010.40.50.50.71.61.9
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.050.050.050.050.050.05
525t以内汽车式起重机台班80090300.050.050.050.050.050.05
6SR280R旋挖钻机台班80110540.20.240.280.360.820.99
7基价元9999001170920252330296265687897

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深20m以内
砂土黏土砂砾砾石卵石软石
373839404142
1人工工日10010010.50.60.70.92.12.5
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.060.060.060.060.060.06
525t以内汽车式起重机台班80090300.060.060.060.060.060.06
6SR280R旋挖钻机台班80110540.260.310.360.461.071.29
7基价元99990012203259529883772855510276

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石
434445464748
1人工工日10010010.50.70.812.32.7
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.060.060.060.060.060.06
525t以内汽车式起重机台班80090300.060.060.060.060.060.06
6SR280R旋挖钻机台班80110540.280.340.40.511.181.42
7基价元99990012356283533044164941511289

续前页

单位:10m

顺序号项目单位代号桩径150cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石
495051525354
1人工工日10010010.60.70.81.12.53
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.060.060.060.060.060.06
525t以内汽车式起重机台班80090300.050.050.050.050.050.05
6SR280R旋挖钻机台班80110540.310.370.430.561.291.54
7基价元999900125823050351945431026212223

续前页

单位:10m

顺序号项目单位代号桩径180cm以内
孔深20m以内
砂土黏土砂砾砾石卵石软石
555657585960
1人工工日10010010.70.911.333.6
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.080.080.080.080.080.08
525t以内汽车式起重机台班80090300.070.070.070.070.070.07
6SR280R旋挖钻机台班80110540.370.450.520.671.551.85
7基价元999900131013733427854551235114704

续前页

单位:10m

顺序号项目单位代号桩径180cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石
616263646566
1人工工日10010010.80.91.11.43.33.9
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.080.080.080.080.080.08
525t以内汽车式起重机台班80090300.060.060.060.060.060.06
6SR280R旋挖钻机台班80110540.410.490.570.731.72.04
7基价元999900134044025465759101351416172

续前页

单位:10m

顺序号项目单位代号桩径180cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石
676869707172
1人工工日10010010.911.21.53.64.3
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.080.080.080.080.080.08
525t以内汽车式起重机台班80090300.060.060.060.060.060.06
6SR280R旋挖钻机台班80110540.450.530.620.81.852.22
7基价元999900137204341504964541469017588

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深20m以内
砂土黏土砂砾砾石卵石软石
737475767778
1人工工日10010010.91.11.21.63.74.4
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.090.090.090.090.090.09
525t以内汽车式起重机台班80090300.080.080.080.080.080.08
6SR280R旋挖钻机台班80110540.460.550.640.821.912.29
7基价元999900138354543524166571519818172

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石
798081828384
1人工工日100100111.21.41.744.8
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.090.090.090.090.090.09
525t以内汽车式起重机台班80090300.070.070.070.070.070.07
6SR280R旋挖钻机台班80110540.50.60.70.912.12.52
7基价元999900141374922570673411666619956

续前页

单位:10m

顺序号项目单位代号桩径200cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石
858687888990
1人工工日10010011.11.31.51.94.45.3
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.090.090.090.090.090.09
525t以内汽车式起重机台班80090300.070.070.070.070.070.07
6SR280R旋挖钻机台班80110540.550.660.770.992.292.74
7基价元999900145305390625179721815821688

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深20m以内
砂土黏土砂砾砾石卵石软石
919293949596
1人工工日10010011.41.61.92.55.76.9
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.120.120.120.120.120.12
525t以内汽车式起重机台班80090300.090.090.090.090.090.09
6SR280R旋挖钻机台班80110540.720.8611.292.983.57
7基价元9999001592270118112103882362528255

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深30m以内
砂土黏土砂砾砾石卵石软石
979899100101102
1人工工日10010011.51.82.12.76.37.5
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.120.120.120.120.120.12
525t以内汽车式起重机台班80090300.080.080.080.080.080.08
6SR280R旋挖钻机台班80110540.790.941.101.423.283.93
7基价元9999001645376298882113882596531052

续前页

单位:10m

顺序号项目单位代号桩径250cm以内
孔深40m以内
砂土黏土砂砾砾石卵石软石
103104105106107108
1人工工日10010011.622.336.98.2
2其他材料费元78010011.91.91.91.91.91.9
3设备摊销费元790100111.111.111.111.111.111.1
4 以内履带式液压单斗挖掘机台班80010270.120.120.120.120.120.12
525t以内汽车式起重机台班80090300.080.080.080.080.080.08
6SR280R旋挖钻机台班80110540.861.031.21.543.584.29
7基价元9999001699883389667123362831833874
顺序号项目单位代号桩径100cm以内
孔深30m以内孔深40m以内
砂土黏土砂砾砾石卵石砂土黏土砂砾砾石卵石
109110111112113114115116117118
1人工工日10010011.81.92.32.93.31.81.92.333.3
2水 3005004119151515119151515
3黏土 55010033.892.595.185.185.183.892.595.185.185.18
4其他材料费元78010011.91.91.91.91.91.91.91.91.91.9
5设备摊销费元790100110.311.512.815.424.410.311.512.815.424.4
6 以内履带式液压单斗挖掘机台班80010270.030.030.030.030.030.020.020.020.020.02
725t以内汽车式起重机台班80090300.030.030.030.030.030.030.030.030.030.03
8SR280R旋挖钻机台班80110540.150.180.310.530.650.150.190.330.570.69
9泥浆制作循环设备台班80110550.150.150.150.150.150.140.140.140.140.14
10泥浆分离器台班80110560.2----0.2----
11泥浆搅拌机台班80110570.250.250.250.250.250.240.240.240.240.24
12基价元99990011672180628884633560016551865302449325889
顺序号项目单位代号桩径120cm以内
孔深40m以内孔深50m以内
砂土黏土砂砾砾石卵石砂土黏土砂砾砾石卵石
119120121122123124125126127128
1人工工日10010011.71.92.433.4222.43.23.8
2水 300500416142222221614222222
3黏土 55010035.593.737.467.467.465.593.737.467.467.46
4其他材料费元78010011.91.91.91.91.91.91.91.91.91.9
5设备摊销费元790100112.814.514.514.514.512.814.514.514.514.5
6 以内履带式液压单斗挖掘机台班80010270.030.030.030.030.030.020.020.020.020.02
725t以内汽车式起重机台班80090300.030.030.030.030.030.030.030.030.030.03
8SR280R旋挖钻机台班80110540.140.160.310.560.70.150.170.340.610.81
9泥浆制作循环设备台班80110550.150.150.150.150.150.140.140.140.140.14
10泥浆分离器台班80110560.2----0.2----
11泥浆搅拌机台班80110570.270.270.270.270.270.270.270.270.270.27
12基价元99990011623168529484920603117161757316253076897
1人工工日10010011.91.92.43.33.81.922.53.44
2水 300500416142222221614222222
3黏土 55010035.593.737.467.467.465.593.737.467.467.46
4其他材料费元78010011.91.91.91.91.91.91.91.91.91.9
5设备摊销费元790100112.814.515.818.827.412.814.515.818.827.4
6 以内履带式液压单斗挖掘机台班80010270.020.020.020.020.020.020.020.020.020.02
725t以内汽车式起重机台班80090300.030.030.030.030.030.030.030.030.030.03
8SR280R旋挖钻机台班80110540.170.20.370.660.860.190.220.410.720.94
9泥浆制作循环设备台班80110550.140.140.140.140.140.140.140.140.140.14
10泥浆分离器台班80110560.3----0.3----
11泥浆搅拌机台班80110570.270.270.270.270.270.270.270.270.270.27
12基价元99990011901197533925704729220542138370861727923
顺序号项目单位代号桩径150cm以内
孔深40m以内孔深60m以内
砂土黏土砂砾砾石卵石砂土黏土砂砾砾石卵石
139140141142143144145146147148
1人工工日100100122.12.53.33.822.22.73.74.4
2水 300500425213434342521343434
3黏土 55010038.745.8311.6611.6611.668.745.8311.6611.6611.66
4其他材料费元78010012.92.92.92.92.92.92.92.92.92.9
5设备摊销费元790100115.417.519.223.133.315.417.519.223.133.3
6 以内履带式液压单斗挖掘机台班80010270.020.020.020.020.020.020.020.020.020.02
725t以内汽车式起重机台班80090300.030.030.030.030.030.030.030.030.030.03
8SR280R旋挖钻机台班80110540.150.20.340.640.820.170.220.420.781.01
9泥浆制作循环设备台班80110550.150.150.150.150.150.150.150.150.150.15
10泥浆分离器台班80110560.2----0.3----
11泥浆搅拌机台班80110570.310.310.310.310.310.310.310.310.310.31
12基价元99990011789205232685647708419852216390067578597
1人工工日10010012.12.22.83.94.62.12.334.24.9
2水 300500425213434342521343434
3黏土 55010038.745.8311.6611.6611.668.745.8311.6611.6611.66
4其他材料费元78010012.92.92.92.92.92.92.92.92.92.9
5设备摊销费元790100115.417.519.223.133.315.417.519.223.133.3
6 以内履带式液压单斗挖掘机台班80010270.020.020.020.020.020.020.020.020.020.02
725t以内汽车式起重机台班80090300.030.030.030.030.030.030.030.030.030.03
8SR280R旋挖钻机台班80110540.190.250.460.851.10.220.280.530.961.23
9泥浆制作循环设备台班80110550.150.150.150.150.150.140.140.140.140.14
10泥浆分离器台班80110560.3----0.3----
11泥浆搅拌机台班80110570.310.310.310.310.310.310.310.310.310.31
12基价元999900121482445421673139305237426814768818110326
顺序号项目单位代号桩径180cm以内
孔深40m以内孔深60m以内
砂土黏土砂砾砾石卵石砂土黏土砂砾砾石卵石
159160161162163164165166167168
1人工工日10010012.32.83.24.14.82.32.53.24.45.1
2水 300500437304949493730494949
3黏土 550100312.598.416.7916.7916.7912.598.416.7916.7916.79
4其他材料费元78010014.94.94.94.94.94.94.94.94.94.9
5设备摊销费元790100117.920.522.226.543.617.920.522.226.543.6
6 以内履带式液压单斗挖掘机台班80010270.020.020.020.020.020.020.020.020.020.02
725t以内汽车式起重机台班80090300.040.040.040.040.040.040.040.040.040.04
8SR280R旋挖钻机台班80110540.140.210.420.761.010.210.260.520.941.2
9泥浆制作循环设备台班80110550.170.170.170.170.170.170.170.170.170.17
10泥浆分离器台班80110560.2----0.3----
11泥浆搅拌机台班80110570.370.370.370.370.370.360.360.360.360.36
12基价元999900118422277407367688767241826264835817210248
1人工工日10010012.42.63.44.75.62.72.93.95.16
2水 300500437304949493730494949
3黏土 550100312.598.416.7916.7916.7912.598.416.7916.7916.79
4其他材料费元78010014.94.94.94.94.94.94.94.94.94.9
5设备摊销费元790100117.920.522.226.543.617.920.522.226.543.6
6 以内履带式液压单斗挖掘机台班80010270.020.020.020.020.020.020.020.020.020.02
725t以内汽车式起重机台班80090300.040.040.040.040.040.030.030.030.030.03
8SR280R旋挖钻机台班80110540.250.310.611.081.380.290.330.691.131.44
9泥浆制作循环设备台班80110550.160.160.160.160.160.160.160.160.160.16
10泥浆分离器台班80110560.4----0.4----
11泥浆搅拌机台班80110570.360.360.360.360.360.350.350.350.350.35
12基价元9999001277330145540926911671310931986202969212170
顺序号项目单位代号桩径200cm以内
孔深40m以内孔深60m以内
砂土黏土砂砾砾石卵石砂土黏土砂砾砾石卵石
179180181182183184185186187188
1人工工日10010012.52.73.65.262.52.73.64.95.7
2水 300500445386060604538606060
3黏土 550100315.5510.3720.7420.7420.7415.5510.3720.7420.7420.74
4其他材料费元78010016.86.86.86.86.86.86.86.86.86.8
5设备摊销费元790100120.523.125.230.346.220.523.125.230.346.2
6 以内履带式液压单斗挖掘机台班80010270.020.020.020.020.020.020.020.020.020.02
725t以内汽车式起重机台班80090300.040.040.040.040.040.040.040.040.040.04
8SR280R旋挖钻机台班80110540.210.30.621.161.450.280.350.711.191.5
9泥浆制作循环设备台班80110550.170.170.170.170.170.170.170.170.170.17
10泥浆分离器台班80110560.3----0.4----
11泥浆搅拌机台班80110570.440.440.440.440.440.440.440.440.440.44
12基价元999900125233025574510041123553100340764321023812705
1人工工日10010012.93.24.35.973.23.54.86.57.7
2水 300500445386060604538606060
3黏土 550100315.5510.3720.7420.7420.7415.5510.3720.7420.7420.74
4其他材料费元78010016.86.86.86.86.86.86.86.86.86.8
5设备摊销费元790100120.523.125.230.346.220.523.125.230.346.2
6 以内履带式液压单斗挖掘机台班80010270.020.020.020.020.020.020.020.020.020.02
725t以内汽车式起重机台班80090300.040.040.040.040.040.040.040.040.040.04
8SR280R旋挖钻机台班80110540.360.450.851.431.810.470.581.041.662.08
9泥浆制作循环设备台班80110550.160.160.160.160.160.150.150.150.150.15
10泥浆分离器台班80110560.5----0.7----
11泥浆搅拌机台班80110570.440.440.440.440.440.430.430.430.430.43
12基价元999900137934219757112172152054746523890691398717335
顺序号项目单位代号桩径250cm以内
孔深40m以内孔深60m以内
砂土黏土砂砾砾石卵石砂土黏土砂砾砾石卵石
199200201202203204205206207208
1人工工日10010012.93.245.86.733.44.46.57.7
2水 300500457477575755747757575
3黏土 550100319.4412.9625.9325.9325.9319.4412.9625.9325.9325.93
4其他材料费元78010016.86.86.86.86.86.86.86.86.86.8
5设备摊销费元790100125.629.532.138.553.825.629.532.138.553.8
6 以内履带式液压单斗挖掘机台班80010270.040.040.040.040.040.030.030.030.030.03
725t以内汽车式起重机台班80090300.060.060.060.060.060.050.050.050.050.05
8SR280R旋挖钻机台班80110540.190.310.61.211.560.250.390.761.51.92
9泥浆制作循环设备台班80110550.190.190.190.190.190.190.190.190.190.19
10泥浆分离器台班80110560.3----0.4----
11泥浆搅拌机台班80110570.520.520.520.520.520.510.510.510.510.51
12基价元999900125643284581210664134463049388970481292516273
1人工工日10010013.23.64.87.38.73.43.95.58.510.2
2水 300500457477575755747757575
3黏土 550100319.4412.9625.9325.9325.9319.4412.9625.9325.9325.93
4其他材料费元78010016.86.86.86.86.86.86.86.86.86.8
5设备摊销费元790100125.629.532.138.553.825.629.532.138.553.8
6 以内履带式液压单斗挖掘机台班80010270.020.020.020.020.020.020.020.020.020.02
725t以内汽车式起重机台班80090300.050.050.050.050.050.050.050.050.050.05
8SR280R旋挖钻机台班80110540.360.510.941.812.310.440.611.22.262.87
9泥浆制作循环设备台班80110550.180.180.180.180.180.180.180.180.180.18
10泥浆分离器台班80110560.5----0.7----
11泥浆搅拌机台班80110570.510.510.510.510.510.510.510.510.510.51
12基价元9999001393748108449153601934046565605105071892223773

续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m 续前页 单位:10m II. 静浆护壁法钻孔 单位:10m 4-4-7 全套管钻机钻孔
工程内容 清理桩位,放样,安装钻机,埋设连接套管,磨桩成孔,抓土,清孔,测量深度。
单位:10m

顺序号项目单位代号桩径100cm以内桩径150cm以内桩径200cm以内
孔深20m以内孔深30m以内孔深20m以内孔深30m以内孔深20m以内孔深30m以内
卵砾石砂石卵砾石砂石卵砾石砂石卵砾石砂石卵砾石砂石卵砾石砂石
123456789101112
1人工工日100100147.25.18.34.87.75.38.85.18.25.69.3
2电焊条kg20090110.30.40.30.40.30.40.30.40.30.40.30.4
3其他材料费元780100145.384.758.697.45590.859.1104.558.997.163.3111.7
4 以内全套管钻机台班80110440.731.360.941.570.891.460.951.68----
5 以内全套管钻机台班8011045--------0.841.370.891.58
632kV·A以内交流电弧焊机台班80150280.120.160.120.160.120.160.120.160.120.160.120.16
7小型机具使用费元80990010.610.47.211.96.711.17.212.87.412.27.914
8基价元99990014840897862211035858879633630211073733211939778813747

4-4-8 灌注桩混凝土

工程内容 混凝土:1)安、拆导管及漏斗;2)浇筑混凝土或水下混凝土;3)凿除混凝土桩头。

钢筋:除锈、下料、制作、点焊,焊接骨架,场内运输,钢筋骨架起吊入孔、接长(焊接或套筒连接)、定位等全部工程内容。

检测管:1) 检测管截断、封头;2) 套管制作、焊接;3) 对接、定位、焊接、固定,临时支撑保护。

I. 混凝土

单位: \(10m^{3}\) 实体

顺序号项目单位代号人工挖孔冲击成孔
卷扬机配吊斗起重机配吊斗输送泵卷扬机配吊斗起重机配吊斗输送泵
123456
1人工工日1001001136.9517.110.27.6
2普C25-32.5-4 1503033(10.65)(10.65)(10.85)---
3水C25-32.5-4 1503101---(12.70)(12.70)(12.95)
4水 3005004131314272727
5中(粗)砂 55030055.115.116.086.486.486.61
6碎石(4cm) 55050138.848.847.928.768.768.94
732.5级水泥t55090013.5683.5684.5575.4235.4235.53
8其他材料费元78010012.72.72.72.22.22.2
9设备摊销费元790100147.247.247.255.555.555.5
10 台班8005051--0.09--0.1
1112t以内汽车式起重机台班8009027-0.34--0.79-
1250kN以内单筒慢动卷扬机台班80090810.8--0.95--
13小型机具使用费元80990016.64.10.26.34.2-
14基价元9999001392034193351511045674117

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号回旋、潜水钻成孔
桩径(cm)
100以内150以内
卷扬机配吊斗起重机配吊斗输送泵卷扬机配吊斗起重机配吊斗输送泵
789101112
1人工工日100100116.59.97.415.58.96.7
2水C25-32.5-4 1503101(12.19)(12.19)(12.43)(12.01)(12.01)(12.24)
3水 3005004262626252526
4中(粗)砂 55030056.226.226.346.136.136.24
5碎石(4cm) 55050138.418.418.588.298.298.45
632.5级水泥t55090015.2055.2055.3085.1285.1285.226
7其他材料费元78010013.33.33.31.71.71.7
8设备摊销费元790100170.370.370.368.968.968.9
9 台班8005051--0.37--0.1
1012t以内汽车式起重机台班8009027-0.76--0.4-
1150kN以内单筒慢动卷扬机台班80090810.91--0.9--
12小型机具使用费元809900164-5.94-
13基价元9999001493243613985477742583863

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号回旋、潜水钻成孔
桩径(cm)
250以内350以内
卷扬机配吊斗起重机配吊斗输送泵卷扬机配吊斗起重机配吊斗输送泵
131415161718
1人工工日100100115.18.66.514.486
2水C25-32.5-4 1503101(11.74)(11.74)(11.97)(11.40)(11.40)(11.63)
3水 300500425.0025.0025.0023.0023.0024.00
4中(粗)砂 55030055.995.996.15.815.815.93
5碎石(4cm) 55050138.18.18.267.877.878.02
632.5级水泥t55090015.0135.0135.1114.8684.8684.966
7其他材料费元78010011.11.11.10.80.80.8
8设备摊销费元790100141.641.641.635.635.635.6
9 以内混凝土输送泵台班8005051--0.1--0.1
1012t以内汽车式起重机台班8009027-0.39--0.38-
1150kN以内单筒慢动卷扬机台班80090810.88--0.85--
12小型机具使用费元80990015.83.8-5.73.7-
13基价元9999001463941253747446739613605

续前页

单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号旋挖成孔全套管钻机成孔输送泵
卷扬机配吊斗起重机配吊斗输送泵桩径150cm以内桩径200cm以内
1920212223
1人工工日100100116.19.87.47.27
2普C25-32.5-4 1503033---(10.70)(10.70)
3水C25-32.5-4 1503101(11.73)(11.73)(11.96)--
4水 30050042525251313
5中(粗)砂 55030055.985.986.15.145.14
6碎石(4cm) 55050138.098.098.258.568.56
732.5级水泥t55090015.0095.0095.1073.9383.938
8其他材料费元78010012.82.82.81.41.4
9设备摊销费元790100158.658.658.629.329.3
1060 以内混凝土输送泵台班8005051--0.10.10.1
1112t以内汽车式起重机台班8009027-0.73---
1250kN以内单筒慢动卷扬机台班80090810.88----
13 以内全套管钻机台班8011044---0.23-
14 以内全套管钻机台班8011045----0.22
15小型机具使用费元80990015.83.8---
16基价元999900147614268385949124978

II. 钢筋及检测钢管
单位:1t

顺序号项目单位代号钢筋集中加工钢筋检测管
主筋连接方式集中加工主筋连接方式
焊接连接套筒连接焊接连接套筒连接
2425262728
1人工工日10010014.24.12.72.14.4
2HPB300 钢筋t20010010.1120.110.1110.11-
3HRB400 钢筋t20010020.9130.900.9090.90-
420~22 号铁丝kg20010221.81.8--1.3
5钢板t2003005----0.001
6钢管t2003008----1.068
7电焊条kg20090114.11.47.312.193.4
8钢筋连接套筒个2009012-11.9-11.76-
9其他材料费元7801001----38.2
1025t 以内汽车式起重机台班80090300.070.040.150.15-
11全自动钢筋笼滚焊机台班8015008--0.070.07-
12d≤45mm 钢筋挤压连接机台班8015009---0.19-
1332kV·A 以内交流电弧焊机台班80150280.790.360.50.51.02
14小型机具使用费元809900110.610.6--7.8
15基价元999900140683944400739595194

4-4-9 护筒制作、埋设、拆除

工程内容 钢筋混凝土护筒预制:1)组合钢模组拼拆、安装、拆除、修理、涂脱模剂、堆放;2)混凝土运输、浇筑、捣固及养护。护筒埋设:制、安、拆导向架,吊埋就位,冲抓或振动沉埋,拆除。

I. 钢筋混凝土护筒

单位:表列单位

顺序号项目单位代号预制埋设
混凝土钢筋干处水中(水深:m)
5以内10以内
在支架上在船上
1t10m
123456
1人工工日100100133.54.225.717.926.922.5
2普C20-32.5-4 1503032(10.10)-----
3HPB300钢筋t2001001-0.207-0.0250.0020.002
4HRB400钢筋t2001002-0.818----
520~22号铁丝kg2001022-3.1----
6型钢t20030040.05--0.0390.0390.039
7钢板t2003005---0.0060.1560.156
8组合钢模板t20030260.116-----
9电焊条kg2009011---0.916.716.7
10铁件kg200902836---0.10.1
11水 300500416-----

续前页

单位:表列单位

顺序号项目单位代号预制埋设
混凝土钢筋干处水中(水深:m)
5以内10以内
在支架上在船上
1t10m
123456
12锯材 40030020.1-----
13黏土 5501003--25.23---
14中(粗)砂 55030054.95-----
15碎石(4cm) 55050138.48-----
1632.5级水泥t55090013.01-----
17其他材料费元780100119--94.81.11.1
1820t以内汽车式起重机台班80090290.06---0.950.7
1950kN以内单筒慢动卷扬机台班8009081--2.362.920.250.25
20300kN以内振动打拔桩锤台班8011012----1.190.97
21 台班8013011----1.050.75
2232kV·A以内交流电弧焊机台班8015028---0.682.622.29
23200t以内工程驳船台班8019023-----1.58
24小型机具使用费元809900113.99.1-1.41.41.4
25基价元9999001683538173432287362275552

II. 钢护筒

单位:1t

顺序号项目单位代号干处理设水中埋设(水深:m)旋挖钻机钢护筒埋设
5以内10以内20以内双壁钢围堰内
789101112
1人工工日10010014.43.75.36.24.51.7
2型钢t2003004-0.0080.0090.0090.01-
3钢板t2003005-0.0010.0010.0010.001-
4钢护筒t20030220.111110.1
5电焊条kg2009011-0.20.20.20.2-
6锯材 4003002-0.0020.0020.0020.002-
7黏土 55010035.49-----
8其他材料费元7801001-1.81.91.92.3-
9 以内履带式液压单斗挖掘机台班8001027-----0.03
1020t以内汽车式起重机台班80090290.140.030.030.030.03-
1125t以内汽车起重机台班8009030-----0.03
1250kN以内单筒慢动卷扬机台班8009081-0.310.70.740.89-
13300kN以内振动打拔桩锤台班8011012-0.230.390.420.02-
14SR280R旋挖钻机台班8011054-----0.05
15 电动多级水泵( )台班8013011--0.4---
16 电动多级水泵( )台班8013013---0.430.02-
1732kV·A以内交流电弧焊机台班8015028-0.020.080.10.42-

续前页

单位:1t

顺序号项目单位代号干处理设水中埋设(水深:m)旋挖钻机钢护筒埋设
5以内10以内20以内双壁钢围堰内
789101112
18147kW以内内燃拖轮台班8019003-0.080.080.080.09-
19200t以内工程驳船台班8019023-0.360.360.360.38-
20小型机具使用费元8099001-0.61.11.21.2-
21基价元9999001112851355566579853141066

4-4-10 灌注桩工作平台

工程内容 桩基工作平台上下部(水深5m以内):1)打、拔桩的全部工作;2)钢结构及面板的制、安、拆及清理堆放。

桩基工作平台下部:1)安装、拆除及固定桩架;2)移动和固定船只;3)钢管桩装、卸、运输;4)吊桩、定位、固定;5)设置桩垫;6)打桩、接桩、送桩。

桩基工作平台上部:钢结构及面板的制、安、拆及清理堆放。

双壁钢围堰上工作平台:钢结构及面板的制、安、拆及清理堆放。

浮箱工作平台: 浮箱工地装、卸, 岸上组拼、拆除, 平台水上移动就位、抛锚固定。

单位:表列单位

顺序号项目单位代号桩基工作平台双壁钢围堰上工作平台浮箱工作平台
上下部综合下部上部
水深(m)
3~510以内20以内5~20
10t 10只
123456
1人工工日100100157.527.133.566.272.894.6
2钢丝绳t2001019-----0.009
3型钢t20030040.243-0.8641.040.4020.972
4钢板t20030050.0050.180.141.4860.0060.042
5钢管t2003008---0.853--

续前页

单位:表列单位

顺序号项目单位代号桩基工作平台双壁钢围堰上工作平台浮箱工作平台
上、下部综合下部上部
水深(m)
3~510以内20以内5~20
10t 10只
123456
6钢管桩t20030210.8031.041.3---
7电焊条kg200901114.930.624.566.517-
8锚链t2009027-----0.035
9铁件kg20090287.85388.14.752.240.8
10铁钉kg200903020.10.1-2-
11原木 40030010.1631.571.7-0.23-
12锯材 40030021.2820.240.7-1.443.56
13其他材料费元7801001419.970.568.5607.4178160.1
14设备摊销费元79010013477.8--3477.82397.97449.4
158t以内载货汽车台班80070061.29----9.09
1610t以内载货汽车台班8007007----0.72-
1712t以内汽车式起重机台班80090273.323.43.42--9.9
1825t以内汽车式起重机台班8009030---2.782.25-

续前页

单位:表列单位

顺序号项目单位代号桩基工作平台双壁钢围堰上工作平台浮箱工作平台
上、下部综合下部上部
水深(m)
3~510以内20以内5~20
10t 10只
123456
19500kN以内振动打拔桩锤台班80110130.98-----
20600kN以内振动打拔桩锤台班80110140.16-----
2132kV·A以内交流电弧焊机台班80150281.422.62.1312.739.49-
22147kW以内内燃拖轮台班8019003-----1.22
23221kW以内内燃拖轮台班80190051.060.460.55---
24294kW以内内燃拖轮台班8019006---0.60.4-
25100t以内工程驳船台班8019021-----12.33
26200t以内工程驳船台班80190234.731.152.53---
27400t以内工程驳船台班8019025---3.142.07-
28334kN·m以内船用柴油打桩锤台班8019041-1.791.99---
29小型机具使用费元8099001110123.8123.8159128.887.7
30基价元9999001250412087627618331142183944687

注:1.浮箱工作平台中的浮箱质量为5.321t/只,其设备摊销费是按使用一个月编制的,当浮箱质量和实际施工期与定额不同时,可予以调整。2.桩基工作平台及双壁钢围堰上工作平台中的设备摊销费是按使用4个月编制的,如实际施工工期与定额不同时,可予以调整。

第五节 砌筑工程

说明

  1. 定额中的 M7.5 水泥砂浆为砌筑用砂浆,M10 水泥砂浆为勾缝用砂浆。

  2. 定额中已按砌体的总高度配置了脚手架、踏步、井字架,并计入搭、拆用工,其材料用量均以摊销方式计入定额中。

  3. 浆砌混凝土预制块定额中,未包括预制块的预制,应按定额中括号内所列预制块数量,另按预制混凝土构件的有关定额计算。

  4. 浆砌料石或混凝土预制块作镶面时, 其内部应按填腹石定额计算。

  5. 桥涵拱圈定额中, 未包括拱盔和支架, 需要时应按本章第九节拱盔、支架工程中有关定额另行计算。

  6. 定额中均未包括垫层及拱背、台背填料和砂浆抹面,需要时应按本章第十一节杂项工程中有关定额另行计算。

  7. 砌筑工程的工程量为砌体的实际体积,包括构成砌体的砂浆体积。

4-5-1 干砌片石、块石

工程内容 1)选、修石料;2)搭、拆脚手架及踏步;3)砌筑。

X

单位: \(10\mathrm{m}^3\)

顺序号项目单位代号干砌片石干砌块石
基础、护底、截水墙锥坡、沟、槽、池护拱台、墙基础台、墙拱圈
1234567
1人工工日10010014.86.24.55.44.66.27.2
28~12号铁丝kg2001021---0.4-0.41.1
3钢管t2003008---0.003-0.003-
4铁钉kg2009030---0.1-0.10.1
5原木 4003001---0-00.01
6锯材 4003002---0.02-0.020.02
7片石 550500512.512.512.512.5---
8块石 5505025----11.511.511.5
9其他材料费元7801001---0.8-0.8-
10 以内轮胎式装载机台班80010450.080.080.10.10.080.10.1
11基价元99990011346149513261467160818351944

4-5-2 浆砌片石
工程内容 1)选、修、洗石料;2)搭、拆脚手架、踏步或井字架;3)配、拌、运砂浆;4)砌筑;5)勾缝;6)养护。
单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号基础、护底、截水墙护拱实体式墩实体式台、墙
1234
1人工工日10010016.66.18.77.8
2M7.5水泥砂浆 1501002(3.50)(3.50)(3.50)(3.50)
3M10水泥砂浆 1501003--(0.12)(0.05)
48~12号铁丝kg2001021--1.80.6
5钢管t2003008--0.0110.004
6铁钉kg2009030--0.30.1
7水 30050044498
8原木 4003001--0.01-
9锯材 4003002--0.050.02
10中(粗)砂 55030053.823.823.943.87
11片石 550500511.511.511.511.5
1232.5级水泥t55090010.9310.9310.9680.947
13其他材料费元78010011.21.25.42.7
14 以内轮胎式装载机台班80010450.080.10.10.1
15400L以内灰浆搅拌机台班80050100.150.150.150.15
16基价元99990012127208625452338

续前页

单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号轻型墩台、拱上横墙、墩上横墙拱圈锥坡、沟槽、池填腹石
实体式墩实体式台、墙
56789
1人工工日10010011010.58.77.86.8
2M7.5水泥砂浆 1501002(3.50)(3.50)(3.50)(3.50)(3.50)
3M10水泥砂浆 1501003(0.17)(0.18)(0.29)--
48~12号铁丝kg20010212.21.5-1.80.6
5钢管t20030080.006--0.0110.004
6铁钉kg20090300.20.1-0.30.1
7水 300500410151877
8原木 40030010.020.01-0.01-
9锯材 40030020.040.02-0.050.02
10中(粗)砂 550300544.014.133.823.82
11片石 550500511.511.511.511.511.5
1232.5级水泥t55090010.9840.9871.0210.9310.931
13其他材料费元78010014.14.41.25.42.7
14 以内轮胎式装载机台班80010450.10.10.080.10.1
15400L以内灰浆搅拌机台班80050100.150.150.150.150.15
16基价元999900126732670244324222220

4-5-3 浆砌块石
工程内容 1)选、修、洗石料;2)搭、拆脚手架、踏步或井字架;3)配、拌、运砂浆;4)砌筑;5)勾缝;6)养护。
单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号基础、护底、截水墙护拱实体式墩实体式台、墙
1234
1人工工日10010016.35.98.47.5
2M7.5水泥砂浆 1501002(2.70)(2.70)(2.70)(2.70)
3M10水泥砂浆 1501003--(0.07)(0.03)
48~12号铁丝kg2001021--1.80.6
5钢管t2003008--0.0110.004
6铁钉kg2009030--0.30.1
7水 30050044498
8原木 4003001--0.01-
9锯材 4003002--0.050.02
10中(粗)砂 55030052.942.943.022.98
11块石 550502510.510.510.510.5
1232.5级水泥t55090010.7180.7180.740.727
13其他材料费元78010011.21.25.42.7
14 以内轮胎式装载机台班80010450.080.10.10.1
15400L以内灰浆搅拌机台班80050100.190.120.120.12
16基价元99990012211217126112409

续前页

单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号轻型墩台、拱上横墙、墩上横墙拱圈锥坡、沟、槽、池填腹石
跨径(m)
20以内50以内实体式墩实体式台、墙
5678910
1人工工日10010019.61012.88.47.56.6
2M7.5水泥砂浆 1501002(2.70)(2.70)(2.70)(2.70)(2.70)(2.70)
3M10水泥砂浆 1501003(0.10)(0.11)(0.07)(0.17)--
48~12号铁丝kg20010212.21.52.4-1.80.6
5钢管t20030080.006---0.011-
6铁钉kg20090300.20.10.1-0.30.1
7水 30050041015141877
8原木 40030010.020.010.03-0.01-
9锯材 40030020.040.020.02-0.050.02
10中(粗)砂 55030053.053.063.023.122.942.94
11块石 550502510.510.510.510.510.510.5
1232.5级水泥t55090010.7490.7520.740.7710.7180.718
13其他材料费元78010014.14.44.41.25.42.7
14 以内轮胎式装载机台班80010450.10.10.10.080.10.1
15400L以内灰浆搅拌机台班80050100.120.120.120.120.120.12
16基价元9999001272427103028249524962305

4-5-4 浆砌料石
工程内容 1)选、修、洗石料;2)搭、拆脚手架、踏步或井字架;3)配、拌、运砂浆;4)砌筑;5)勾缝;6)养护。
单位: \(10\mathrm{m}^3\)

顺序号项目单位代号墩、台、墙粗料石镶面轻型墩台、拱上横墙、墩上横墙粗料石拱圈粗料石帽石、缘石粗料石栏杆细料石栏杆细料石索塔立柱
跨径(m)
20以内50以内
12345678
1人工工日100100199.710.912.311.612.815.716.2
2M7.5水泥砂浆 1501002(2.00)(2.00)(2.00)(2.00)(2.00)(2.00)(1.30)-
3M10水泥砂浆 1501003(0.09)(0.07)(0.07)(0.05)(0.13)(0.12)(0.12)-
4M12.5水泥砂浆 1501004-------(1.30)
5M15水泥砂浆 1501005-------(0.13)
68~12号铁丝kg20010211.82.21.52.4---24.9
7钢管t20030080.0110.006------
8铁钉kg20090300.30.20.10.1---0.5
9水 30050041110151515151511
10原木 40030010.010.020.010.03---0.3
11锯材 40030020.050.040.020.02---0.09
12中(粗)砂 55030052.282.252.262.232.322.311.551.53

续前页

单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号墩、台、墙粗料石镶面轻型墩台、拱上横墙、墩上横墙粗料石拱圈粗料石帽石、缘石粗料石栏杆细料石栏杆细料石索塔立柱
跨径(m)
20以内50以内
12345678
13粗料石 5505029999999--
14细料石 5505030------9.29.2
1532.5级水泥t55090010.560.5540.5540.5480.5720.5690.3830.5
16其他材料费元78010015.44.14.44.410.910.910.91.9
17 以内轮胎式装载机台班80010450.10.10.10.10.10.10.10.1
18400L以内灰浆搅拌机台班80050100.090.090.090.090.090.090.060.06
19基价元999900132933337340835823449357540054704

4-5-5 浆砌混凝土预制块
工程内容 1) 搭、拆脚手架、踏步或井字架;2) 配、拌、运砂浆;3) 砌筑;4) 勾缝;5) 养护。
单位: \(10\mathrm{m}^3\)

顺序号项目单位代号墩、台、墙镶面轻型墩台、拱上横墙、墩上横墙拱圈帽石、缘石栏杆
跨径(m)
20以内50以内
123456
1人工工日10010018.99.58.810.111.215.2
2M7.5水泥砂浆 1501002(1.30)(1.30)(1.30)(1.30)(1.30)(1.30)
3M10水泥砂浆 1501003(0.09)(0.07)(0.07)(0.05)(0.14)(0.32)
4混凝土预制块 1517002(9.20)(9.20)(9.20)(9.20)(9.20)(9.20)
58~12号铁丝kg20010211.82.21.52.4--
6钢管t20030080.0110.006----
7铁钉kg20090300.30.20.10.1--
8水 3005004111015151623
9原木 40030010.010.020.010.03--
10锯材 40030020.050.040.020.02--
11中(粗)砂 55030051.511.491.491.471.571.76
1232.5级水泥t55090010.3740.3680.3680.3610.3890.446

续前页

单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号墩、台、墙镶面轻型墩台、拱上横墙、墩上横墙拱圈帽石、缘石栏杆
跨径(m)
20以内50以内
123456
13其他材料费元78010015.44.14.44.410.910.9
14 以内轮胎式装载机台班80010450.10.10.10.10.10.1
15400L以内灰浆搅拌机台班80050100.060.060.060.060.060.06
16基价元9999001143814731341150415682047

4-5-6 干、浆砌盖板石
工程内容 1) 选、修、洗石料;2) 配、拌、运砂浆;3) 砌筑;4) 勾缝;5) 养护。
单位: \(10\mathrm{m}^3\)

顺序号项目单位代号干砌浆砌
12
1人工工日10010019.59.8
2M7.5水泥砂浆 1501002-(0.50)
3M10水泥砂浆 1501003-(0.13)
4水 3005004-18
5中(粗)砂 5503005-0.68
6盖板石 55050271010
732.5级水泥t5509001-0.173
8其他材料费元7801001-1.2
9 以内轮胎式装载机台班80010450.10.1
10400L以内灰浆搅拌机台班8005010-0.03
11基价元999900128163015

4-5-7 浆砌青(红)砖

工程内容 1) 搭、拆脚手架及踏步;2) 砖浸水;3) 配、拌、运砂浆;4) 砌筑;5) 勾缝;6) 养护。

单位: \(10\mathrm{m}^{3}\)

顺序号项目单位代号基础、护拱墩、台、墙拱圈帽石、缘石栏杆
12345
1人工工日10010015.78.711.78.615.8
2M7.5水泥砂浆 1501002(2.40)(2.40)(2.40)(2.40)(2.40)
3M10水泥砂浆 1501003-(0.02)(0.06)(0.09)(0.20)
48~12号铁丝kg2001021-0.52.3--
5钢管t2003008-0.006---
6铁钉kg2009030-0.20.1--
7水 300500448161623
8原木 4003001-00.02--
9锯材 4003002-0.030.03--
10中(粗)砂 55030052.622.642.682.712.83
11青(红)砖千块55070035.315.315.315.315.31
1232.5级水泥t55090010.6380.6440.6570.6660.7
13其他材料费元78010011.24.24.410.910.9
14 以内轮胎式装载机台班80010450.080.10.10.10.1
15400L以内灰浆搅拌机台班80050100.10.10.10.10.1
16基价元999900131813603395935604365

第六节 现浇混凝土及钢筋混凝土

说明

  1. 定额中未包括现浇混凝土及钢筋混凝土上部构造所需的拱盔、支架,需要时按有关定额另行计算。

  2. 定额中片石混凝土中片石含量均按 15% 计算。

  3. 有底模承台适用于高桩承台施工。

  4. 使用套箱围堰浇筑承台混凝土时,应采用无底模承台的定额。

  5. 定额中均未包括提升模架、拐角门架、悬浇挂篮、移动模架等金属设备,需要时,应按有关定额另行计算。

  6. 墩台高度为基础顶、承台顶或系梁底到盖梁顶、墩台帽顶或0号块件底的高度。

  7. 索塔高度为基础顶、承台顶或系梁底到索塔顶的高度。当塔墩固结时,工程量为基础顶面或承台顶面以上至塔顶的全部数量;当塔墩分离时,工程量应为桥面顶部以上至塔顶的数量,桥面顶部以下部分的数量应按墩台定额计算。

  8. 斜拉索锚固套筒定额中已综合加劲钢板和钢筋的数量, 其工程量以混凝土箱梁中锚固套筒钢管的质量计算。

  9. 斜拉索钢锚箱的工程量为钢锚箱钢板、剪力钉、定位件的质量之和,不包括钢管和型钢的质量。

  10. 各种结构的模板接触面积如下:

项目基础支撑梁承台轻型墩台身
轻型墩台实体式墩台钢筋混凝土墩台混凝土墩台
跨径(m)上部构造形式有底模无底模跨径(m)
4以内8以内梁板式拱式4以内8以内
模板接触面积( 混凝土)内模----------
外模25.2319.638.656.1857.1011.697.3445.2835.0625.93
合计25.2319.638.656.1857.1011.697.3445.2835.0625.93
项目实体式墩台身圆柱式墩台身方柱式墩台身框架式桥台
梁板桥拱桥
高度(m)墩台高度(m)
10以内20以内10以内20以内10以内20以内40以内
模板接触面积( 混凝土)内模----------
外模20.5712.99.7213.9929.6825.5530.9525.9522.5429.69
合计20.5712.99.7213.9929.6825.5530.9525.9522.5429.69
项目肋形埋置式桥台空心墩异型墩薄壁墩
高度(m)
8以内14以内40以内70以内100以内150以内150以上10以内20以内10以内
模板接触面积( 混凝土)内模--13.5412.9611.758.816.49---
外模27.624.7318.3317.1816.2211.849.4225.2621.5031.42
合计27.624.7331.8730.1427.9720.6515.9125.2621.5031.42

续前页

项目薄壁墩支座垫石墩台帽拱座盖梁系梁耳背墙
高度(m)盆式支座板式支座地面以下地面以上
20以内40以内
模板接触面积( 混凝土)内模----------
外模30.7523.253.1784.3424.3214.1522.0217.5821.0543.24
合计30.7523.253.1784.3424.3214.1522.0217.5821.0543.24
项目墩梁固结现浇段索塔立柱索塔横梁现浇T形梁现浇箱梁
高度(m)下横梁中、上横梁
50以内100以内150以内200以内250以内
模板接触面积( 混凝土)内模10.257.116.746.485.715.7011.8815.21-18.33
外模44.5816.5815.7215.1313.3313.2910.1816.68106.9822.41
合计54.8323.6922.4621.6119.0418.9922.0631.89106.9840.74
项目现浇箱涵现浇板上部构造悬浇箱梁
跨径(m)矩形板实体连续板空心连续板T型刚构等连续刚构
3以内5以内8以内0号块悬浇段0号块悬浇段
模板接触面积( 混凝土)内模20.0715.0212.26--9.2410.1518.7010.8013.47
外模24.5218.3514.9943.1829.0434.428.3022.858.8416.46
合计44.5933.3727.2543.1829.0443.6618.4541.5519.6429.93

续前页

项目钢管混凝土叠合柱薄壁台现浇拱桥(涵)台
高度(m)壁式箱式跨径(m)
70以内100以内150以内200以内200以上3以内5以内8以内
模板接触面积( 混凝土)内模----------
外模38.4136.4934.5732.6528.8126.4037.8920.9814.1511.38
合计38.4136.4934.5732.6528.8126.4037.8920.9814.1511.38
项目现浇拱桥(涵)拱圈
跨径(m)
3以内5以内8以内
模板接触面积( 混凝土)内模---
外模67.1744.3230.44
合计67.1744.3230.44

4-6-1 基础、承台及支撑梁
工程内容 1) 模板制作、安装、拆除、修理、涂脱模剂、堆放;2) 钢筋除锈、制作、电焊、绑扎及骨架吊装入模;3) 安、拆灌注水下混凝土导管、漏斗等设备;4) 混凝土浇筑、捣固、养护;5) 凿桩头。
单位: \(10m^{3}\) 实体

顺序号项目单位代号混凝土
基础支撑梁
轻型墩台实体式墩台
跨径(m)上部构造形式
4以内8以内梁板式拱式
12345
1人工工日10010018.17.25.5513.8
2片C15-32.5-8 1503002--(10.20)(10.20)-
3普C20-32.5-4 1503032----(10.20)
4普C15-32.5-8 1503051(10.20)(10.20)---
5钢模板t20030250.040.0310.0170.0120.069
6螺栓kg20090131.310.40.34.7
7铁件kg200902810.27.93.52.52.8
8水 30050041212121212
9中(粗)砂 55030055.615.614.794.795
10片石 5505005--2.192.19-
11碎石(4cm) 5505013----8.57
12碎石(8cm) 55050158.478.477.247.24-
1332.5级水泥t55090012.5812.5812.1932.1933.04
14其他材料费元780100137.427.615.711.242.4
1525t以内汽车式起重机台班80090300.340.210.170.16-
16小型机具使用费元809900110.29.798.714.3
17基价元999900136573313281227084088

续前页 单位: \(10m^{3}\) 实体 行

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
承台基础及支撑梁承台
起重机配吊斗混凝土输送泵
有底模无底模封底有底模无底模封底
实体1t
678910111213
1人工工日1001001108.12.88.36.61.954.9
2普C25-32.5-4 1503033(10.20)(10.20)------
3泵C25-32.5-4 1503083---(10.40)(10.40)---
4水C20-32.5-4 1503100--(10.20)-----
5水C25-32.5-4 1503101-----(10.40)--
6HPB300钢筋t2001001------0.058-
7HRB400钢筋t2001002------0.9671.025
820~22号铁丝kg2001022------2.032.58
9钢模板t20030250.0280.015-0.0280.015---
10电焊条kg2009011------1.153.65
11螺栓kg20090130.610.38-0.610.38---
12铁件kg20090284.722.97-4.722.97---
13水 30050041212218182--
14中(粗)砂 55030054.94.95.36.036.035.41--
15碎石(4cm) 55050138.478.477.247.597.597.38--

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
承台基础及支撑梁承台
起重机配吊斗混凝土输送泵
有底模无底模封底有底模无底模封底
实体1t
678910111213
1632.5级水泥t55090013.4173.4173.7543.8693.8693.827--
17其他材料费元78010015.005.00-5.005.0019.00--
18 台班8005051---0.110.110.12--
1925t以内汽车式起重机台班80090300.200.160.140.060.02---
2032kV·A以内交流电弧焊机台班8015028------0.270.48
21小型机具使用费元80990019.008.501.309.008.5011.7018.7015.80
22基价元999900137693432273837153400267739503987

[Unreadable]

续前页

单位:1t 钢筋

顺序号项目单位代号标准化集中加工钢筋
轻型墩台及支撑梁钢筋承台钢筋
1415
1人工工日10010014.0763.77
2HPB300 钢筋t20010010.058-
3HRB400 钢筋t20010020.9621.02
420~22 号铁丝kg20010222.0332.575
5电焊条kg20090111.1513.654
6数控立式钢筋弯曲中心台班80150070.1010.134
732kV·A 以内交流电弧焊机台班80150280.2740.483
8基价元999900139063953

4-6-2 墩、台身

工程内容 1) 搭、拆脚手架及轻型上下架、安全爬梯;2) 定型钢模板安装、拆除、修理、涂脱模剂、堆放;3) 液压爬模拼拆及安装、提升、拆除、修理、涂脱模剂、堆放;4) 钢筋除锈、制作、电焊、绑扎及骨架吊装入模;5) 混凝土浇筑、捣固、养护。

单位:表列单位

顺序号项目单位代号混凝土钢筋
轻型墩台实体式墩台
钢筋混凝土墩台混凝土墩台梁板桥拱桥薄壁台现场加工集中加工
跨径(m)高度(m)
4以内8以内10以内20以内墩台壁式箱式
实体1t
1234567891011
1人工工日100100113.315.412.511.512.57.78.917.3185.34.3
2片C15-32.5-8 1503002---(10.20)(10.20)(10.20)-----
3普C15-32.5-4 1503031------(10.20)----
4普C20-32.5-4 1503032-(10.20)(10.20)--------
5普C25-32.5-4 1503033(10.20)----------
6普C30-32.5-4 1503034-------(10.20)(10.20)--
7HPB300钢筋t2001001---------0.1590.158
8HRB400钢筋t2001002---------0.8660.862

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
轻型墩台实体式墩台
钢筋混凝土墩台混凝土墩台梁板桥拱桥薄壁台现场加工集中加工
跨径(m)高度(m)
4以内8以内10以内20以内墩台壁式箱式
实体1t
1234567891011
9钢丝绳t20010190.0050.0040.0030.0020.0010.0010.0010.0030.004--
108~12号铁丝kg20010210.30.550.320.16-0.080.110.470.28--
1120~22号铁丝kg2001022---------2.062.06
12钢管t20030080.0090.0150.0090.0090.0050.0030.0060.0250.015--
13钢模板t20030250.0720.0560.0420.0490.0310.0230.0340.0420.061--
14电焊条kg2009011---------2.822.82
15螺栓kg200901310.998.516.34.993.132.363.46.419.2--
16铁件kg20090286.485.023.712.951.851.3923.785.43--
17铁钉kg20090300.250.460.270.14-0.060.090.40.24--
18水 3005004121212121212121212--
19锯材 40030020.030.060.030.020.010.010.010.050.03--
20中(粗)砂 55030054.9554.794.794.795.14.694.69--
21片石 5505005---2.192.192.19-----
22碎石(4cm) 55050138.478.578.57---8.678.478.47--

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
轻型墩台实体式墩台
钢筋混凝土墩台混凝土墩台梁板桥拱桥薄壁台现场加工集中加工
跨径(m)高度(m)
4以内8以内10以内20以内墩台壁式箱式
实体1t
1234567891011
23碎石(8cm) 5505015---7.247.247.24-----
2432.5级水泥t55090013.4173.043.042.1932.1932.1932.7233.8453.845--
25其他材料费元780100112898.977.482.754.444.152.959.556.8--
2625t以内汽车式起重机台班80090300.460.450.390.360.540.220.250.590.68-0.07
2750kN以内单筒慢动卷扬机台班8009081---------0.41-
28数控立式钢筋弯曲中心台班8015007----------0.11
2932kV·A以内交流电弧焊机台班8015028---------0.550.55
30小型机具使用费元809900112.711.811.210.19.99.39.69.39.614.1-
31基价元999900150355071448440604227321336775557581441184102
顺序号项目单位代号混凝土
圆柱式墩台方柱式墩台
非泵送泵送非泵送泵送
高度(m)
10以内20以内40以内10以内20以内40以内10以内20以内40以内10以内20以内40以内
121314151617181920212223
1人工工日100100111.115.617.88.912.516.78.611.314.87.410.714.2
2普C25-32.5-4 1503033(10.20)(10.20)(10.20)---------
3普C30-32.5-4 1503033------(10.20)(10.20)(10.20)---
4泵C25-32.5-4 1503083---(10.40)(10.40)(10.40)------
5泵C30-32.5-4 1503083---------(10.40)(10.40)(10.40)
6HPB300钢筋t2001001-------0.0010.001-0.0010.001
7钢丝绳t20010190.0120.010.0090.0120.010.0090.0130.0110.0090.0130.0110.009
8型钢t2003004-0.0010.001-0.0010.001-0.0010.003-0.0010.003
9钢板t20030050.0010.001--0.001-0.0010.001-0.0010.001-
10钢管t2003008-0.0010.001-0.0010.001-0.0020.004-0.0020.004
11钢模板t20030250.0710.0610.0540.0710.0610.0540.0870.0730.0630.0870.0730.063
12安全爬梯t20030280.0370.0280.0250.0250.0280.0250.0360.0290.0160.0360.0290.016
13螺栓kg20090130.920.790.70.920.790.70.10.080.070.10.080.07
14铁件kg20090285.7216.8718.084.8616.8718.082.9432.1963.522.9432.1963.52
15水 3005004121212181818121212181818
16锯材 4003002-0.010.01-0.010.01-0.030.06-0.030.06
17中(粗)砂 55030054.94.94.96.036.036.034.694.694.695.825.825.82
18碎石(4cm) 55050138.478.478.477.597.597.598.478.478.477.597.597.59
1932.5级水泥t55090013.4173.4173.4173.8693.8693.8693.8453.8453.8454.3684.3684.368
20其他材料费元780100129.725.42529.725.425163.4152132.2163.4152132.2
21 台班8005051---0.130.150.17---0.130.150.17
2225t以内汽车式起重机台班80090300.450.590.390.20.20.130.450.590.40.20.20.13
2340t以内汽车式起重机台班8009032--0.3--0.08--0.31--0.09
24小型机具使用费元80990018.99.49.47.27.27.211.211.397.39.39.290.7
25基价元9999001486254606023452549665454491154256323480652195812

续前页 单位: \(10m^{3}\) 实体 Ⅱ. 柱式墩台 单位: \(10m^{3}\) 实体 续前页

单位:1t

顺序号项目单位代号钢筋
现场加工集中加工
高度(m)
主筋焊接连接主筋钢套筒连接主筋焊接连接主筋钢套筒连接
10以内20以内40以内20以内40以内10以内20以内40以内20以内40以内
24252627282930313233
1人工工日10010015.95.86.35.86.43.84.34.54.23.8
2HPB300钢筋t20010010.1450.0430.0430.0430.0430.1450.0430.0430.0430.043
3HRB400钢筋t20010020.880.9820.9820.9820.9820.8750.9770.9770.9770.977
420~22号铁丝kg20010222.492.21.952.21.952.352.21.952.21.95
5电焊条kg20090113.133.193.141.021.053.243.193.142.111.05
6钢筋连接套筒个20090129.4410.269.4410.26
725t以内汽车式起重机台班80090300.130.130.140.130.14
850kN以内单筒慢动卷扬机台班80090810.440.450.470.260.26
9全自动钢筋笼滚焊机台班80150080.0830.0910.0940.0910.094
1032kV·A以内交流电弧焊机台班80150280.470.530.550.220.240.10.210.21
11小型机具使用费元809900115.516.917.618.819.62.72.8
12基价元99990014176417042304126419840254096413240994071

III. 框架、肋形埋置式桥台
单位:表列单位

顺序号项目单位代号混凝土钢筋
框架式桥台肋形埋置式桥台现场加工集中加工
高度(m)框架式桥台肋形埋置式桥台框架式桥台肋形埋置式桥台
8以内14以内
实体1t
34353637383940
1人工工日100100124.118.119.76.36.25.55.3
2普C25-32.5-4 1503033(10.20)(10.20)(10.20)----
3HPB300钢筋t2001001---0.1630.0760.1620.076
4HRB400钢筋t2001002---0.8620.9490.8580.944
5钢丝绳t20010190.0030.0030.003----
68~12号铁丝kg20010210.310.410.16----
720~22号铁丝kg2001022---2.451.442.451.44
8钢管t20030080.0120.0170.013----
9钢模板t20030250.0480.0440.04----
10电焊条kg2009011---2.692.952.692.96
11螺栓kg20090135.65.214.67----
12铁件kg20090283.313.072.75----
13铁钉kg20090300.260.340.14----
14水 3005004121212----
15锯材 40030020.030.040.02----

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
框架式桥台肋形埋置式桥台现场加工集中加工
高度(m)框架式桥台肋形埋置式桥台框架式桥台肋形埋置式桥台
8以内14以内
实体1t
34353637383940
16中(粗)砂 55030054.94.94.9----
17碎石(4cm) 55050138.478.478.47----
1832.5级水泥t55090013.4173.4173.417----
19其他材料费元7801001142.984.477.3----
2025t以内汽车式起重机台班80090300.50.480.59--0.07-
21数控立式钢筋弯曲中心台班8015007-----0.120.1
2232kV·A以内交流电弧焊机台班8015028---0.510.650.50.65
23小型机具使用费元809900111.411.311.717.315.4--
24基价元99990016068535655934151415342304114
顺序号项目单位代号混凝土空心墩(泵送)
高度(m)
40以内70以内100以内150以内150以上
4142434445
1人工工日100100113.317.218.420.523.7
2泵C40-42.5-4 1503088(10.40)(10.40)(10.60)(10.60)(10.60)
3HPB300钢筋t20010010.0010.001---
4型钢t20030040.0010.0010.0010.0010.001
5钢管t20030080.0010.0010.0010.0010.001
6钢模板t20030250.1690.160.1480.1240.096
7安全爬梯t20030280.006----
8螺栓kg20090137.97.486.945.123.95
9铁件kg200902826.3424.5623.1821.0519.3
10水 30050041818181818
11锯材 40030020.020.020.020.020.02
12中(粗)砂 55030055.725.725.835.835.83
13碎石(4cm) 55050137.387.387.537.537.53
1442.5级水泥t55090024.5764.5764.6644.6644.664
15其他材料费元780100162.556.254.272.290.3

IV. 空心墩 单位: \(10m^{3}\) 实体 续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号混凝土空心墩(泵送)
高度(m)
40以内70以内100以内150以内150以上
4142434445
16 以内混凝土输送泵台班80050510.17----
17 以内混凝土输送泵台班8005052-0.150.180.250.31
18液压滑升机械台班8005070-0.580.650.720.79
1925t以内汽车式起重机台班80090300.20.080.050.030.02
2040t以内汽车式起重机台班80090320.14----
2150kN以内单筒慢动卷扬机台班8009081-0.610.70.820.94
22 电动多级水泵( )台班80130130.670.7---
23 电动多级水泵( )台班8013014--0.740.760.78
24小型机具使用费元809900189.5100.8105.1140.2175.4
25基价元999900167176880713674077775

行

顺序号项目单位代号现场加工空心墩墩台钢筋
主筋焊接连接主筋钢套筒连接
高度(m)
40以内70以内100以内150以内150以上40以内70以内100以内150以内150以上
46474849505152535455
1人工工日100100188.28.99.8117.57.88.38.99.7
2HRB400钢筋t20010021.0251.0251.0251.0251.0251.0251.0251.0251.0251.025
320~22号铁丝kg20010222.772.121.881.811.772.772.121.881.811.77
4电焊条kg20090113.643.743.783.934.131.541.281.191.121.07
5钢筋连接套筒个20090129.089.69.739.9310.23
650kN以内单筒慢动卷扬机台班80090810.510.620.690.740.780.330.370.410.440.46
732kV·A以内交流电弧焊机台班80150280.710.760.820.890.980.520.380.390.380.37
8小型机具使用费元809900122.924.725.42626.524.726.727.427.928.5
9基价元99990014455450446014719487243804406445545234612
顺序号项目单位代号集中加工空心墩墩台钢筋
主筋焊接连接主筋钢套筒连接
高度(m)
40以内70以内100以内150以内150以上40以内70以内100以内150以内150以上
56575859606162636465
1人工工日10010016.677.47.98.56.36.77.27.58
2HRB400钢筋t20010021.021.021.021.021.021.011.011.011.011.01
320~22号铁丝kg20010222.772.121.881.751.682.772.121.881.751.68
4电焊条kg20090113.683.763.873.954.071.541.491.431.381.34
5钢筋连接套筒个2009012-----9.089.69.739.9310.23
625t以内汽车式起重机台班80090300.070.070.070.080.080.070.070.070.080.08
7数控立式钢筋弯曲中心台班80150070.150.150.150.160.160.150.150.150.160.16
832kV·A以内交流电弧焊机台班80150280.7120.730.760.780.810.410.390.380.370.36
9小型机具使用费元8099001-----2.52.72.83.13.4
10基价元99990014406444944974576464543314369442044734526

续前页 单位:1t 续前页 单位:1t

V. Y 形墩及薄壁墩

单位: \(10m^{3}\) 实体

顺序号项目单位代号混凝土
Y形墩薄壁墩
非泵送泵送非泵送泵送
高度(m)
10以内20以内10以内20以内10以内20以内40以内10以内20以内40以内
66676869707172737475
1人工工日100100117.320.113.416.412.315.915.29.915.218.2
2普C30-32.5-4 1503034(10.20)(10.20)--(10.20)(10.20)(10.20)---
3泵C30-32.5-4 1503084--(10.40)(10.40)---(10.40)(10.40)(10.40)
4HPB300钢筋t2001001-----0.0010.002-0.0010.002
5HRB400钢筋t2001002----------
6钢丝绳t20010190.0010.0010.0010.001------
78~12号铁丝kg20010210.150.050.150.05------
820~22号铁丝kg2001022----------
9型钢t2003004-----0.0020.004-0.0020.004
10钢管t20030080.0080.0050.0080.005-0.0030.006-0.0030.006
11钢模板t20030250.1160.0990.1160.0990.0880.0860.0650.0880.0810.065
12安全爬梯t2003028----0.0190.0110.0070.0190.0110.007
13电焊条kg2009011----------
14钢筋连接套筒个2009012----------

单位: \(10m^{3}\) 实体

续前页

顺序号项目单位代号混凝土
Y形墩薄壁墩
非泵送泵送非泵送泵送
高度(m)
10以内20以内10以内20以内10以内20以内40以内10以内20以内40以内
66676869707172737475
15螺栓kg20090137.366.267.366.267.637.475.637.636.985.63
16铁件kg20090284.343.694.343.695.8757.94105.115.8757.66105.11
17铁钉kg20090300.13-0.13-------
18水 300500412121818121212181818
19锯材 40030020.020.010.020.01-0.050.09-0.050.09
20中(粗)砂 55030054.694.695.825.824.694.694.695.825.825.82
21碎石(4cm) 55050138.478.477.597.598.478.478.477.597.597.59
2232.5级水泥t55090013.8453.8454.3684.3683.8453.8453.8454.3684.3684.368
23其他材料费元780100133.13633.13618.91511.718.91511.7
24 台班8005051--0.140.21---0.130.150.17
2525t以内汽车式起重机台班80090300.640.820.330.350.630.690.410.260.270.13
2640t以内汽车式起重机台班8009032------0.32--0.09
27小型机具使用费元80990019.910.38.38.210.510.550.398.543.9
28基价元99990015876629054165722525859766408486456876243
顺序号项目单位代号现场加工钢筋
Y形墩钢筋薄壁墩
主筋连接方式
焊接连接套筒连接
高度(m)
20以内40以内20以内40以内
7677787980
1人工工日10010016.26.37.16.37.1
2HPB300钢筋t20010010.0240.0170.0160.0170.016
3HRB400钢筋t20010021.0011.0081.0091.0081.009
420~22号铁丝kg20010222.292.332.042.332.04
5电焊条kg20090113.662.782.840.870.81
6钢筋连接套筒个2009012---5.498.53
750kN以内单筒慢动卷扬机台班80090810.570.490.540.30.33
832kV·A以内交流电弧焊机台班80150280.460.440.450.190.18
9小型机具使用费元809900120.120.120.821.222.5
10基价元999900142254213430841574263
顺序号项目单位代号集中加工钢筋
Y形墩钢筋薄壁墩
主筋连接方式
焊接连接套筒连接
高度(m)
20以内40以内20以内40以内
8182838485
1人工工日10010015.65.2655.4
2HPB300钢筋t20010010.020.0170.0160.0160.016
3HRB400钢筋t200100211.0031.0040.9941.004
420~22号铁丝kg20010222.292.332.042.332.04
5电焊条kg20090113.512.782.840.870.82
6钢筋连接套筒个2009012---5.498.53
725t以内汽车式起重机台班80090300.070.070.070.070.07
8数控立式钢筋弯曲中心台班80150070.130.130.140.130.14
932kV·A以内交流电弧焊机台班80150280.460.440.450.190.09
10小型机具使用费元8099001---1.51.4
11基价元999900142344184427841074190

单位:1t 续前页 单位:1t 续前页 VI. 支座垫石
单位:表列单位

顺序号项目单位代号混凝土钢筋
盆式支座板式支座现场加工集中加工
实体1t
86878889
1人工工日100100116.722.85.54.3
2普C30-32.5-4 1503034(10.20)(10.20)--
3HRB400钢筋t2001002--1.0251.02
420~22号铁丝kg2001022--6.96.9
5钢模板t20030250.0690.11--
6螺栓kg20090131.72.7--
7铁件kg20090285.699.02--
8水 30050041212--
9中(粗)砂 55030054.694.69--
10碎石(4cm) 55050138.478.47--
1132.5级水泥t55090013.8453.845--
12其他材料费元78010017.68.8--
1325t以内汽车式起重机台班80090301.051.48-0.05
14数控立式钢筋弯曲中心台班8015007---0.08
15小型机具使用费元80990015.66.217.3-
16基价元99990015979745639643941
顺序号项目单位代号钢管混凝土叠合柱高墩混凝土
高度(m)
70以内100以内150以内200以内200以上
9091929394
1人工工日100100112.515.219.225.335.7
2自密实C80-52.5-2 1503124(10.40)(10.60)(10.60)(10.60)(10.60)
3铁件kg20090286.376.055.735.415.1
4水 30050041818181818
5锯材 40030020.010.010.010.010.01
6膨胀剂kg5003004520530530530530
7高效减水剂kg500300597.899.699.699.699.6
8一级粉煤灰t55010090.4160.4240.4240.4240.424
9硅灰t55010110.520.530.530.530.53
10中(粗)砂 55030054.915555
11玄武岩碎石 55050246.3546.4776.4776.4776.477
1252.5级水泥55090034.8884.9824.9824.9824.982
13其他材料费元7801001131.8201.6268.6335.6402.7
1425t以内汽车式起重机台班80090300.120.080.050.040.04
15 台班80130130.670.69---
16 台班8013014--0.710.740.76
17小型机具使用费元809900134.839.650.459.866.8
18基价元999900162026597714878759064

续前页 单位: \(10m^{3}\) 实体 续前页

单位:表列单位

顺序号项目单位代号腹板、横隔板及钢管外包混凝土钢管立柱
高度(m)
70以内100以内150以内200以内200以上
实体10t
9596979899100
1人工工日10010011113.816.822.332.679.6
2泵C30-32.5-4 1503084(10.40)(10.60)(10.60)(10.60)(10.60)-
3HPB300钢筋t20010010.0010.0010.001---
4型钢t20030040.0010.0010.0010.0010.0012.957
5钢管t20030080.0020.0010.0010.0010.001-
6钢模板t20030250.1170.1110.1050.0990.088-
7钢管立柱(叠合柱)t2003056-----10
8电焊条kg2009011-----52.2
9螺栓kg20090139.59.038.558.087.1342.8
10铁件kg200902835.3131.3227.3223.3319.061357.7
11水 30050041818181818-
12锯材 40030020.030.020.020.020.01-
13中(粗)砂 55030055.825.945.945.945.94-
14碎石(4cm) 55050137.597.747.747.747.74-
1532.5级水泥t55090014.3684.4524.4524.4524.452-
16其他材料费元780100160.890.4118.1144.5167.2850.8

续前页

单位:表列单位

顺序号项目单位代号腹板、横隔板及钢管外包混凝土钢管立柱
高度(m)
70以内100以内150以内200以内200以上
实体10t
9596979899100
17 以内混凝土输送泵台班80050520.150.180.250.310.34-
18液压滑升机械台班80050700.580.650.720.790.82-
1925t以内汽车式起重机台班80090300.110.060.040.030.020.64
2050kN以内单筒慢动卷扬机台班80090810.610.70.820.940.991.29
21100kN以内单筒慢动卷扬机台班8009083-----3.9
22 电动多级水泵( )台班80130130.670.69----
23 电动多级水泵( )台班8013014--0.710.740.76-
2442kV·A以内交流电弧焊机台班8015029-----6.01
25小型机具使用费元809900165.987.5121.6161.4190.6210
26基价元99990015758611266637405851889964

4-6-3 墩、台帽及拱座

工程内容 1) 定型钢模板安装、拆除、修理、涂脱模剂、堆放;2) 钢筋除锈、制作、电焊(绑扎;3)混凝土浇筑、捣固、养护。

I. 混凝土

单位: \(10m^{3}\) 实体

顺序号项目单位代号墩、台帽拱座
非泵送泵送非泵送泵送
1234
1人工工日100100112.410.411.29.2
2普C30-32.5-4 1503034(10.20)-(10.20)-
3泵C30-32.5-4 1503084-(10.40)-(10.40)
48~12号铁丝kg2001021--0.310.31
5钢管t2003008--0.0090.009
6钢模板t20030250.0490.0490.0280.028
7螺栓kg20090135.915.913.443.44
8铁件kg20090283.483.482.032.03
9铁钉kg2009030--0.260.26
10水 300500412181218
11锯材 4003002--0.030.03
12中(粗)砂 55030054.695.824.695.82
13碎石(4cm) 55050138.477.598.477.59
1432.5级水泥t55090013.8454.3683.8454.37

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号墩、台帽拱座
非泵送泵送非泵送泵送
1234
15其他材料费元780100186.286.456.356.3
16 以内混凝土输送泵台班8005051-0.15-0.12
1725t以内汽车式起重机台班80090300.660.330.520.19
18小型机具使用费元809900111.49.412.28.7
19基价元99990014991471845924280

II. 钢筋
单位:1t

顺序号项目单位代号桥(涵)台帽桥(涵)墩帽及拱座箱形拱桥拱座
567
1人工工日10010016.96.47.9
2HPB300钢筋t20010010.170.170.257
3HRB400钢筋t20010020.8550.8550.768
420~22号铁丝kg20010222.862.862.35
5钢板t2003005--0.126
6电焊条kg20090112.232.233.75
7其他材料费元7801001--15.1
832kV·A以内交流电弧焊机台班80150280.320.320.89
9小型机具使用费元809900118.818.822.2
10基价元9999001418142124956

存

续前页

单位:1t

顺序号项目单位代号集中标准化加工钢筋
桥(涵)台帽桥(涵)墩帽及拱座箱形拱桥拱座
8910
1人工工日10010015.45.46.7
2HPB300 钢筋t20010010.1690.1690.256
3HRB400 钢筋t20010020.8510.8510.764
420~22 号铁丝kg20010222.862.862.35
5钢板t2003005--0.126
6电焊条kg20090112.232.233.75
7其他材料费元7801001--15.1
825t 以内汽车式起重机台班8009030-0.030.07
9数控立式钢筋弯曲中心台班80150070.130.130.15
1032kV·A 以内交流电弧焊机台班80150280.320.320.89
11小型机具使用费元8099001--1.8
12基价元9999001410041414933

4-6-4 盖梁、系梁、耳背墙及墩顶固结

工程内容 1) 定型钢模板安装、拆除、修理、涂脱模剂、堆放;2) 钢筋除锈、制作、电焊、绑扎及骨架吊装入模;3) 混凝土浇筑、捣固、养护。

I. 混凝土

单位: \(10m^{3}\) 实体

顺序号项目单位代号盖梁系梁耳背墙墩梁固结现浇段
非泵送泵送非泵送泵送
地面以下地面以上地面以下地面以上
12345678
1人工工日100100112.311.06.112.14.310.417.716.4
2普C25-32.5-4 1503033------(10.20)-
3普C30-32.5-4 1503034(10.20)-(10.20)(10.20)---(10.20)
4泵C30-32.5-4 1503084-(10.40)--(10.40)(10.40)--
5HPB300钢筋t20010010.00.0------
6型钢t20030040.10.1-0.084-0.084--
7钢管t20030080.00.0------
8钢模板t20030250.20.20.070.1960.070.1960.0860.154
9螺栓kg20090130.10.10.560.120.560.129.5215.97
10铁件kg200902830.930.91.880.341.880.345.629.42
11水 30050041218121218181212

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号盖梁系梁耳背墙墩梁固结现浇段
非泵送泵送非泵送泵送
地面以下地面以上地面以下地面以上
12345678
12中(粗)砂 55030054.695.824.694.695.825.824.94.69
13碎石(4cm) 55050138.477.598.478.477.597.598.478.47
1432.5级水泥t55090013.84.43.8453.8454.3684.3683.4173.845
15其他材料费元7801001109.8109.811.512.511.512.584.8207.4
16 台班8005051-0.1--0.120.14--
1725t以内汽车式起重机台班80090300.70.30.310.640.080.311.11.26
18小型机具使用费元809900111.49.410.81199.215.714.2
19基价元999900160335822383858873684563362767020

交通达 浏

II. 钢筋
单位:1t

顺序号项目单位代号现场加工钢筋集中加工钢筋
盖梁系梁耳背墙墩梁固结盖梁系梁耳背墙墩梁固结
910111213141516
1人工工日10010016.65.96.35.35.854.84.8
2HPB300钢筋t20010010.1080.1650.294-0.1070.1640.293-
3HRB400钢筋t20010020.9170.860.7311.0250.9130.8560.7271.02
420~22号铁丝kg20010223.02.32.30.642.992.332.280.64
5钢板t2003005---0.134---0.134
6电焊条kg20090113.22.91.054.383.222.931.054.38
7其他材料费元7801001---15.4---15.4
825t以内汽车式起重机台班8009030----0.030.030.030.03
950kN以内单筒慢动卷扬机台班80090810.50.3-0.45----
10数控立式钢筋弯曲中心台班8015007----0.130.130.120.1
1132kV·A以内交流电弧焊机台班80150280.50.40.211.470.460.380.211.47
12小型机具使用费元809900118.116.516.719.3---1.7
13基价元999900142534140409647794210411140494743

4-6-5 索塔

工程内容 1) 搭、拆井字架、踏步及轻型上下架(门式钢支架); 2) 钢模板安装、拆除、修理、涂脱模剂、堆放; 3) 钢筋除锈、制作、电焊、绑扎及骨架吊装入模; 4) 混凝土浇筑、捣固及养护; 5) 劲性骨架制作、安装; 6) 安装锚固箱、索鞍、铁梯、避雷针。

I. 现浇索塔立柱及横梁混凝土
单位: \(10m^{3}\) 实体

顺序号项目单位代号立柱横梁
高度(m)下横梁中、上横梁
50以内100以内150以内200以内250以内
1234567
1人工工日100100126.127.228.431.133.814.721.1
2泵C50-42.5-4 1503090(10.40)(10.60)(10.60)(10.60)(10.60)(10.40)(10.60)
3型钢t20030040.0170.030.040.0330.033--
4钢管t2003008-0.0130.0130.0130.013--
5钢模板t20030250.223----0.0310.045
6门式钢支架t20030270.0010.0010.0010.0010.001--
7电焊条kg2009011-1.91.91.91.9--
8铁件kg20090289.721.420.618.218.18.211.8
9铁钉kg2009030-0.10.10.10.1--
10水 300500418181818181818
11原木 40030010.020.060.060.050.050.030.04
12锯材 40030020.080.080.080.080.080.270.38
13竹胶模板 4005002-2.72.72.72.7--

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号立柱横梁
高度(m)下横梁中、上横梁
50以内100以内150以内200以内250以内
1234567
14维萨面板 4003009-0.60.60.60.6--
15中(粗)砂 55030055.725.835.835.835.835.725.83
16碎石(4cm) 55050136.977.17.17.17.16.977.1
1742.5级水泥t55090025.2525.3535.3535.3535.3535.2525.353
18其他材料费元780100144.558.858.152.25142.560.6
19 台班8005051-----0.140.33
20 台班80050520.150.210.210.260.34--
2125t以内汽车式起重机台班80090300.020.020.020.030.020.020.03
2230kN以内单筒慢动卷扬机台班8009080-----0.190.15
2350kN以内单筒慢动卷扬机台班80090811.281.451.521.892.24--
24 台班80130120.9------
25 台班8013013-11.05----
26 台班8013014---1.071.10.270.61
2742kV·A以内交流电弧焊机台班80150290.090.090.090.090.09--
28小型机具使用费元8099001120.667.676.694.9104.25.96.3
29基价元99990016850682270217583796857297198

II. 劲性骨架及钢筋
单位:1t

顺序号项目单位代号劲性骨架钢筋
立柱横梁
主筋连接方式
焊接连接套筒连接
高度(m)
50以内150以内250以内50以内150以内250以内
89101112131415
1人工工日100100112.25.57.28.14.76.277.6
2HPB300钢筋t2001001-0.091--0.091---
3HRB400钢筋t2001002-0.9341.0251.0250.9341.0251.0251.025
420~22号铁丝kg2001022-1.721.381.21.721.381.22.26
5型钢t20030040.524-------
6钢板t20030050.501-------
7电焊条kg200901113.42.733.453.470.690.540.522.38
8钢筋连接套筒个2009012----7.599.8310.04-
9铁件kg200902813.2-------
10其他材料费元780100146.6-------
1125t以内汽车式起重机台班80090300.12-------
1250kN以内单筒慢动卷扬机台班8009081-0.390.430.470.240.260.280.43
1332kV·A以内交流电弧焊机台班80150281.050.380.450.470.160.140.140.39
14小型机具使用费元809900110.114.71717.816.219.120.219
15基价元999900154594097429544013981414642364326
顺序号项目单位代号集中加工索塔
焊接钢筋套筒连接钢筋索塔横梁钢筋
高度(m)
50以内150以内250以内50以内150以内250以内
16171819202122
1人工工日10010014.35.96.63.85.15.76.2
2HPB300钢筋t20010010.091--0.09---
3HRB400钢筋t20010020.9291.021.020.921.011.011.02
420~22号铁丝kg20010221.721.381.21.721.381.22.26
5电焊条kg20090112.733.453.470.690.540.522.38
6钢筋连接套筒个2009012---7.599.8310.04-
7数控立式钢筋弯曲中心台班80150070.110.130.130.110.130.130.14
832kV·A以内交流电弧焊机台班80150280.380.450.470.160.140.140.39
9小型机具使用费元8099001---3.34.75.2-
10基价元99990013968416342403879403541004191

续前页 单位:1t 注:本章定额中的索鞍安装仅适用于山区钢索吊桥。

III. 安装附属结构

单位:表列单位

顺序号项目单位代号安装索塔塔(墩)内踏步式钢爬梯塔(墩)内爬式钢爬梯
锚固套筒钢锚箱索鞍铁梯避雷针
1t构件1处1t
23242526272829
1人工工日100100170.923.332.16.91510.27.2
2HRB400钢筋t20010020.198--0.5040.048--
3型钢t2003004-0.011-0.5390.0060.0190.197
4钢板t20030052.402---0.0020.5560.567
5圆钢t2003006----0.0190.2750.296
6钢管t200300810.1--0.0120.21-
7索鞍构件t2003030--1.0----
8钢锚箱t2003037-1.0-----
9电焊条kg200901127.11.11.312.5-26.515.5
10螺栓kg2009013-----1.7-
11铁件kg2009028--16.6-3--
12其他材料费元780100123.41.2113.8865.8121.492.7
1330kN以内单筒慢动卷扬机台班8009080--0.96----

续前页

单位:表列单位

顺序号项目单位代号安装索塔塔(墩)内踏步式钢爬梯塔(墩)内爬式钢爬梯
锚固套筒钢锚箱索鞍铁梯避雷针
1t构件1处1t
23242526272829
1480kN以内单筒慢动卷扬机台班80090827.041.76-----
1532kV·A以内交流电弧焊机台班80150285.71.340.150.5---
1642kV·A以内交流电弧焊机台班8015029-----2.342.03
17小型机具使用费元809900150.435.5---83.240.3
18基价元99990012366918985251514509191158195138

4-6-6 现浇锚块

工程内容 1) 搭、拆脚手架及跳板;2) 定型钢模板安装、拆除、修理、涂脱模剂、堆放;3) 钢筋除锈、制作、电焊、绑扎及骨架吊装入模;4) 混凝土浇筑、捣固及养护。

单位:表列单位

顺序号项目单位代号现浇锚块混凝土锚块钢筋
现场加工集中加工
实体1t
123
1人工工日10010012.95.74.4
2泵C30-32.5-4 1503084(10.40)--
3HPB300钢筋t2001001-0.040.04
4HRB400钢筋t2001002-0.9840.979
520~22号铁丝kg2001022-2.722.72
6型钢t20030040.003--
7钢管t20030080.001--
8钢模板t20030250.006--
9电焊条kg2009011-3.123.12
10钢筋连接套筒个2009012-10.410.4
11铁件kg20090280.1--
12水 300500421--
13锯材 40030020.01--

续前页

单位:表列单位

顺序号项目单位代号现浇锚块混凝土锚块钢筋
现场加工集中加工
实体1t
123
14一级粉煤灰t55010090.758--
15中(粗)砂 55030055.82--
16碎石(4cm) 55050137.59--
1732.5级水泥t55090014.368--
18其他材料费元78010012-3
19 以内混凝土输送泵台班80050510.11--
20半径20m以内混凝土布料机台班80050660.11--
2125t以内汽车式起重机台班8009030--0.03
22 电动多级水泵( )台班80130110.19--
23数控立式钢筋弯曲中心台班8015007--0.1
2432kV·A以内交流电弧焊机台班80150280.020.350.35
25100kV·A以内交流对焊机台班8015048-0.10.1
26小型机具使用费元8099001531.32.7
27基价元9999001329041614109

4-6-7 现浇箱涵、拱涵

工程内容 1) 搭、拆脚手架及跳板;2) 模板安装、拆除、修理、涂脱模剂、堆放;3) 钢筋除锈、制作、电焊、绑扎及骨架吊装入模;4) 混凝土浇筑、捣固及养护。

单位: \(10m^{3}\) 实体

顺序号项目单位代号混凝土箱涵
箱涵跨径(m)
3以内5以内8以内
123
1人工工日100100118.316.615.6
2普C30-32.5-4 1503034(10.20)(10.20)(10.20)
3HPB300钢筋t20010010.0010.0010.001
48~12号铁丝kg2001021-0.10.1
5型钢t20030040.0040.0030.002
6钢管t20030080.0090.010.007
7钢模板t20030250.0780.0580.048
8门式钢支架t20030270.0050.0040.003
9铁件kg20090281.91.41.1
10铁钉kg2009030-0.10.1
11水 3005004121212
12原木 40030010.020.010.01

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号混凝土箱涵
箱涵跨径(m)
3以内5以内8以内
123
13锯材 40030020.010.020.01
14中(粗)砂 55030054.694.694.69
15碎石(4cm) 55050138.478.478.47
1632.5级水泥t55090013.8453.8453.845
17其他材料费元780100128.521.818.3
1812t以内汽车式起重机台班80090270.710.710.71
1920t以内汽车式起重机台班80090290.320.250.2
20小型机具使用费元809900112.711.911.4
21基价元9999001588054975235

存

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号混凝土拱桥(涵)
桥(涵)台混凝土拱圈混凝土
拱桥(涵)跨径(m)
3以内5以内8以内3以内5以内8以内
456789
1人工工日10010019.68.88.5221815
2普C30-32.5-4 1503034(10.20)(10.20)(10.20)---
3泵C30-32.5-4 1503084---(10.40)(10.40)(10.40)
4HPB300钢筋t20010010.0020.0020.001---
5HRB400钢筋t2001002---0.0070.0040.003
68~12号铁丝kg2001021-0.20.1---
7钢管t20030080.0030.0070.005---
8钢模板t20030250.040.0270.0220.1110.0690.049
9铁件kg20090280.70.40.330.212.25.5
10铁钉kg2009030-0.20.1---
11水 3005004121212212121
12原木 40030010.01-0.01---
13锯材 4003002-0.020.020.010.010.01
14中(粗)砂 55030054.694.694.695.825.825.82
15碎石(4cm) 55050138.478.478.477.597.597.59
1632.5级水泥 55090013.8453.8453.8454.3684.3684.368

续前页

单位: \(10m^{3}\) 实体

顺序号项目单位代号混凝土拱桥(涵)
桥(涵)台混凝土拱圈混凝土
拱桥(涵)跨径(m)
3以内5以内8以内3以内5以内8以内
456789
17其他材料费元780100150.346.743.134.132.130.9
18 以内混凝土输送泵车台班8005039---0.30.30.3
1912t以内汽车式起重机台班80090270.350.350.35---
2020t以内汽车式起重机台班80090290.120.090.080.850.450.35
21小型机具使用费元809900110.610.19.911.39.78.7
22基价元9999001413139703895717159425358

续前页 单位:1t 续前页

顺序号项目单位代号混凝土箱涵
钢筋
现场加工集中加工
箱涵跨径(m)
3以内5以内8以内3以内5以内8以内
101112131415
1人工工日100100111.0410.258.7759.0848.2867.045
2HRB400钢筋t20010021.021.021.021.021.021.02
320~22号铁丝kg20010222.132.0561.772.132.0561.77
4电焊条kg20090118.386.8773.7018.386.883.7
55t以内汽车式起重机台班80090250.0610.0610.061---
612t以内汽车式起重机台班8009027---0.0650.0650.065
7数控立式钢筋弯曲中心台班8015007---0.1630.150.143
832kV·A以内交流电弧焊机台班80150281.9451.1040.6051.9451.1040.605
9小型机具使用费元809900121.421.4220.4---
10基价元9999001496347154446489346324383
顺序号项目单位代号混凝土拱桥(涵)
钢筋
现场加工集中加工
拱桥(涵)跨径(m)
3以内5以内8以内3以内5以内8以内
161718192021
1人工工日100100110.19.18.28.27.46.7
2HPB300钢筋t20010010.180.180.180.180.180.18
3HRB400钢筋t20010020.8450.8450.8450.8450.8450.845
420~22号铁丝kg20010225.75.14.85.75.14.8
5电焊条kg20090113.83.52.93.83.52.9
65t以内汽车式起重机台班80090250.060.060.06---
712t以内汽车式起重机台班8009027---0.0620.0620.062
8数控立式钢筋弯曲中心台班8015007---0.170.160.14
932kV·A以内交流电弧焊机台班80150280.670.610.540.670.610.54
10小型机具使用费元809900123.823.522.2---
11基价元9999001465245304415459044804371

4-6-8 现浇板上部构造

工程内容 1) 搭、拆轻型上下架;2) 钢模板安装、拆除、修理、涂脱模剂、堆放;3) 钢筋除锈、制作、电焊、绑扎及骨架吊装入模;4) 混凝土浇筑、捣固及养护。

单位:表列单位

顺序号项目单位代号混凝土钢筋集中标准化加工钢筋
矩形板实心连续板空心连续板矩形板连续板矩形板连续板
实体1t
1234567
1人工工日1001001118.212.24.153.24.1
2普C30-32.5-4 1503034(10.20)(10.20)(10.20)----
3HPB300钢筋t20010010.001--0.1710.1760.1710.175
4HRB400钢筋t2001002---0.8540.8490.8490.845
520~22号铁丝kg2001022---2.322.62.322.6
6型钢t20030040.0040.0060.005----
7钢管t20030080.0030.0010.001----
8钢模板t20030250.0880.0480.072----
9电焊条kg2009011---0.742.550.742.55
10铁件kg20090280.4------
11水 3005004151515----

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋集中标准化加工钢筋
矩形板实心连续板空心连续板矩形板连续板矩形板连续板
实体1t
1234567
12原木 4003001--0.06----
13锯材 40030020-0.05----
14油毛毡 50090127------
15中(粗)砂 55030054.694.694.69----
16碎石(4cm) 55050138.478.478.47----
1732.5级水泥t55090013.8453.8453.845----
18其他材料费元780100167.932.341.8----
1912t以内汽车式起重机台班80090270.230.230.23----
2025t以内汽车式起重机台班80090300.260.160.22----
21数控钢筋弯箍机台班8015006-----0.020.02
22数控立式钢筋弯曲中心台班8015007-----0.10.1
2332kV·A以内交流电弧焊机台班8015028---0.130.370.130.37
24小型机具使用费元809900111.410.110.912.913.4--
25基价元99990014691397547703832398438093961

4-6-9 现浇T形梁

工程内容 1) 搭、拆轻型上下架;2) 钢模板安装、拆除、修理、涂脱模剂、堆放;3) 钢筋除锈、制作、电焊、绑扎及骨架吊装入模;

4) 混凝土浇筑、捣固及养护。

单位:表列单位

顺序号项目单位代号混凝土钢筋
木模钢模现场加工集中加工
非泵送泵送非泵送泵送
实体1t
123456
1人工工日100100121.516.716.512.75.94.1
2普C40-42.5-2 1503014(10.20)-(10.20)---
3泵C40-42.5-2 1503067-(10.40)-(10.40)--
4HPB300钢筋t2001001--0.0020.0020.2250.224
5HRB400钢筋t2001002----0.80.796
620~22号铁丝kg2001022----2.762.76
7型钢t2003004--0.070.07--
8钢管t20030080.0010.001----
9钢模板t2003025--0.2120.212--
10门式钢支架t20030270.0010.001----
11铁皮 20030441010----

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
木模钢模现场加工集中加工
非泵送泵送非泵送泵送
实体1t
123456
12电焊条kg2009011----1.071.07
13铁件kg200902848.348.32.42.4--
14铁钉kg20090308.88.8----
15水 300500415211521--
16原木 4003001--0.030.03--
17锯材 40030020.960.960.010.01--
18中(粗)砂 55030054.595.624.595.62--
19碎石(2cm) 55050128.067.188.067.18--
2042.5级水泥t55090024.5194.8984.5194.898--
21其他材料费元780100123.823.818.318.3--
22 台班8005051-0.1-0.1--
2320t以内汽车式起重机台班80090290.6-0.61---
2425t以内汽车式起重机台班8009030--0.790.79--

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
木模钢模现场加工集中加工
非泵送泵送非泵送泵送
实体1t
123456
25数控立式钢筋弯曲中心台班8015007-----0.03
2632kV·A以内交流电弧焊机台班8015028----0.250.25
27150kV·A以内交流对焊机台班8015049----0.090.09
28小型机具使用费元809900131.6299.87.218.7-
29基价元9999001782368797863701341043904

4-6-10 现浇混凝土预应力箱梁
工程内容 1) 搭、拆轻型上下架;2) 钢模板安装、拆除、修理、涂脱模剂、堆放;3) 钢筋除锈、制作、电焊、绑扎及骨架吊装入模;4) 混凝土浇筑、捣固、养护。
单位:表列单位

顺序号项目单位代号支架现浇箱梁混凝土移动模架泵送现浇箱梁混凝土现浇箱梁钢筋
非泵送泵送跨径(m)现场加工集中加工
50以内60以内70以内
实体1t
1234567
1人工工日100100120.911.69.38.48.26.55.4
2普C50-42.5-2 1503018(10.20)------
3泵C50-42.5-2 1503069-(10.40)(10.40)(10.40)(10.40)--
4HPB300钢筋t20010010.0010.001---0.0410.04
5HRB400钢筋t20010020.0070.007---0.9840.98
620~22号铁丝kg2001022-----2.932.93
7型钢t20030040.0090.0090.0020.0020.002--
8钢板t2003005--0.0030.0030.003--
9钢管t20030080.0020.002-----
10钢模板t20030250.0930.0930.1970.1690.16--

续前页

单位:表列单位

顺序号项目单位代号支架现浇箱梁混凝土移动模架泵送现浇箱梁混凝土现浇箱梁钢筋
非泵送泵送跨径(m)现场加工集中加工
50以内60以内70以内
实体1t
1234567
11电焊条kg2009011--0.10.10.11.931.93
12铁件kg20090280.40.416.31413.2--
13水 30050041521212121--
14原木 40030010.040.04-----
15锯材 40030020.030.030.080.070.07--
16中(粗)砂 55030054.495.515.515.515.51--
17碎石(2cm) 55050127.656.866.866.866.86--
1842.5级水泥t55090025.3455.7625.7625.7625.762--
19其他材料费元780100122.155.753.751.650.8--
20设备摊销费元7901001--764.4764.4764.4--
21 台班8005039-0.090.060.060.06--
2210t以内载货汽车台班8007007--0.030.030.03--
2350t以内履带式起重机台班8009007--0.030.030.03--
2420t以内汽车式起重机台班80090290.720.73-----

续前页

单位:表列单位

顺序号项目单位代号支架现浇箱梁混凝土移动模架泵送现浇箱梁混凝土现浇箱梁钢筋
非泵送泵送跨径(m)现场加工集中加工
50以内60以内70以内
实体1t
1234567
2530t以内汽车式起重机台班80090310.340.36-----
2650kN以内单筒慢动卷扬机台班8009081--0.070.070.07--
27 台班80130110.290.290.290.290.29--
28数控钢筋弯箍机台班8015006------0.03
29数控立式钢筋弯曲中心台班8015007------0.11
3032kV·A以内交流电弧焊机台班8015028--0.010.010.010.40.4
31150kV·A以内交流对焊机台班8015049-----0.010.01
32小型机具使用费元809900115.812.859.859.559.320.6-
33基价元99990017427682666386364629041484112

在

4-6-11 悬浇预应力箱梁

工程内容 1) 钢模板安装、拆除、修理、涂脱模剂、堆放;2) 内模及翼板支架及脚手架安、拆;3) 挂篮设备的推移、就位、过墩;

4)钢筋除锈、下料、弯曲、制作、场内运输、电焊,安装、绑扎等;5)混凝土浇筑、捣固及养护;6)锚固套筒制作、定位、安装。

单位:表列单位

顺序号项目单位代号混凝土钢筋
T形刚构、连续梁、斜拉桥连续刚构现场加工集中加工
0号块悬浇段0号块悬浇段0号块悬浇段0号块悬浇段
实体1t
12345678
1人工工日100100111.716.311.612.26.56.65.35.3
2泵C50-42.5-2 1503069--(10.40)(10.40)----
3泵C55-52.5-2 1503070(10.40)(10.40)------
4HPB300钢筋t20010010.0010.0030.0010.0010.0390.0640.0390.064
5HRB400钢筋t2001002----0.9860.9610.9810.956
6钢丝绳t2001019---0.001----

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
T形刚构、连续梁、斜拉桥连续刚构现场加工集中加工
0号块悬浇段0号块悬浇段0号块悬浇段0号块悬浇段
实体1t
12345678
720~22号铁丝kg2001022----3.533.643.533.64
8型钢t20030040.0190.0240.0230.028----
9钢板t20030050.0070.0070.0070.007----
10钢管t2003008--0.0010.003----
11钢模板t20030250.0540.0950.0450.074----
12门式钢支架t2003027--0.001-----
13电焊条kg20090110.41.40.41.41.291.721.291.72
14铁件kg20090280.21.50.50.6----
15水 300500421212121----
16原木 40030010.01-0.01-----

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
T形刚构、连续梁、斜拉桥连续刚构现场加工集中加工
0号块悬浇段0号块悬浇段0号块悬浇段0号块悬浇段
实体1t
12345678
17锯材 40030020.01-0.01-----
18中(粗)砂 55030055.35.35.515.51----
19碎石(2cm) 55050126.766.766.866.86----
2042.5级水泥t5509002--5.7625.762----
2152.5级水泥t55090035.6785.678------
22其他材料费元78010014588.246.862.1----
23 台班80050510.080.090.080.09----
2430kN以内单筒慢动卷扬机台班80090801.912.182.032.18----
2550kN以内单筒慢动卷扬机台班80090810.650.760.70.76----
26 台班80130110.260.360.260.36----

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
T形刚构、连续梁、斜拉桥连续刚构现场加工集中加工
0号块悬浇段0号块悬浇段0号块悬浇段0号块悬浇段
实体1t
12345678
27数控钢筋弯箍机台班8015006------0.030.03
28数控立式钢筋弯曲中心台班8015007------0.130.13
2932kV·A以内交流电弧焊机台班80150280.070.170.070.170.280.280.280.28
30100kV·A以内交流对焊机台班8015048----0.010.03--
31小型机具使用费元809900148128.948.1116.518.618.8--
32基价元999900158646928558759834121414540914096

存

续前页

单位:1t

顺序号项目单位代号斜拉索锚固套筒
9
1人工工日100100121.84
2HRB400钢筋t20010020.198
3钢板t20030052.402
4钢管t20030081
5电焊条kg200901127.1
612t以内汽车式起重机台班80090272.87
732kV·A以内交流电弧焊机台班80150281.93
8小型机具使用费元809900125.3
9基价元999900118634

羽

4-6-12 现浇拱桥

工程内容 1) 搭、拆脚手架及井字架;2) 钢模板安装、拆除、修理、涂脱模剂、堆放;3) 钢筋除锈、下料、弯曲、制作、运输、电焊、绑扎等;4) 混凝土浇筑、捣固及养护。

I. 薄壳桥及二铰(肋)板拱

单位:表列单位

顺序号项目单位代号薄壳拱二铰(肋)板拱
混凝土钢筋混凝土钢筋
壳体侧墙帽石边梁、端梁二铰板拱二铰肋拱
实体1t 实体1t
12345678
1人工工日100100112.122.429.322.85.814.5186.4
2普C20-32.5-4 1503032(10.20)(10.20)(10.20)--(10.20)(10.20)-
3普C25-32.5-4 1503033---(10.20)----
4HPB300钢筋t2001001----0.399--0.041
5HRB400钢筋t2001002----0.626--0.984
68~12号铁丝kg20010213.13.13.13.1-6.97.3-
720~22号铁丝kg2001022----2.93--2.71
8电焊条kg2009011----1.48--1.74
9铁件kg2009028-13.7-27.6-0.84.8-
10铁钉kg20090300.13.114.22.5-0.62-
11水 300500415151515-1515-
12原木 40030010.030.030.030.03-0.070.16-

续前页

单位:表列单位

顺序号项目单位代号薄壳拱二铰(肋)板拱
混凝土钢筋混凝土钢筋
壳体侧墙帽石边梁、端梁二铰板拱二铰肋拱
实体1t 实体1t
12345678
13锯材 40030020.030.591.870.97-0.130.39-
14油毛毡 5009012---1----
15中(粗)砂 55030055554.9-55-
16碎石(4cm) 55050138.578.578.578.47-8.578.57-
1732.5级水泥t55090013.043.043.043.417-3.043.04-
18其他材料费元780100110.81421.819.8-3.98.8-
1932kV·A以内交流电弧焊机台班8015028----0.24--0.29
20小型机具使用费元809900113.627.332.425.817.618.621.722.1
21基价元999900135625592825463734064403949524111

行

II. 箱形拱桥
单位:表列单位

顺序号项目单位代号现浇箱形拱箱拱悬臂浇筑现浇薄壳拱钢筋现浇二铰(板)拱钢筋
主拱圈混凝土钢筋(套筒)型钢骨架横隔板拱顶合龙段型钢骨架起步段混凝土悬臂浇筑混凝土钢筋(套筒)
实体1t 实体1t
91011121314151617
1人工工日100100148.95.24.91939.8288.34.65.2
2泵C50-42.5-2 1503069----(10.40)(10.40)---
3泵C50-42.5-4 1503090(10.40)--------
4HPB300钢筋t2001001-0.180.120.13--0.180.3970.041
5HRB400钢筋t2001002-0.845----0.8450.6230.979
620~22号铁丝kg2001022-3.5----4.62.932.71
7型钢t2003004--0.74-0.1320.042---
8钢板t2003005--0.140.05-0.032---
9钢管t20030080.003--0.820.7850.003---
10钢模板t2003025----0.0210.05---
11组合钢模板t20030260.01--------
12电焊条kg2009011-7.234.530.51.633.51.481.74
13钢筋连接套筒个2009012-14.65----15.75--
14铁件kg200902820---24.5424.05---

续前页

单位:表列单位

顺序号项目单位代号现浇箱形拱箱拱悬臂浇筑现浇薄壳拱钢筋现浇二铰(板)拱钢筋
主拱圈混凝土钢筋(套筒)型钢骨架横隔板拱顶合龙段型钢骨架起步段混凝土悬臂浇筑混凝土钢筋(套筒)
实体1t 实体1t
91011121314151617
15铁钉kg20090308--------
16水 300500421---2121---
17锯材 40030020.29---0.160.09---
18中(粗)砂 55030055.72---5.515.51---
19碎石(2cm) 5505012----6.866.86---
20碎石(4cm) 55050136.97--------
2142.5级水泥t55090025.252---5.7625.762---
22其他材料费元78010011613.5--24.91182.31146.4---
23 以内混凝土输送泵台班80050510.23---0.150.2---
2450kN以内单筒慢动卷扬机台班8009081----2.061.31---
25100t以内液压千斤顶台班8009150-----1.67---
26 电动多级水泵( )台班8013011----0.410.35---
27100Fs-37A油泵台班8013032-----1.67---
28数控钢筋弯箍机台班8015006-------0.030.03

续前页

单位:表列单位

顺序号项目单位代号现浇箱形拱箱拱悬臂浇筑现浇薄壳拱钢筋现浇二铰(板)拱钢筋
主拱圈混凝土钢筋(套筒)型钢骨架横隔板拱顶合龙段型钢骨架起步段混凝土悬臂浇筑混凝土钢筋(套筒)
实体1t 实体1t
91011121314151617
29数控立式钢筋弯曲中心台班8015007-------0.110.12
3032kV·A以内交流电弧焊机台班8015028-1.259.9419.240.650.251.190.240.29
31小型机具使用费元809900115332.111.3-17.417.416.8--
32基价元999900110829460560519801136659137459940214073

I. 行车道铺装混凝土

4-6-13 桥面铺装

工程内容 1) 桥面清扫; 2) 钢桥面喷砂除锈、混凝土表面抛丸处理; 3) 模板制作、安装、拆除、修理、涂脱模剂、堆放; 4) 水泥混凝土浇筑、捣固、养护。

单位: \(10m^{3}\) 实体

顺序号项目单位代号水泥混凝土防水混凝土
垫层面层垫层面层
非泵送泵送非泵送泵送
123456
1人工工日10010011013.26.61013.36.7
2普C30-32.5-4 1503034(10.2)(10.2)----
3泵C30-32.5-4 1503084--(10.4)--(10.4)
4防C30-32.5-4 1503111---(10.2)(10.2)-
5型钢t20030040.0010.0010.0010.0020.0020.002
6水 3005004151521151521
7中(粗)砂 55030054.694.695.824.694.695.82
8碎石(4cm) 55050138.478.477.598.578.577.59
932.5级水泥t55090013.8453.8454.3684.064.064.455
10其他材料费元78010014.34.329.6228.9228.9276.8
11混凝土电动刻纹机台班8003083--0.43--0.43
12混凝土电动切缝机台班8003085-1.01--0.75-
13 台班8005051--0.09--0.09
141t以内机动翻斗车台班80070460.450.45-0.450.45-
15小型机具使用费元809900117.621.8-17.621.8-
16基价元9999001355041063527385243653815

II. 行车道铺装钢筋

单位:1t

顺序号项目单位代号水泥及防水混凝土
钢筋直径(mm)
8以内8以上
78
1人工工日10010017.37.1
2HPB300钢筋t20010011.0250.621
3HRB400钢筋t2001002-0.404
420~22号铁丝kg20010223.132.55
5电焊条kg20090116.655.41
632kV·A以内交流电弧焊机台班80150281.160.94
7小型机具使用费元80990011818
8基价元999900144774371

III. 人行道铺装
单位:表列单位

顺序号项目单位代号钢桥面喷砂除锈人行道铺装水泥砂浆人行道铺装沥青砂混凝土表面抛丸处理
实体
9101112
1人工工日100100149.639.542.117.8
2M20水泥砂浆 1501006-(10.25)--
3钢砂kg2003041306.6---
4钢丸t20030420.715--0.08
5石油沥青t3001001--2.018-
6煤t3005001--0.798-
7水 30050041075--
8砂 5503004--14.24-
9中(粗)砂 5503005-10.87--
10矿粉t5503013--3.683-
1132.5级水泥t5509001-4.807--
12其他材料费元780100182.580.620.229.1
13设备摊销费元7901001--18.5-
1410t以内载货汽车台班8007007---1.2

续前页

单位:表列单位

顺序号项目单位代号钢桥面喷砂除锈人行道铺装水泥砂浆人行道铺装沥青砂混凝土表面抛丸处理
实体
9101112
15直径500mm以内抛丸除锈机台班8015087---1.54
16 以内电动空压机台班80170453--4.5
17喷砂除锈设备台班80230173.5---
18小型机具使用费元8099001702.1--190.6
19基价元9999001125966912157786994

4-6-14 现浇混凝土桥头搭板
工程内容 1) 模板安装、拆除、修理、涂脱模剂、堆放;2) 钢筋除锈、制作、电焊,绑扎;3) 混凝土浇筑、捣固及养护。
单位:表列单位

顺序号项目单位代号混凝土搭板混凝土枕梁现场加工桥头搭板钢筋集中加工桥头搭板钢筋
实体1t
1234
1人工工日100100114.118.246.35
2普C30-32.5-4 1503034(10.20)(10.20)--
3HRB400钢筋t2001002--1.0251.02
420~22号铁丝kg2001022--0.950.95
5型钢t20030040.0020.006--
6组合钢模板t20030260.0030.027--
7电焊条kg2009011--1.341.34
8铁件kg20090281.49.6--
9水 30050041212--
10原木 40030010.001---
11锯材 40030020.0080.008--
12中(粗)砂 55030054.6924.692--

续前页

单位:表列单位

顺序号项目单位代号混凝土搭板混凝土枕梁现场加工桥头搭板钢筋集中加工桥头搭板钢筋
实体1t
1234
13碎石(4cm) 55050138.4668.466--
1432.5级水泥t55090013.8453.845--
15其他材料费元780100124.518.7--
161t以内机动翻斗车台班80070460.4510.451--
17数控立式钢筋弯曲中心台班8015007---0.16
1832kV·A以内交流电弧焊机台班8015028--0.230.23
19小型机具使用费元809900114.313.120.9-
20基价元99990014031462740744039

注:本章定额中未包括搭板垫层的费用,需要时可按有关定额另行计算。

4-6-15 转体磨心、磨盖混凝土、钢筋

工程内容 磨心混凝土:1)准备工作;2)定型钢模板安装;3)混凝土浇筑、捣固及养护。

磨盖混凝土:1)准备工作;2)定型钢模板安装;3)混凝土浇筑、捣固、养护、磨心、磨盖、转动、磨合。

钢筋:钢筋除锈、下料、制作、场内运输、点焊、定位等全部工作。

单位:表列单位

顺序号项目单位代号混凝土钢筋
磨心磨盖
实体1t
123
1人工工日10010018.710.27.3
2HPB300钢筋t2001001--0.051
3HRB400钢筋t2001002--0.974
4钢丝绳t2001019-0.002-
520~22号铁丝kg2001022--3.4
6钢管t20030080.0010.001-
7钢模板t20030250.380.21-
8电焊条kg2009011--3.1
9水 30050042121-
10锯材 40030020.0130.011-
11中(粗)砂 55030055.515.51-
12碎石(2cm) 55050126.866.86-

续前页

单位:表列单位

顺序号项目单位代号混凝土钢筋
磨心磨盖
实体1t
123
1342.5级水泥t55090025.7625.762-
14其他材料费元78010011193.31103.7-
15 以内混凝土输送泵台班80050510.090.08-
16100kN以内单筒慢动卷扬机台班8009083-0.6-
17 电动多级水泵( )台班80130110.250.25-
1832kV·A以内交流电弧焊机台班8015028--0.61
19小型机具使用费元809900114.814.8-
20基价元9999001763469434256

4-6-16 转体施工

工程内容 清理下盘、试运转、正式运转、调拱高程、固定焊接。

顺序号项目单位代号转体施工90°转体施工每增减15°
12
1人工工日10010014.70.8
2其他材料费元78010018126-
3300t以内液压千斤顶台班80091520.320.05
4ZB4-500油泵台班80130330.320.05
532kV·A以内交流电弧焊机台班80150280.150.02
6基价元99990018789110
